Neubau der KiTa Oberer Schulberg / Pusteblume (Baufortschritt in 2017)

Auf dieser Seite finden Sie alle Galerien zum Baufortschritt für den Neubau der Kita Oberer Schulberg / Pusteblume.

Baustellengalerien zum Baufortschritt bis E2018 finden Sie auf --> Seite 2

Baustellengalerien zum Baufortschritt ab 2019 finden Sie auf --> Seite 3

Die Hintergründe, Diskussionen und Beschlüsse des Gemeinderats finden Sie unter --> Aus dem Gemeinderat.

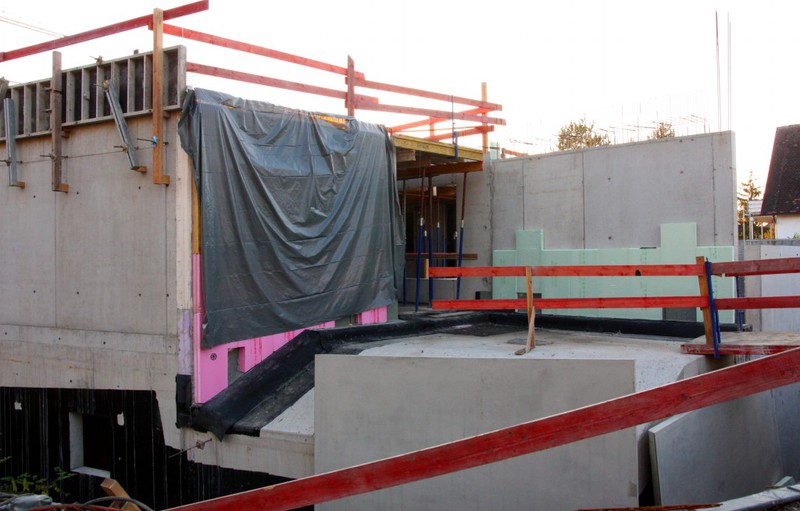

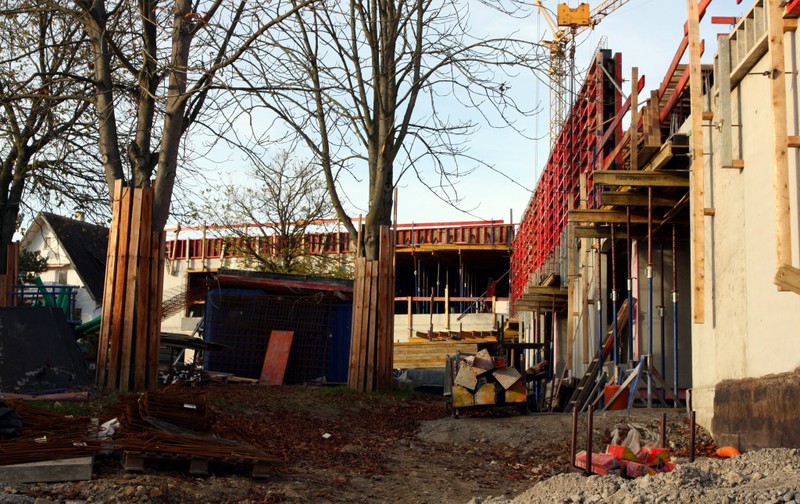

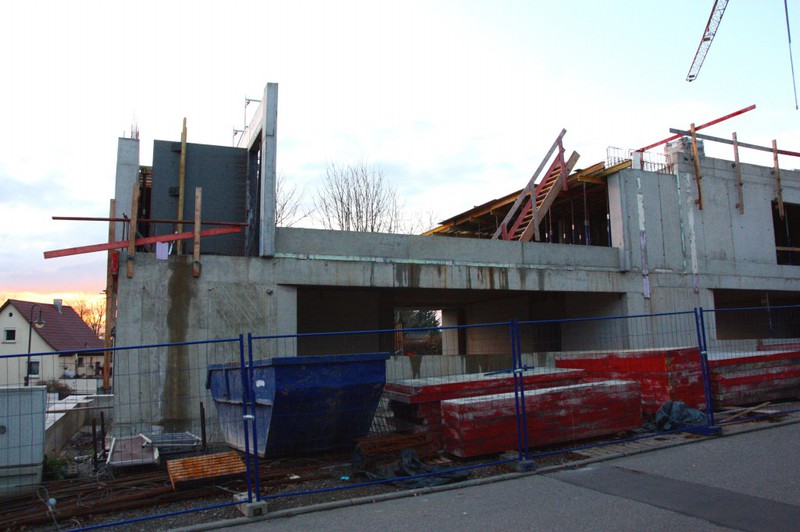

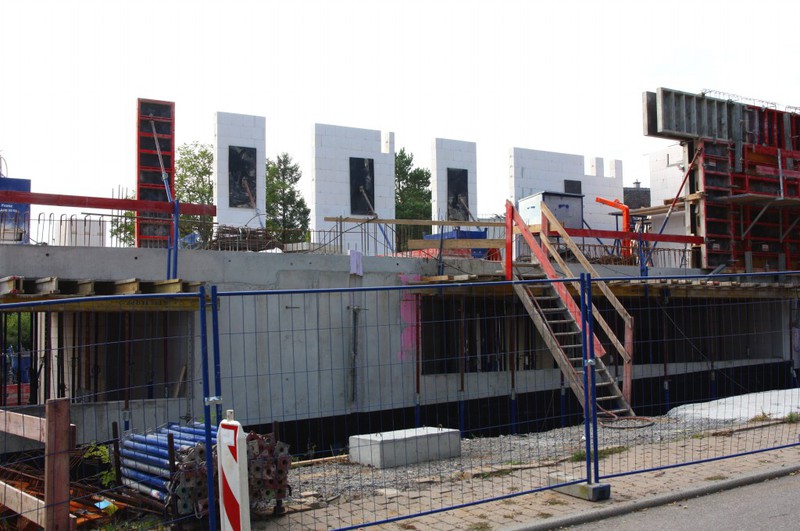

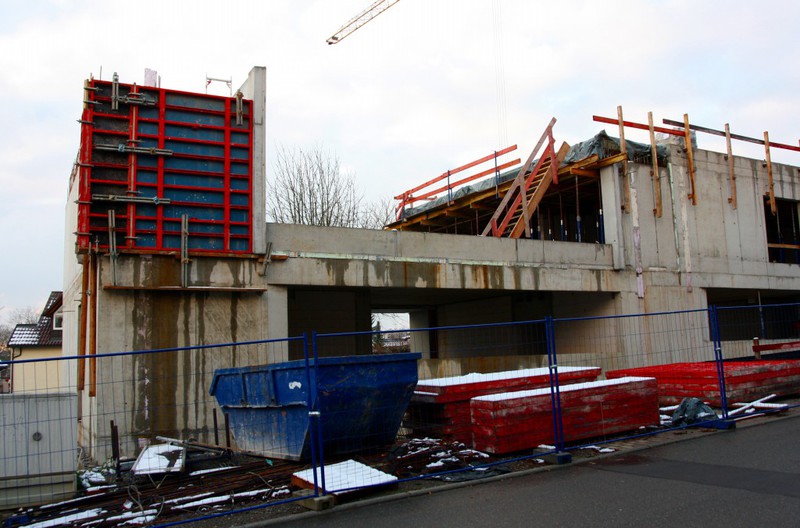

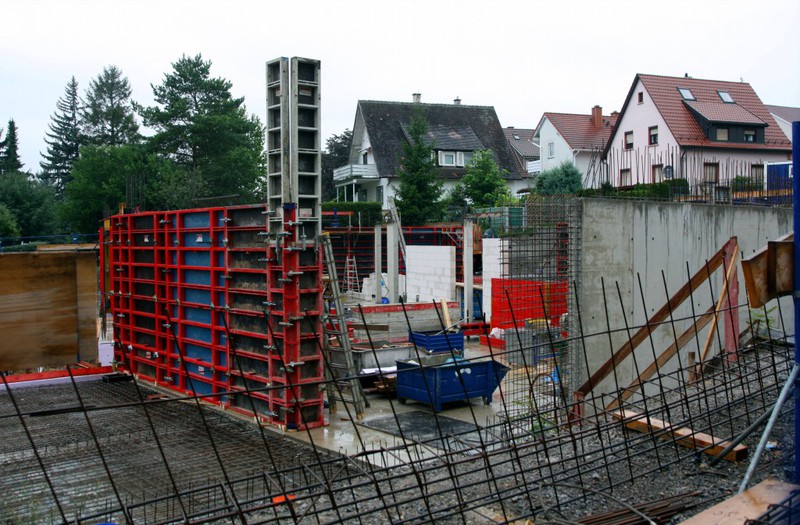

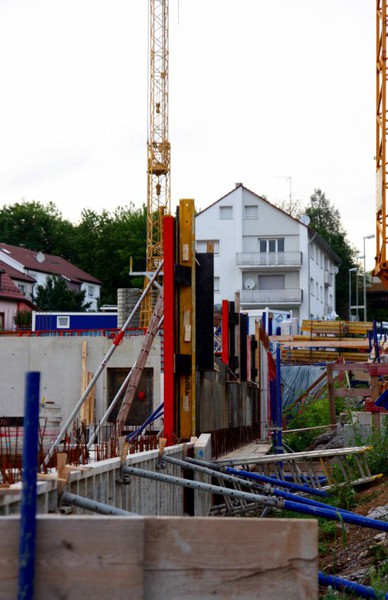

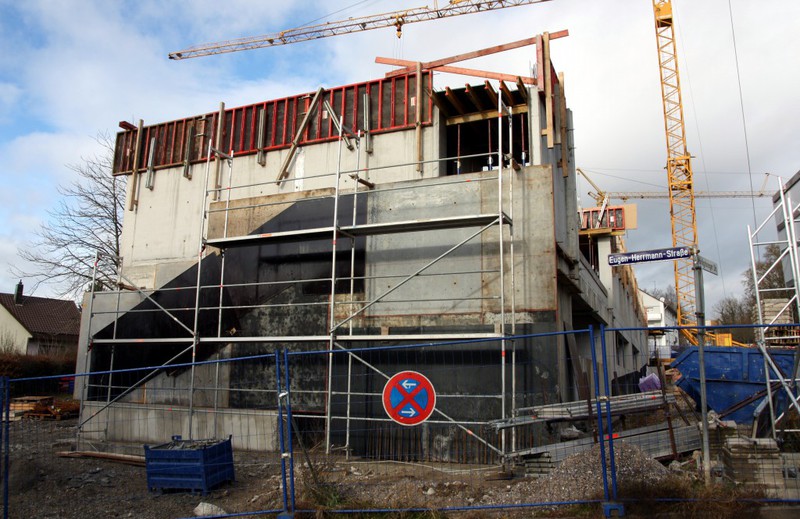

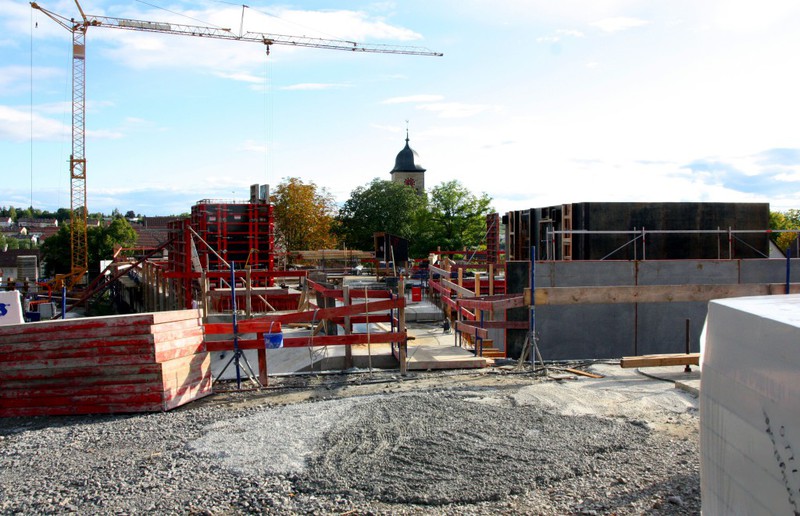

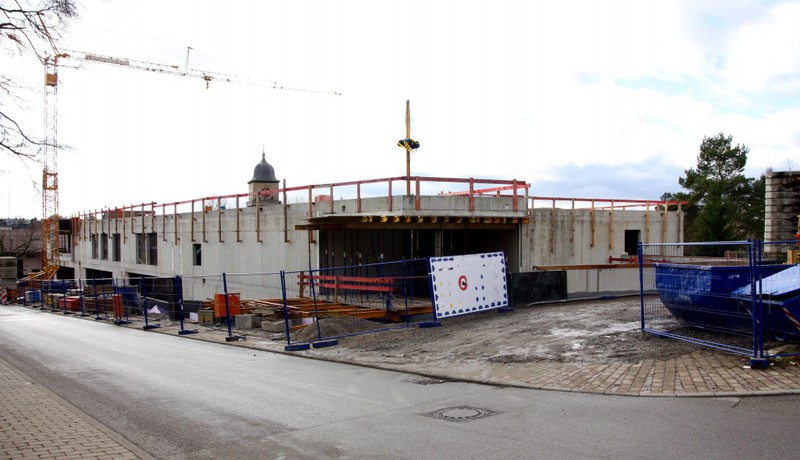

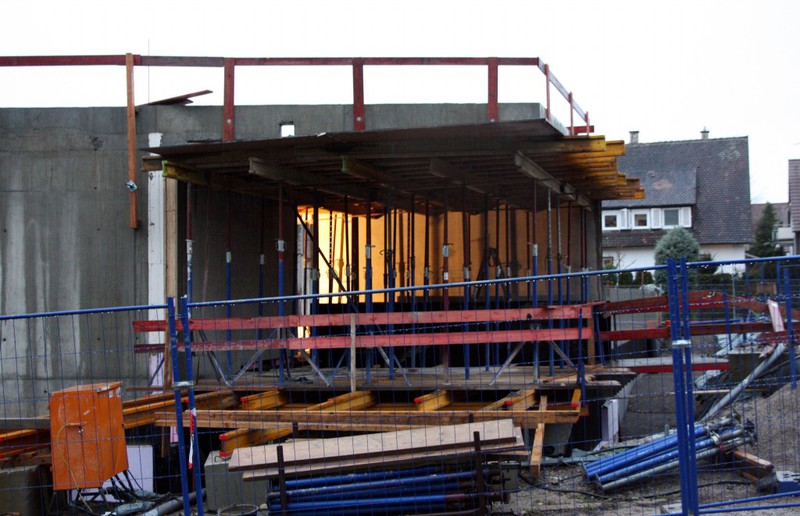

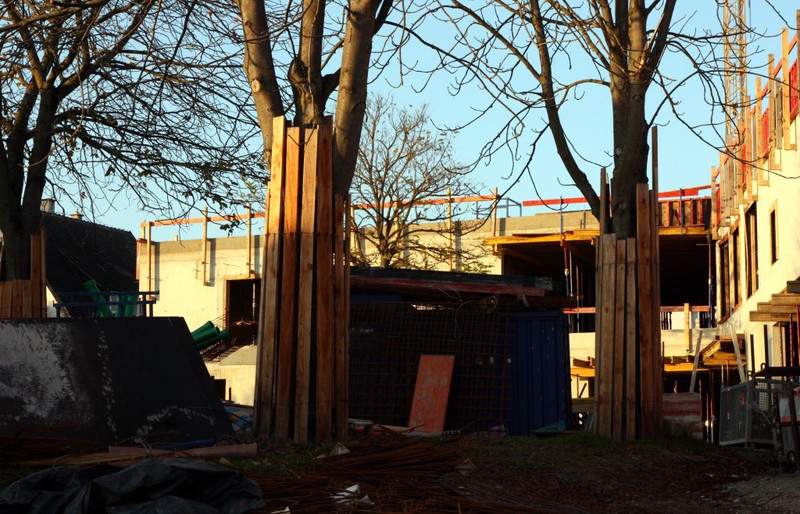

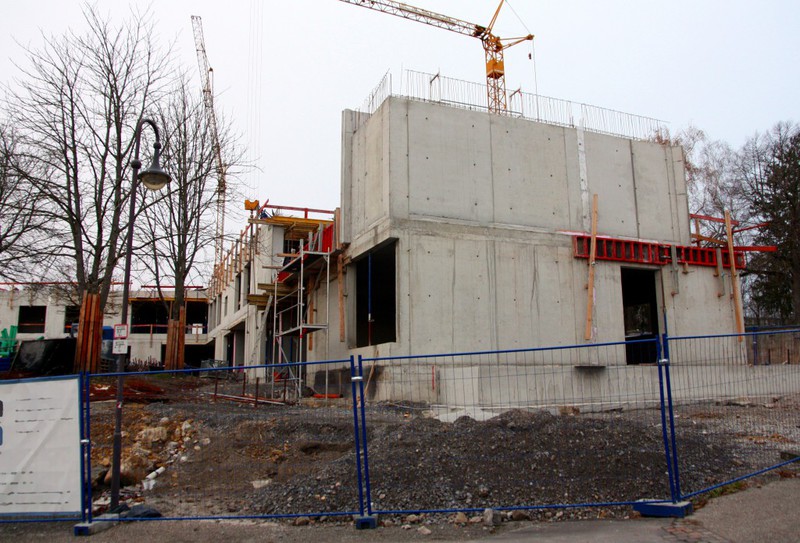

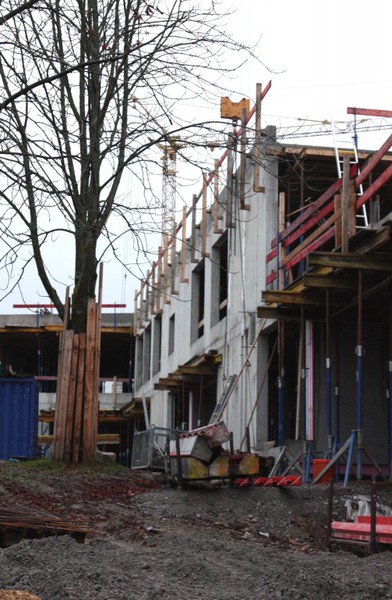

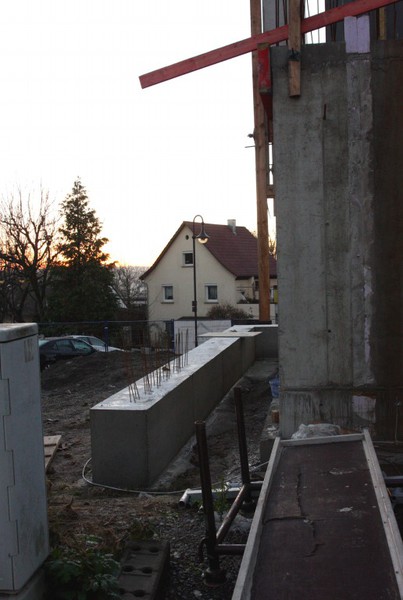

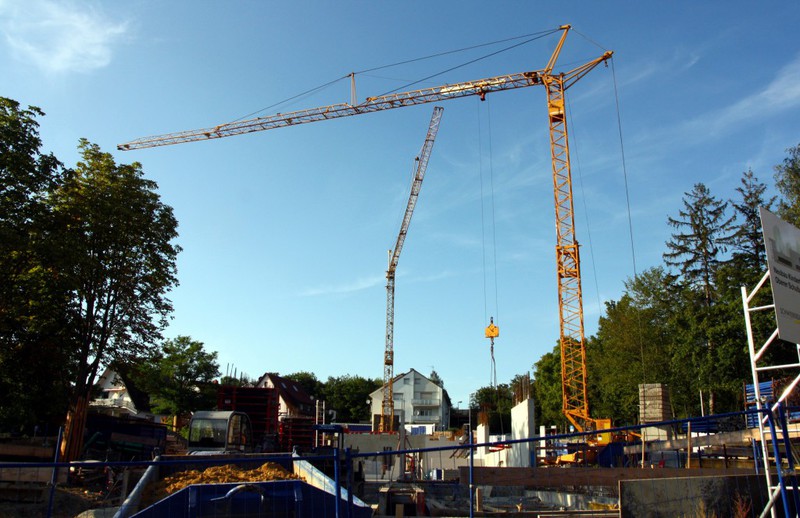

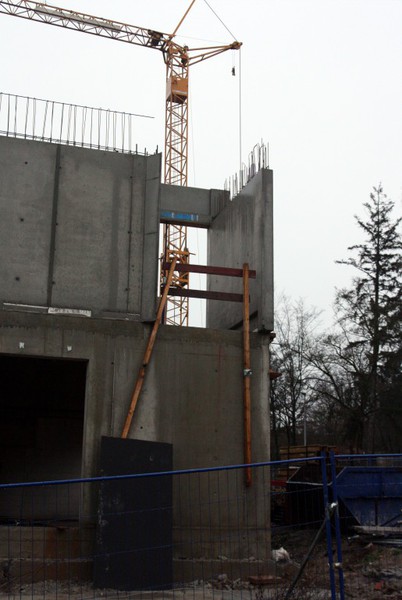

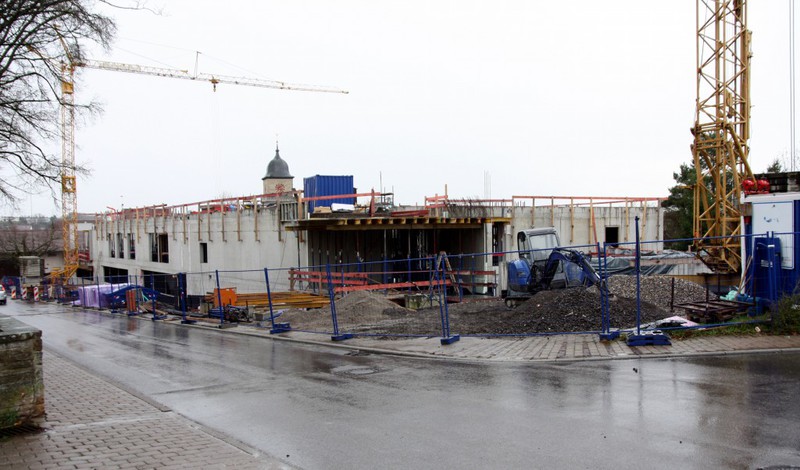

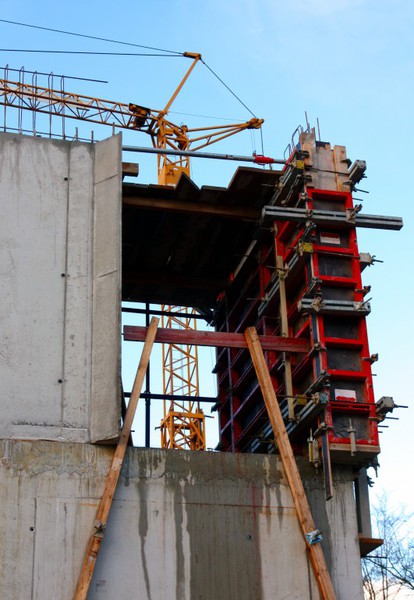

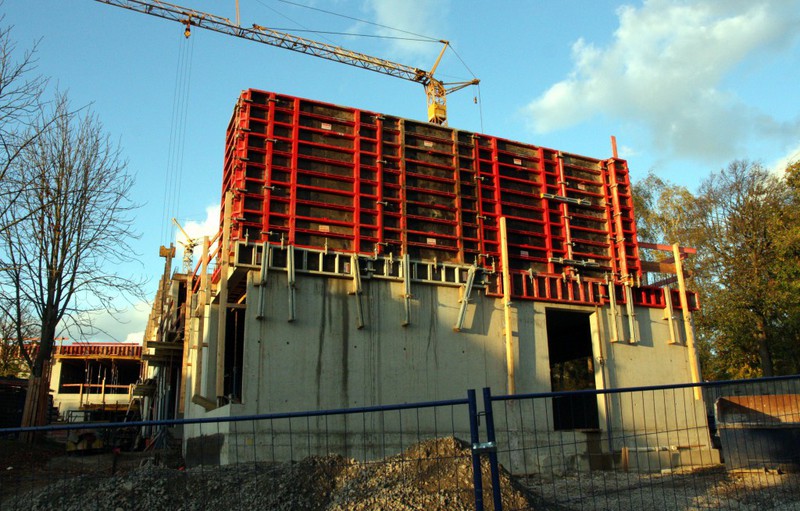

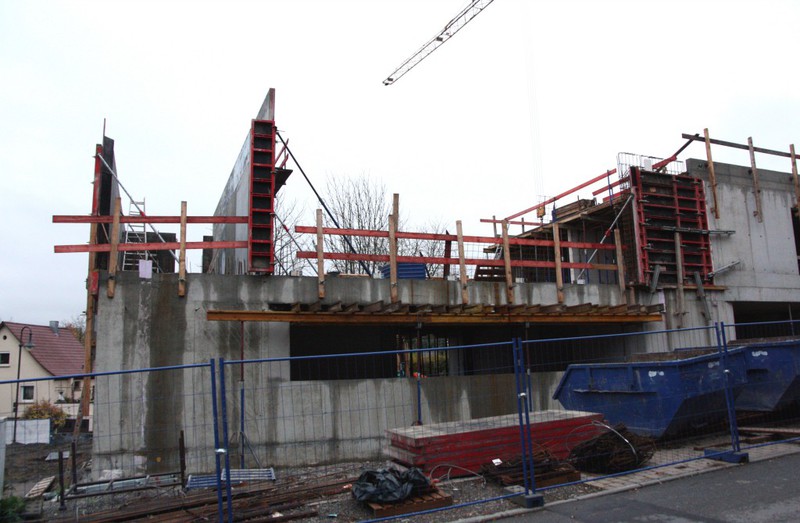

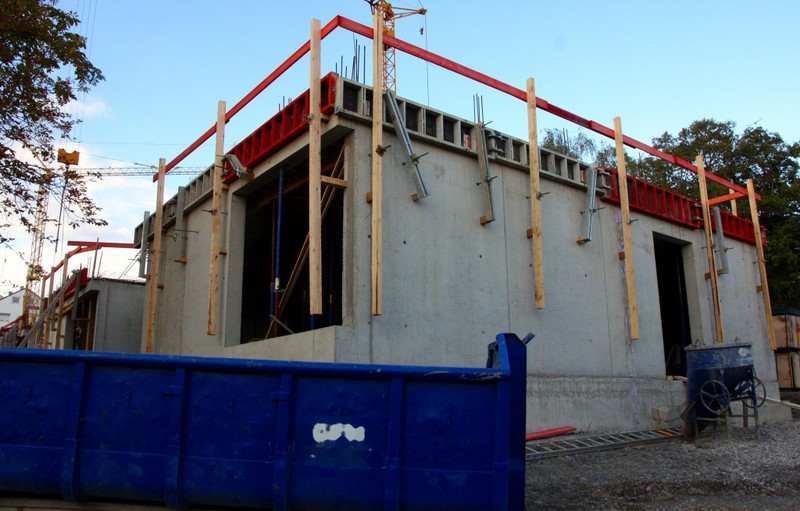

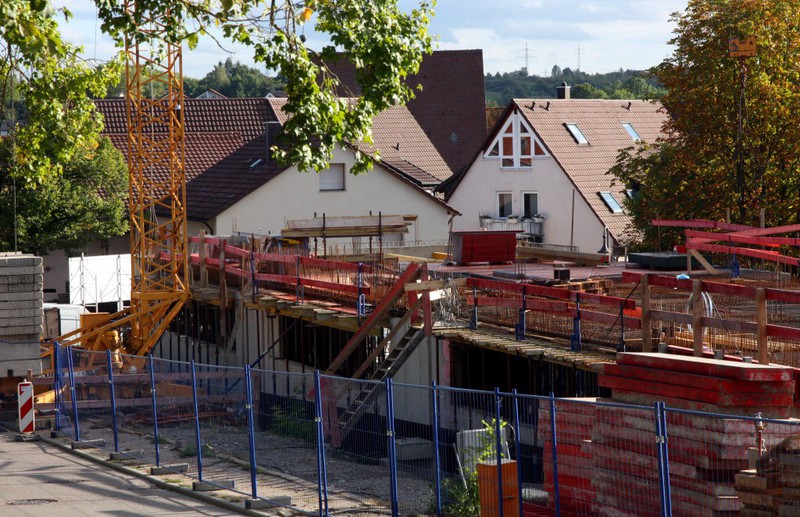

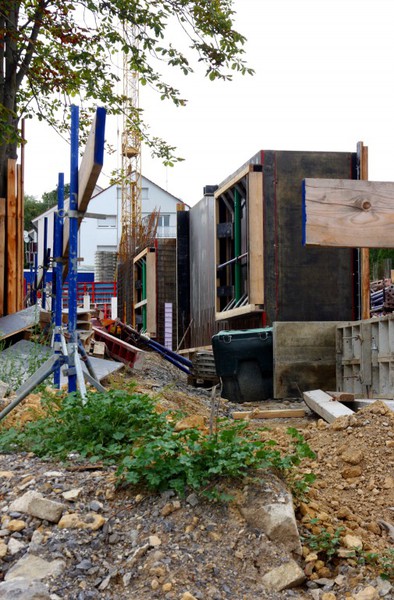

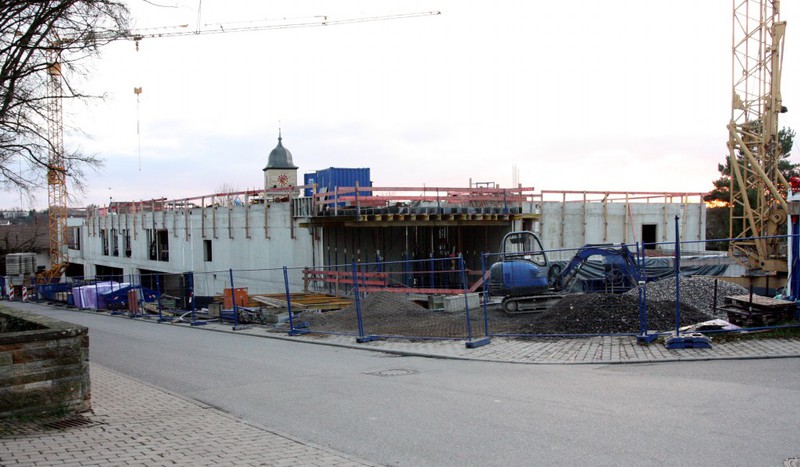

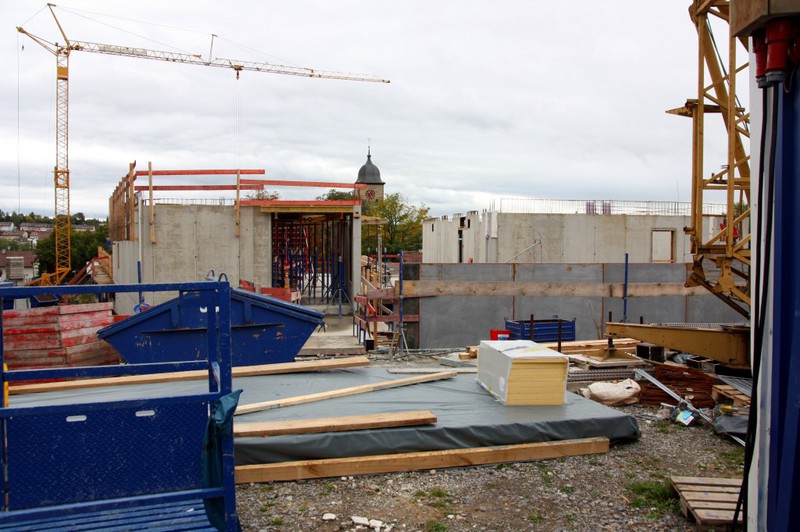

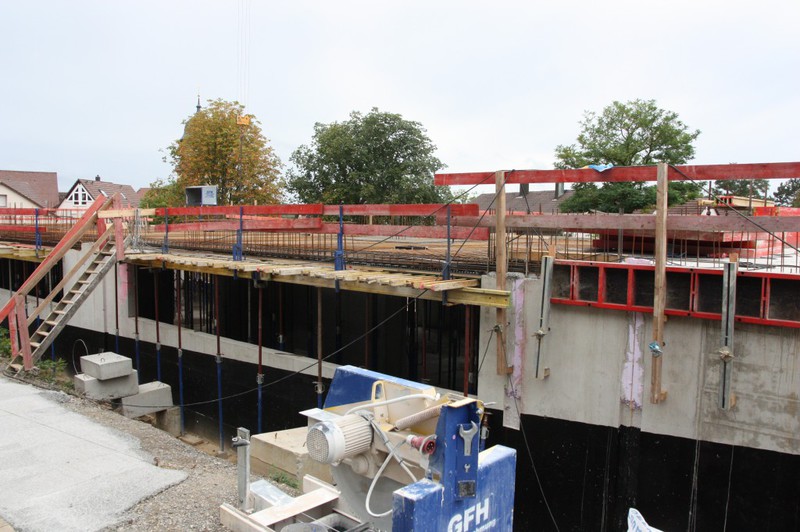

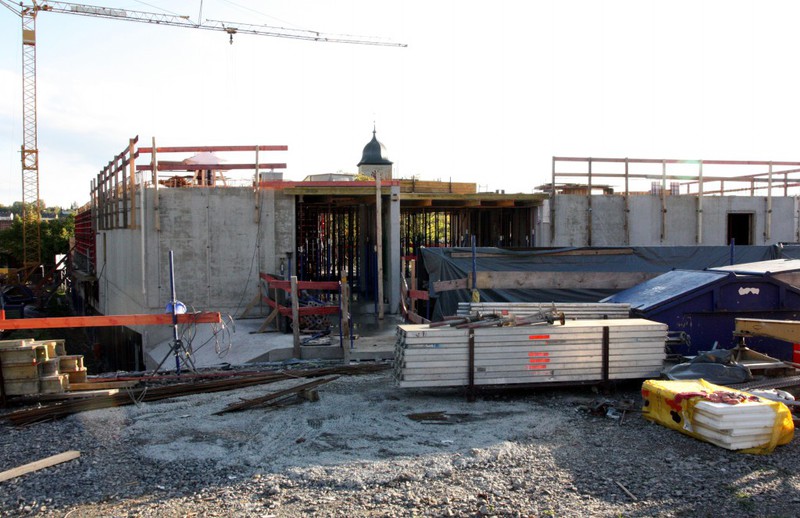

18./20./22.12.2017: Baufortschritt

Vermutlich sind die folgenden Bilder die letzten für dieses Jahr. Auf der Baustelle gab es in dieser Woche noch Aktivitäten. Beispielsweise wurde der eine Baukran abgebaut. Die Bildergalerie meldet sich zurück, wenn sich wieder was auf der Baustelle tut.

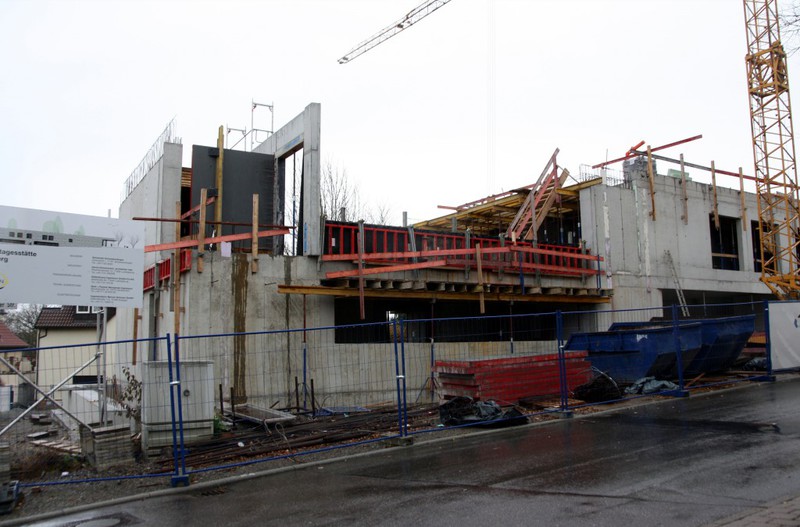

15.12.2017: Richtfest

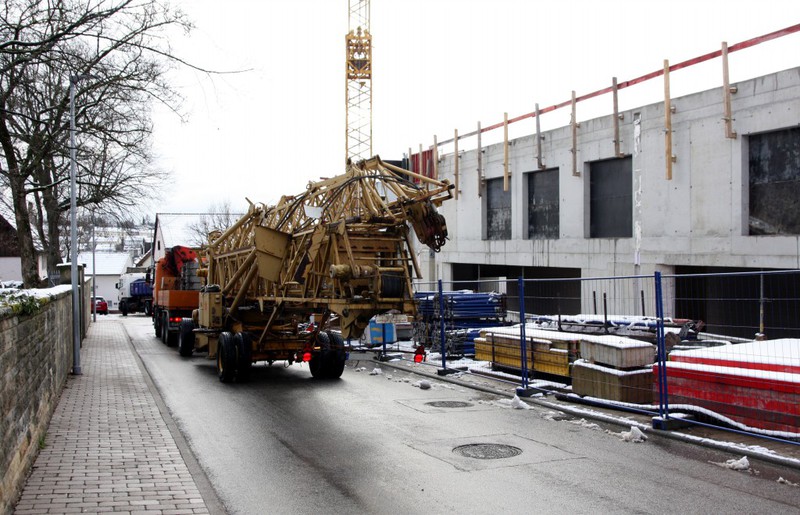

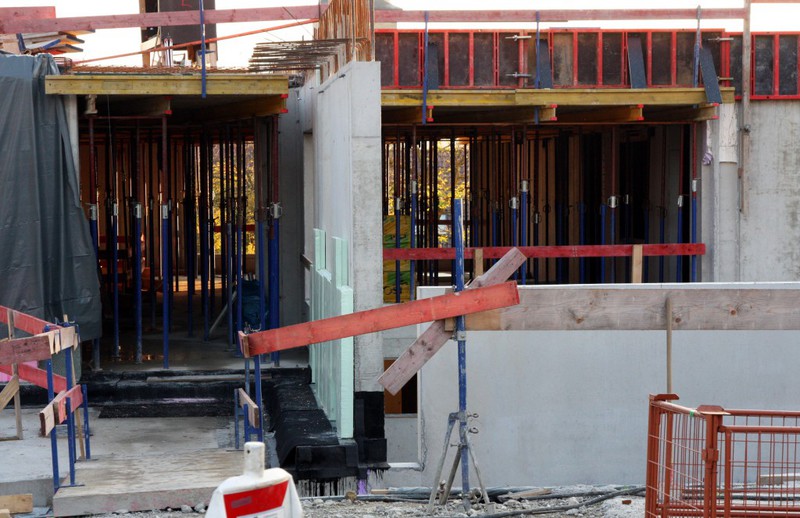

Nach beinahe vollständigem Abschluss der Rohbauarbeiten und der Erstellung des Daches wurde mit Gästen das Richtfest für den Neubau des KiTa Oberer Schulberg gefeiert. Die Einrichtung bekommt zudem einen neuen Namen, nämlich KiTa Pusteblume. Bürgermeister Lauxmann hielt eine Rede, Kinder des alten Kindergartens Oberer Schulberg sangen ein Lied und es wurde der Richtspruch verlesen und mit Schnaps begleitet. Das Glas ging dann natürlich zu Bruch. So ist ein wesentlicher traditioneller Schritt vollzogen und die weiteren Arbeiten am Gebäude sollen weiterhin unfallfrei erfolgen.

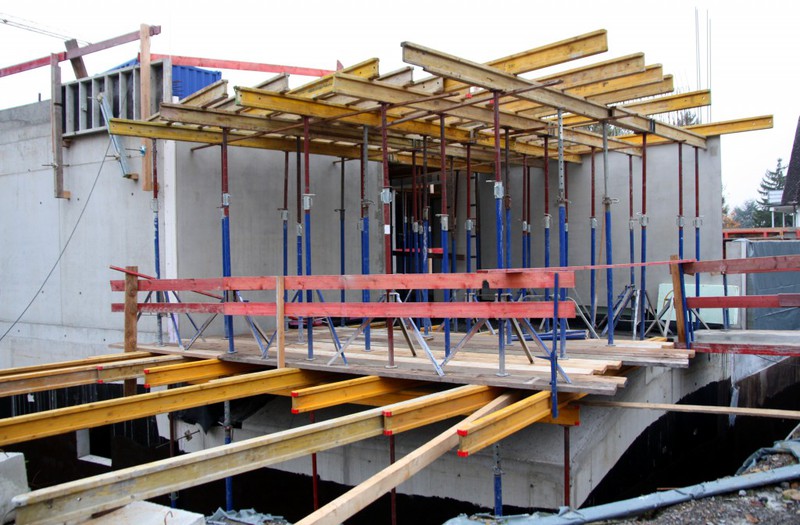

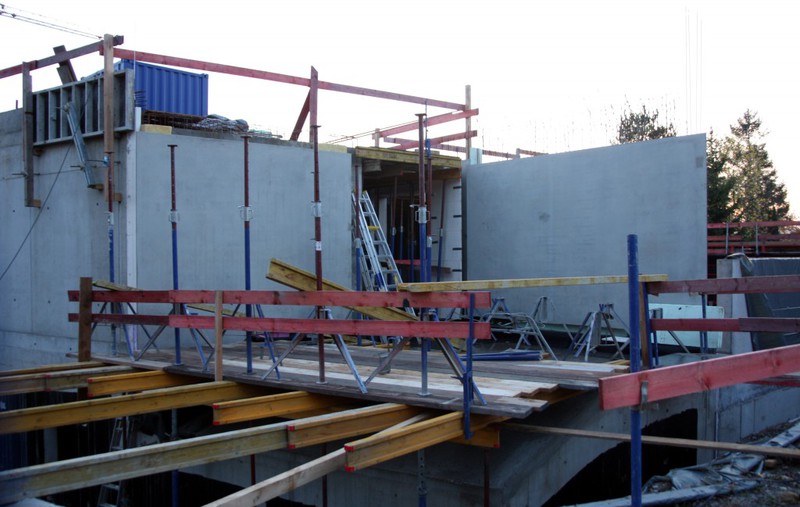

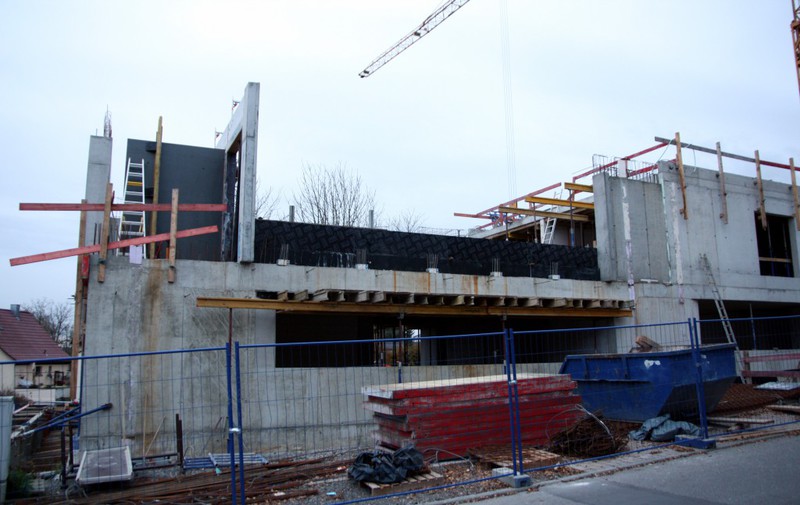

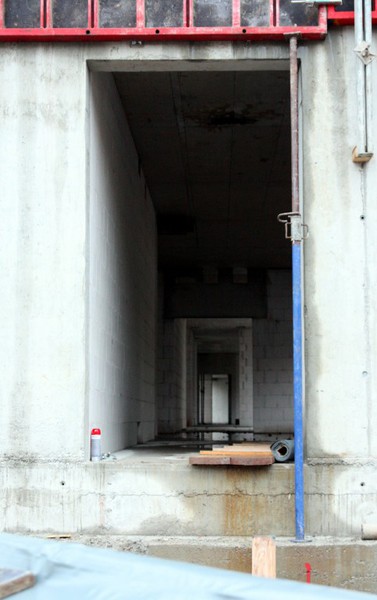

11./13./15.12.2017: Baufortschritt

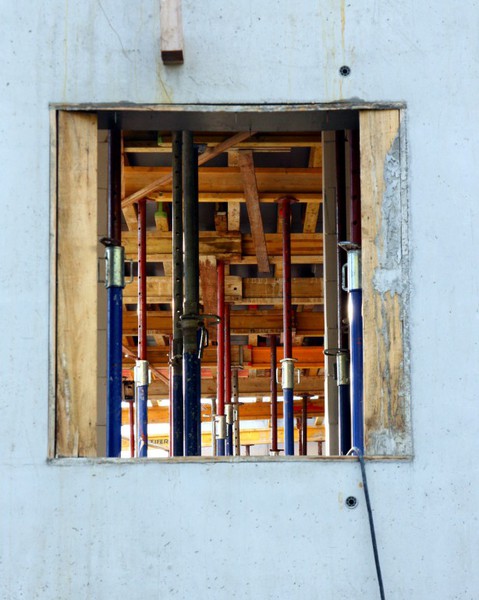

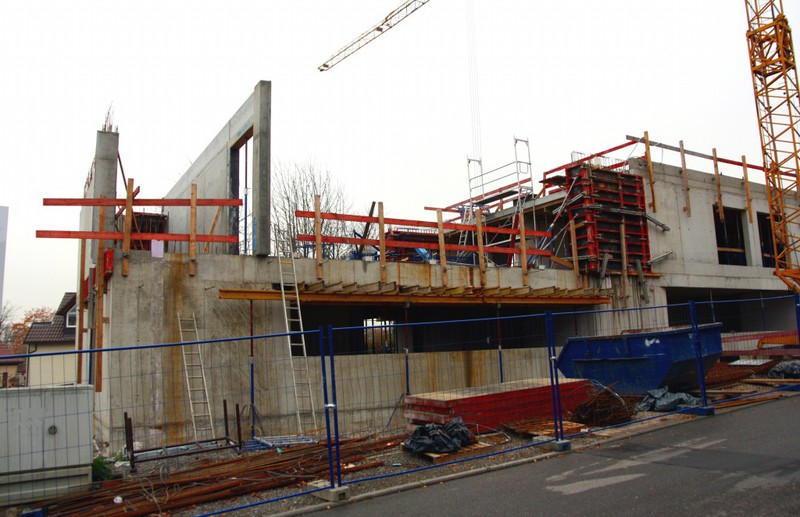

Der Fokus in dieser Woche bleibt beim südlichen Gebäudeteil und dem Eingangsbereich. Die letzten Arbeitstage dieses Jahres laufen an. Der Rohbau ist quasi fertig.

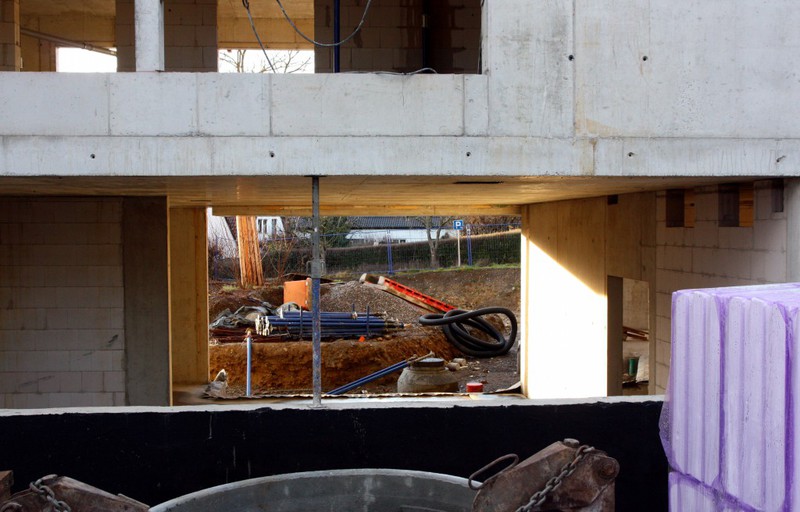

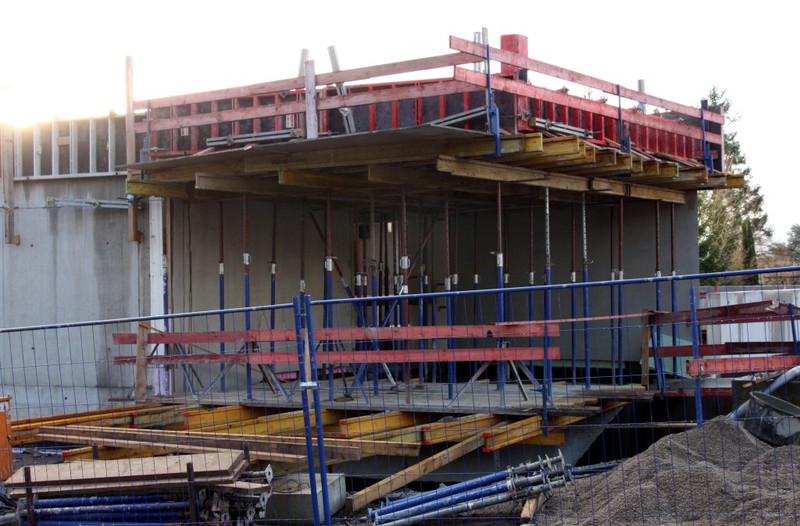

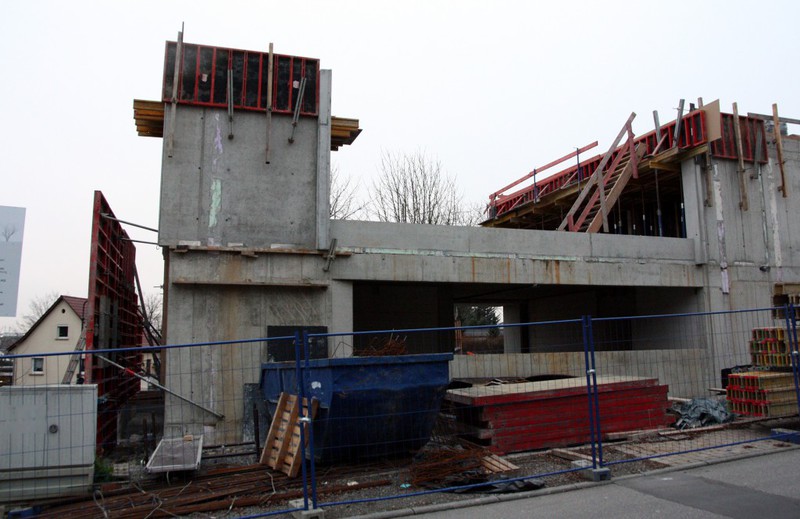

04./06./08.12.2017: Baufortschritt

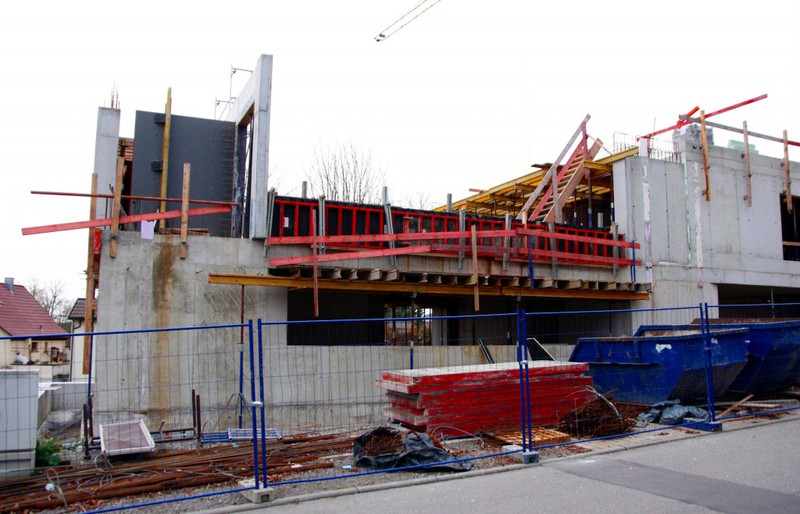

In der nächsten Woche findet das Richtfest für den Neubau des KiTa Oberer Schulberg statt. Da sind dann noch die letzten Arbeiten erledigt und der Rohbau herausgeputzt werden. In der zurückliegenden Woche gingt es am südlichen und nördlichen Gebäudeende weiter.

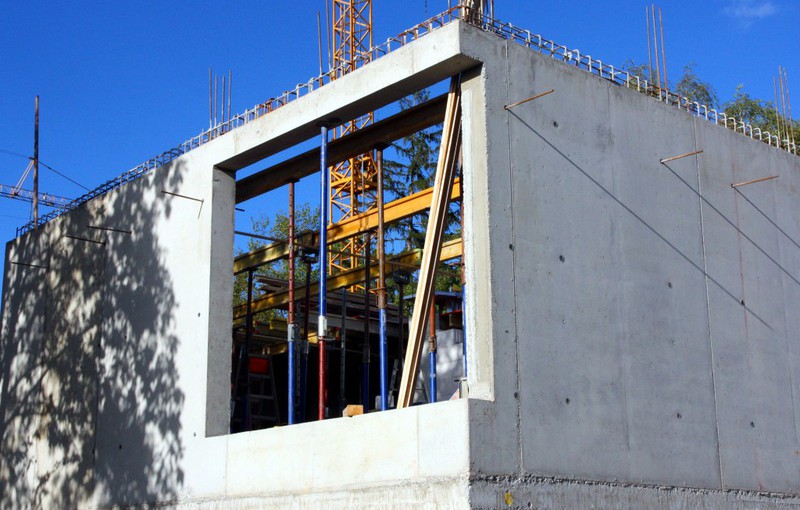

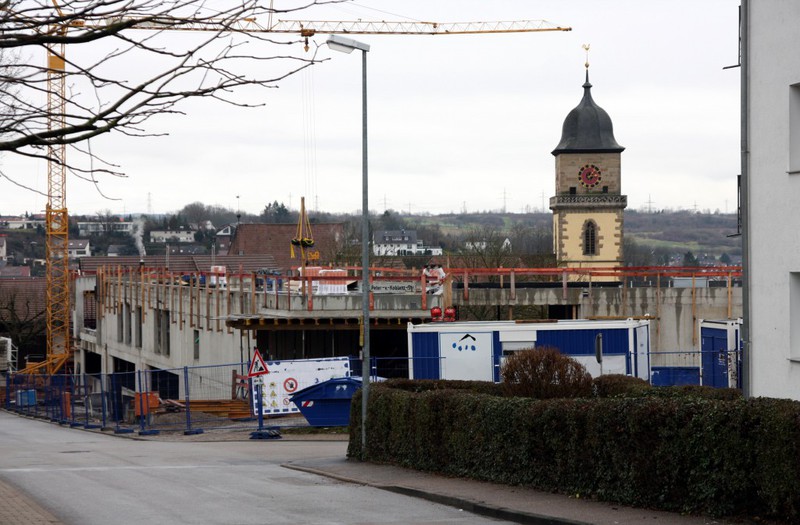

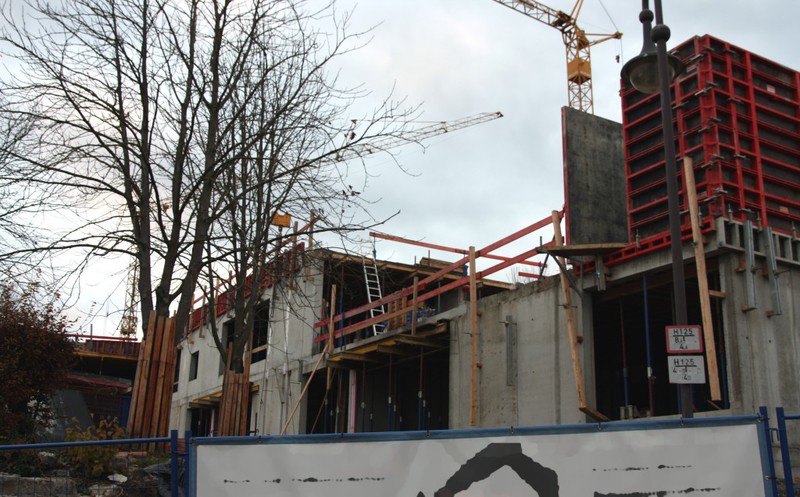

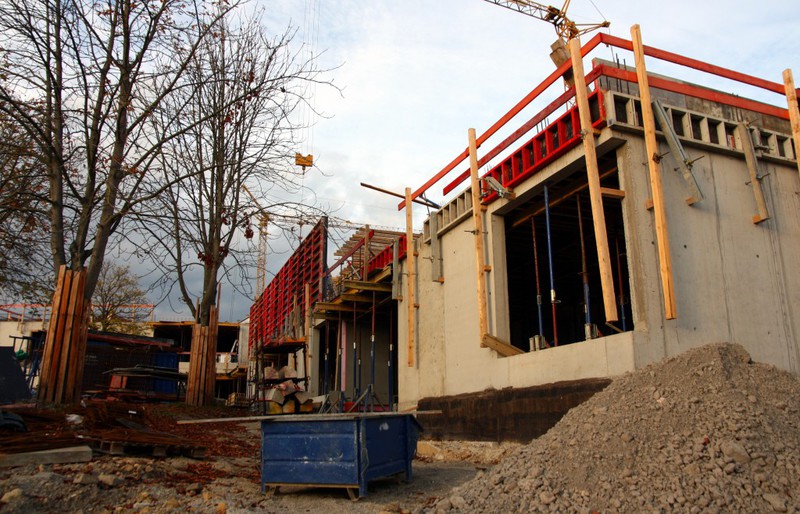

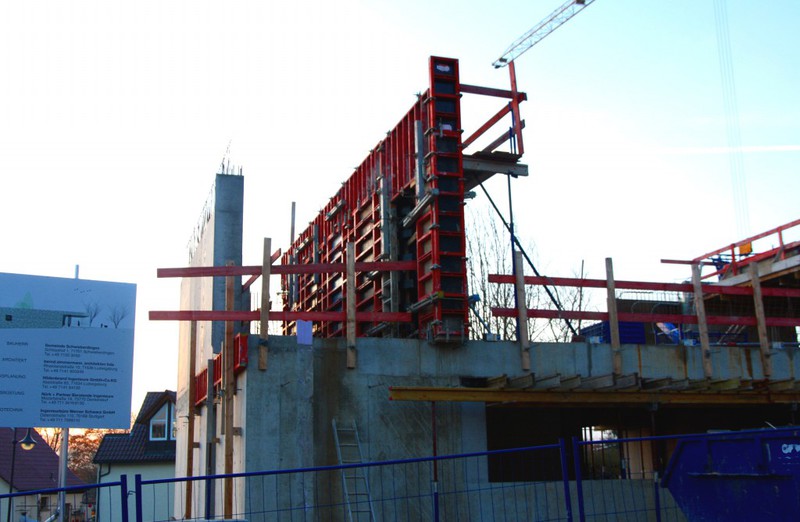

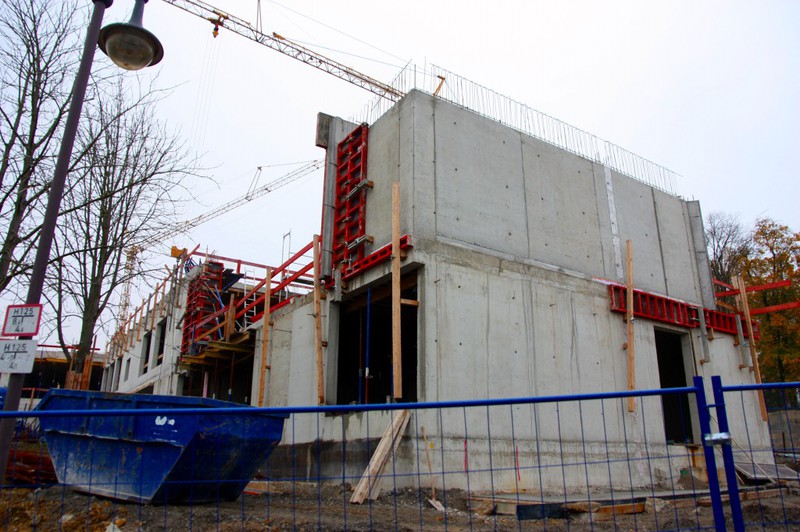

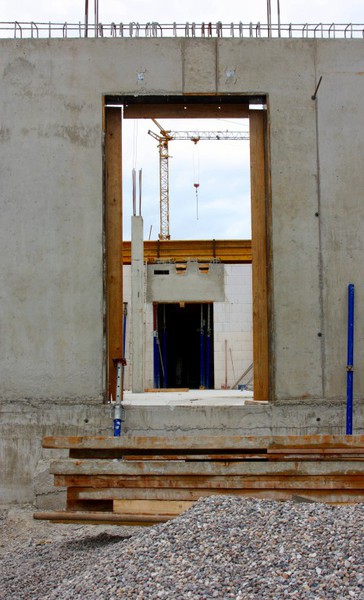

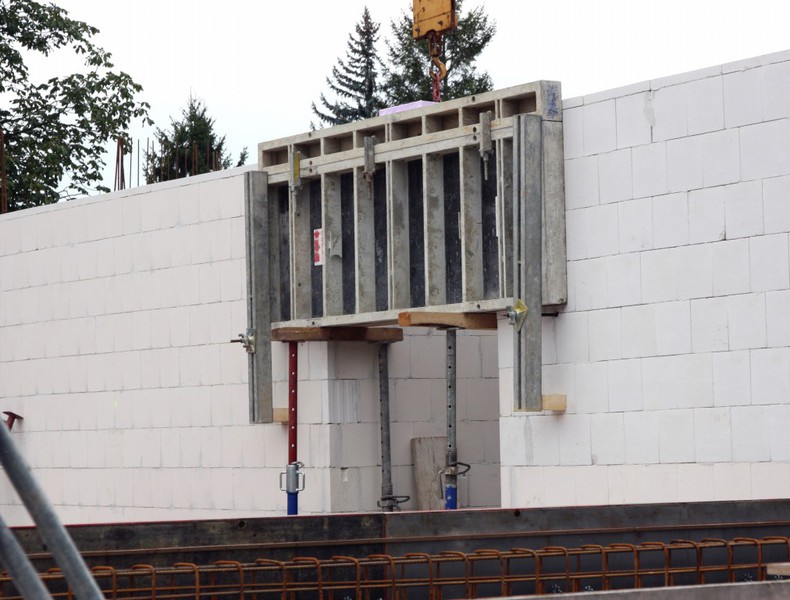

27./29.11/01.12.2017: Baufortschritt

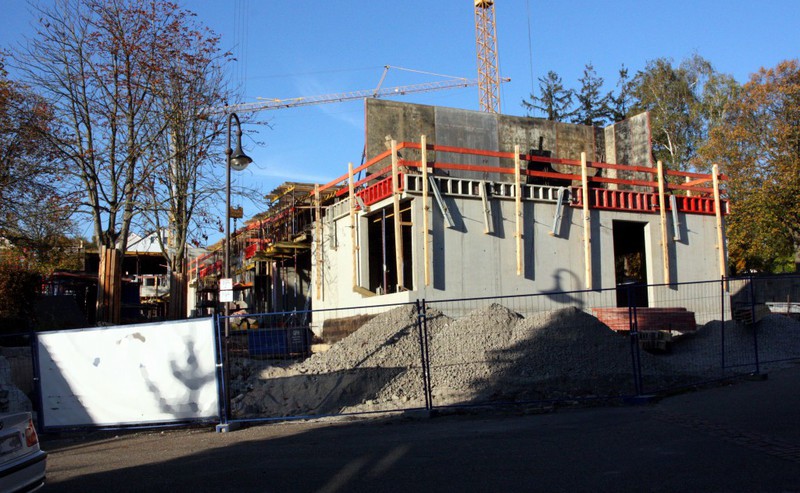

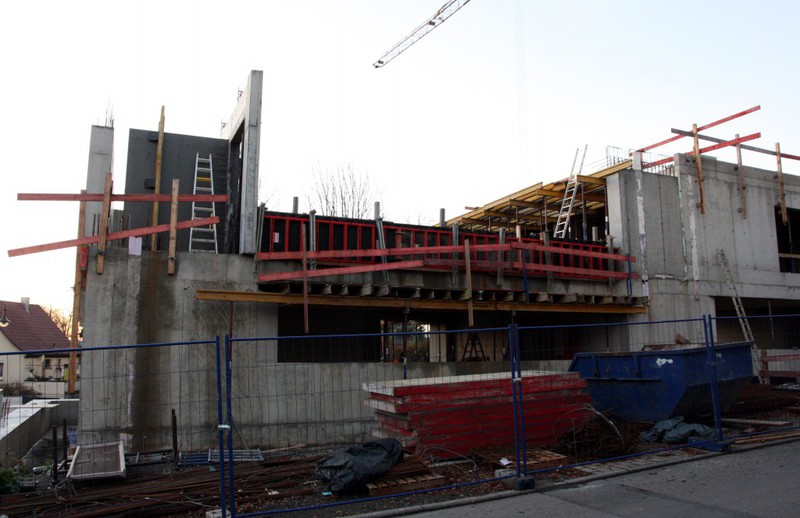

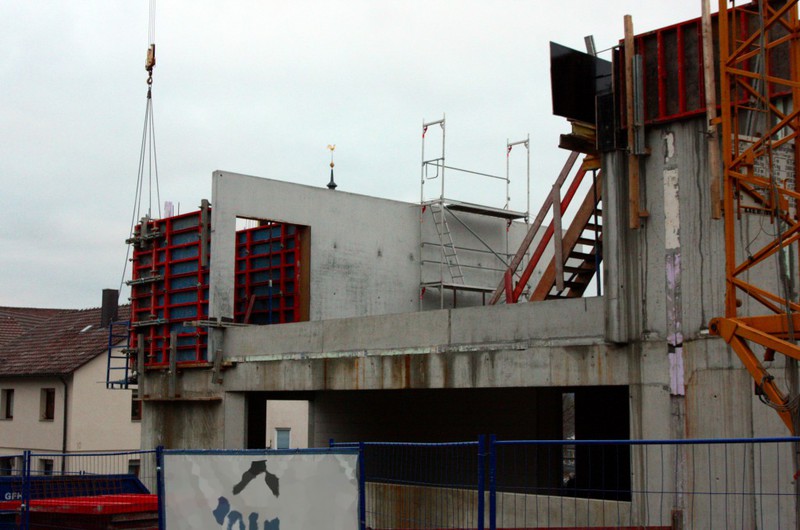

Es tut sich immer noch was am Kindergarten. Im Innenbereich oder in den von außen nicht einsehbaren Bereichen werden auch Arbeiten stattfinden. Die Bildergalerien her fokussieren sich weiter auf das, was von außen einsehbar ist. So sieht man weiterhin Arbeiten am südlichen Teil und am künftigen Eingangsbereich.

20./22./24.11.2017: Baufortschritt

Der Fokus bleibt wie in der letzten Woche: Es geht am südlichen Gebäudeteil weiter und der Eingangsbereich erhält ein Dach.

13./15./17.11.2017: Baufortschritt

In dieser Woche ging es am südlichen Gebäudeteil weiter und es gab Aktivitäten am nördlichen Eingangsbereich. Das Gebäue wächst stetig weiter.

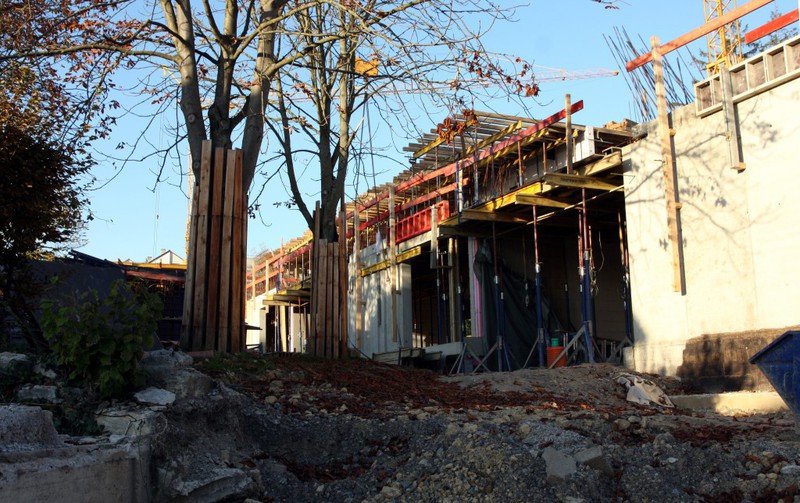

06./08./10.11.2017: Baufortschritt

Weitere Baufortschritte sind zu verzeichnen. Die letzten Betonarbeiten laufen. Und es gibt mal wieder ein Bild von einem Baufreigabeschein.

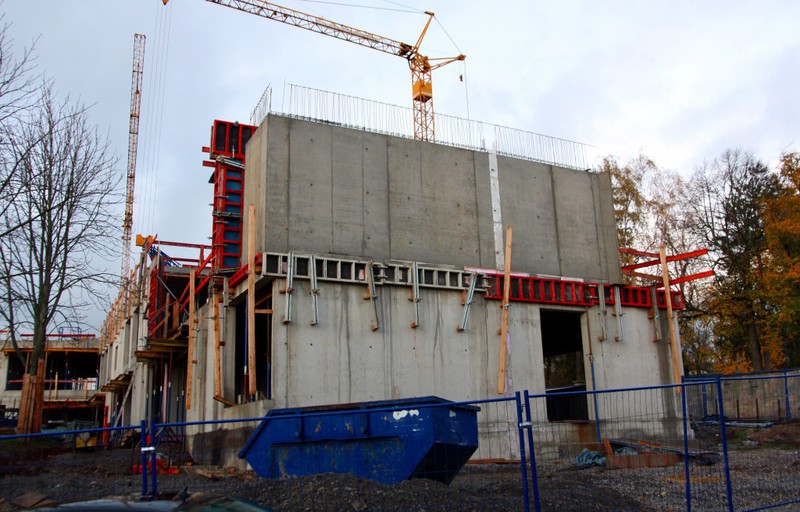

03.11.2017: Baufortschritt

Eine kurze Arbeitswoche mit zwei Feiertagen. Dennoch ging es am Gebäude mit den Arbeiten weiter - mit "Verhüllung" bei der Dämmung...

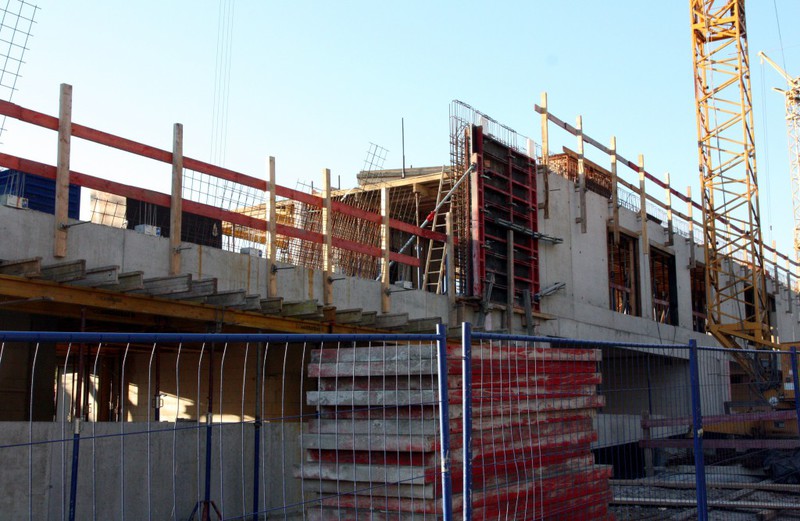

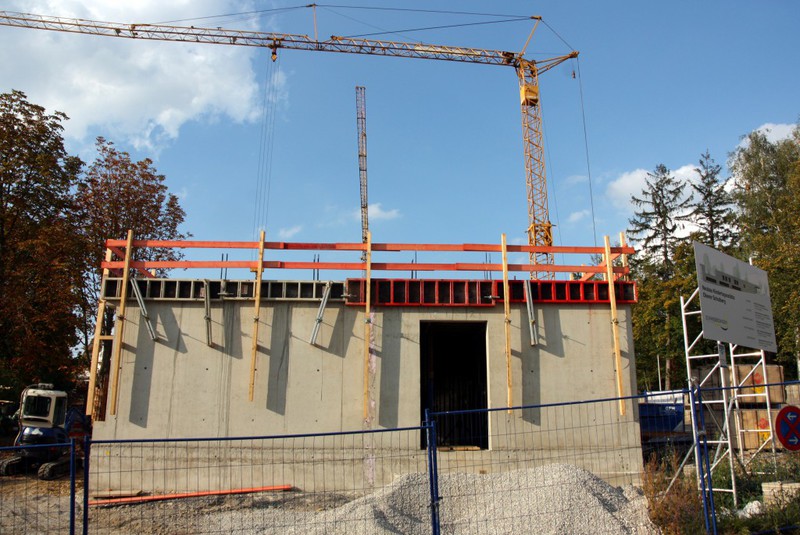

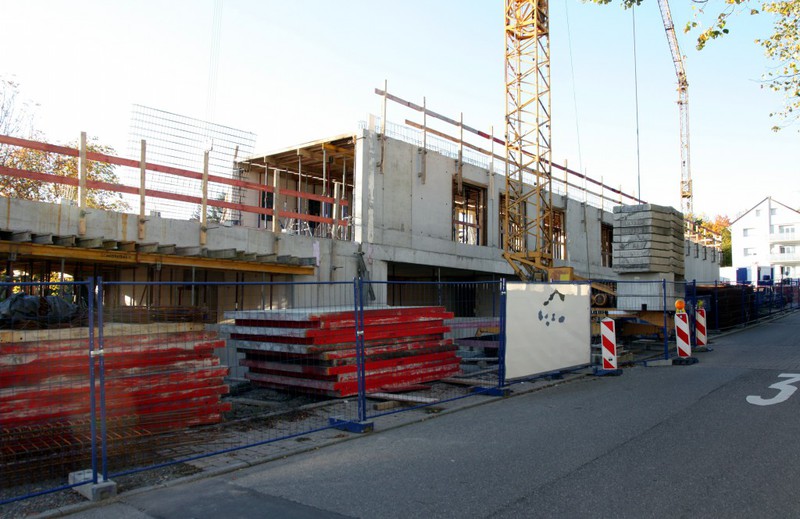

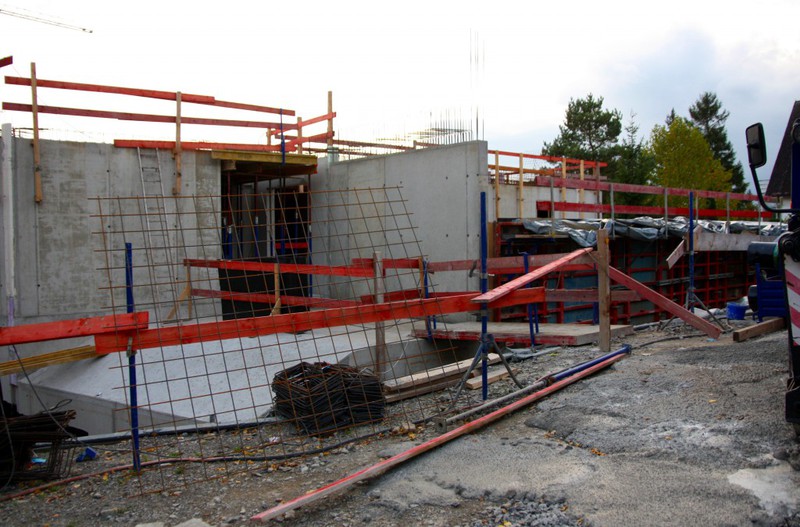

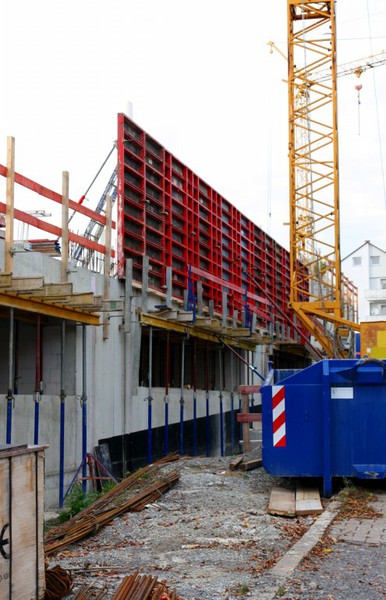

23./25./27.10.2017: Baufortschritt

Die Betonarbeiten gehen so langsam ihrem Ende zu. Letzte Verschalungen werden für die Außenfassade angebracht und es muss noch die oberste Decke gegossen werden. An einer Stelle beginnt bereits die Anbringung der Dämmung. Ein Schritt nach dem anderen.

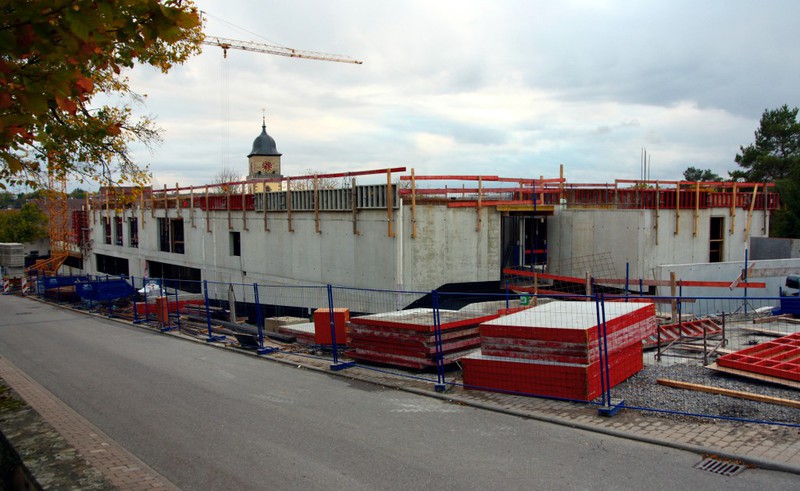

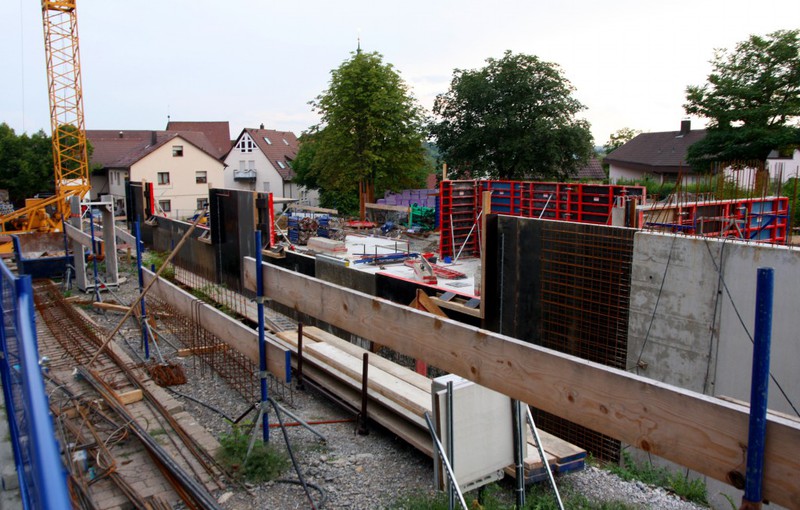

16./18./20.10.2017: Baufortschritt

Die Arbeiten gehen an allen Orten am Gebäude weiter. Laut Aussage von Herrn Wemmer bei der letzten Gemeinderatssitzung soll der Rohbau bis Dezember fertig sein. Aus heutiger Sicht ist dieses Ziel wohl realistisch. Rein äußerlich ist der geplante umbaute Raum wohl demnächst erreicht.

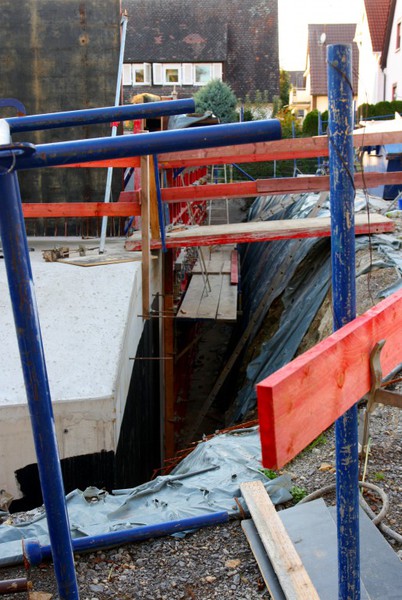

09./11./13.10.2017: Baufortschritt

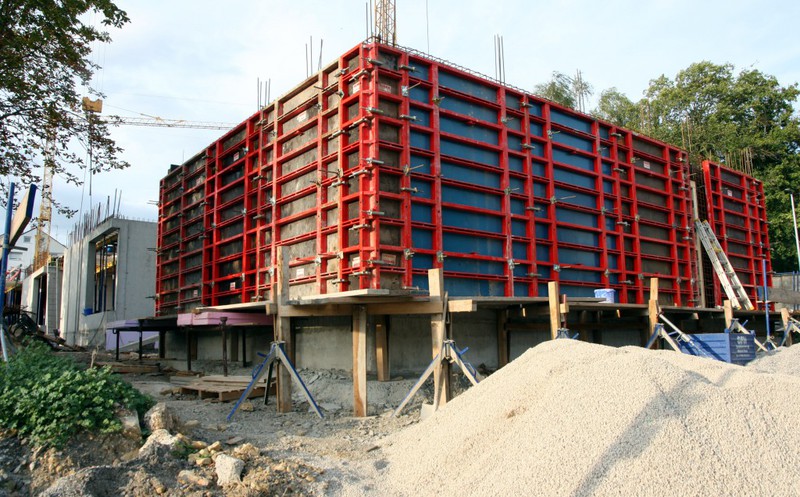

Das Gebäude wächst weiter. Die bereits in der letzten Woche angefangene Fassadenwand ist fertig und es werden bereits die Vorbereitungen für die nächste Decke getroffen. Im nördlichen Gebäudeteil wird ebenso an der Decke gearbeitet. Als kleines Special wird heute gefensterlt.

02./04./06.10.2017: Baufortschritt

Eine kurze Bauwoche. Weiterhin entstehen neue Wände. Der Bau wächst weiter. Es gibt immer was Neues zu sehen.

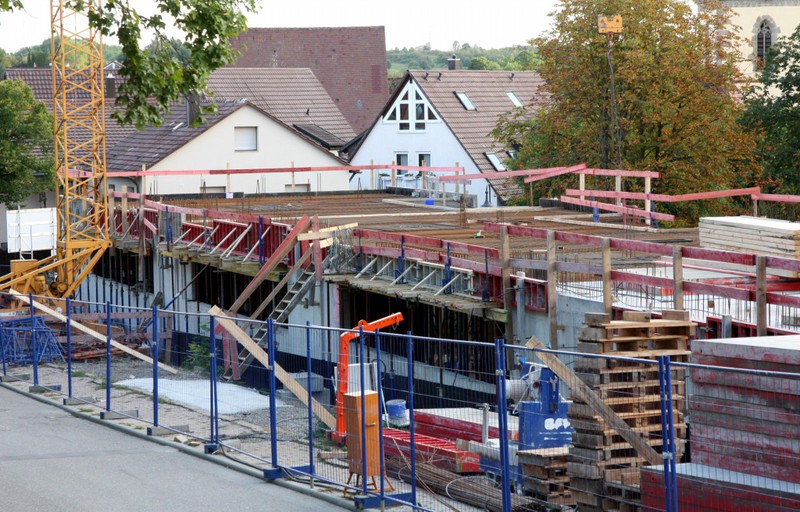

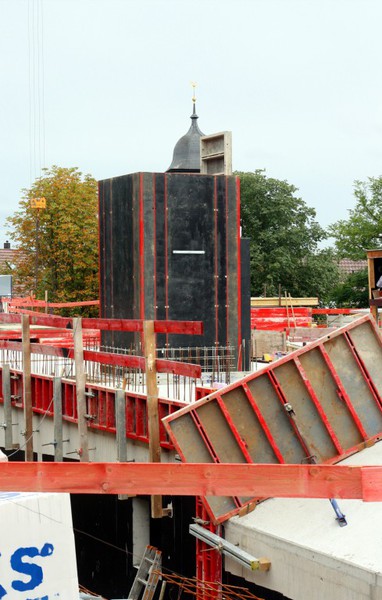

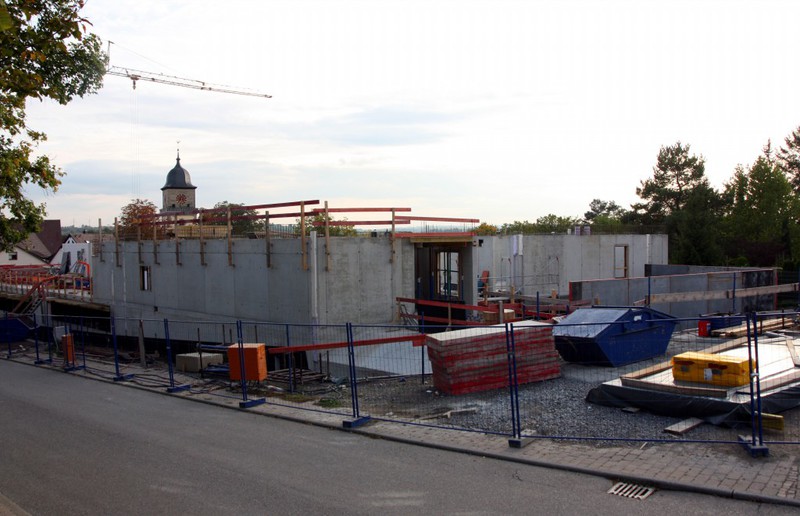

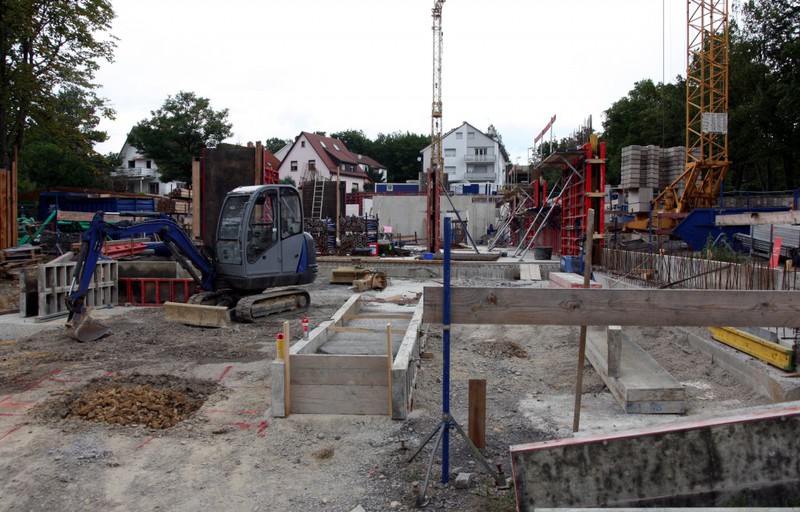

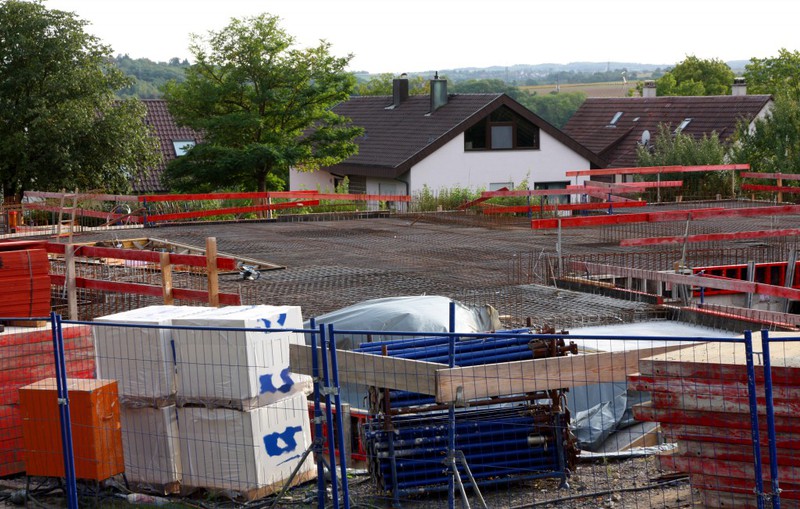

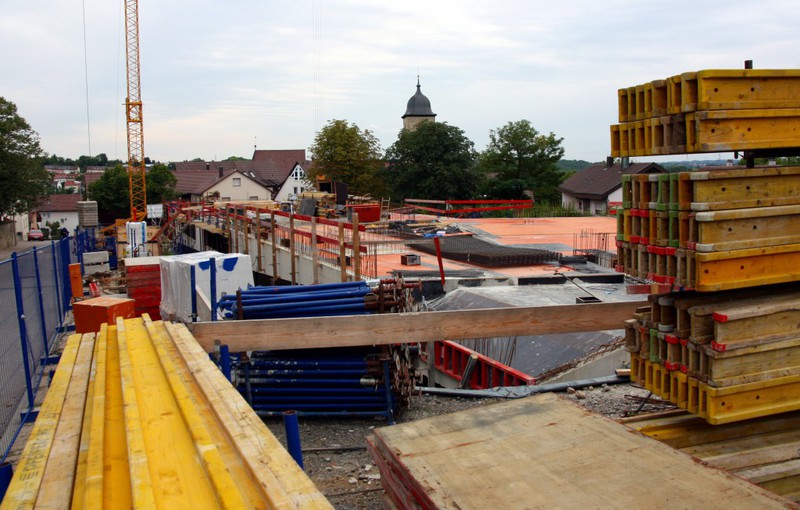

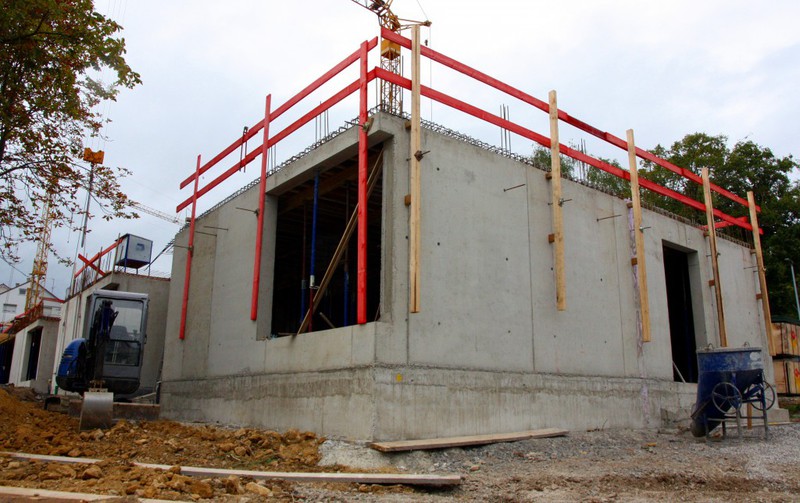

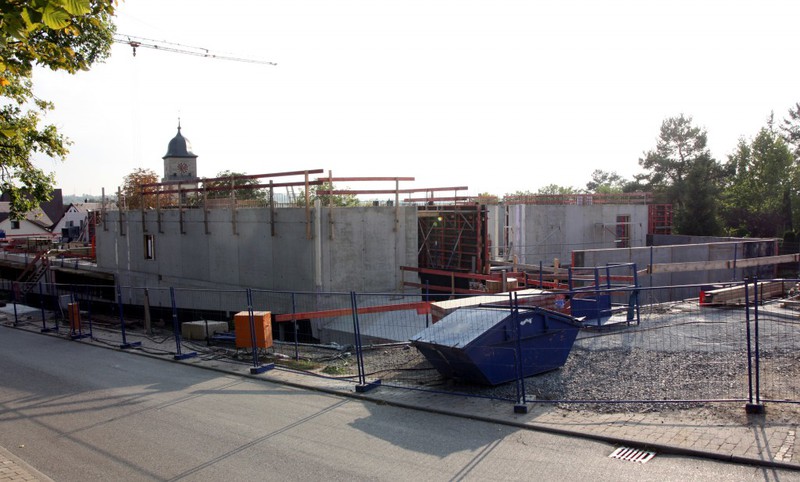

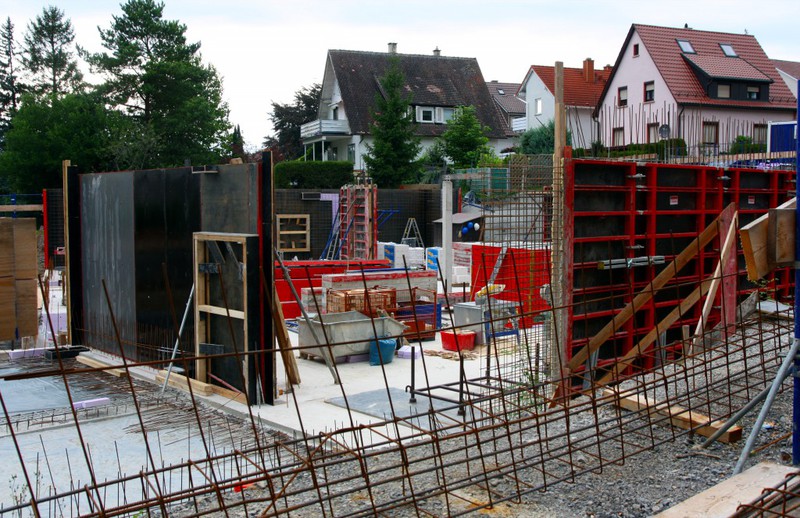

25./27./29.09.2017: Baufortschritt

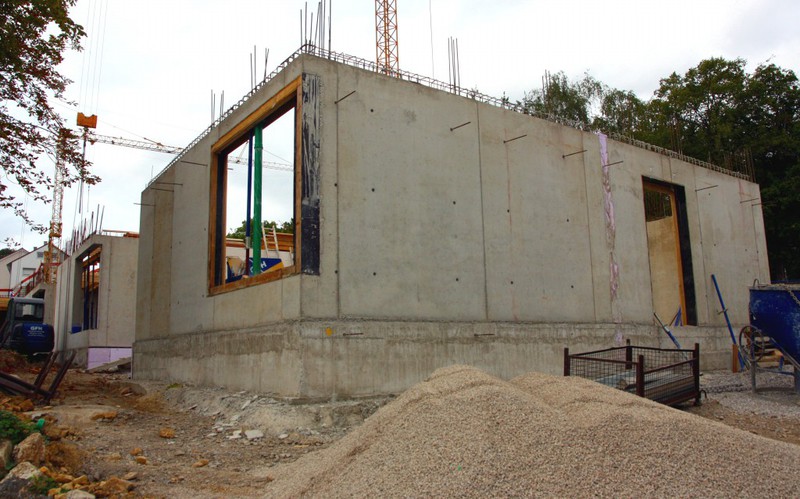

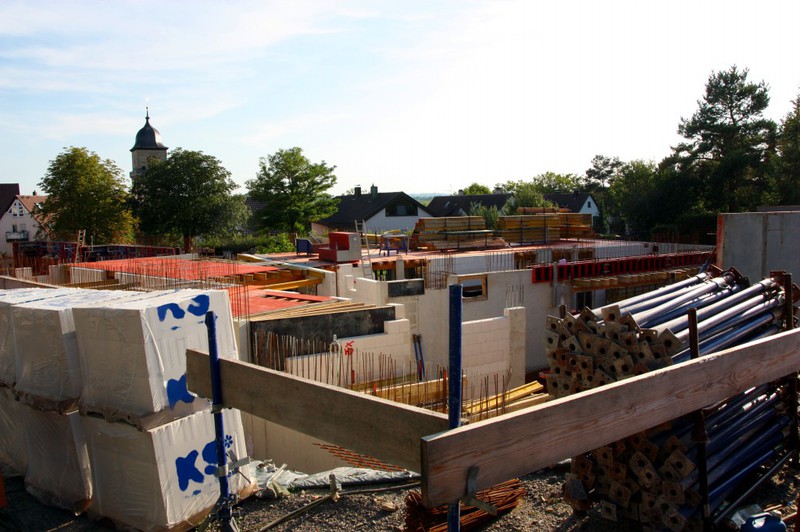

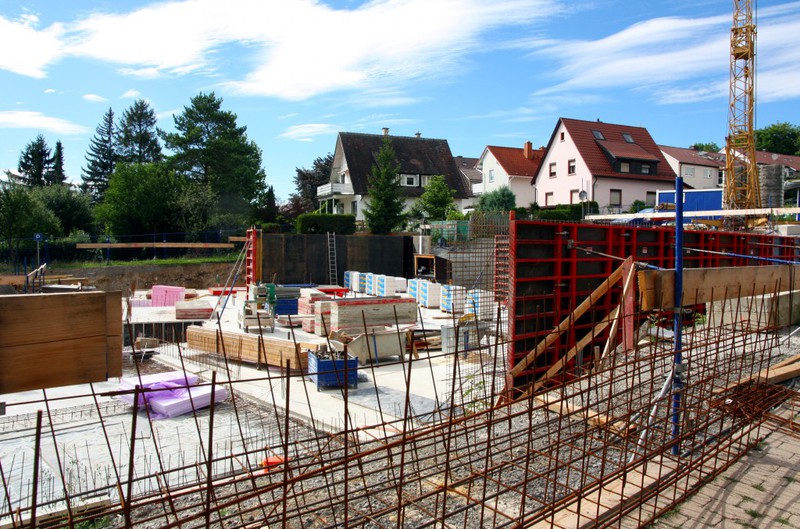

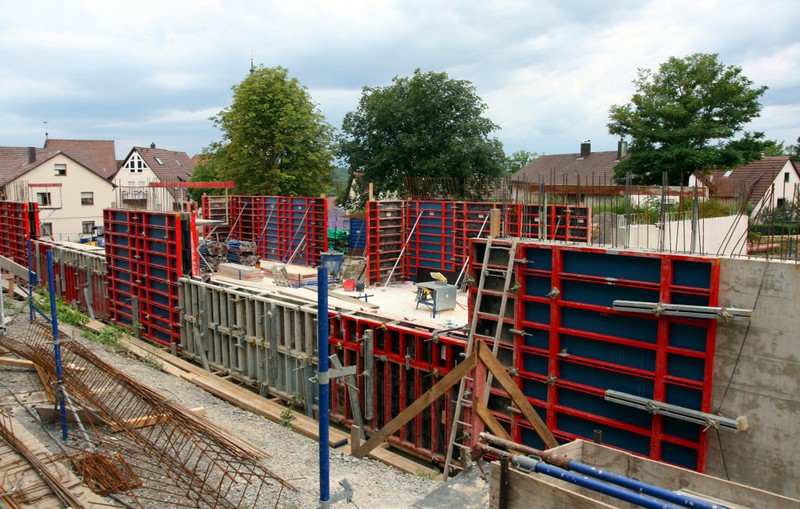

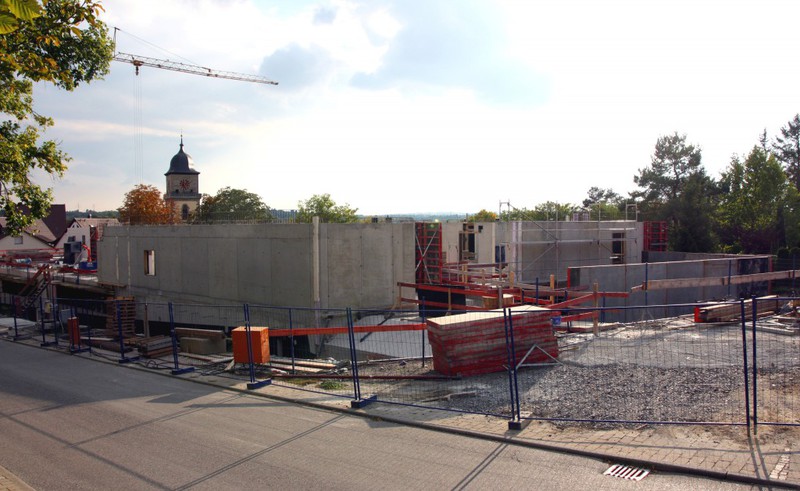

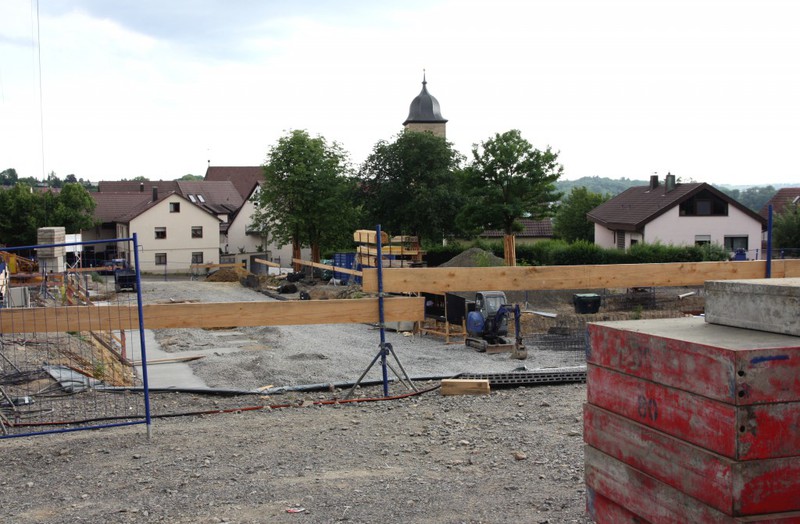

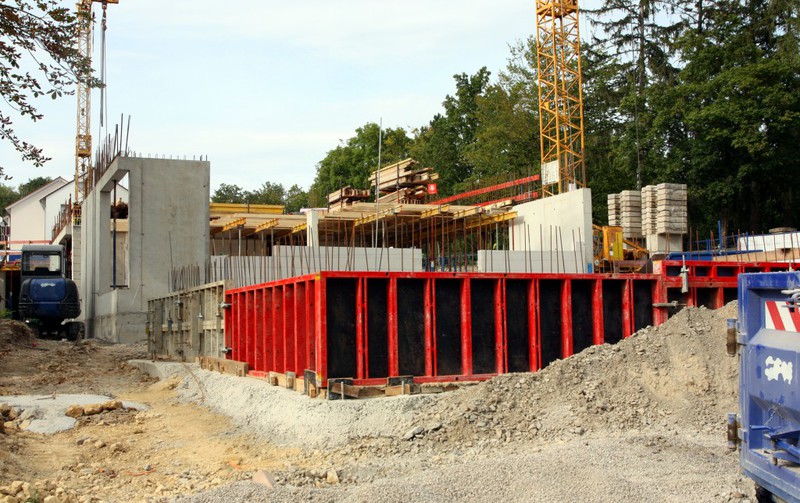

Wie die Gemeinde selbst schreibt geht die Baustelle gewohnt zügig voran. Das neue Gebäude wächst in die Höhe. Neben Beton kommen auch gemauerte Wände zum Einsatz.

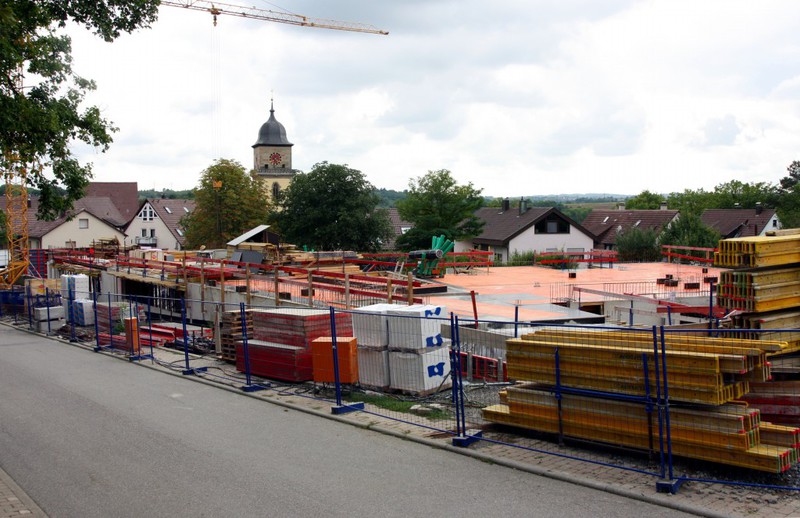

28.09.2017: Baustelleninformation im Blättle

Die Gemeindeverwaltung hat Informationen zur Baustelle für den Neubau der KiTa Oberer Schulberg in Ausgabe 39/2017 des Mitteilungsblatts abgedruckt.

Kita Neubau Oberer Schulberg

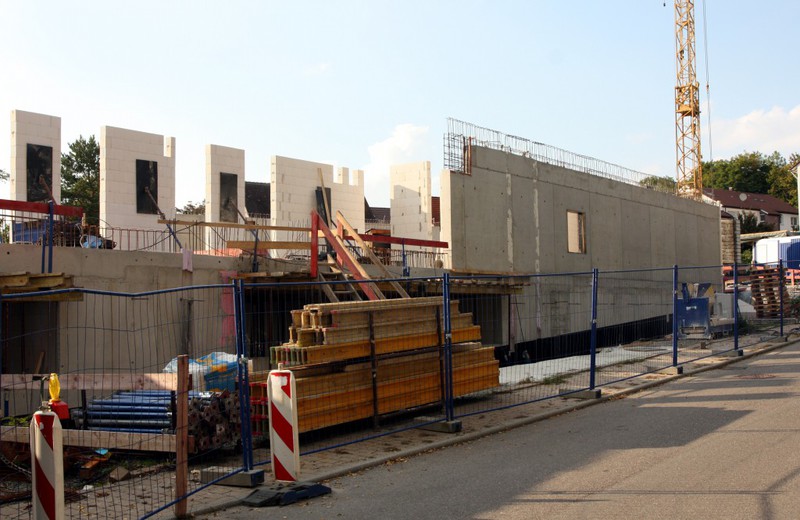

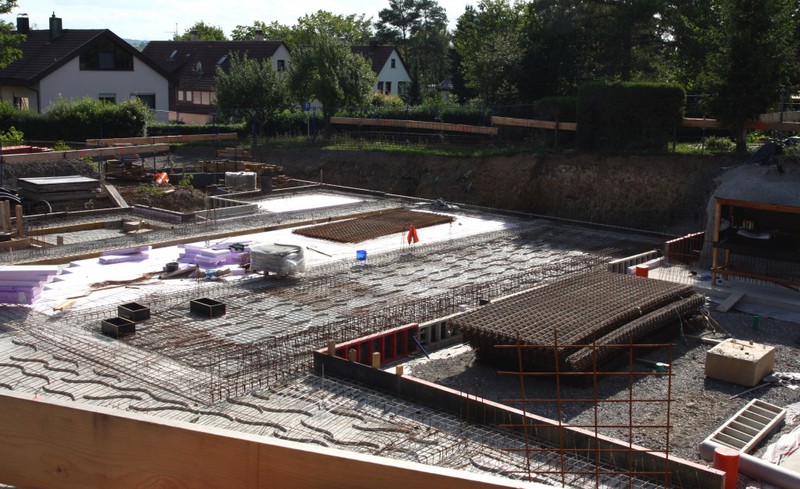

Die Arbeiten auf der Baustelle für den Neubau der Kita Oberer Schulberg gehen gut voran. Inzwischen ist das Untergeschoss mit den Außenwänden fertig und die Decke darüber konnte bewehrt und betoniert werden.

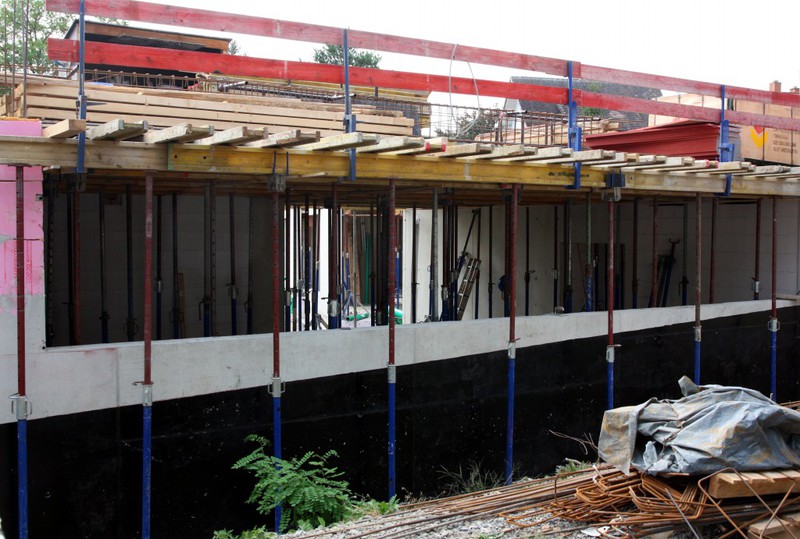

Als nächstes werden die Wände im Obergeschoss geschalt, bewehrt und betoniert. Auch können dann die gemauerten Zwischenwände hergestellt werden.
Auch im Untergeschoss werden bald die noch fehlenden Zwischenwände gemauert werden. Bis jetzt stehen noch die Sprieße zur Abstützung der Decke, bis diese vollständig ausgehärtet ist. Das Bild zeigt einen Gruppenraum und Nebenraum für den Ü3-Bereich.

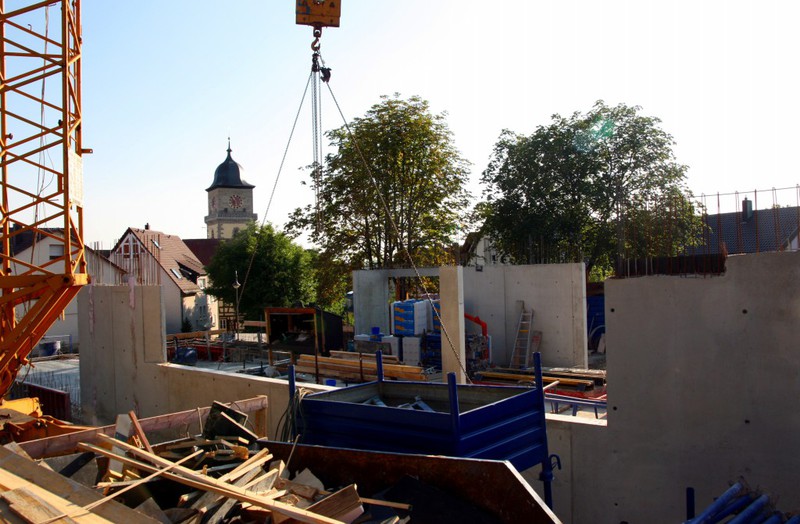

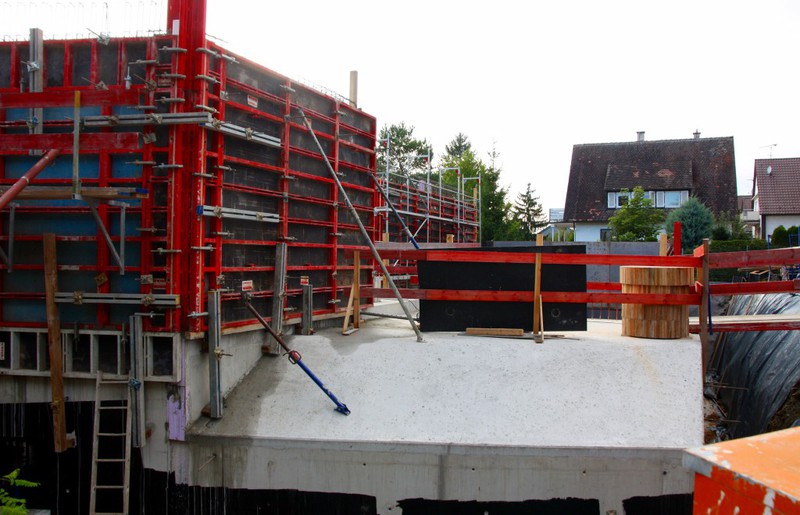

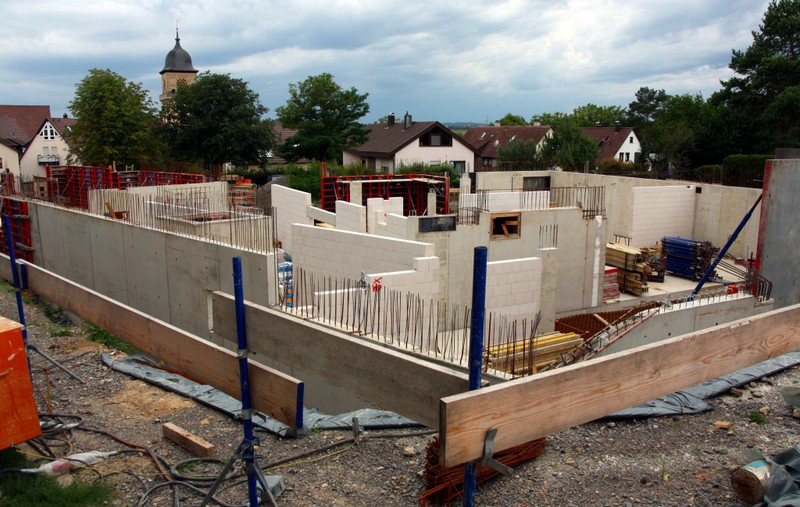

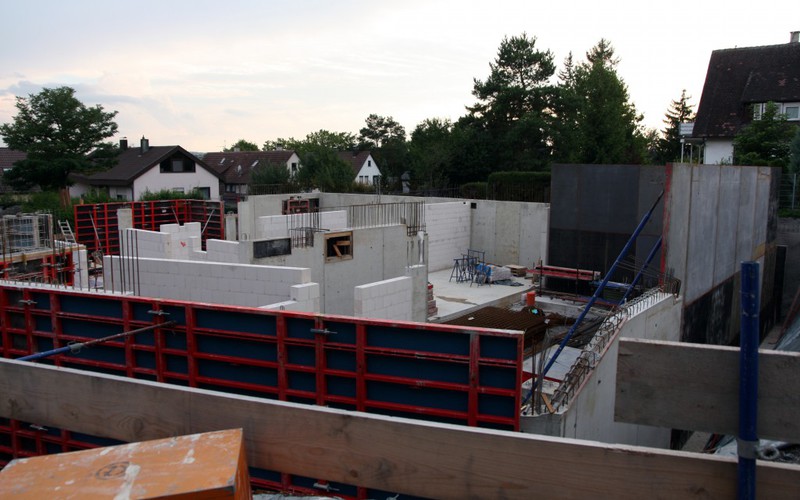

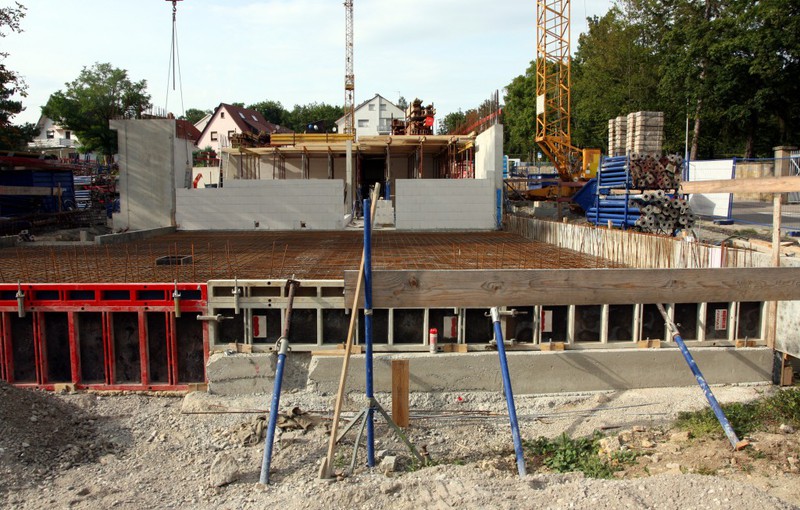

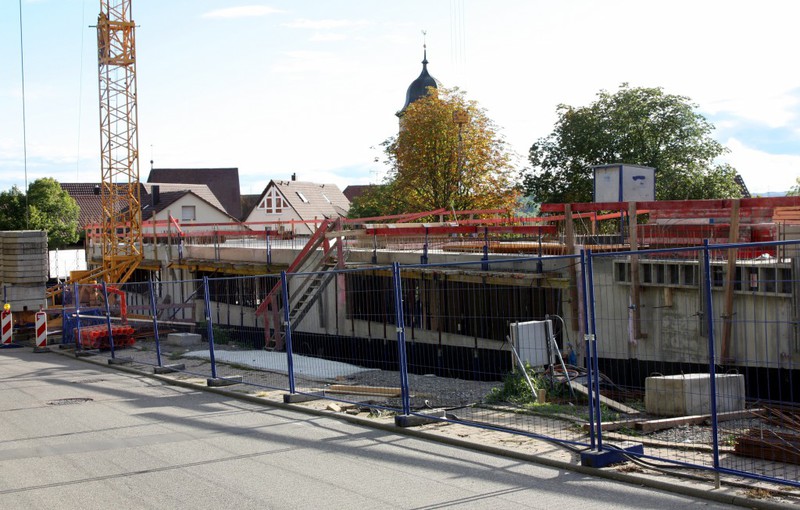

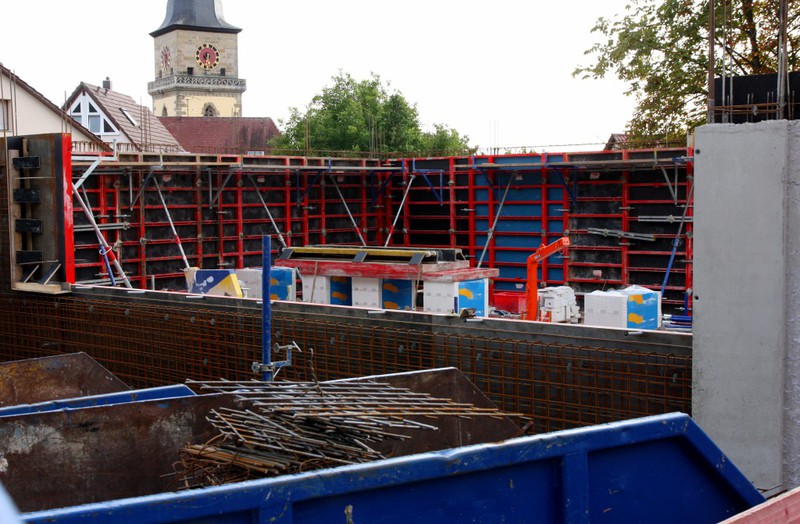

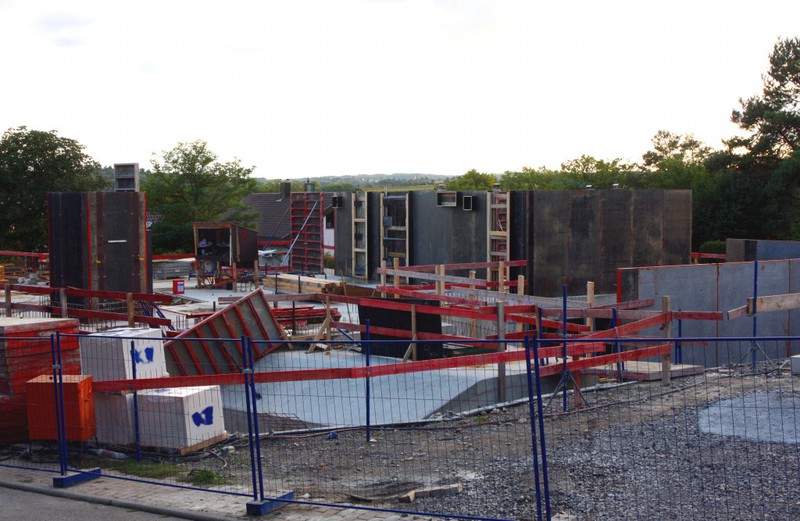

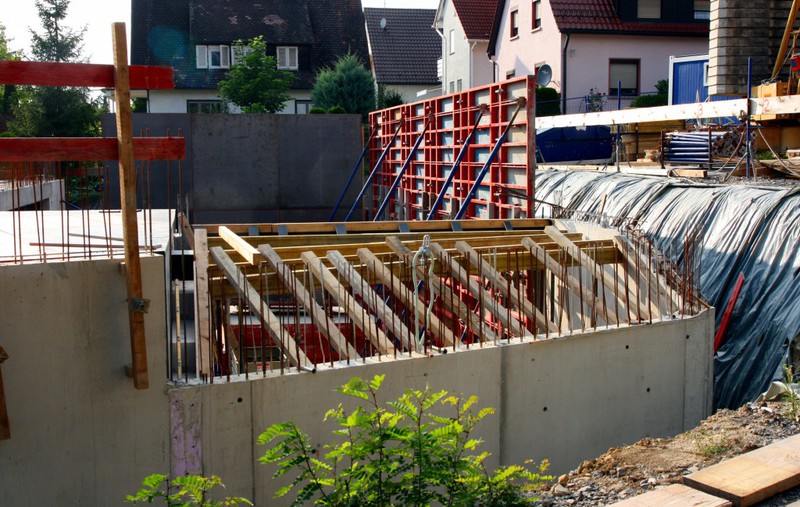

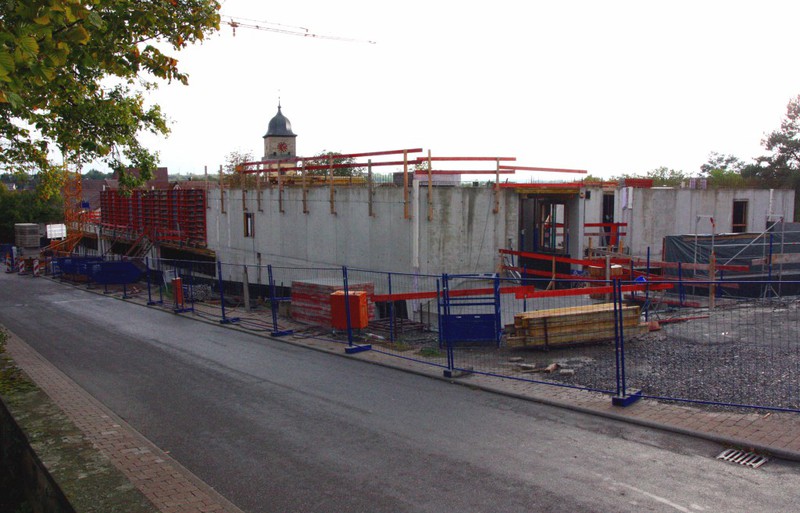

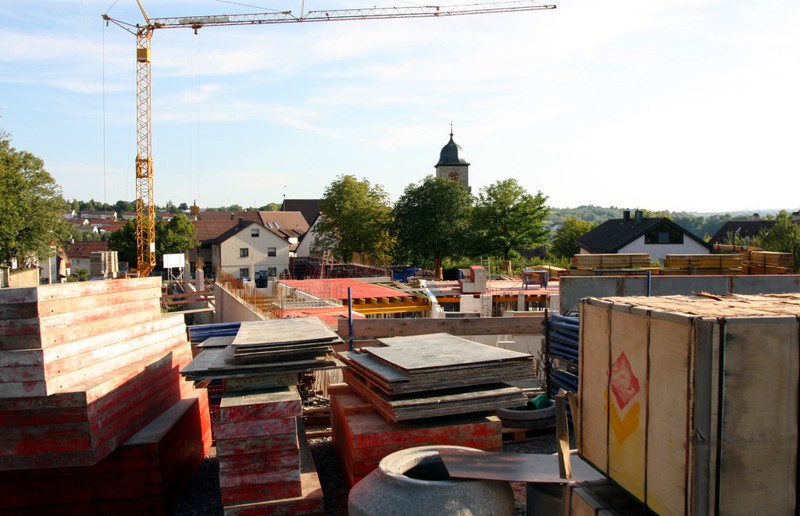

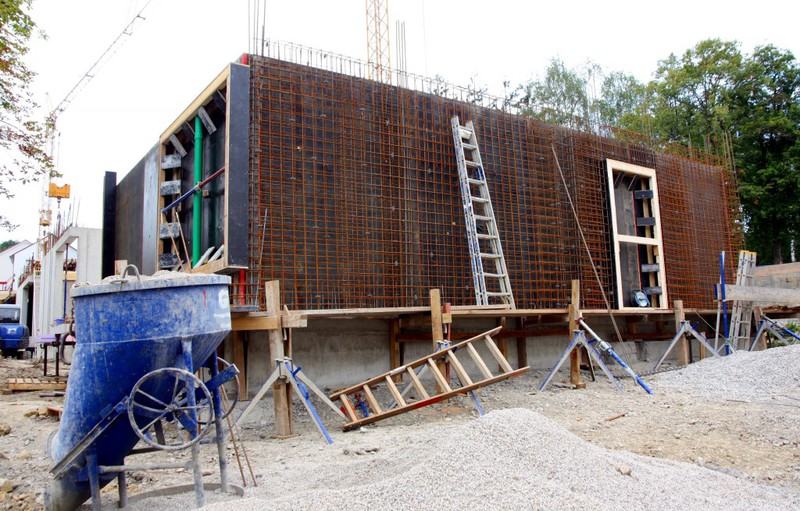

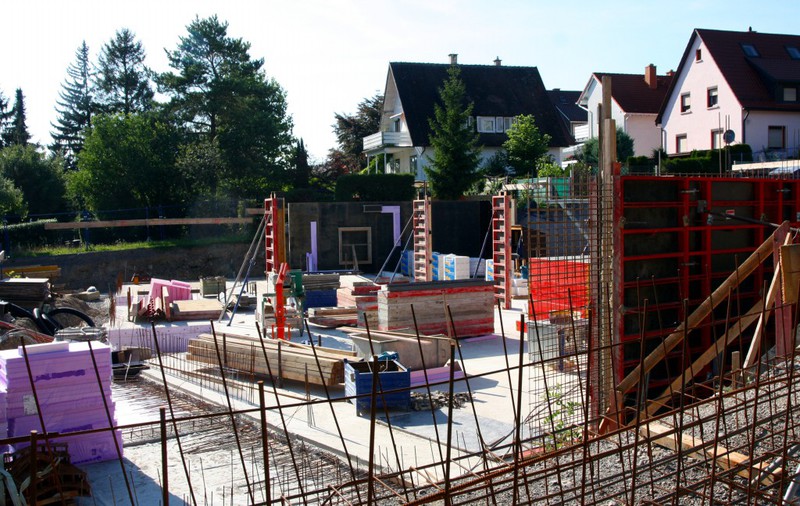

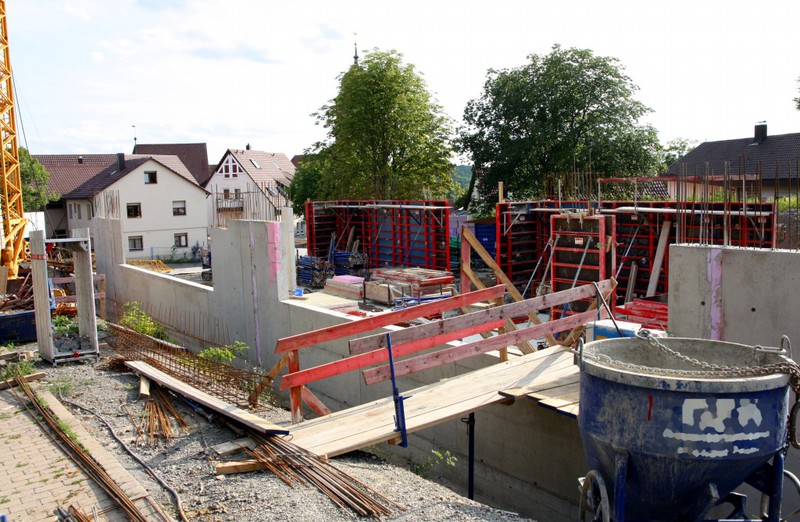

18./20./22.09.2017: Baufortschritt

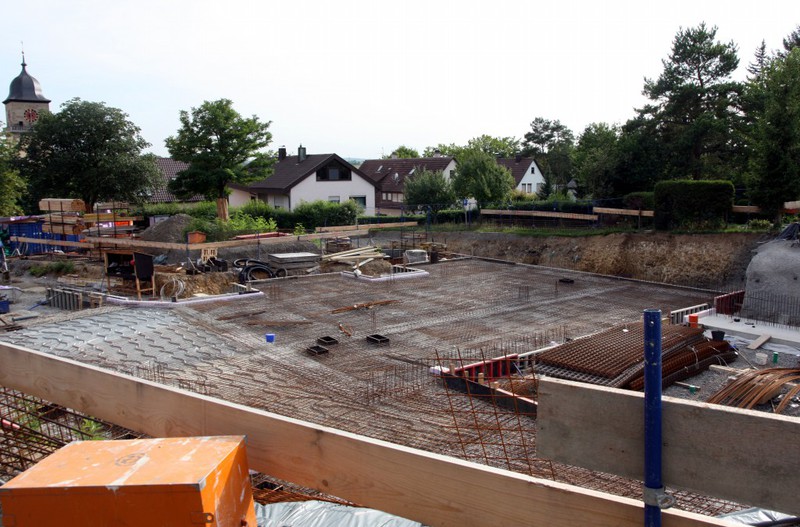

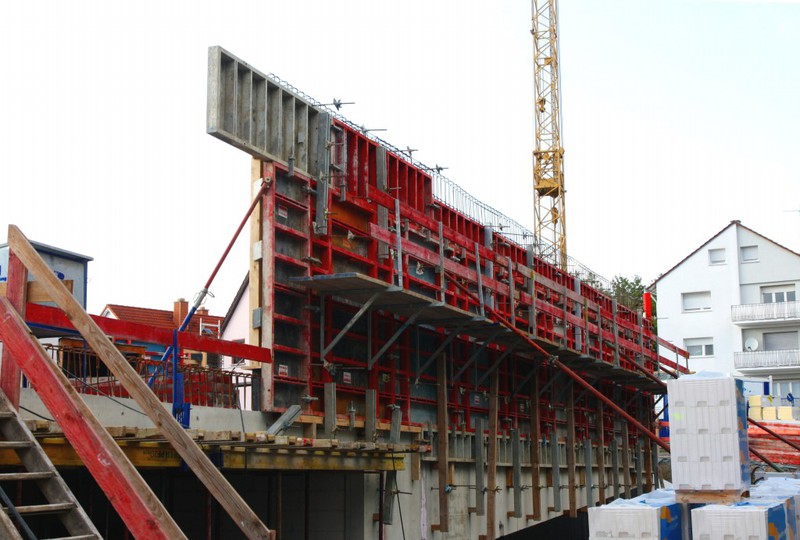

Die erste Etage wächst. Im südlichen Gebäudeteil ist die Decke gegossen und es entstehen überall Wände. Demnächst braucht es eine Drohne, um von oben auf den Baufortschritt blicken zu können...

11./13./15.09.2017: Baufortschritt

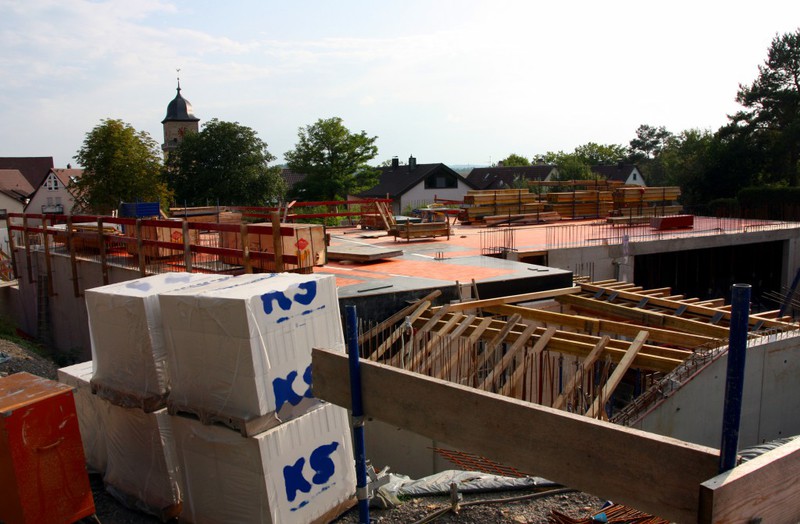

Zügigkeit kennt keine Grenzen. Auf der Baustelle geht es wie gewohnt flott voran. Die Arbeiten am südlichen Gebäudeteil haben die Decke erreicht und es wird sogar schon an der ersten Etage gearbeitet.

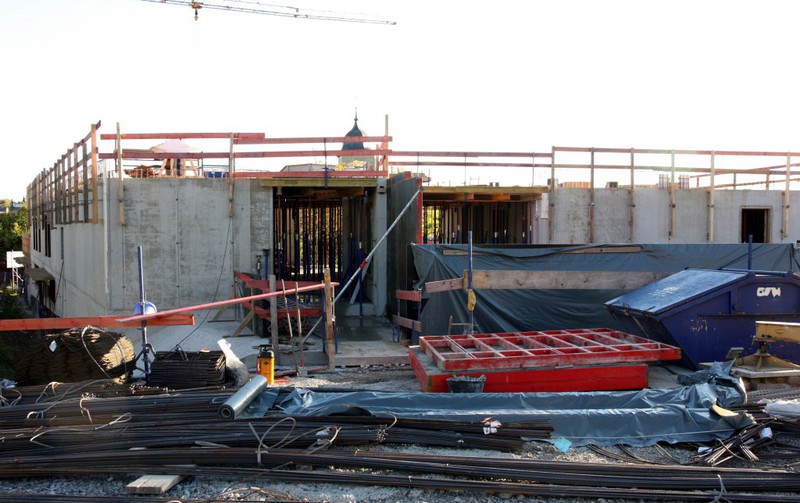

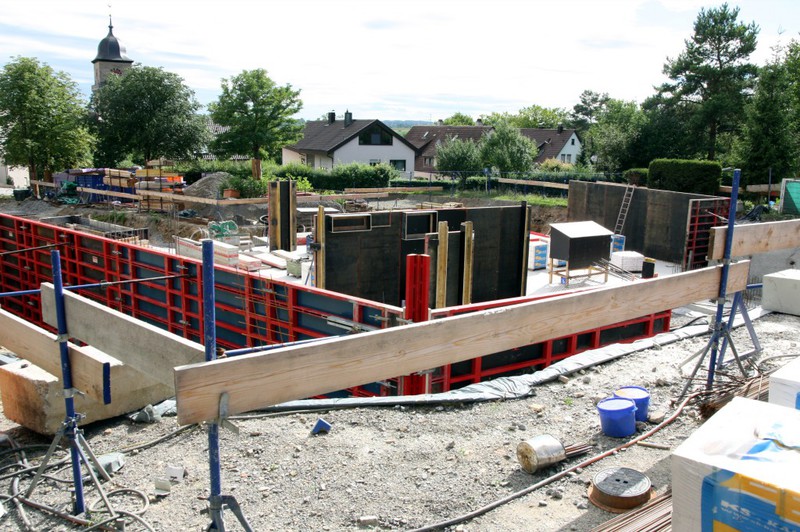

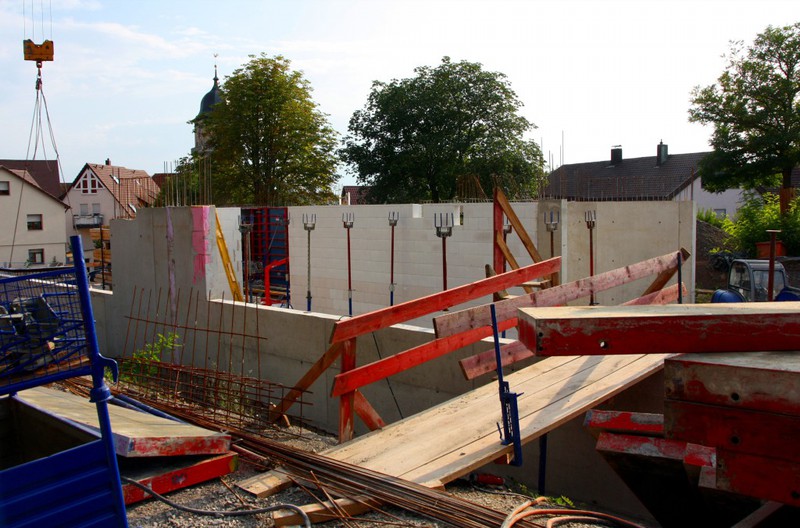

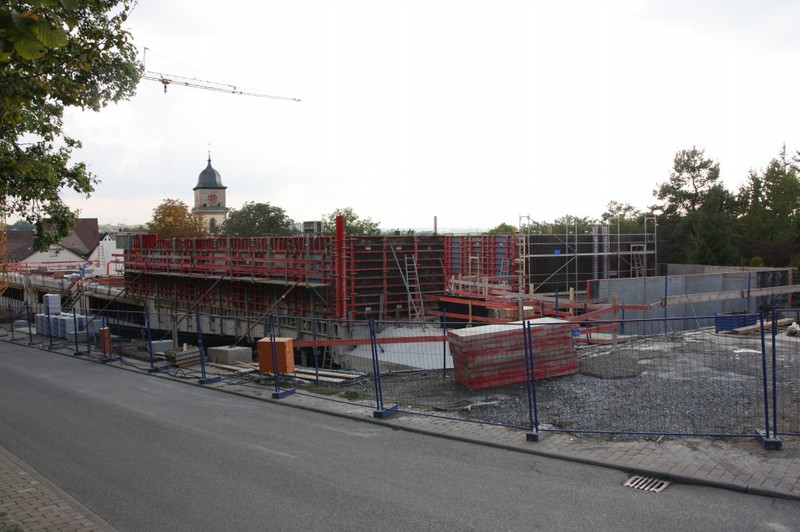

04./06./08.09.2017: Baufortschritt

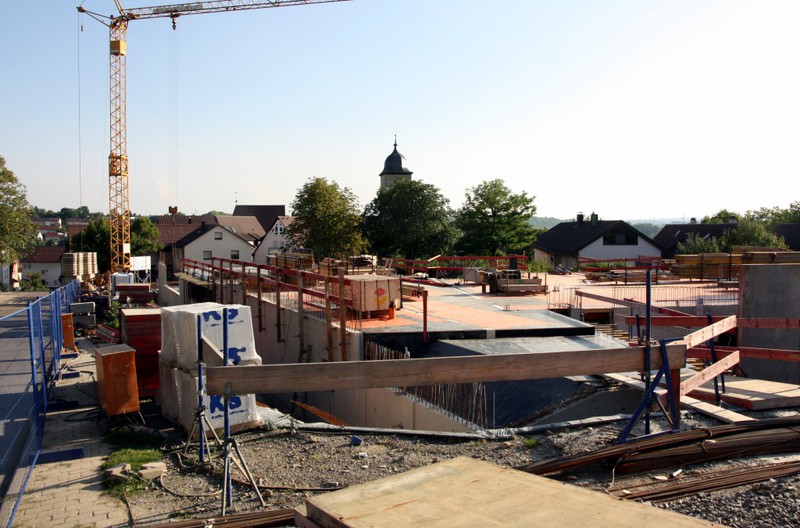

Die bereits in der letzten Woche begonnenen Arbeiten am südlichen Teil des Gebäudes wurden zielstrebig fortgesetzt. Ebenso steht das Betonieren der ersten Decke an. Es geht gut voran.

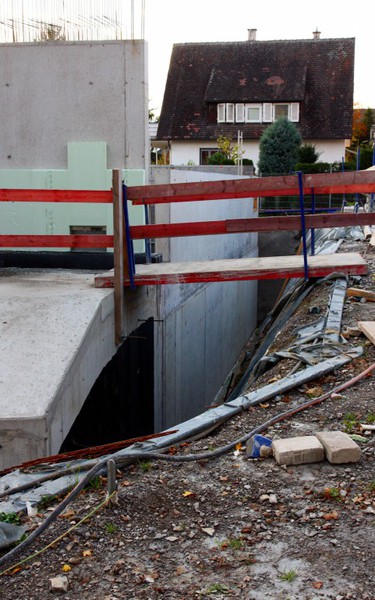

28./30.08/01.09.2017: Baufortschritt

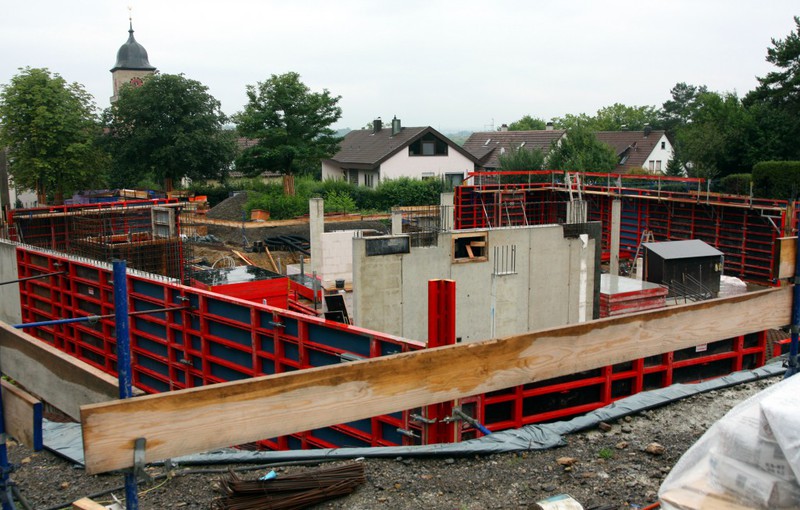

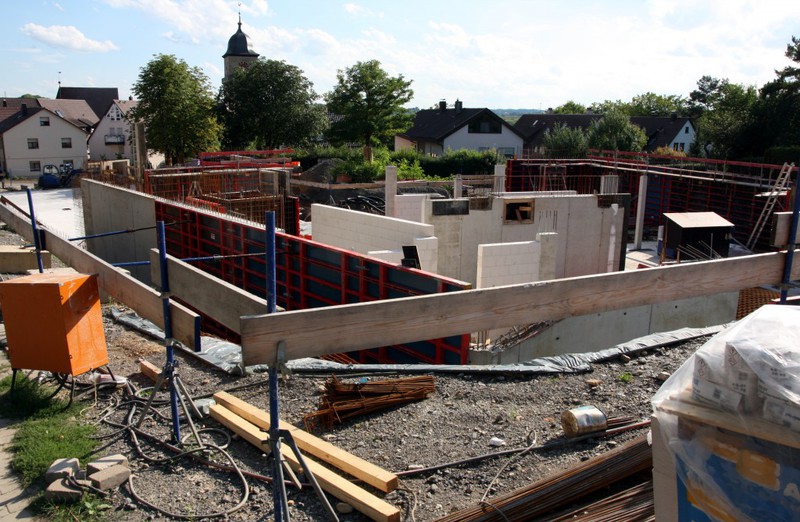

In dieser Woche geht es vorwiegend im südlichen Gebäudeteil weiter. Begonnen über die Fundamente, die Bodenplatte und die Verschalung für die Wände. So stellt man sich eine Baustelle vor.

21./23./25.08.2017: Baufortschritt

Man kann dem Wachsen des Gebäudes täglich zusehen. Auch am Samstag wird auf der Baustelle gearbeitet. Im nördlichen Teil des Gebäudes ist bereits die erste Decke eingezogen worden. Zu Wochenbeginn benötigte einer der Kräne eine Reparatur.

14./16./18.08.2017: Baufortschritt

Es geht sehr rasch auf der Baustelle voran und das trotz "Bauferien", wie es die Gemeinde geschrieben hatte. Da es zu Beginn der Baustelle eher schleppend losging, können jetzt die Arbeiten auch zügig aufholen. Gut so. Man kann den Wänden beim Wachsen zusehen.

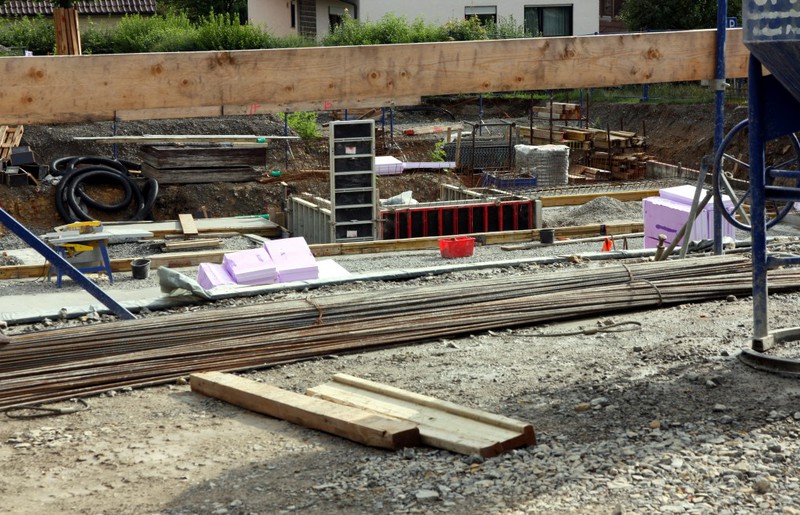

07./09./11.08.2017: Baufortschritt

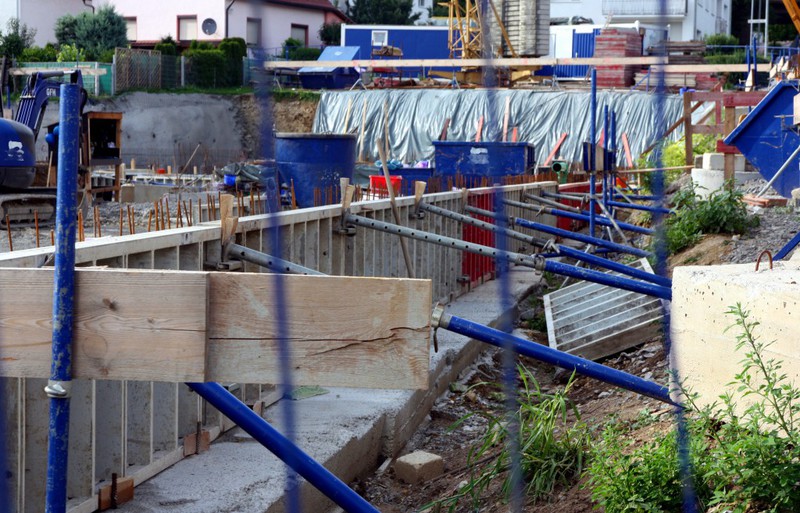

Die ersten Wände sind schon fertig. Im südlichen Bereich gehen die Arbeiten am Fundament voran.

10.08.2017: Baustelleninformation im Blättle

Die Gemeindeverwaltung hat Informationen zur Baustelle für den Neubau der KiTa Oberer Schulberg in Ausgabe 32/2017 des Mitteilungsblatts abgedruckt.

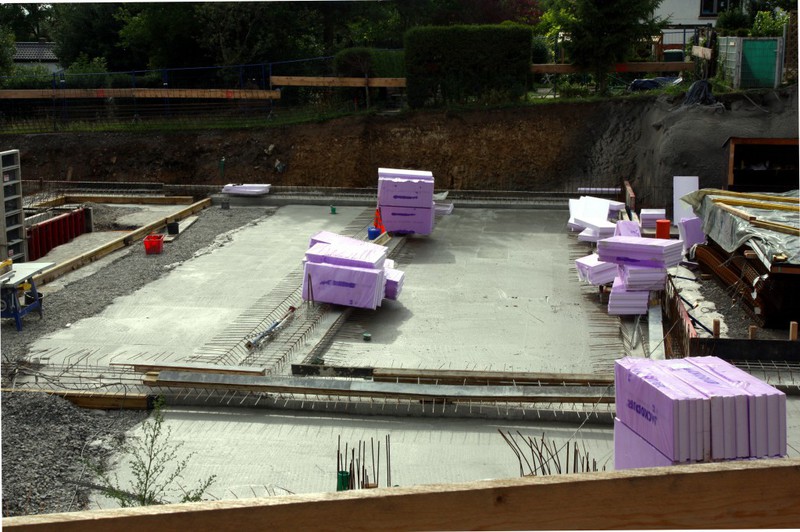

Die Bauarbeiten für die Kita Oberer Schulberg gehen auch in den Bauferien weiter

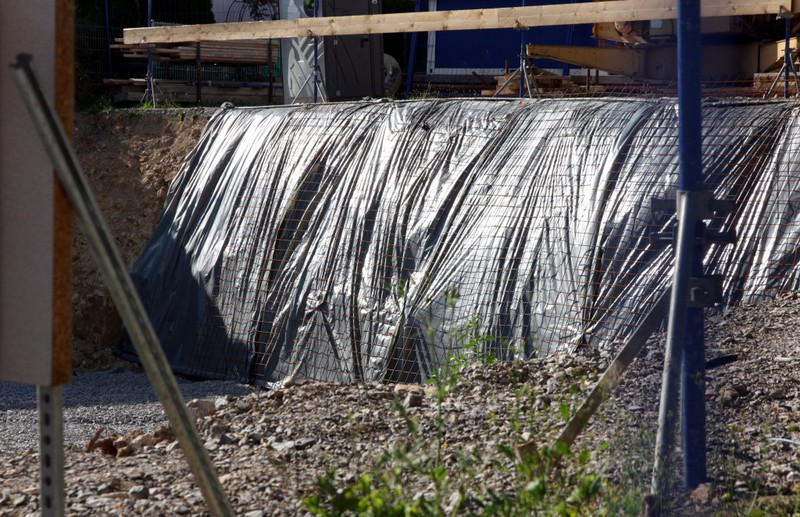

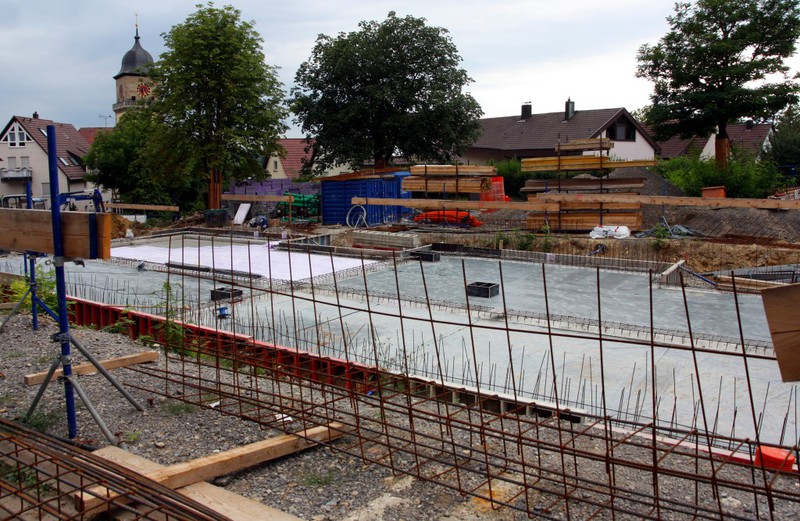

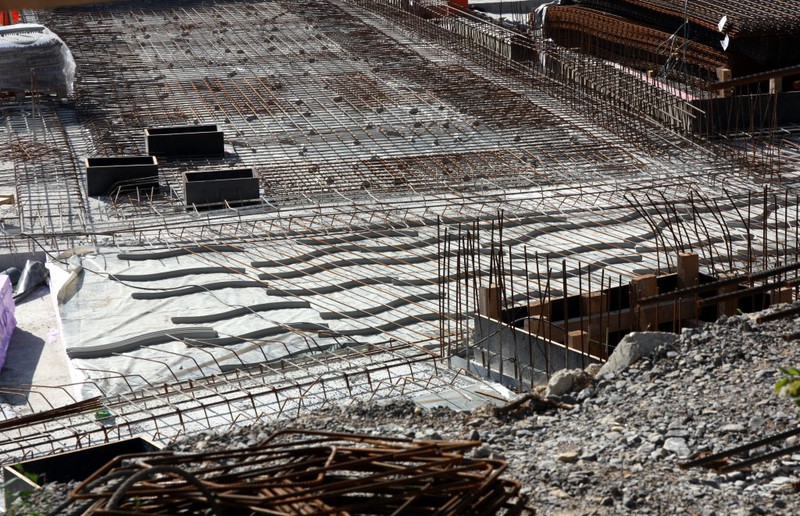

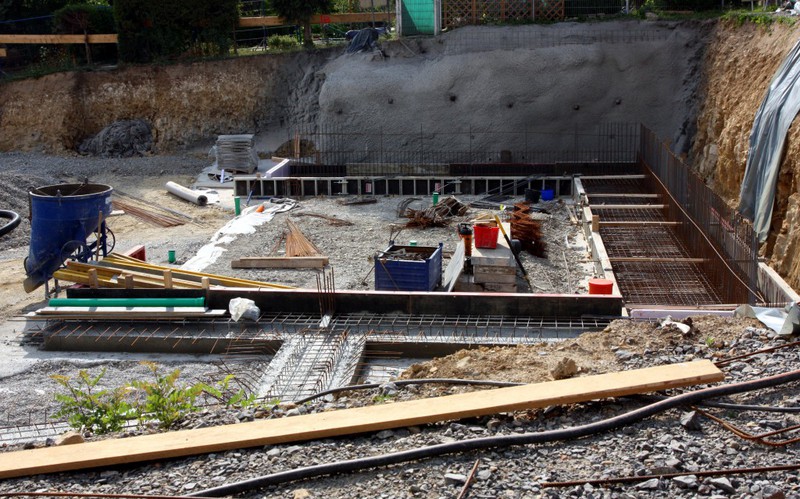

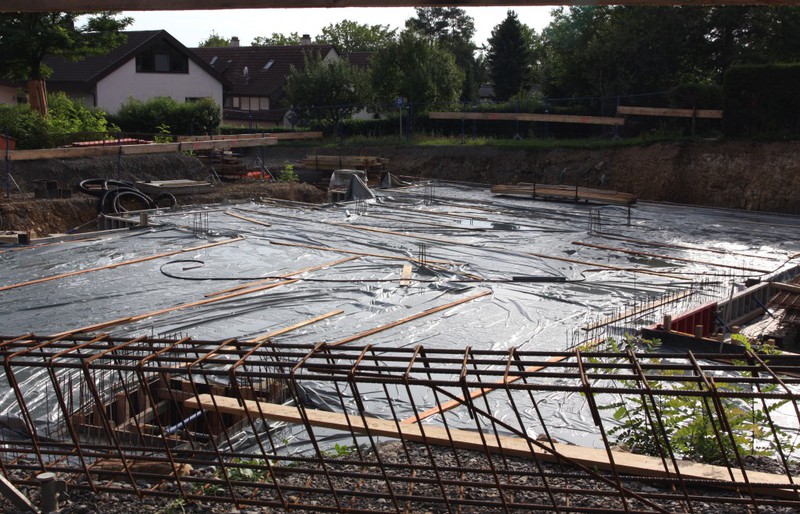

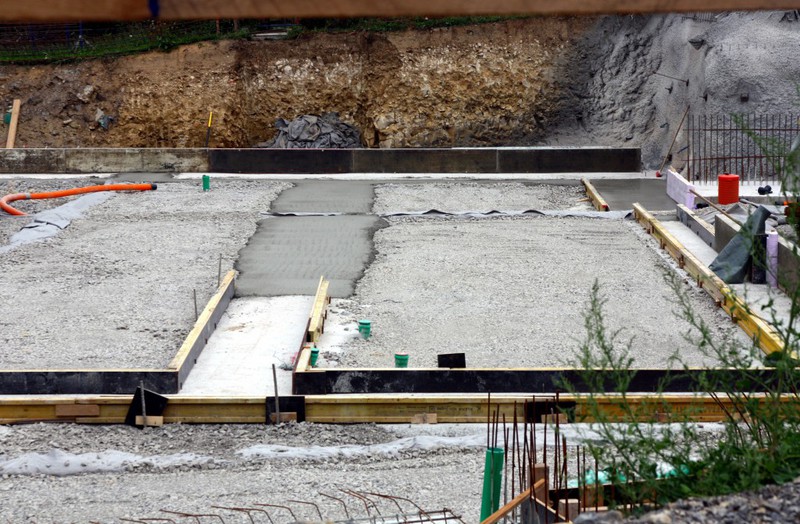

Nachdem in der vergangenen Woche die Bodenplatte teilweise eingebaut worden ist, sollen im Laufe dieser Woche die restlichen Quadratmeter eingebracht werden. Parallel dazu erstellt die Baufirma die Schalungselemente für die Wände im Untergeschoss.

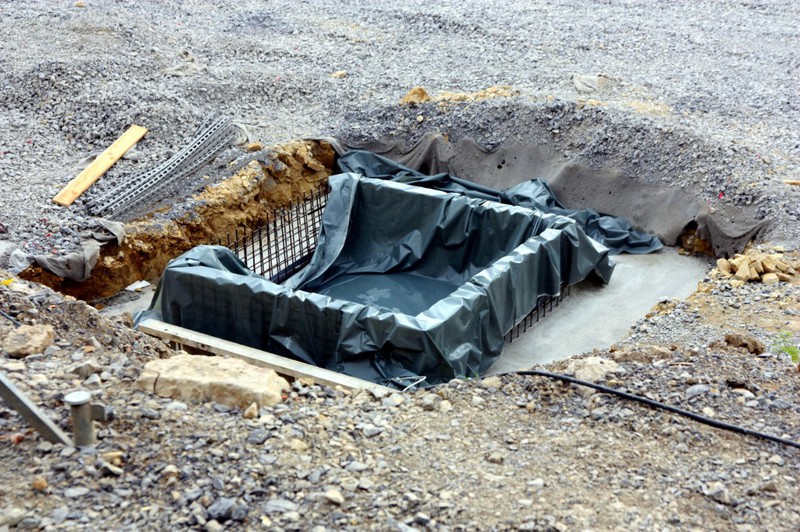

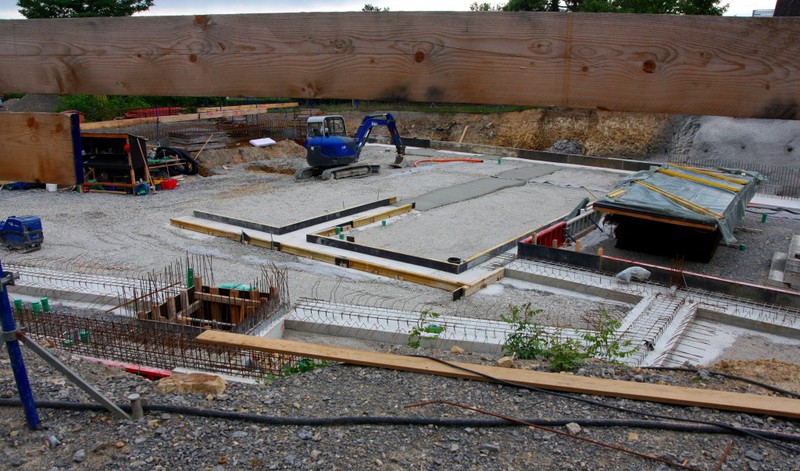

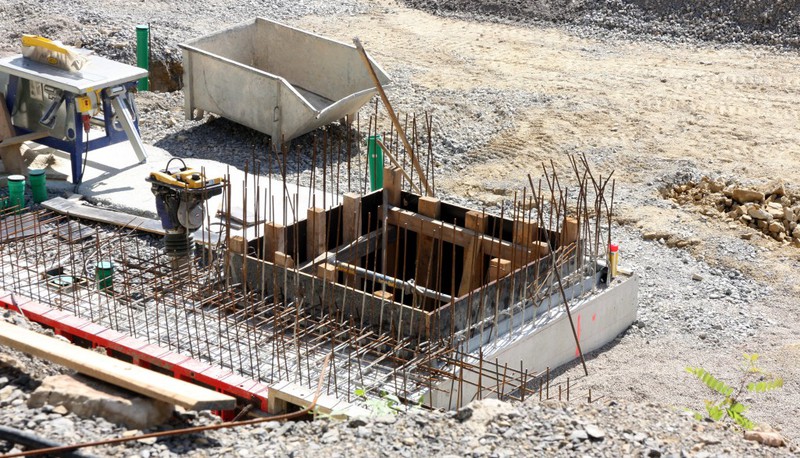

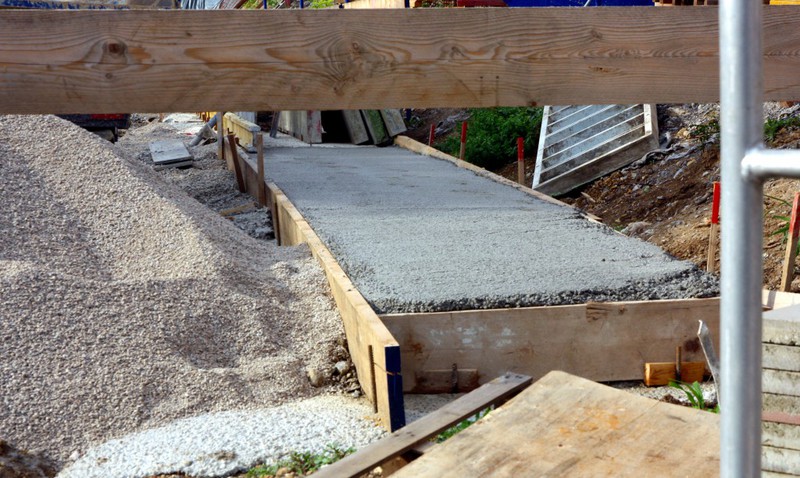

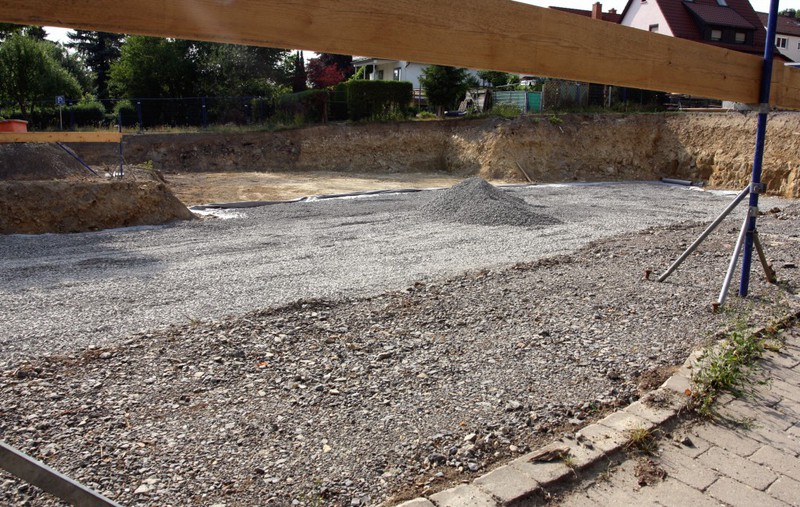

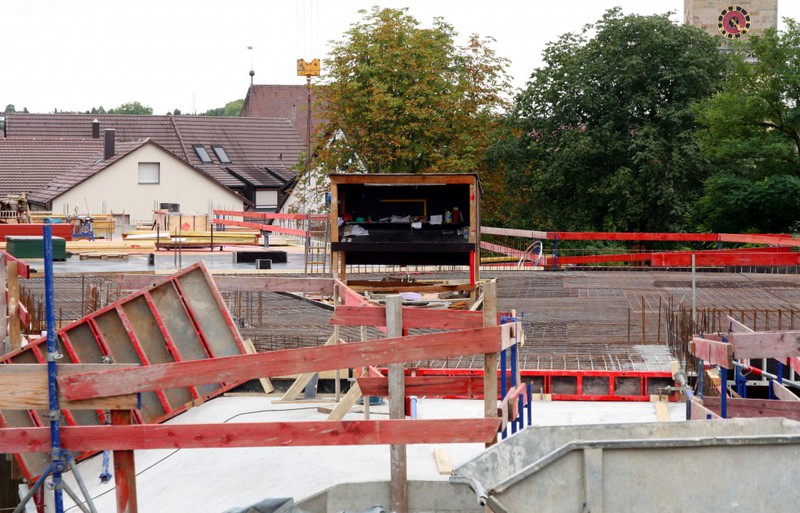

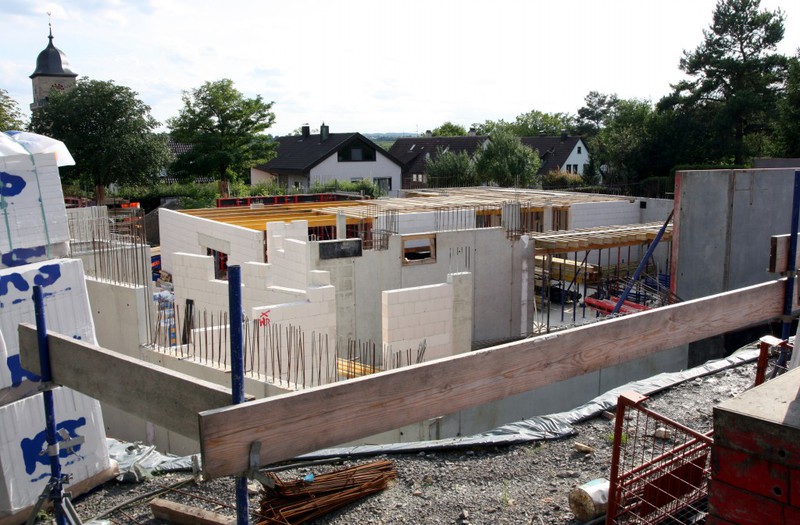

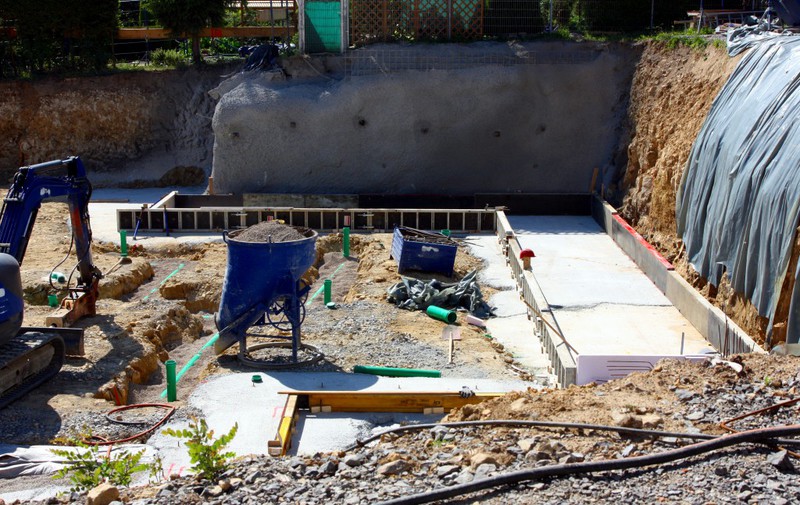

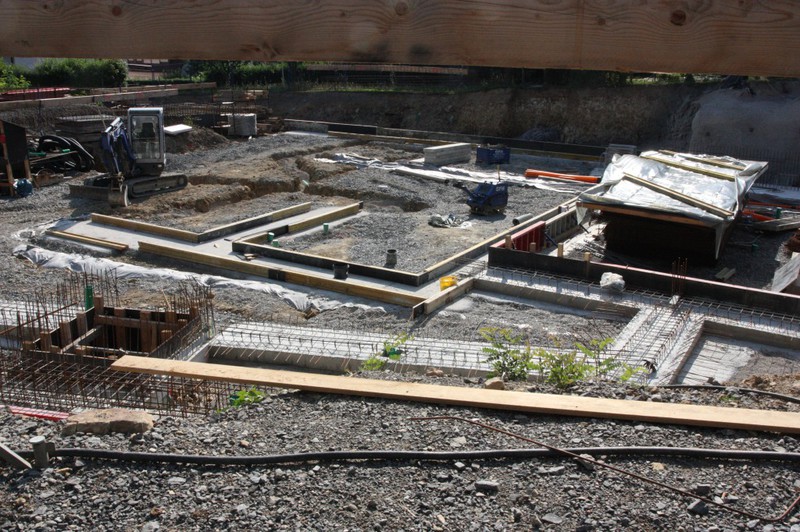

31.07./02./04.08.2017: Baufortschritt

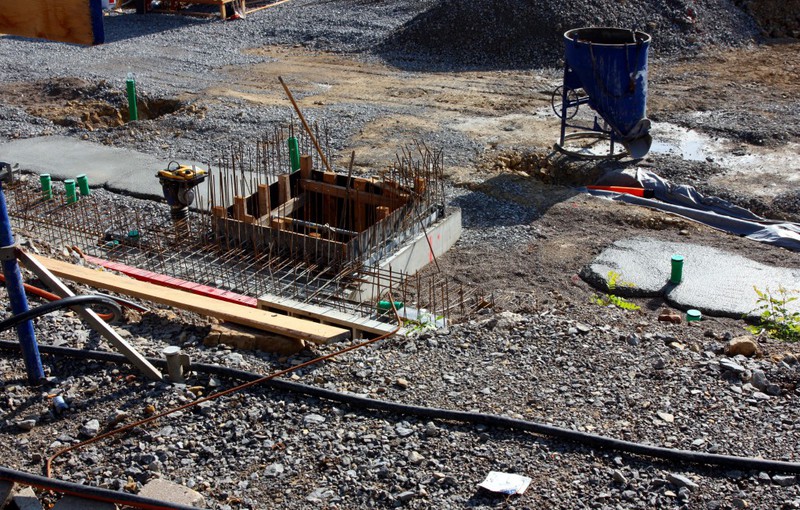

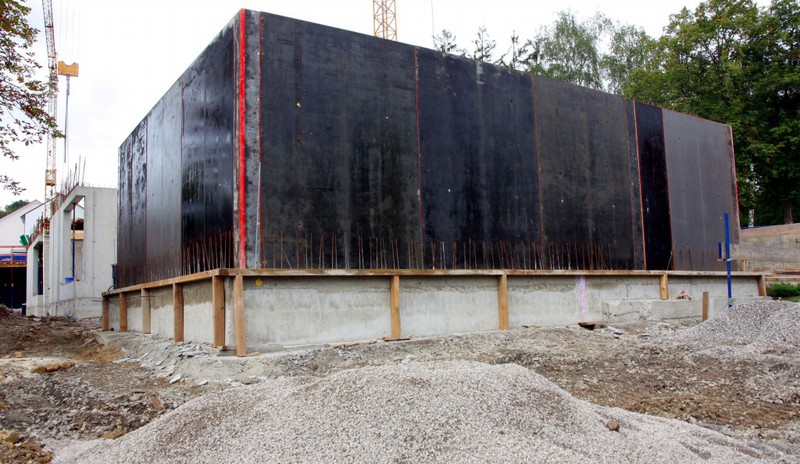

Die ersten Verschalungen für das Untergeschoss sind gestellt. Ab jetzt geht der Bau in die Höhe.

24./16./28.07.2017: Baufortschritt

Die Fundamente wachsen und es zeichnen sich schöne Strukturen ab. Eine spannende Baustelle.

17./19./21.07.2017: Baufortschritt

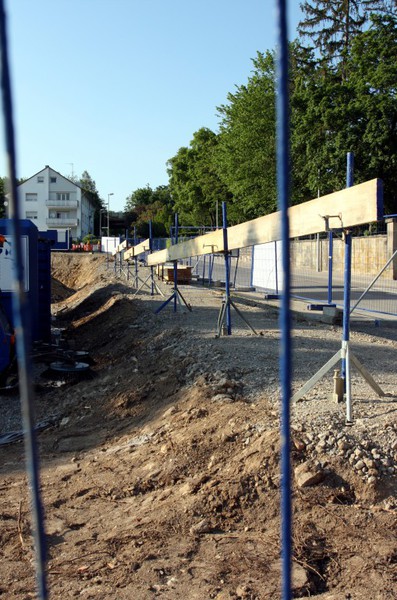

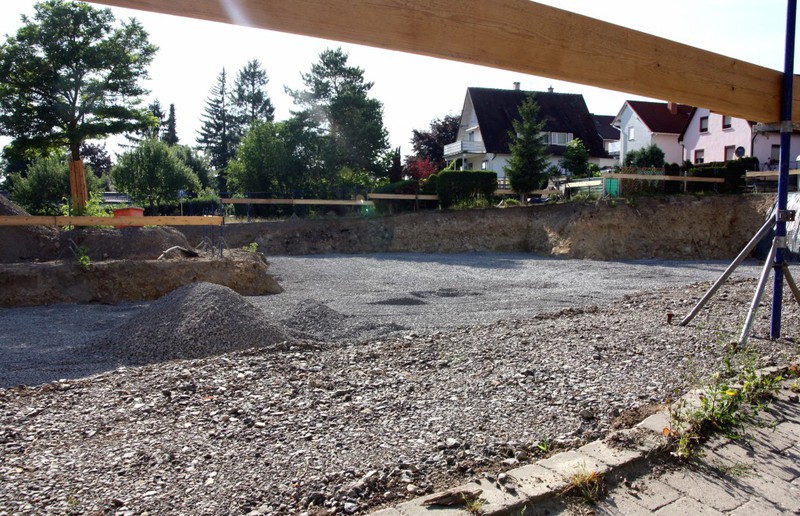

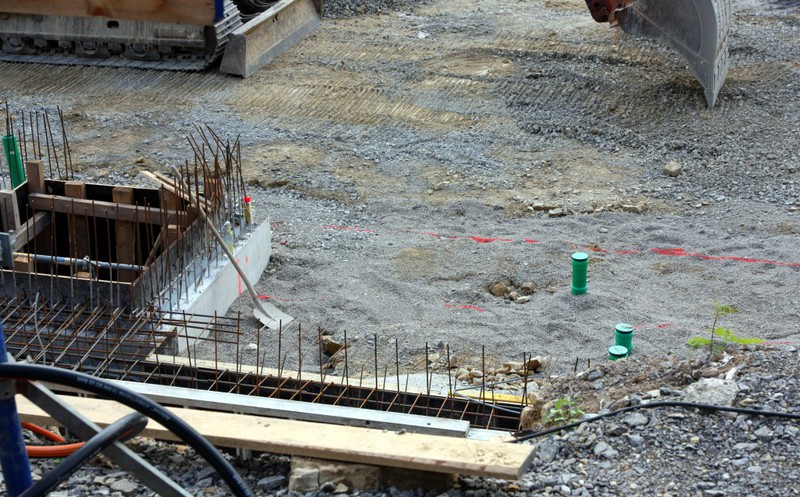

Es geht jetzt so richtig voran. Die Fundamente wachsen.

10./12./14.07.2017: Baufortschritt

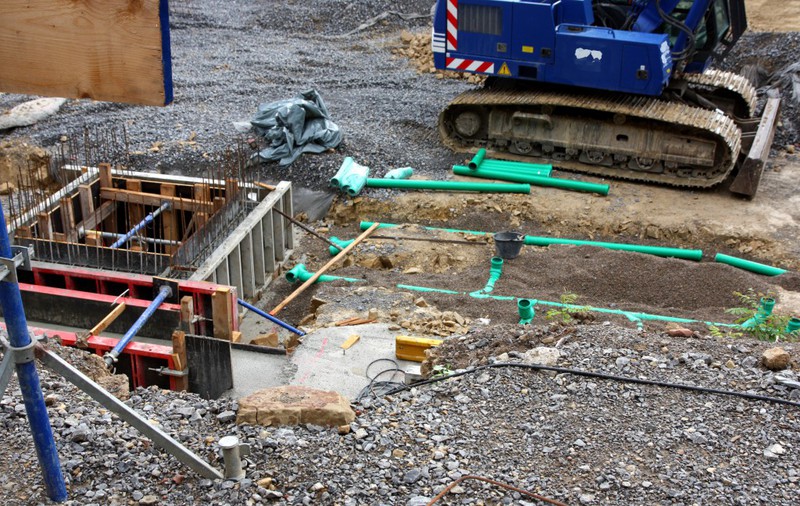

Die Arbeiten am Fundament schreiten voran. Es werden Abwasserleitungen verlegt und die Wand wird weiter abgesichert.

03./05./07.07.2017: Baufortschritt

Es scheint jetzt tatsächlich so richtig an der Baustelle loszugehen. Die ersten Fundamente sind gegossen und die Bagger sind fleißig am Werk.

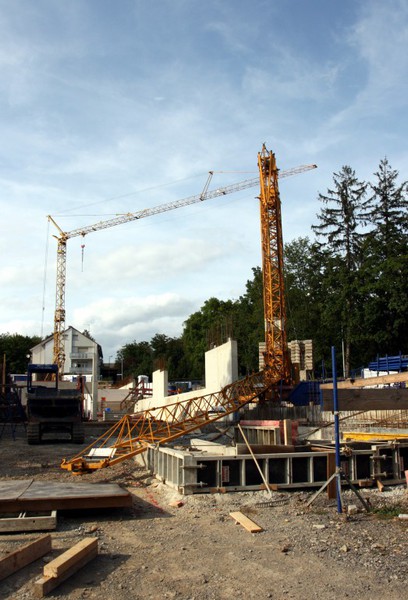

26./28./30.06.2017: Baufortschritt

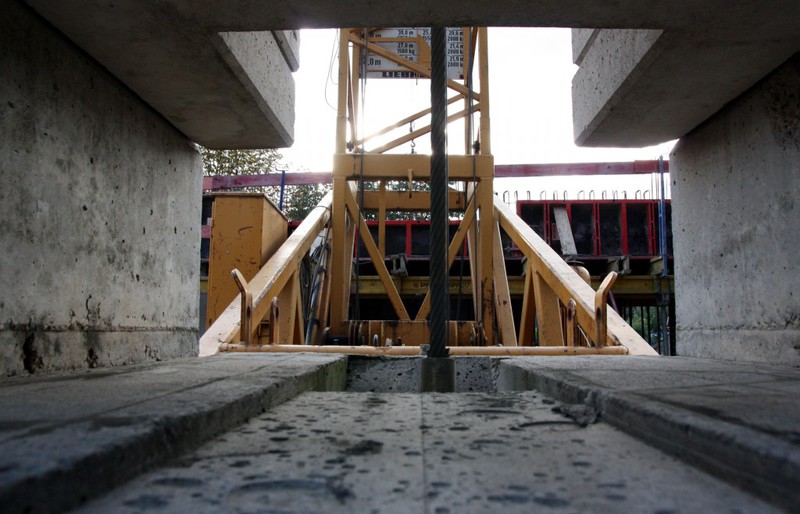

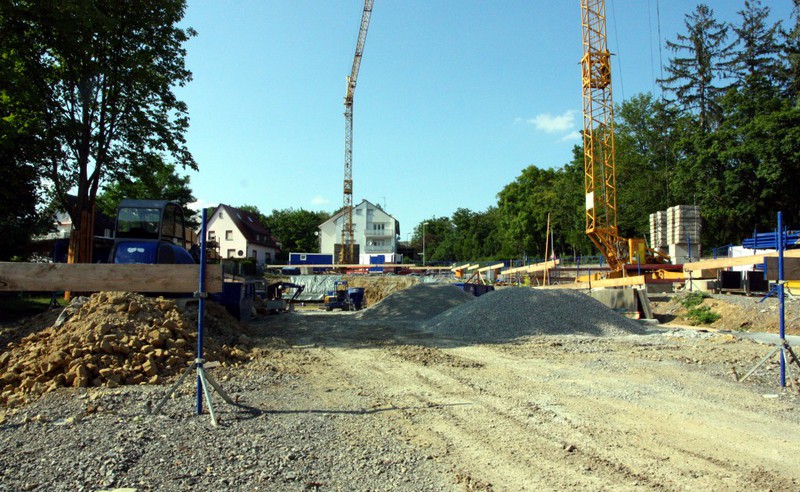

Wie die Gemeinde selbst schreibt, es geht weiter. Mittlerweile steht ein zweiter Baukran am Baufeld und es gibt ein Infoschild und tolle Maschinen zu sehen.

29.06.2017: Baustelleninformation im Blättle

Die Gemeindeverwaltung hat Informationen zur Baustelle für den Neubau der KiTa Oberer Schulberg in Ausgabe 26/2017 des Mitteilungsblatts abgedruckt.

Kita Neubau Oberer Schulberg – Bauarbeiten gehen weiter
Nach den Vorarbeiten und Beprobung des Aushubs geht es nun endlich weiter mit dem Kita Neubau.
Die beiden Kräne sind gestellt und auch das Bauschild, das einen Überblick über den fertigen Zustand des Gebäudes gibt, ist aufgestellt. Als Nächstes beginnen die Arbeiten für die Fundamente in der Baugrube.

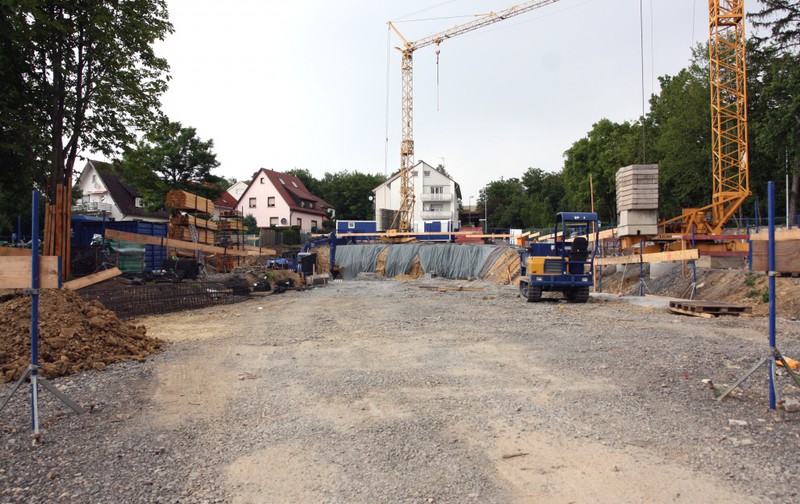

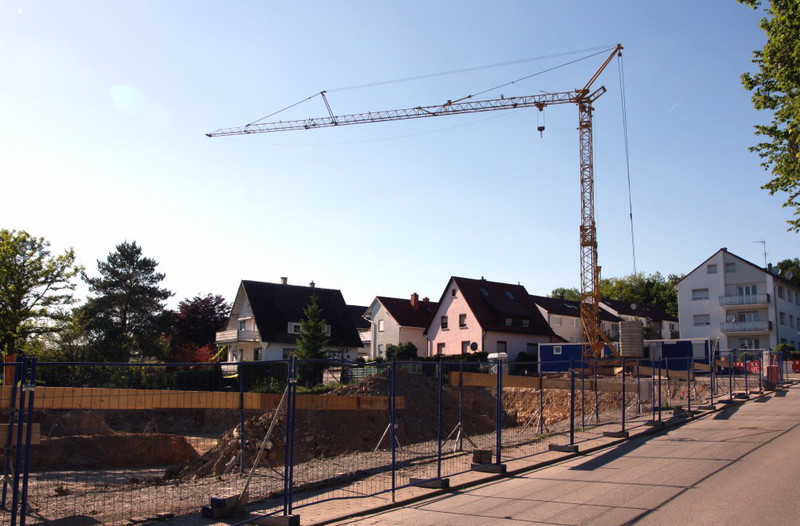

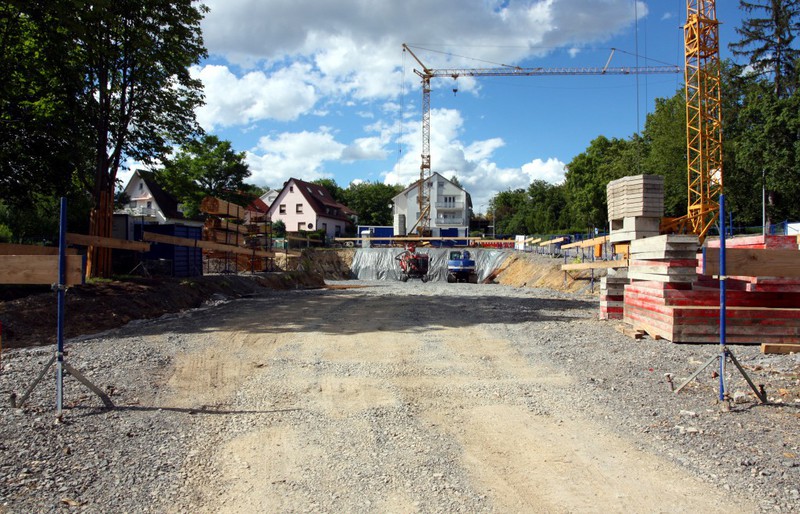

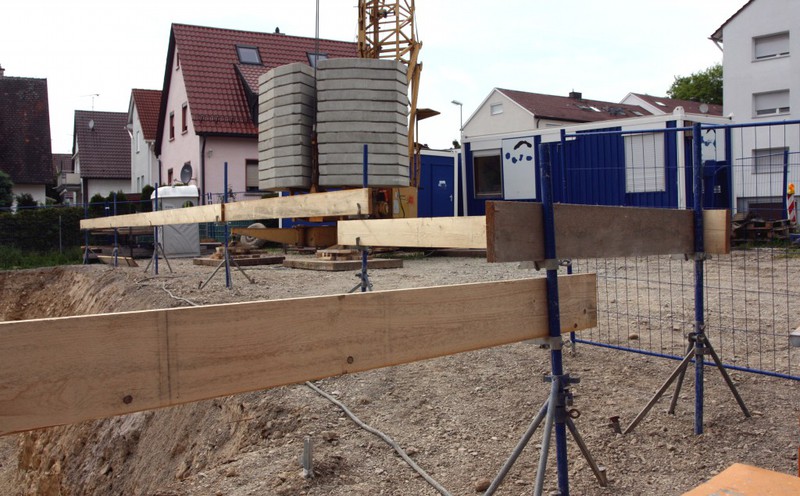

19./21./23.06.2017: Baufortschritt

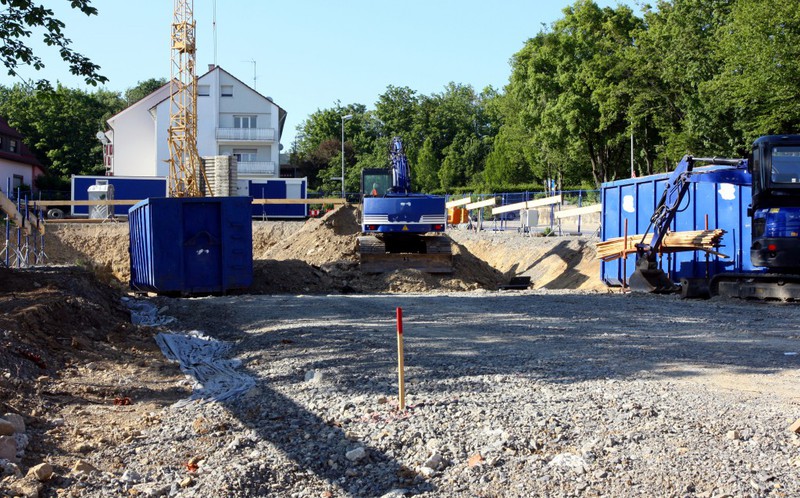

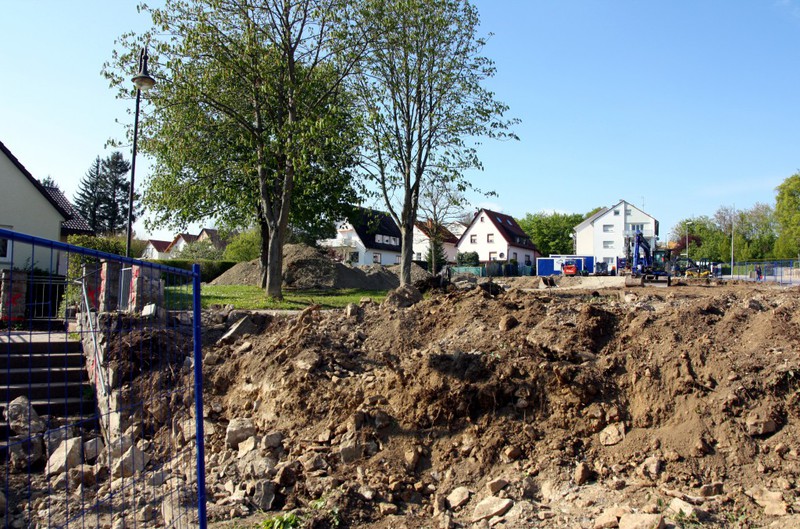

Es geht wieder ein Stückchen weiter an der Baustelle. Der Erdhügel ist weg, der Boden aufgeschüttet und obere Wand für eine Absicherung vorbereitet.

16.06.2017: Baufortschritt

Dem Erdhügel geht es an den Kragen. Mehr gab es in dieser Woche nicht.

08.06.2017: Baufortschritt

In diese Woche gab es erneut keine sichtbaren Aktivitäten auf der Baustelle. Es mag wohl daran liegen, dass noch keine Baugenehmigung für das Bauen vorliegt. Das lässt sich zumindest aus dem ausgehängten und heute entdeckten halben roten Punkt schließen.

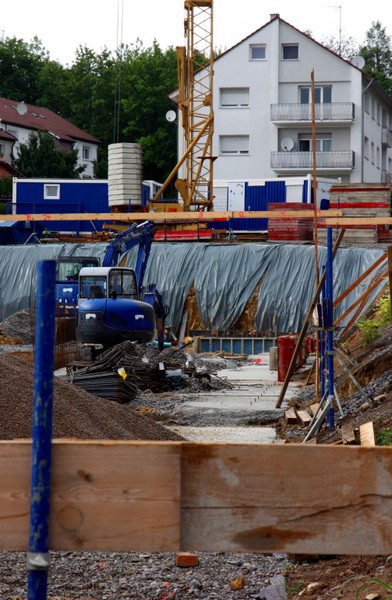

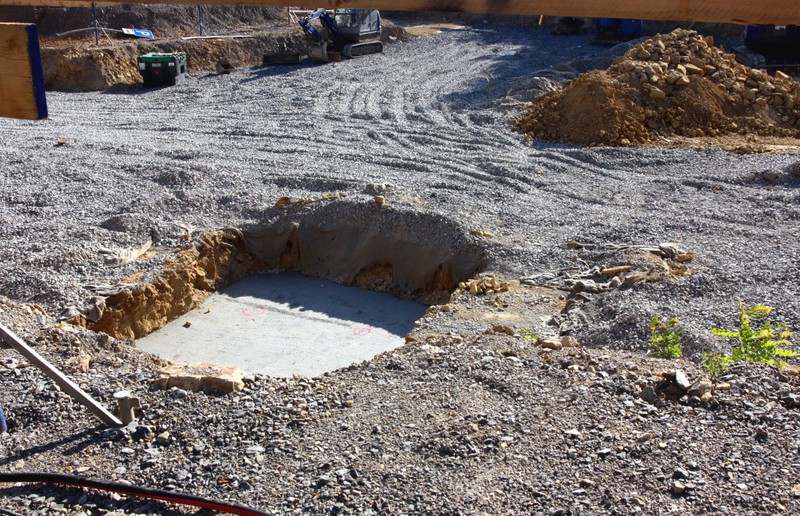

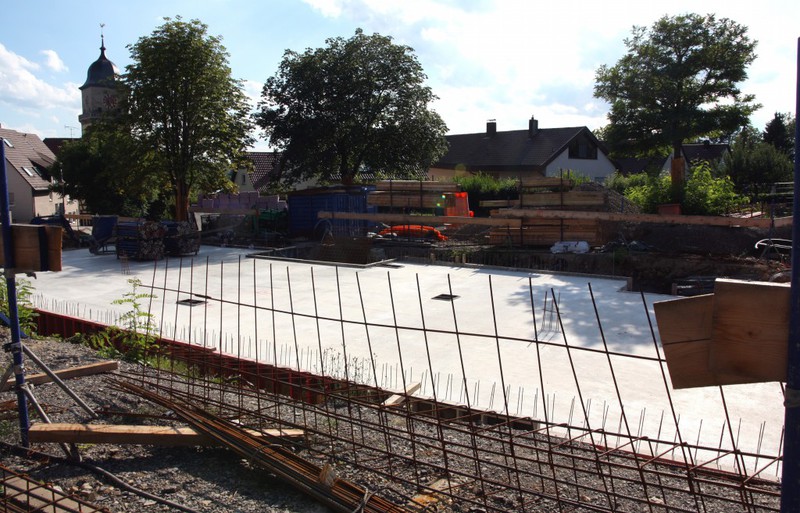

29./31.05./02.06.2017: Baufortschritt

Einen Baufortschritt gab es in dieser Woche eigentlich nicht. Seit einer Woche steht der Kran, aber hat sich bisher nur um sich selbst gedreht.

22./24./26.05.2017: Baufortschritt

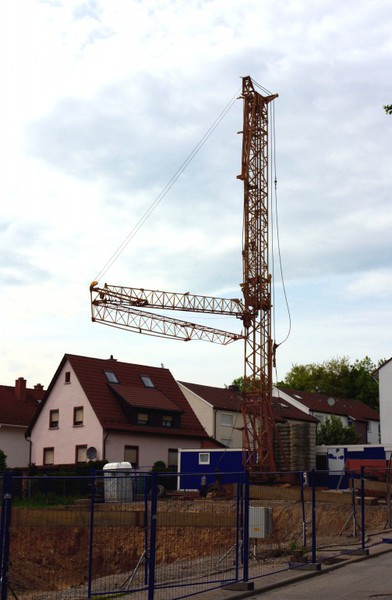

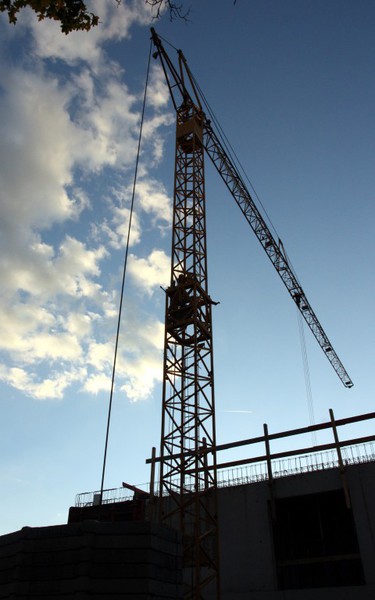

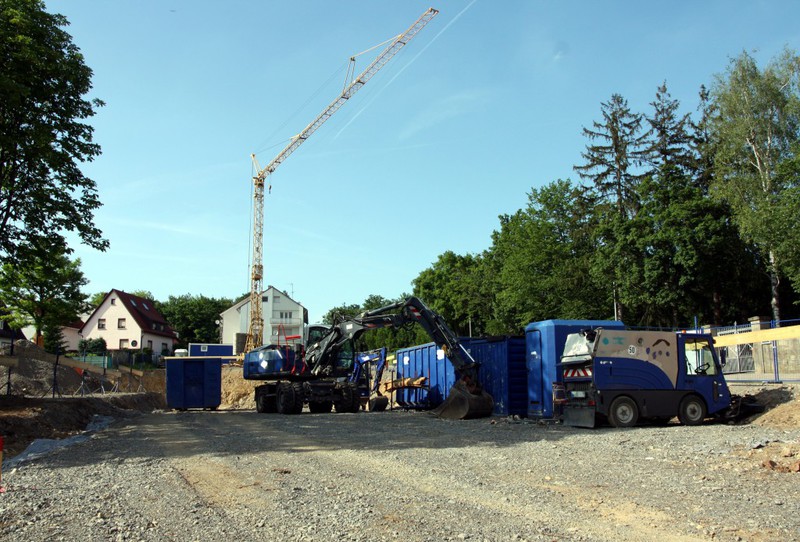

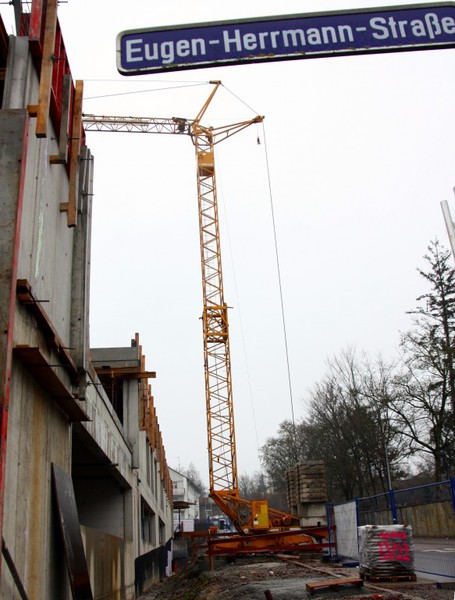

Der Baukran ist da. Jetzt kann es dann auch in die Höhe gehen.

15./17./19.05.2017: Baufortschritt

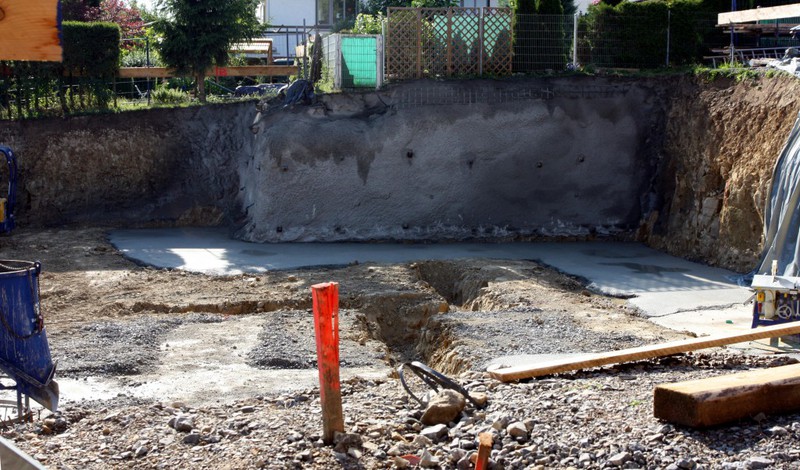

Es scheint, als seien die Aushubarbeiten beendet. Mal sehen, ob es in der nächsten Woche bereits mit den Fundamentarbeiten losgeht.

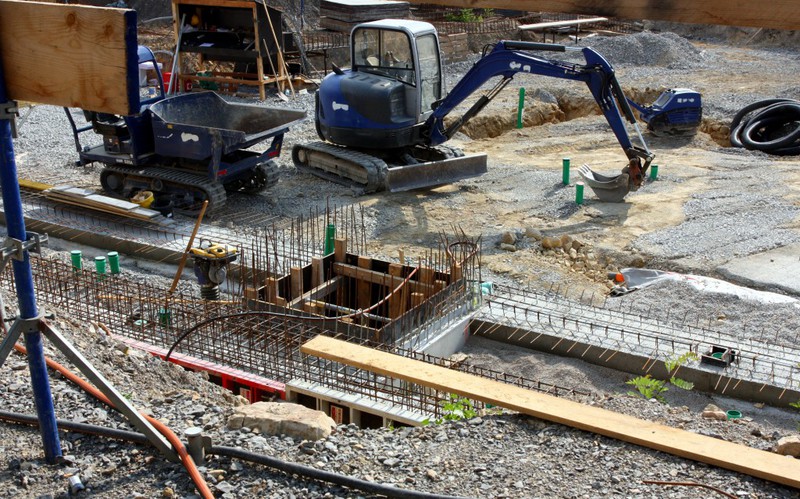

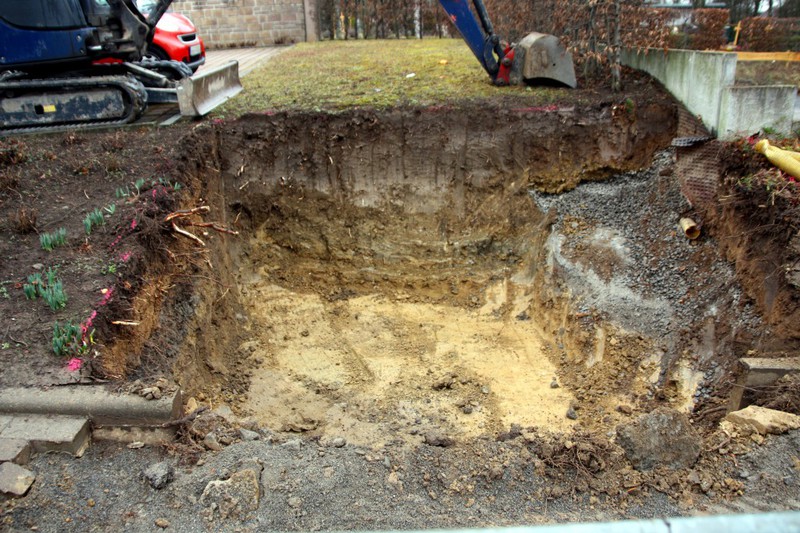

08./10./12.05.2017: Baufortschritt

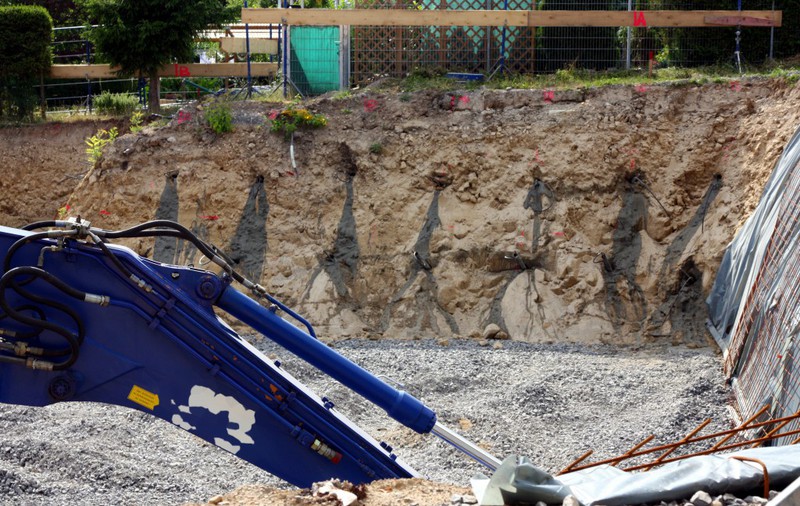

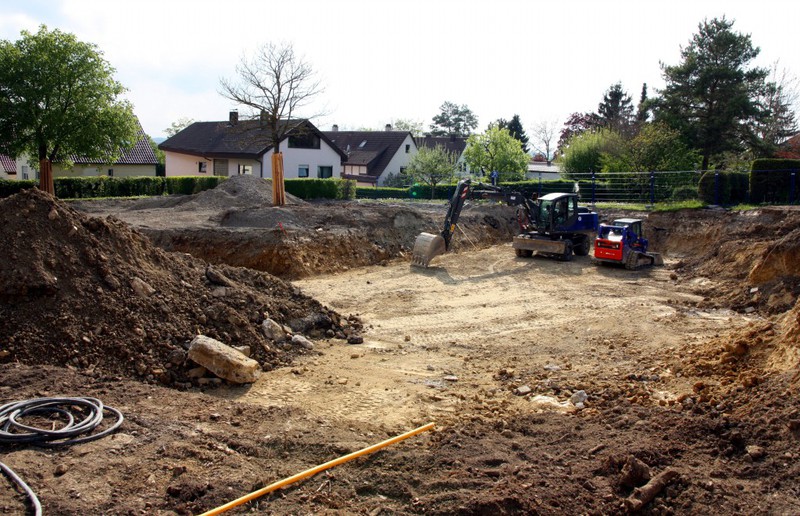

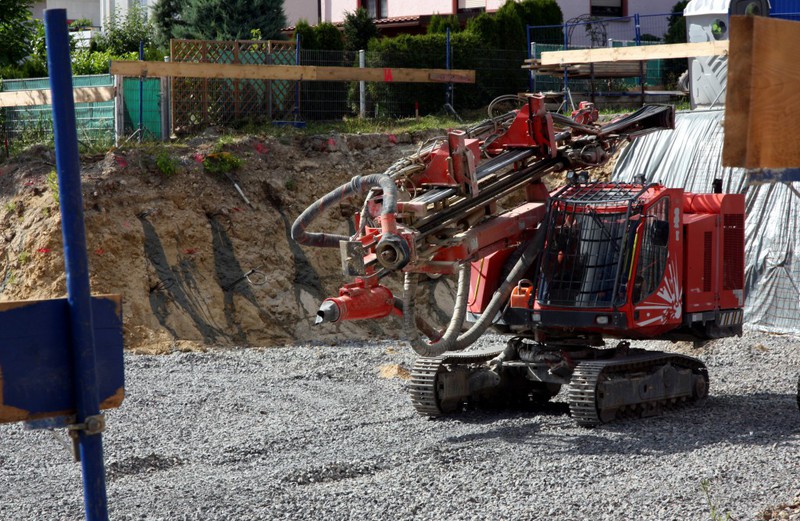

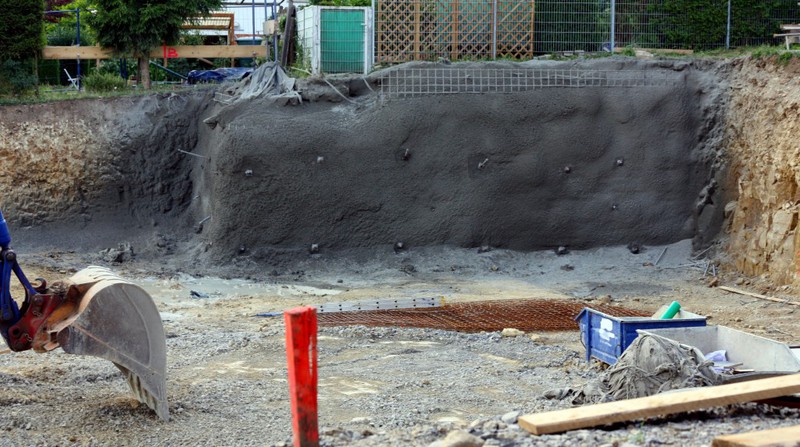

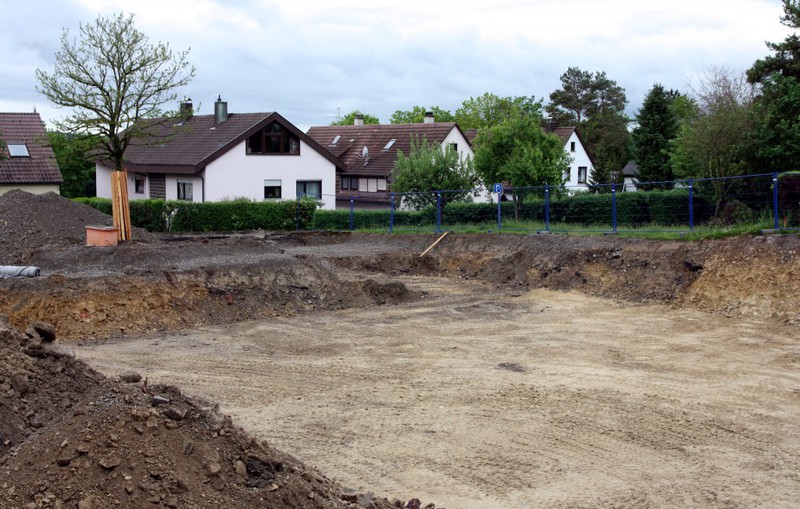

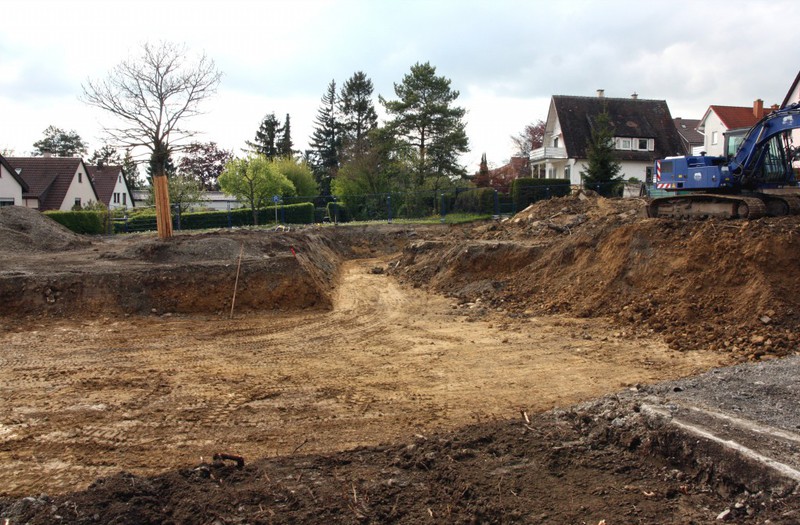

Die Arbeiten an den Aushubarbeiten gehen weiter. Das Loch wird immer größer...

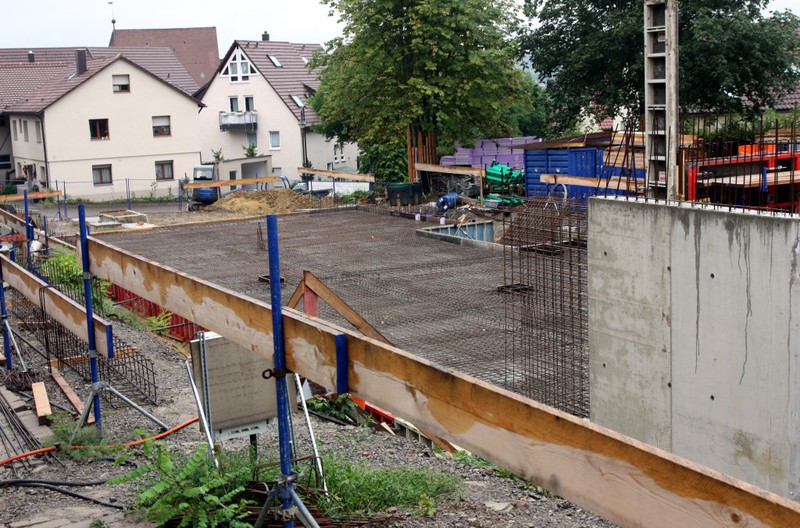

03./05.05.2017: Baufortschritt

Das Loch wird größer. Die Bagger sind am Arbeiten.

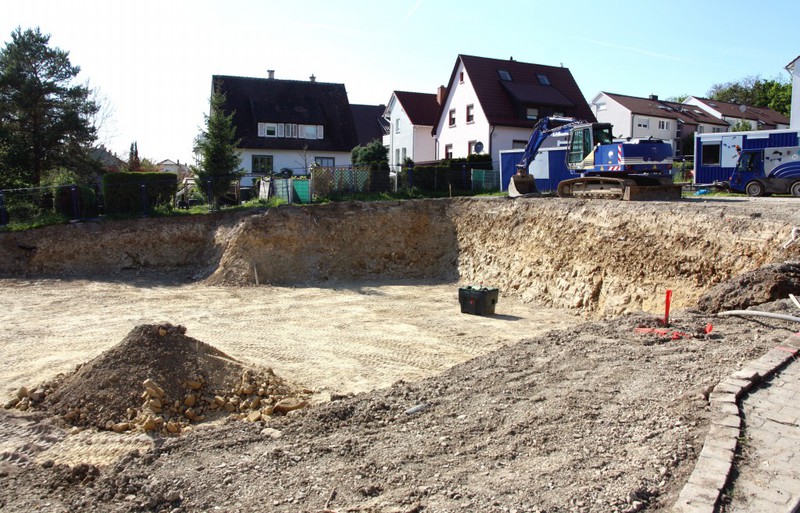

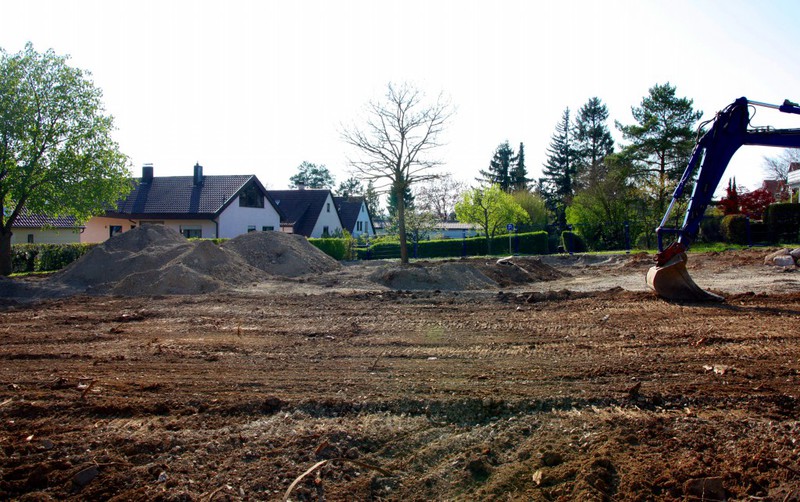

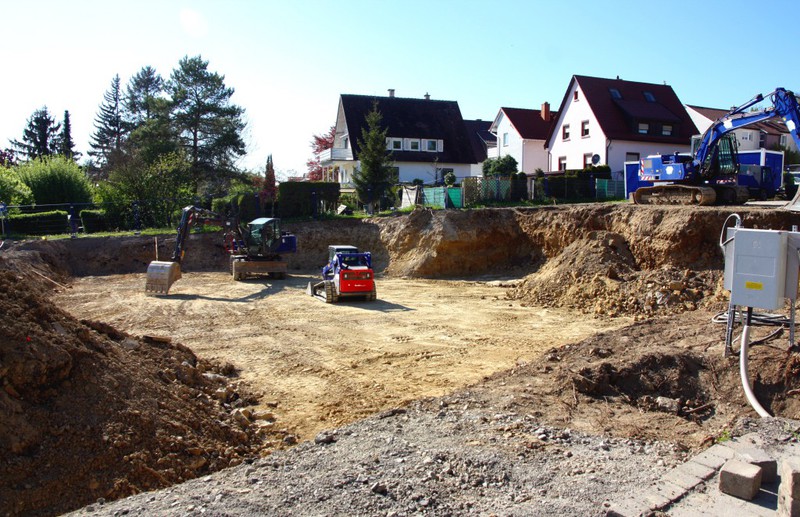

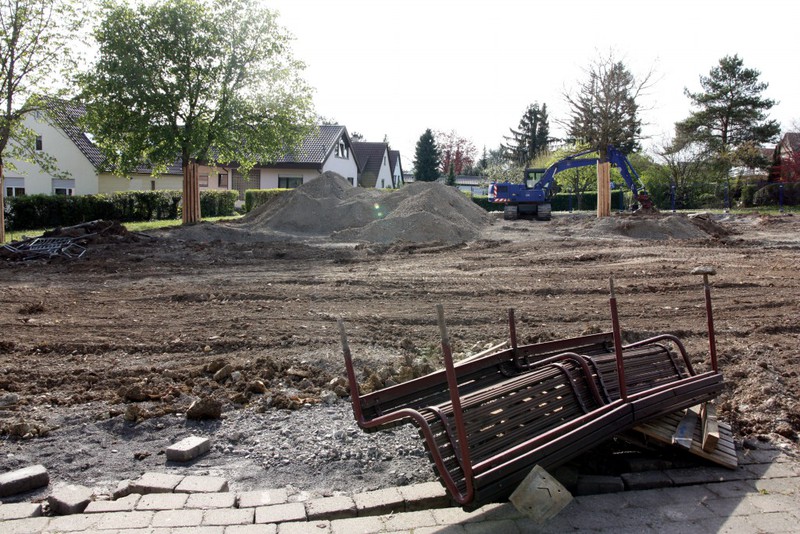

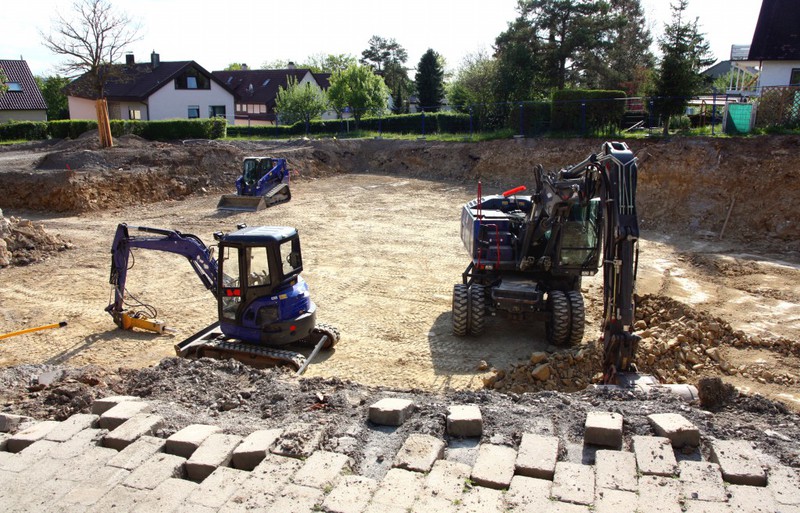

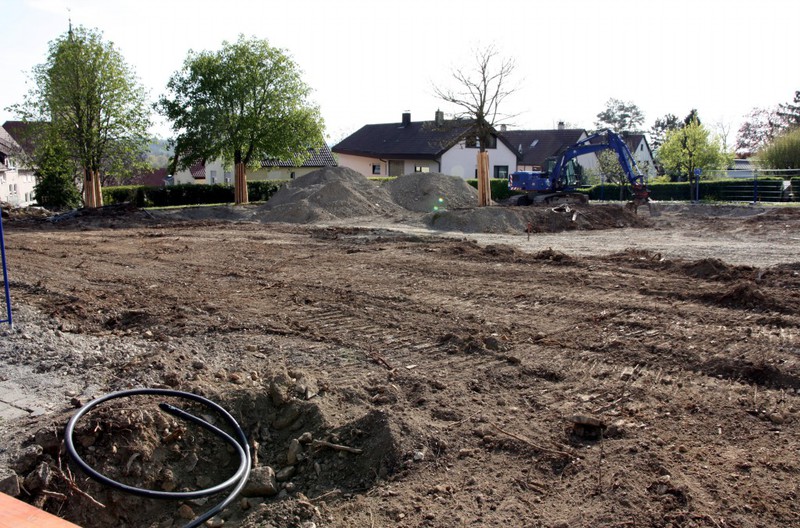

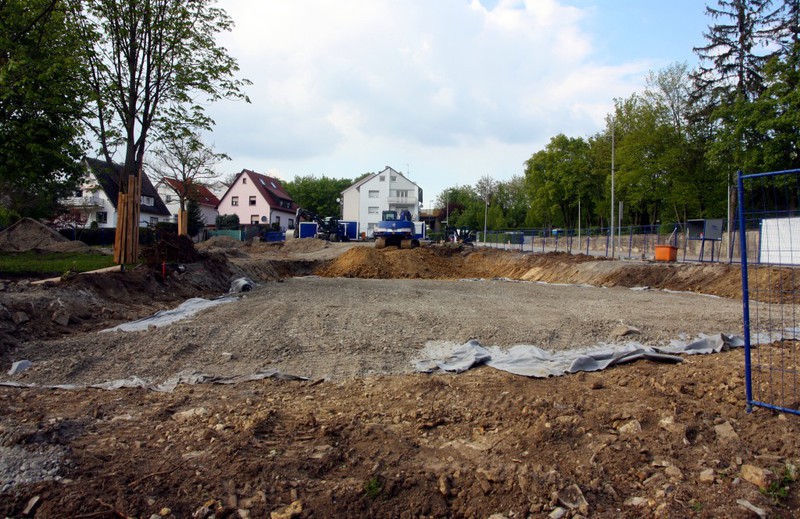

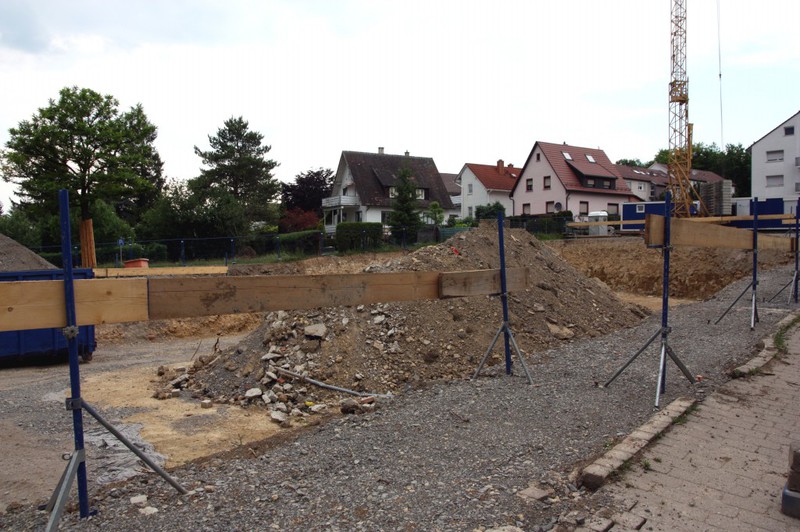

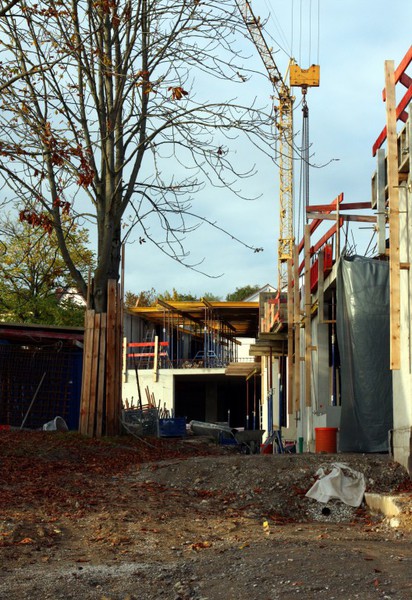

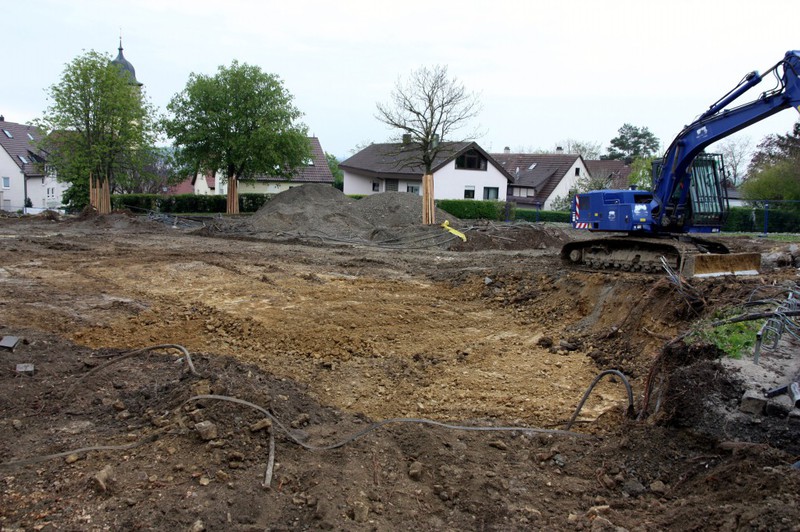

24./26./28.04.2017: Baufortschritt

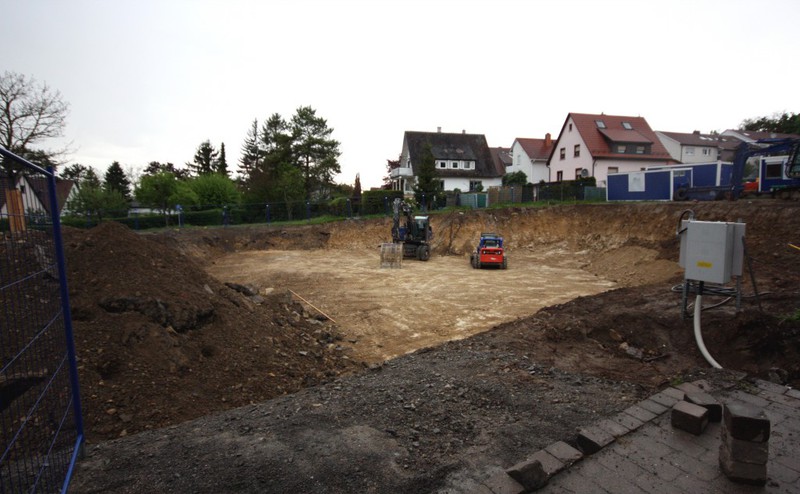

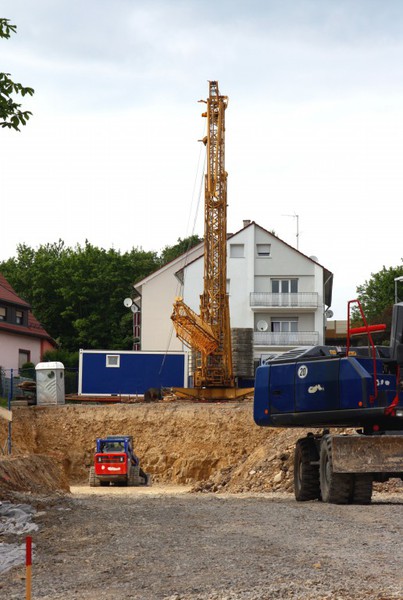

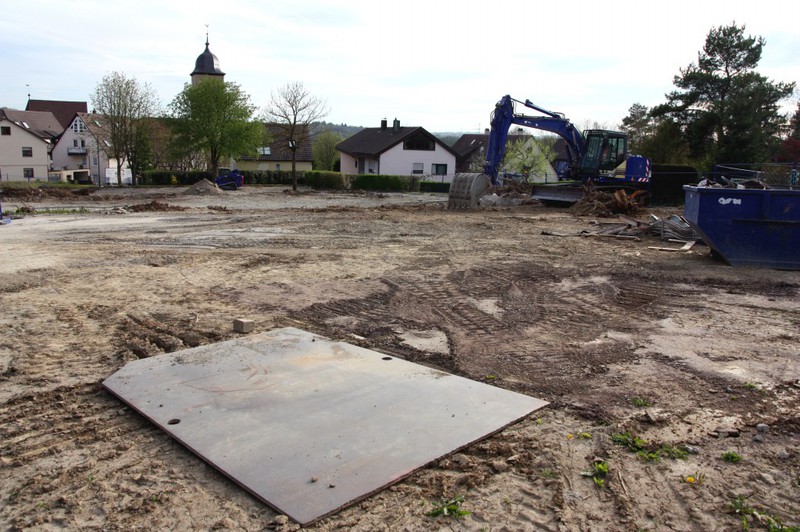

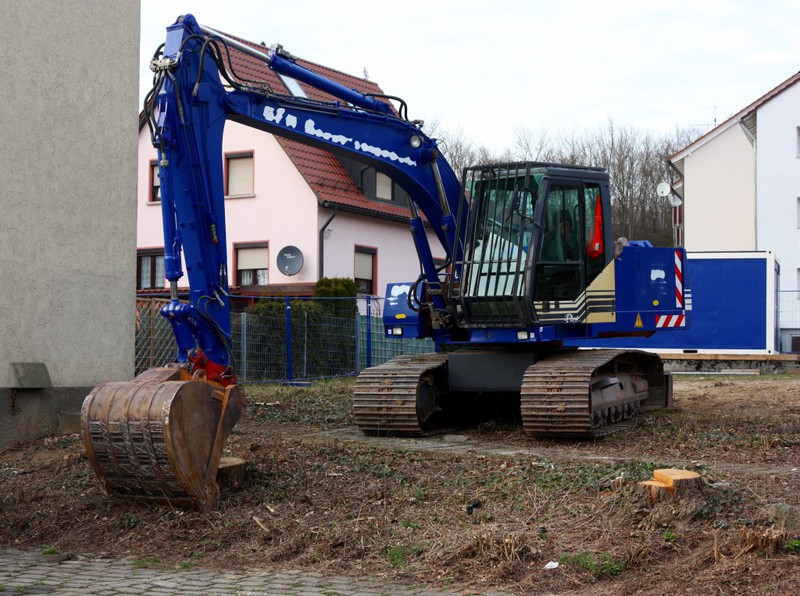

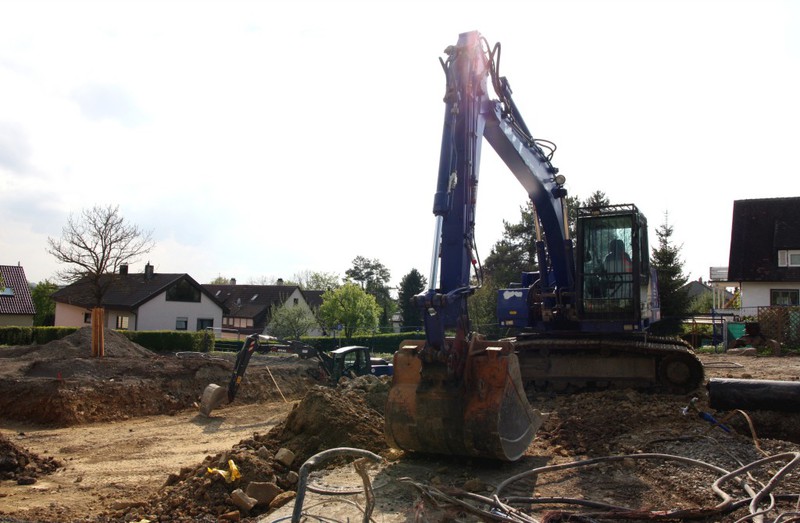

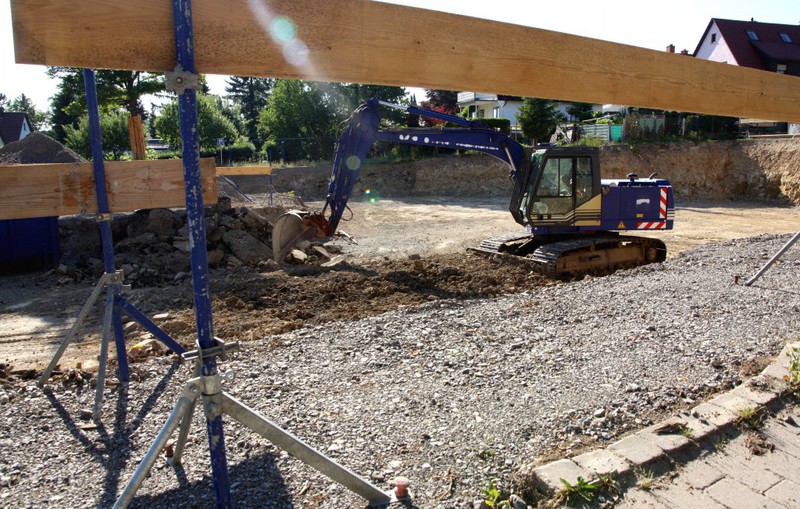

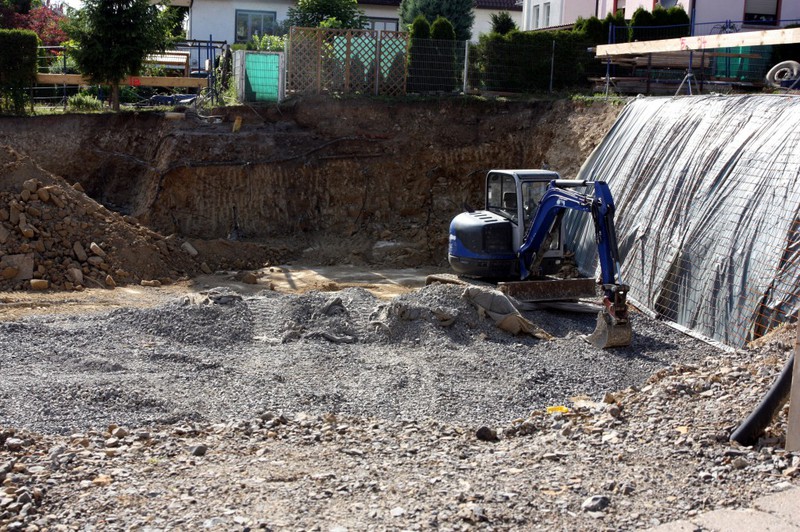

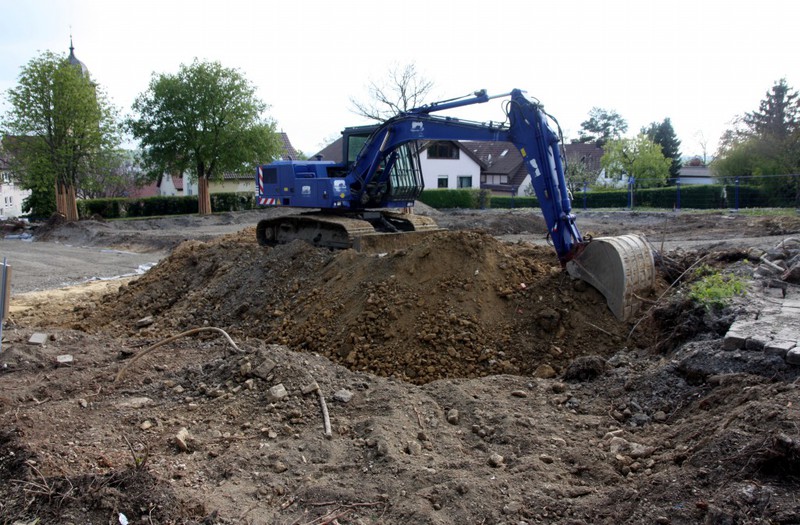

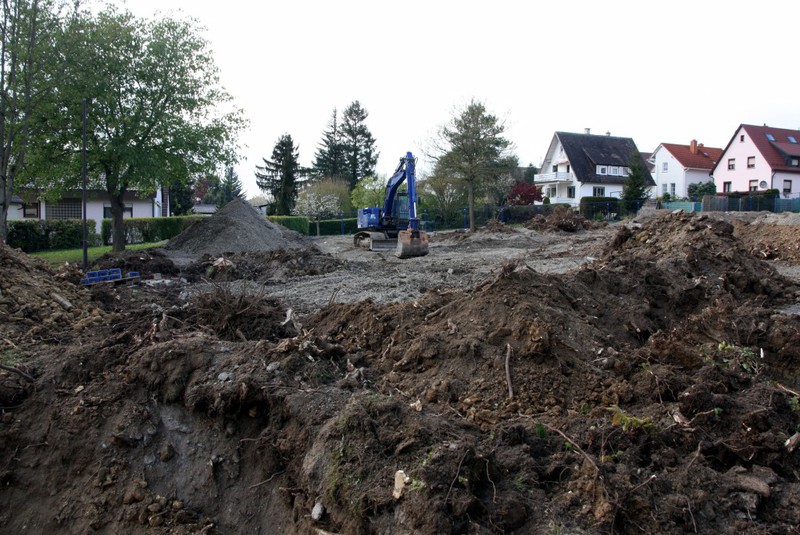

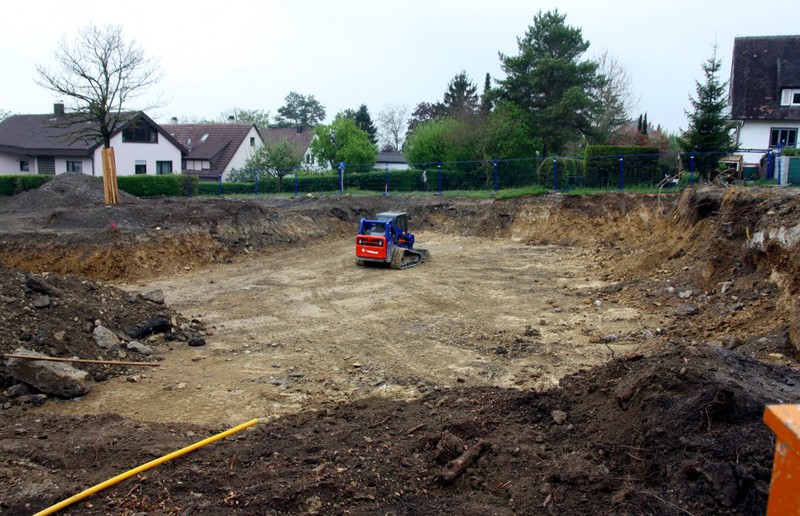

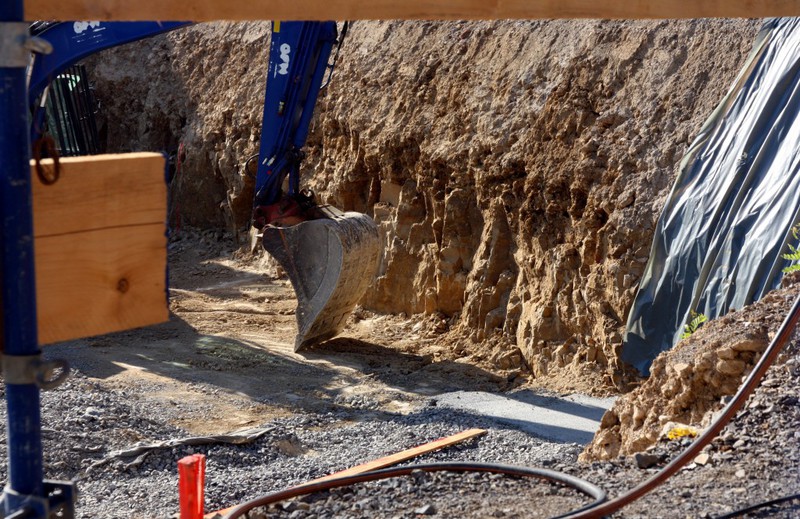

Der Aushub geht los. Die Vorarbeiten für das Fundament haben gestartet.

19./21.04.2017: Baufortschritt

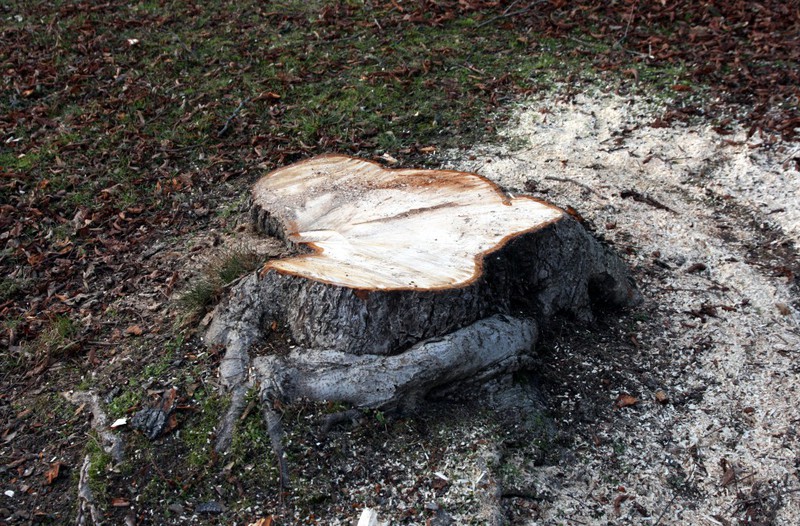

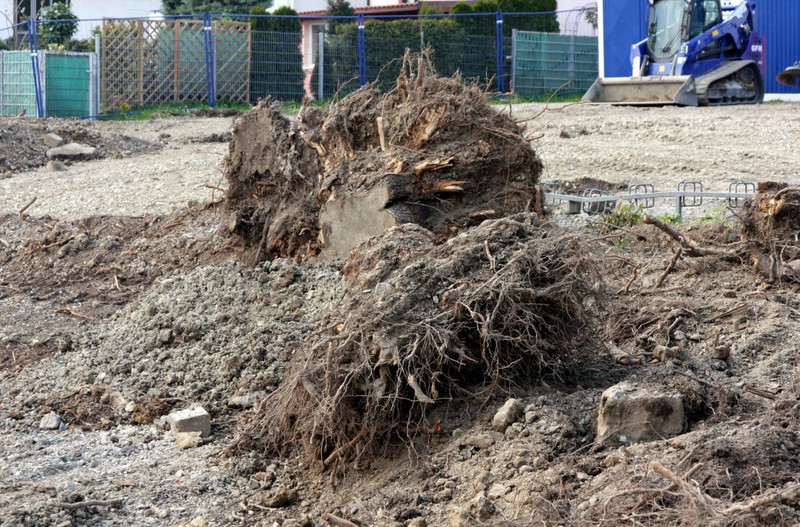

Die Baumstümpfe kommen raus. Der große Aushub lässt noch auf sich warten.

10./12.04.2017: Baufortschritt

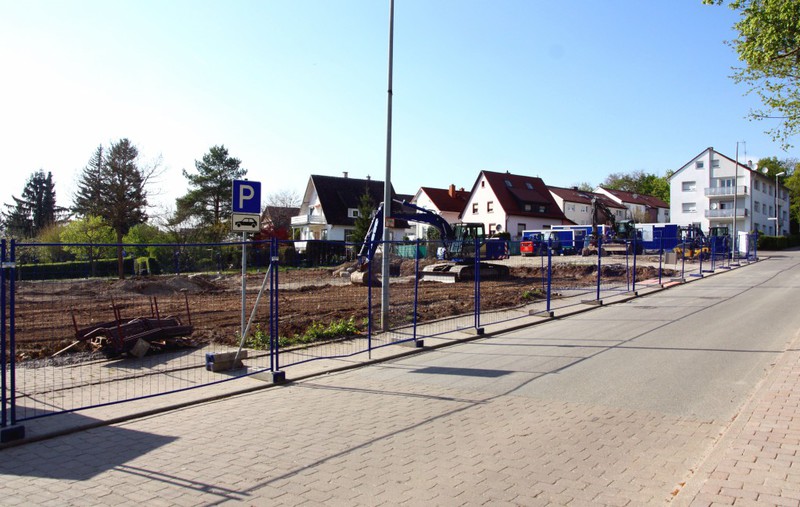

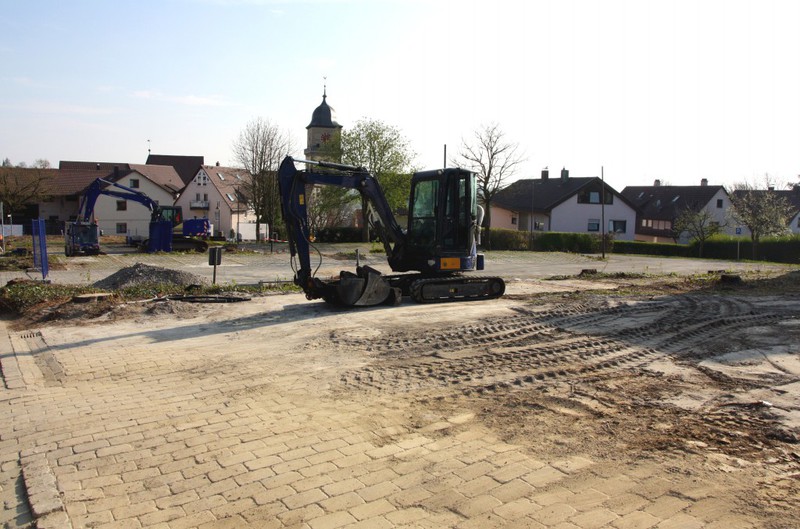

Ab dieser Woche geht es auf dem eigentlichen Baufeld los. Die Bagger werden aktiv. Die erste Aktion: Der Trafoturm ist weg. Mal schauen, ob es in der nächsten Woche schon in die Tiefe geht.

Zudem ist die Durchfahrt unter der B10 offen. Das Durchfahrt-Verboten-Schild ist zwischenzeitlich versetzt worden. An der bisherigen Stelle machte es auch wenig Sinn. Es steht jetzt oben direkt an der Daimler-Straße - damit auch niemand runterfährt.

03./05./07.04.2017: Baufortschritt

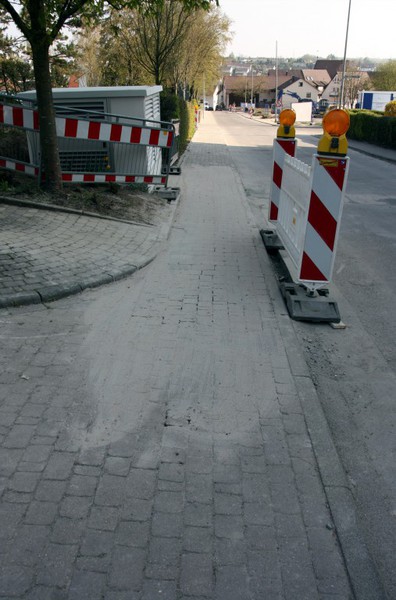

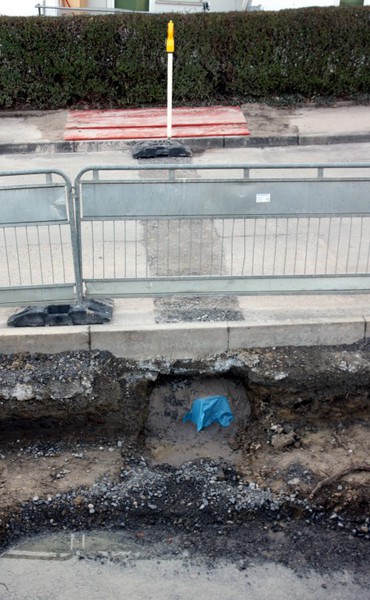

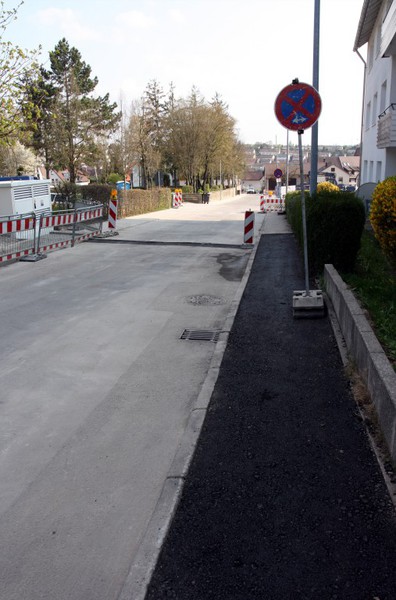

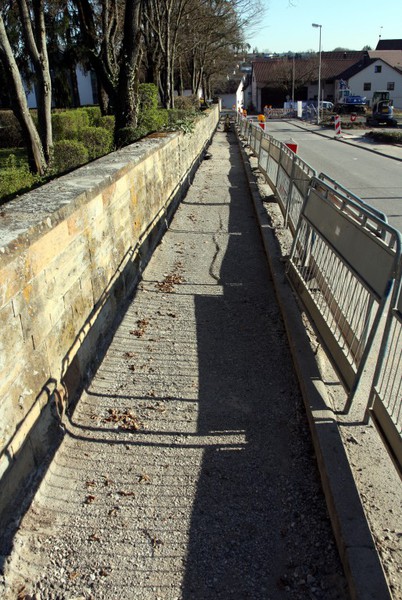

Die Arbeiten für die Umlegung der Stromleitungen sind abgeschlossen. Der Gehweg neben dem Friedhof ist wieder hergestellt. Auf dem eigentlichen Baufeld ist es noch ruhig. Laut Info der Bauarbeiter soll es aber nächste Woche losgehen...

27./31.03.2017: Baufortschritt

Die Gräben werden weiter geschlossen. Auf dem Baufeld warten die Bagger immer noch auf ihren Einsatz.

20./22./24.03.2017: Baufortschritt

Die neuen Stromleitungen sind da und großteils angeschlossen worden. Auf dem Baufeld stehen die Bagger noch still.

15./17.03.2017: Baufortschritt

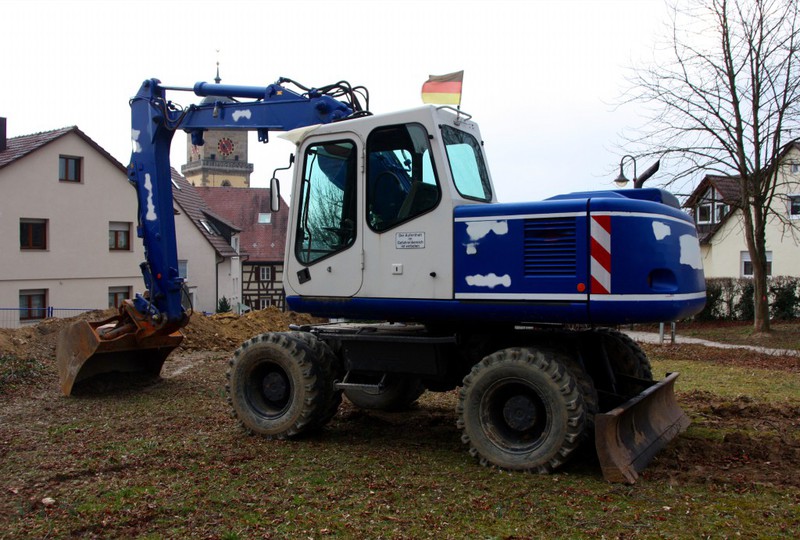

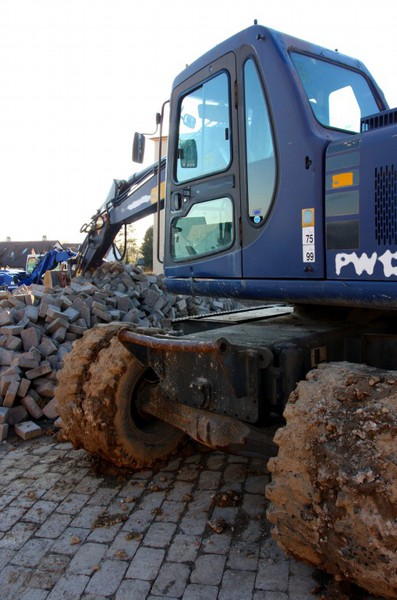

Der Spatenstich ist gemacht, die Bagger stehen bereit. Alles steht auf Los.

Die Arbeiten zur Verlegung der Traffostation dauern weiter an. Der Geweg neben dem Friedhof ist schon seit Wochen geöffnet, die neuen Kabel fehlen aber noch.

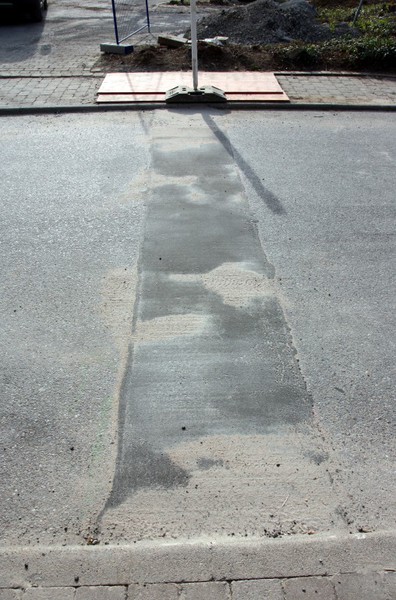

16.03.2017: Spatenstich

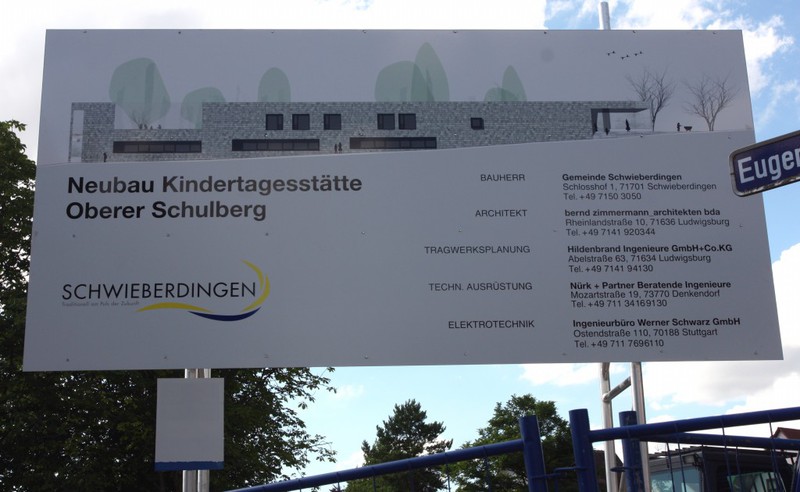

So richtig offiziell angekündigt war der Spatenstich zum Neubau des KiTa Oberer Schulbergs eigentlich nicht. Es stand ein kurzer Hinweis in der LKZ aber sonst gab es leider keine weiteren Infos seitens der Gemeinde. Oder hat man das übersehen? Eigentlich schade...
Pünktlich um 11 Uhr ging es dann los. Bürgermeister Lauxmann begrüßte alle Gäste und die Kinder vom Kindergarten Oberer Schulberg inklusive der Betreuerinnen. Er erinnerte an die Beweggründe für den Neubau an dem neuen Standort wie beispielsweise an den möglichen Verkauf des Grundstücks am alten Standort. Der Bau soll bis Mitte 2018 fertig sein und dann werden auch die geplanten 40 Parkplätze wieder zur Verfügung stehen. Zudem kündigte Bürgermeister Lauxmann an, dass der aktuelle Behelfsparkplatz auf der anderen Straßenseite auch nach Fertigstellung des Neubaus erhalten bliebe. Er bat um das Verständnis für den Baulärm bei den Anwohnern. Er wünschte den Bauarbeiten gutes Gelingen, keine Unfälle und eine entsprechende Umsetzung im Zeit- und Kostenrahmen. Danach übergab er das Wort an den Architekten Herrn Zimmermann. Dieser stellte die Vorzüge des geplanten Neubaus vor. Der L-förmige Gebäudekomplex trennt den großflächigen Außenbereich des KiTas gegenüber der Straße ab. In der unteren Etage werden 5 Kindergartengruppen untergebracht werden und in der ersten Etage die 2 Krippengruppen.
Dann kam der Spatenstich. Neben Bürgermeister Lauxmann und Architekten Zimmermann haben zwei Vertreter der Baufirma und jeweils ein Kind aus den Gruppen des Kindergartens mit Ihrer Leiterin Frau Brkic die Schaufeln geschwungen. Danach trugen die Kinder ein Lied vor. Bürgermeister Lauxmann schloss die Veranstaltung und verwies die Gäste auf den Stand mit Getränken und Brezeln.

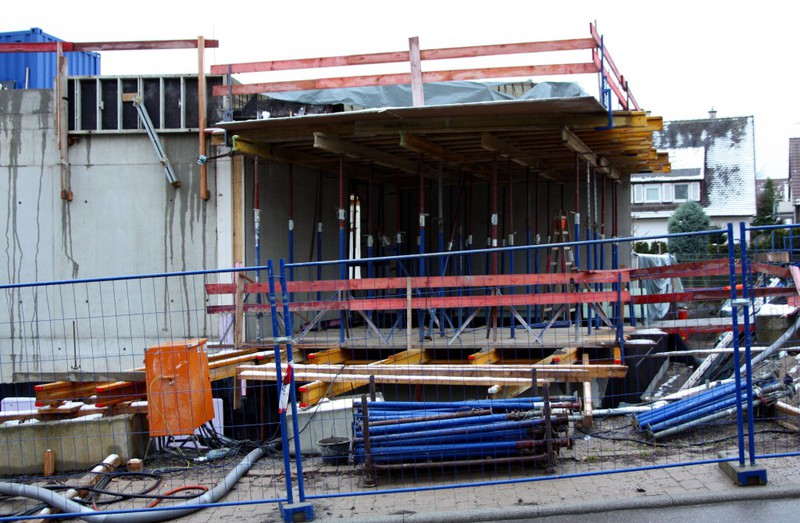

08./10.03.2017: Baufortschritt

Fortschritte bei der Baustelle: Unter der Straße wurden Leerrohre verlegt, die Baustelle ist eingezäunt und der Ersatzparkplatz ist befahrbar.

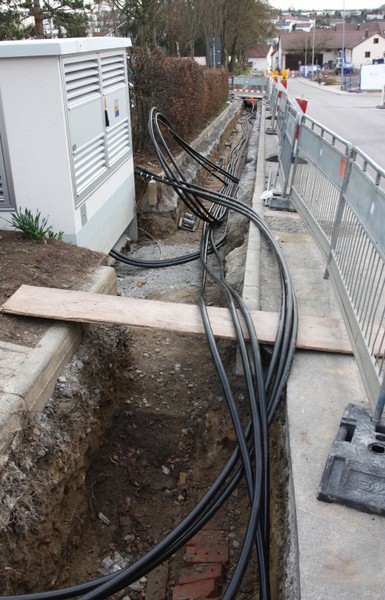

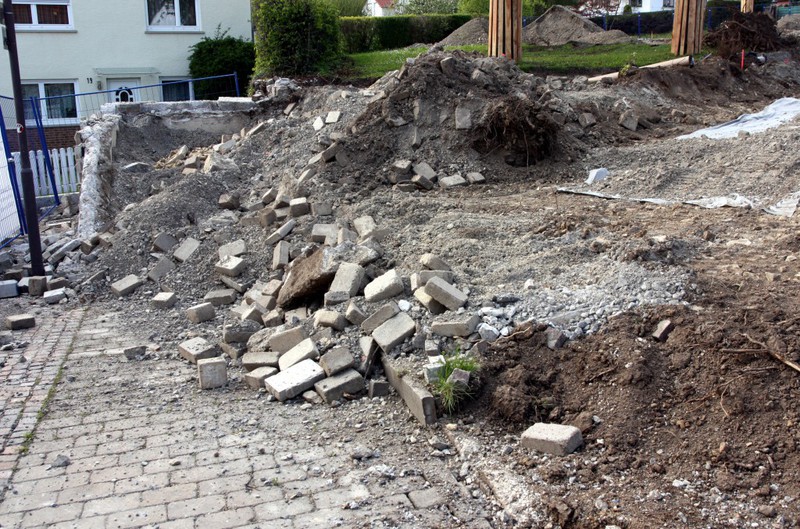

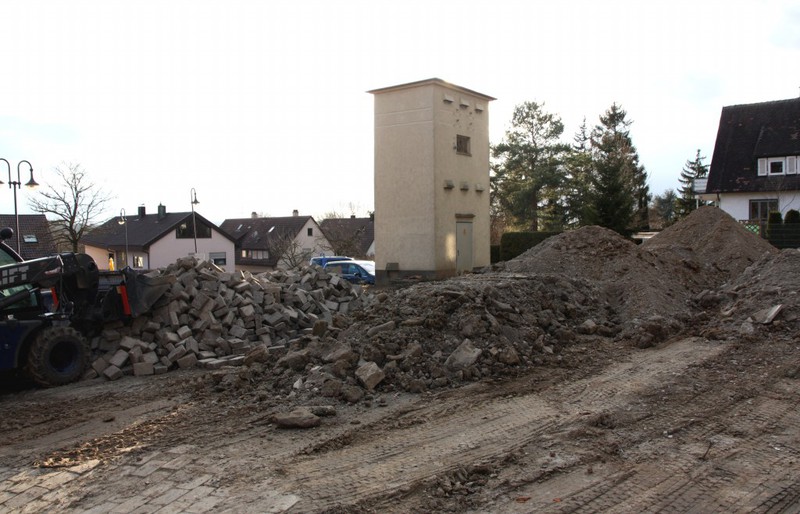

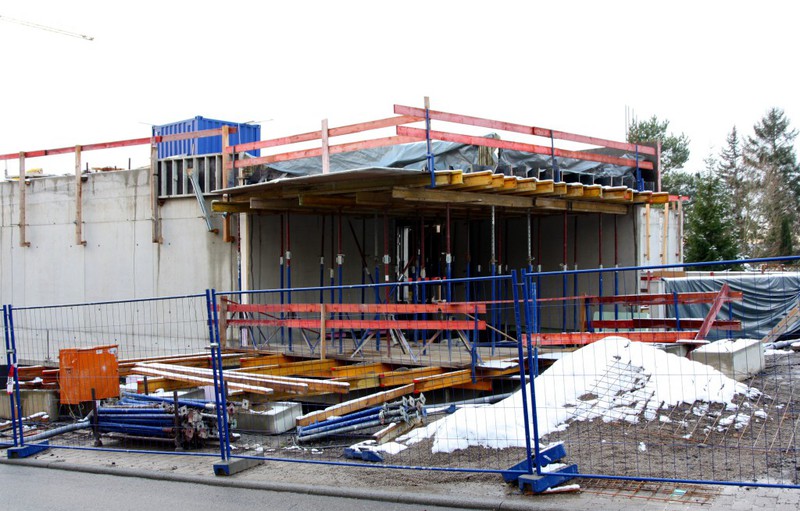

01./03.03.2017: Baufortschritt

Der Platz für den neuen Trafo scheint gefunden. Der Graben für die Leitungen ist erstellt. Und der neue Parkplatz ist nicht befahrbar.

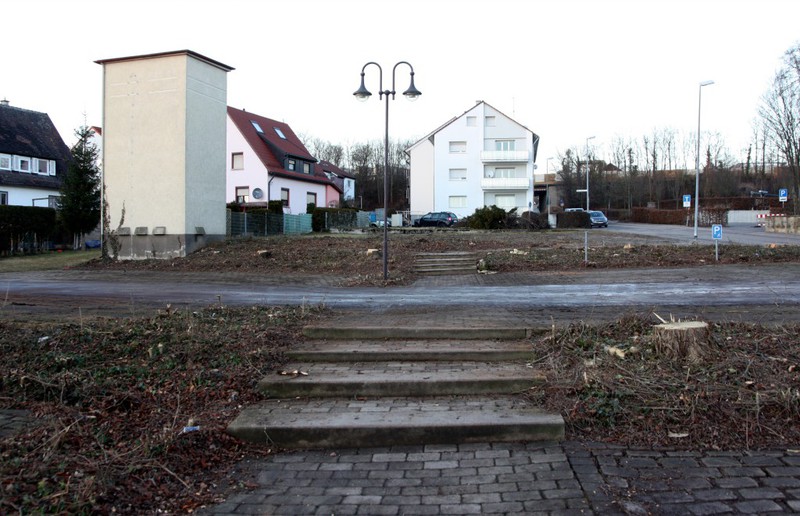

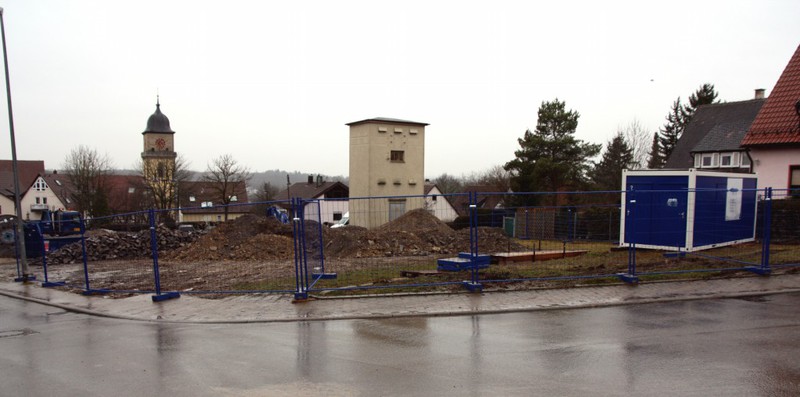

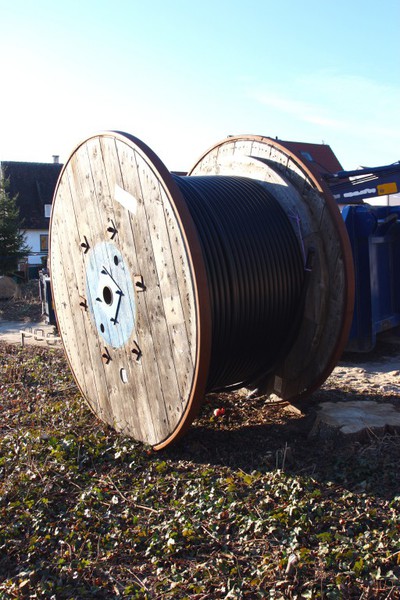

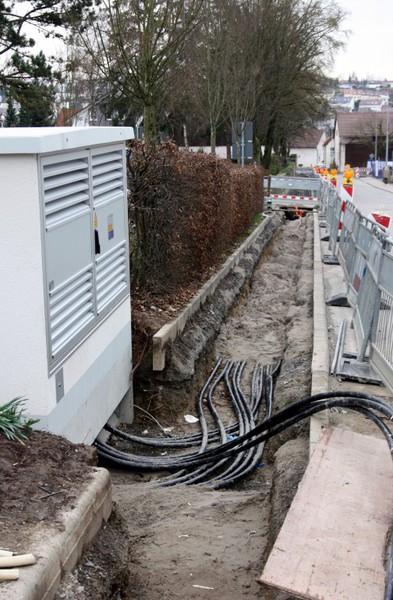

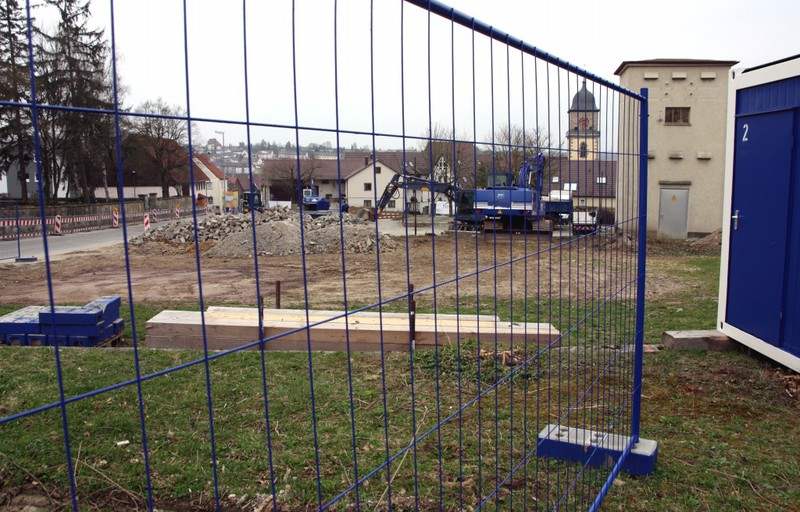

24.02.2017: Beginn des Rückbaus des Trafoturms

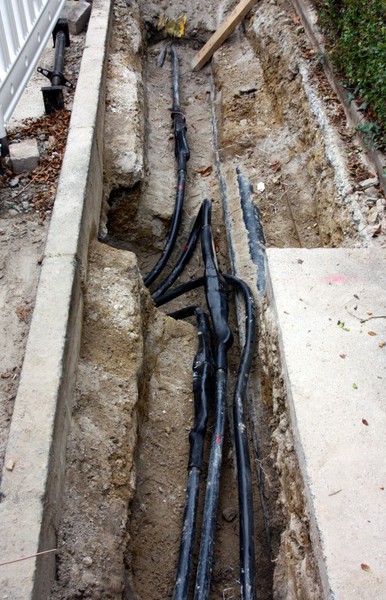

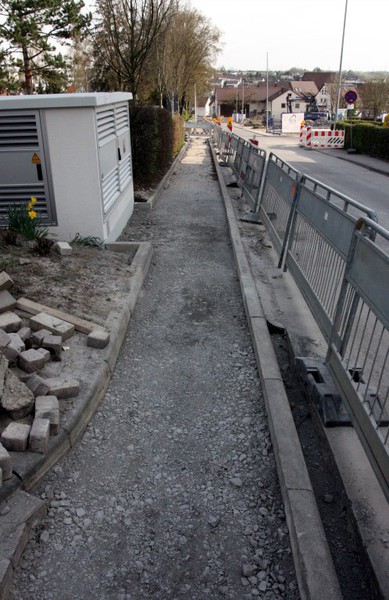

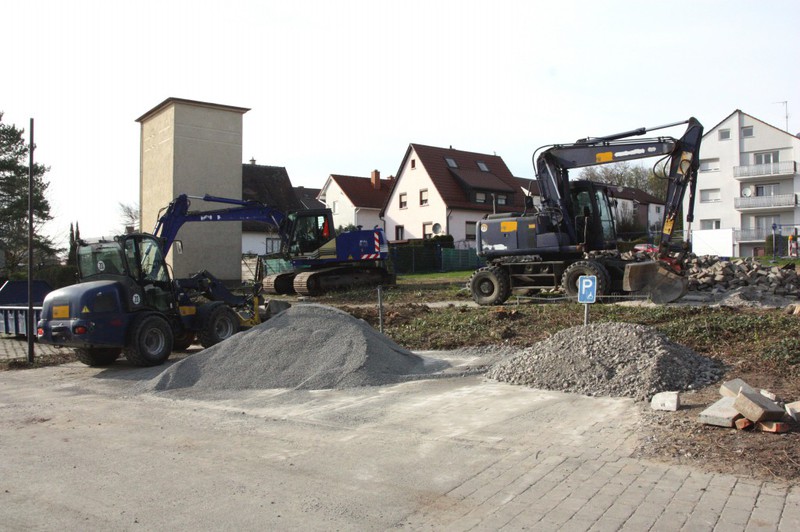

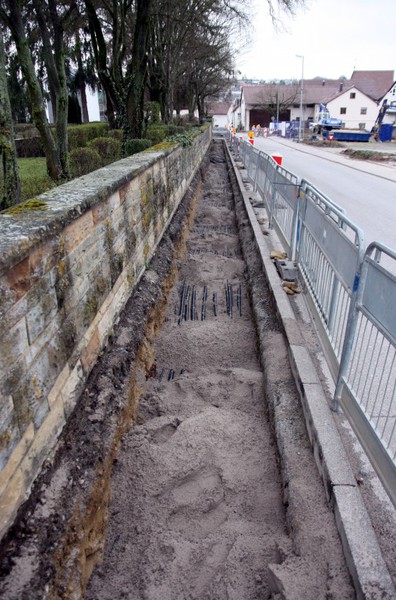

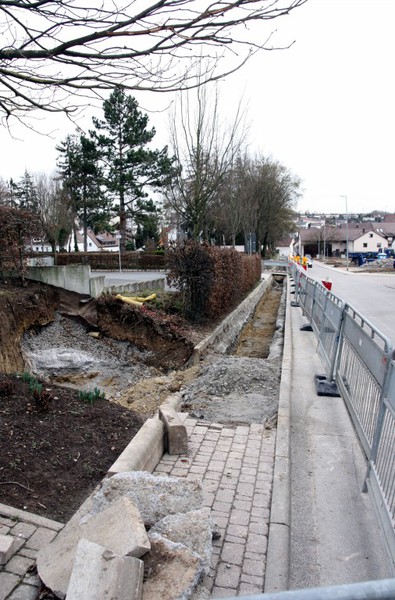

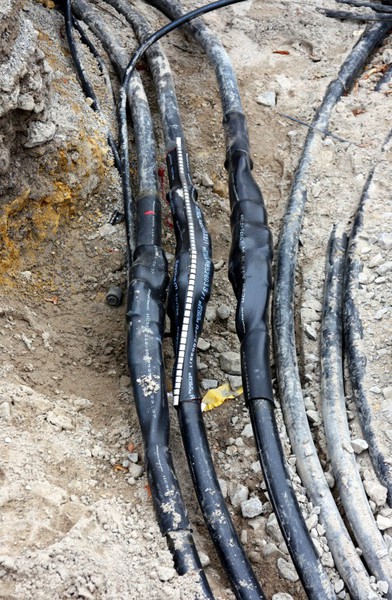

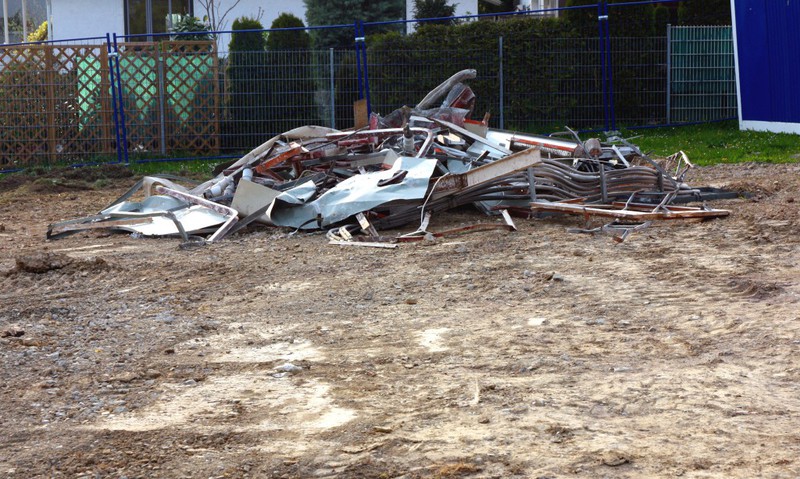

Wie angekündigt wurde in dieser Woche damit begonnen Stromleitungen entlang des Gehwegs am Friedhof zu verlegen. Dieser Schritt ist notwendig, um den Trafoturm auf dem Baugelände entfernen zu können. Diese vorbereitende Maßnahme ist mit 178.980 € beziffert. Eine teure Maßnahme, um das Baufeld vorzubereiten.

02.02.2016: Baustelleninformation im Blättle

Die Gemeindeverwaltung hat Informationen zur Baustelle für den Neubau der KiTa Oberer Schulberg in Ausgabe 5/2017 des Mitteilungsblatts abgedruckt.

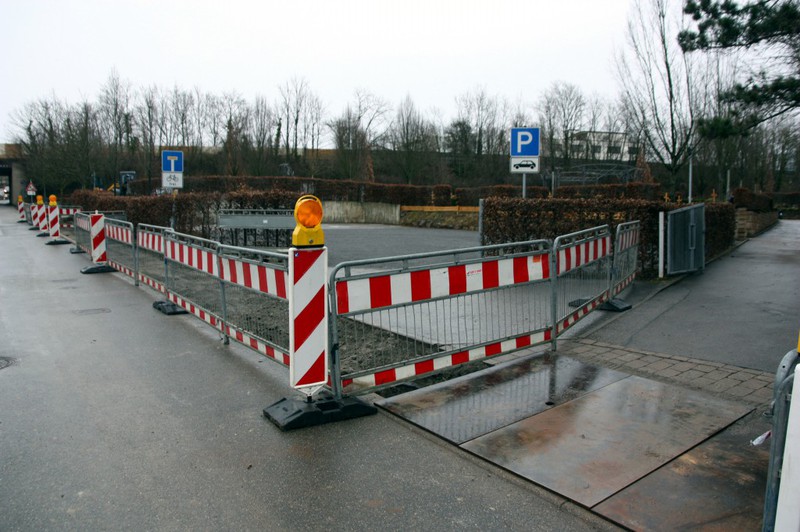

Vorbereitungen für den Kita-Neubau auf dem Kelterplatz
In den nächsten Tagen beginnen auf dem Kelterplatz vorbereitende Arbeiten für den Neubau der Kita Oberer Schulberg. Dazu werden die im Baufeld stehenden Bäume und Sträucher entfernt. Die ENBW wird parallel dazu Stromleitungen in der Markgröninger Straße verlegen, damit die bestehende Trafostation auf dem Bauplatz zurückgebaut werden kann.
Bis zur nächsten Woche läuft noch die Ausschreibung für mehrere Gewerke.
Die entsprechenden Aufträge werden in der nächsten Gemeinderatssitzung an die Unternehmen vergeben.

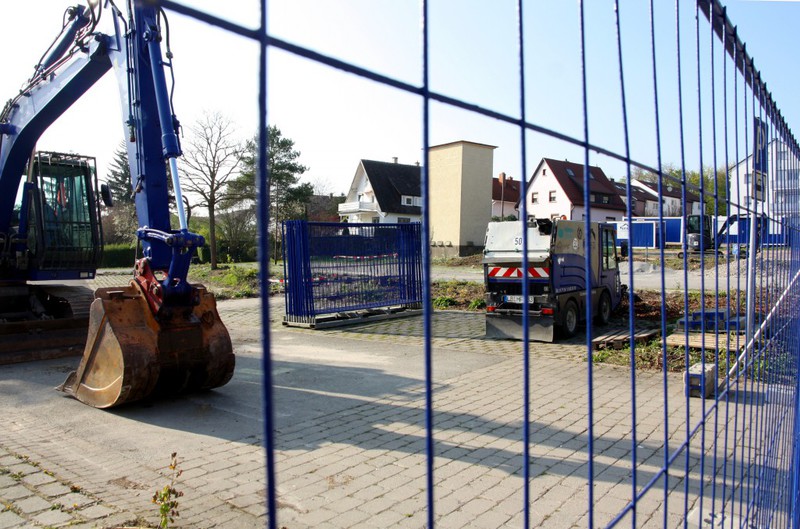

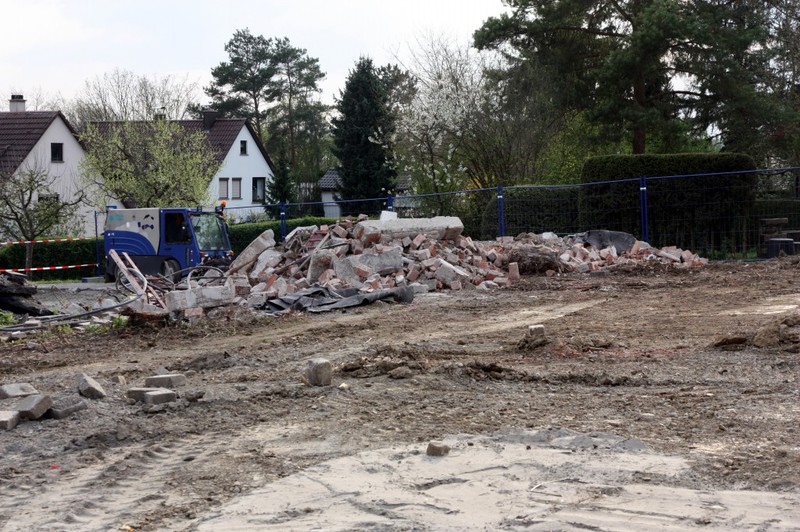

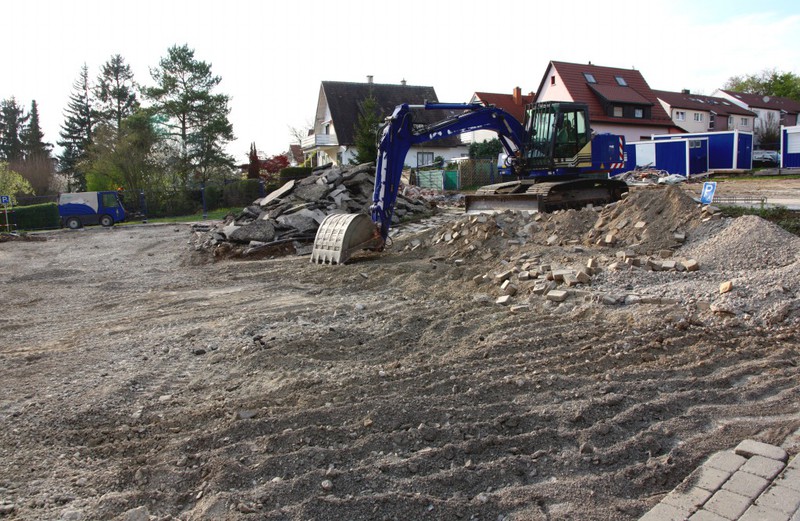

01./03.02.2017: Die meisten Bäume sind gefällt

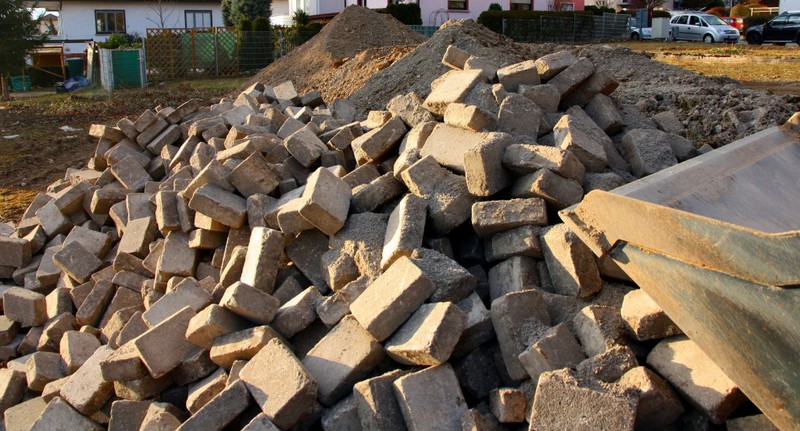

Wirklich schade um die Bäume am Parkplatz des Friedhofes. Aber wo ein Kindergarten hin soll, muss die Natur zunächst weichen. Ein paar Bäume durften stehen bleiben.

27.01.2017: Die letzten Tage der Bäume

Die Baumfällungsarbeiten sind bereits angekündigt, bzw. wurden schon begonnen. Die Baustelle für die neue KiTa wird nun nach und nach eingerichtet werden. Deshalb soll noch einmal ein Blick auf die am Friedhofparkplatz vorhandenen Bäume geworfen werden. Das Abendlicht verbreitet eine passende Stimmung. Die Bäume müssen weichen, dafür gibt es dann eine neue Kindertagesstätte.

25.01.2017: Öffentliche Gemeinderatssitzung

Bekanntgaben

Herr Wemmer gab bekannt, dass am Gelände des neuen KiTa Oberer Schulberg vorbereitende Arbeiten beginnen werden. Zum einen wird der Trafoturm abgebaut und es müssen bis Ende Februar die Bäume gefällt werden. Mitte März soll dann mit den Bauarbeiten begonnen werden.
Bürgermeister Lauxmann fügte hinzu, dass das Baufeld nun hergerichtet werde. Dadurch fallen auch Parkplätze weg. Deshalb wurde der Ablageplatz des Friedhofs auf der anderen Straßenseite bereits geräumt, um dort einen Ersatzparkplatz zu schaffen. Weitere Informationen folgen im Amtsblatt.

Nächste Termine

Mi. 03.07.2024  18:30 Uhr

Öfftl. Sitzung Ausschuss Umwelt Technik

Rathaus Ratssaal

Mi. 03.07.2024  19:00 Uhr

Öfftl. Gemeinderatssitzung

Rathaus Ratssaal

Mo. 15.07.2024  19:00 Uhr

ABG-Jedermann Treffen

Mehrzweckraum im Rathaus

Mi. 17.07.2024  19:00 Uhr

Öfftl. Gemeinderatssitzung

Rathaus Ratssaal

Mi. 11.09.2024  18:30 Uhr

Öfftl. Sitzung Ausschuss Umwelt Technik

Rathaus Ratssaal

Mi. 25.09.2024  19:00 Uhr

Öfftl. Gemeinderatssitzung

Rathaus Ratssaal

Mi. 30.09.2024  19:00 Uhr

Öfftl. Sitzung Gemeindeverwaltungsverband

Hemmingen, Sitzungssaal Rathaus

Besucherzähler

I mog Schwieberdinga saubr! 2019

Baustellenbilder satt ...

Neue Glemstalbrücke zwischen Bahnhofstraße und Herrenwiesenweg
Sanierung der Ortsdurchfahrt: Bauabschnitt 7
Sanierung der Glemstalhaltestelle

ABG Jahrbuch 2017

Druckversion | Sitemap
© Aktive Bürgergemeinschaft Schwieberdingen e.V.
Werden auch Sie aktiv!
