Die Sanierung der Ortsdurchfahrt umfasst die Vaihinger Straße ab der Glemsbrücke und die Stuttgarter Straße bis zum Kreisel kurz vor dem
Ortsausgang. Auf ca. 1,2 km Länge werden Leitungen und Kanäle im Untergrund erneuert und danach die Straßen- und Gehwegflächen neu angelegt. Hinzu kommen die Sanierung des
Vaux-le-Pénil-Platzes und der Bau eines neuen Kreisels an der Hermann-Essig-Straße. Die Baumaßnahme läuft in 7 Bauabschnitten von 07/2017 bis 07/2019. Es
werden insgesamt rund 10,6 Mio. € investiert.
Weitere Hintergründe, Diskussionen und Beschlüsse des Gemeinderats zur Sanierung der Ortsdurchfahrt finden Sie unter --> Aus dem Gemeinderat.

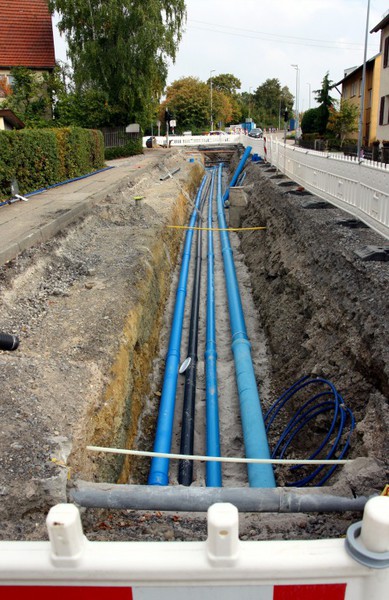

Auf dieser Seite befinden Sie Galerien zum Baufortschritt des 5. Bauabschnitts.
Weitere Baustellengalerien zu den anderen Bauabschnitten finden Sie hier:
--> Vorbereitende Maßnahmen: Behelfsbrücke und Umleitungsstrecken
--> Bauabschnitt 1: Bahnhofstraße bis Ludwigsburger Straße
--> Bauabschnitt 2: Vaihinger Straße von der Glems bis zur Bahnhofstraße
--> Bauabschnitt 3: Ludwigsburger Straße bis kurz vor die Gerberstraße
--> Bauabschnitt 4: Kurz vor der Gerberstraße bis zur Gottliebstraße
--> Bauabschnitt 6: Vöhinger Weg bis zum Kreisel Hermann-Essig-Straße
--> Bauabschnitt 7: Kreisel Hermann-Essig Straße bis Kreisel Stettiner Straße

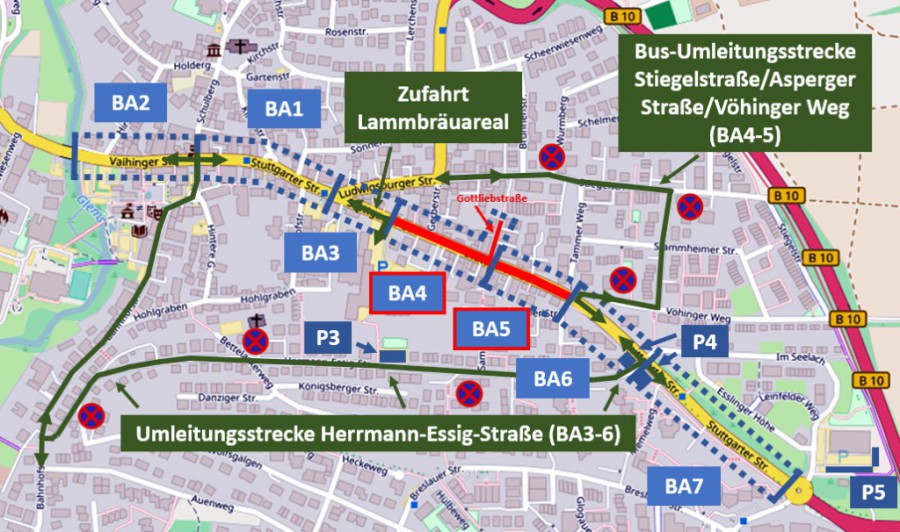

Übersicht Bauabschnitte (BAx), Umleitungsstrecken und Parkplätze:
Auflistung der Bauabschnitte (Termine laut ursprünglicher Planung):
Vorbereitende Maßnahmen | Einrichtung von Behelfsstellplätzen / Einrichtung der Umleitungsstrecken |
07/2017 4 Wochen |
Bauabschnitt 1 | "Zentrum" Bahnhofstraße bis Ludwigsburger Straße inklusive des Vaux-le-Pénil-Platzes | 07/2017 – 01/2018 26 Wochen |
Bauabschnitt 2 | Vaihinger Straße von der Glems bis zur Bahnhofstraße | 01/2018 – 04/2018 13 Wochen |
Bauabschnitt 3 | Ludwigsburger Straße bis kurz vor die Gerberstraße | 05/2018 – 08/2018 15 Wochen |
Bauabschnitt 4 | Kurz vor der Gerberstraße bis zur Gottliebstraße (Ein Teilstück der Gottliebstraße wird mitsaniert) | 08/2018 – 11/2018 13 Wochen |
Bauabschnitt 5 | Nach der Gottliebstraße bis zur Kreuzung Vöhinger Weg / Posener Straße | 11/2018 – 01/2019 10 Wochen |
Bauabschnitt 6 | Kreuzung Vöhinger Weg / Posener Straße bis zum neuen Kreisel an der Hermann-Essig-Straße | 01/2019 – 04/2019 14 Wochen |
Bauabschnitt 7 | Ab dem Kreisel an der Hermann-Essig-Straße bis zum oberen Kreisel Seelach/Stettiner Straße | 04/2019 – 07/2019 15 Wochen |
Aktuelle Termine zum Vorgehen in den Bauabschnitten 4 + 5:
Auflistung der Umleitungsstrecken:
Für Busse und Anwohner: Stiegelstraße / Asperger Straße / Vöhinger Weg (Während den Bauabschnitten 4 + 5) |
ca. 5 Monate M08/2018 - 01/2019 |
Für alle anderen: Hermann-Essig-Straße (Während den Bauabschnitten 1 bis 6) |
20 Monate 07/2017 - 04/2019 |
Auflistung Ersatzparkplätze für Anwohner der Umleitungsstrecken:
P3 |
Parkplatz oberhalb des Lammbrauareals mit 34 Plätzen |
P4 | 15 Behelfsparkplätze an der Einmündung Hermann-Essig-Straße |
P5 | Parkplätze beim Discounter im Seelach, nutzbar außerhalb der Geschäftszeiten von 21-7 Uhr |

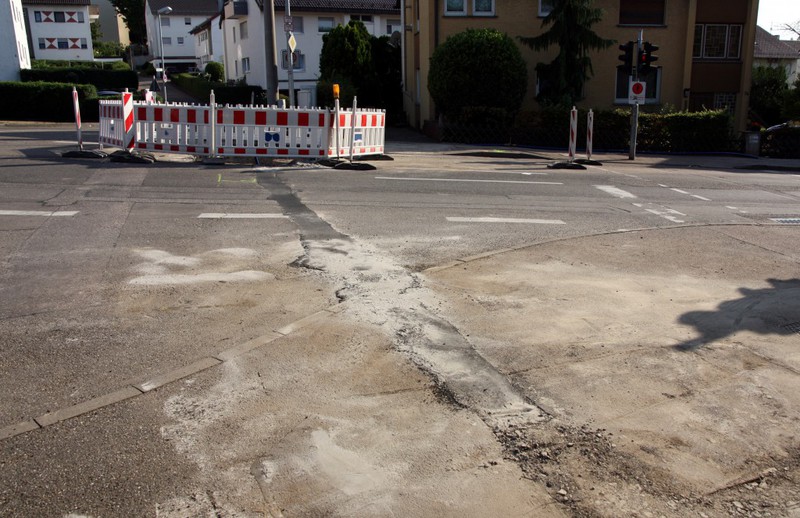

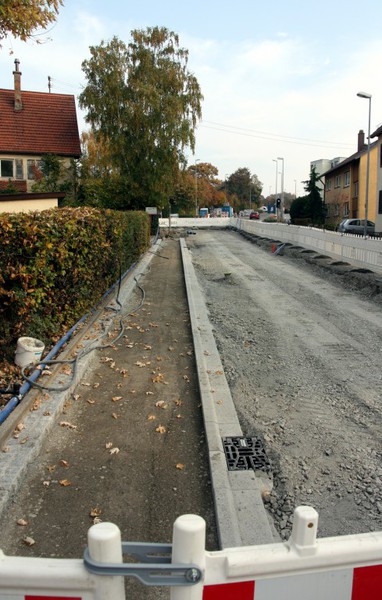

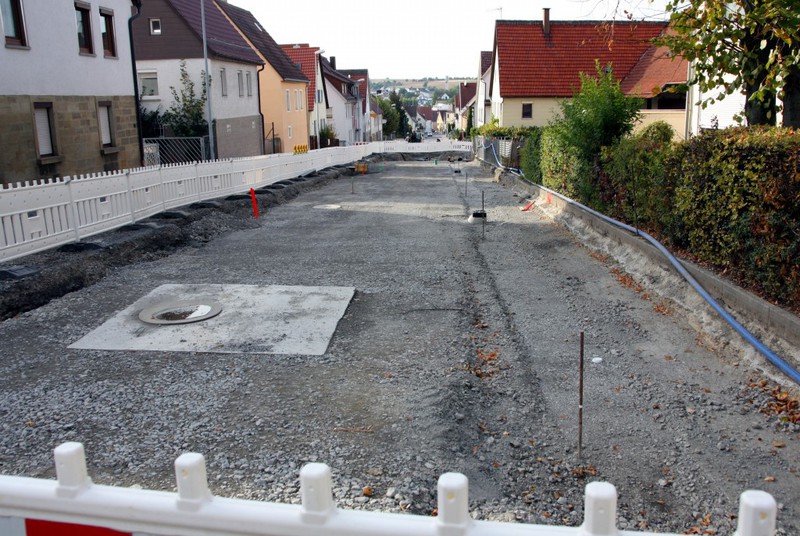

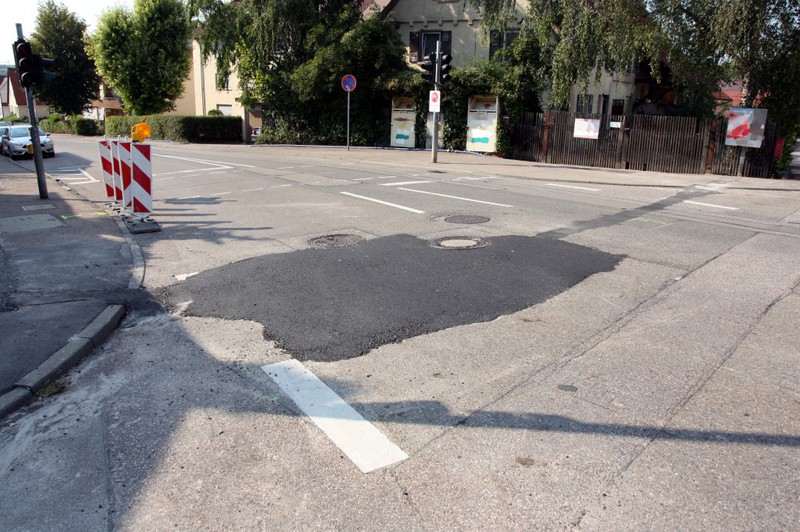

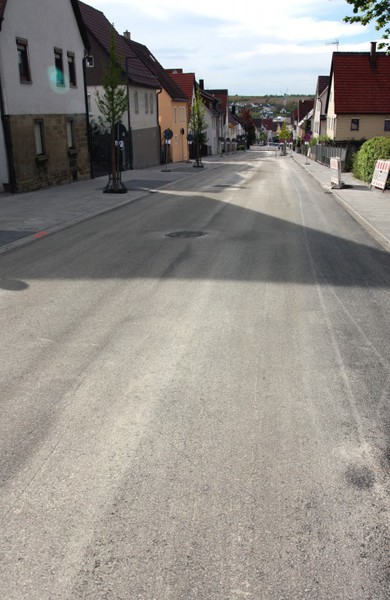

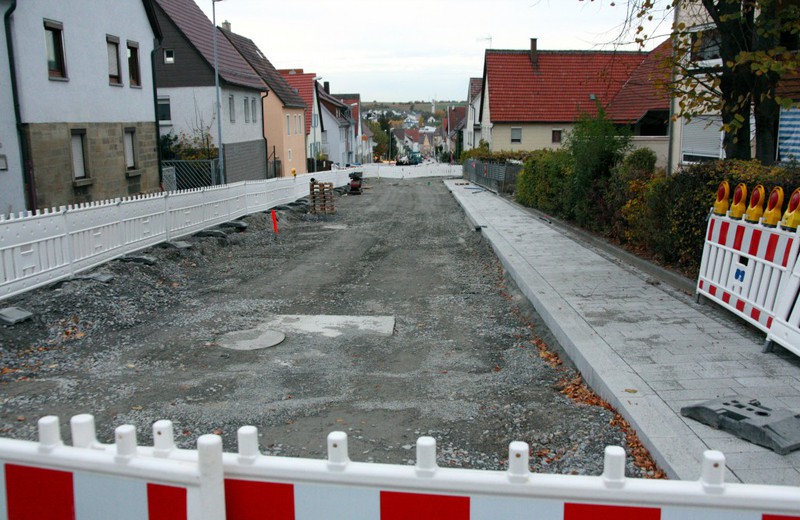

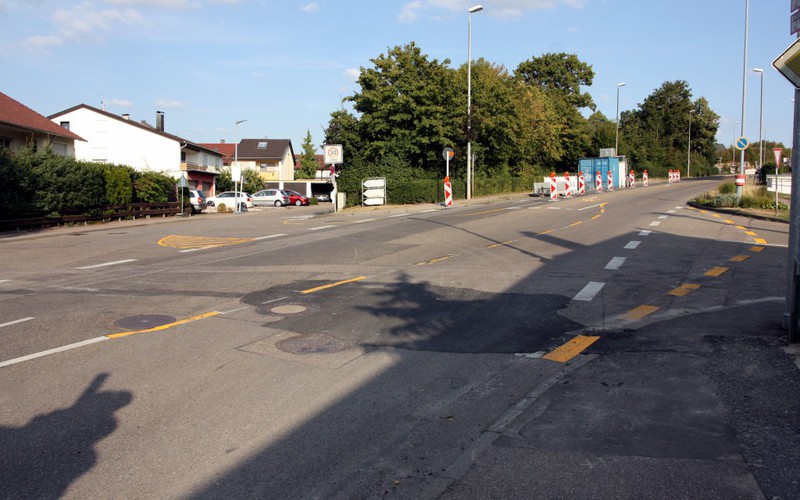

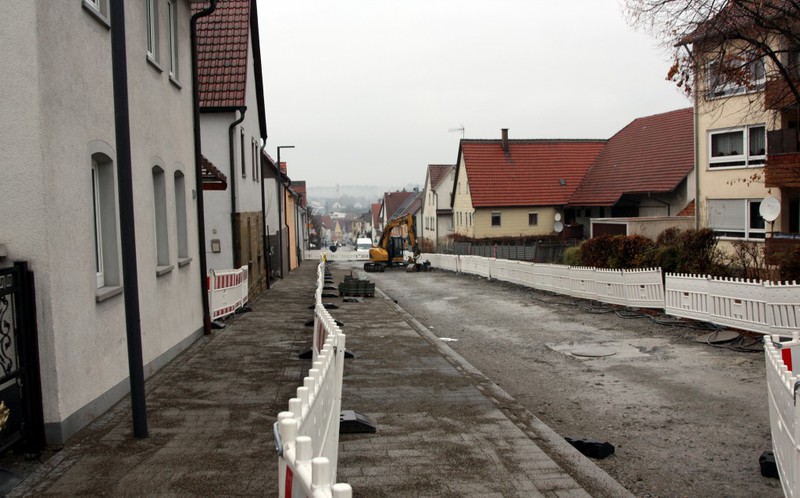

In der oberen Hälfte des 5. Bauabschnitts wurde in dieser Woche planmäßig die finale Asphaltdeckschicht aufgebracht. Damit ist die Sanierung dieses Abschnittes quasi

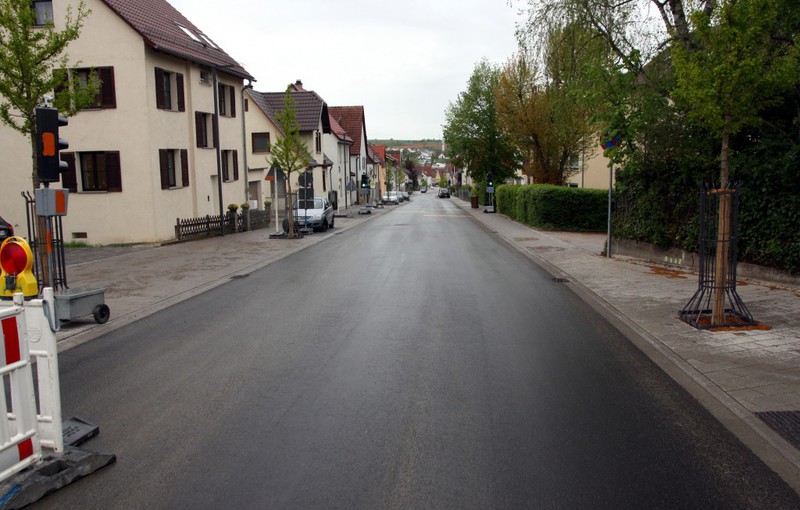

abgeschlossen. Eine vollständige Freigabe der Stuttgarter Straße erfolgt aber erst dann, wenn alle Bauabschnitte fertiggestellt sind.

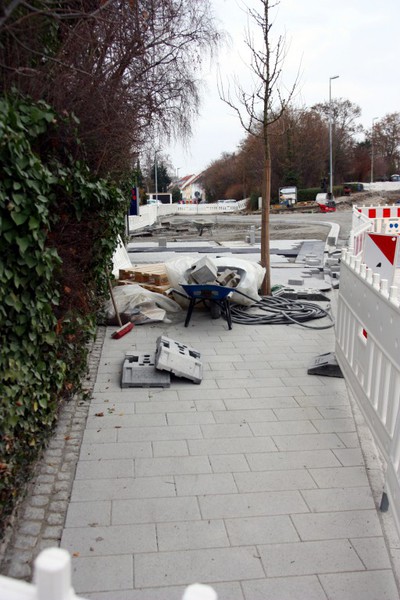

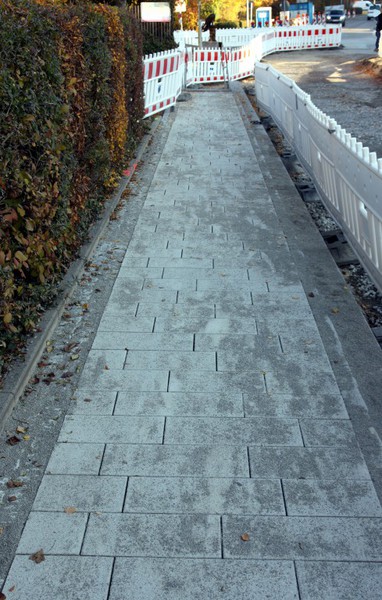

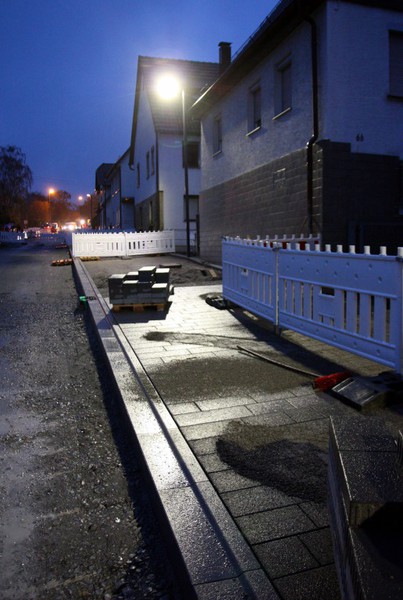

Auch im 5. Bauabschnitt sind Bäume gepflanzt worden. Zudem wurden die Arbeiten am letzten Stück des Gehwegs abgeschlossen. Damit hat der 5. Bauabschnitt auch sein
vorläufiges Bauende erreicht.

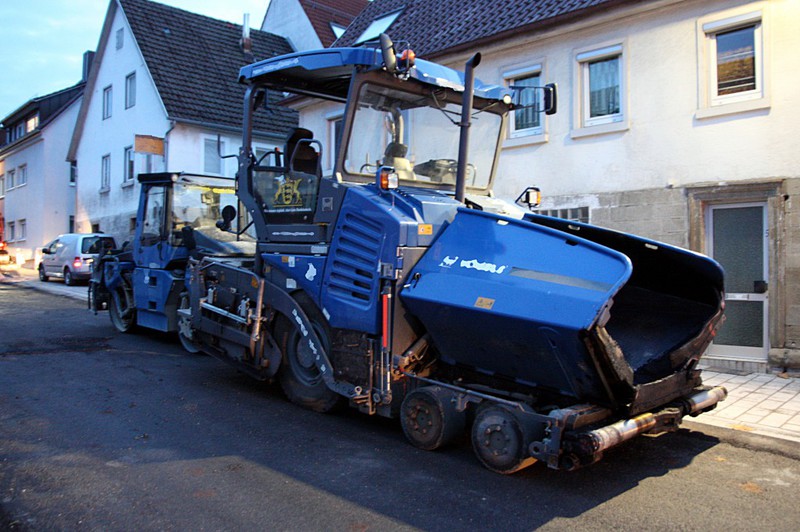

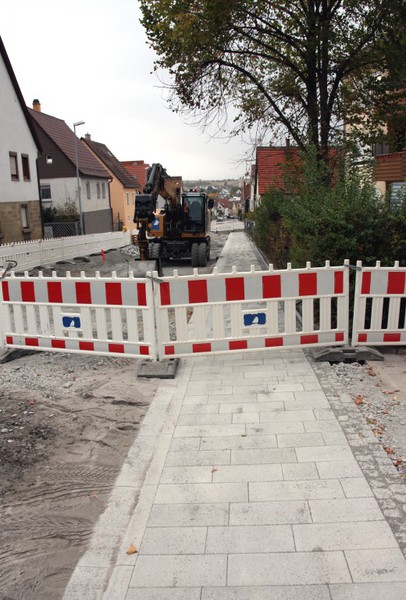

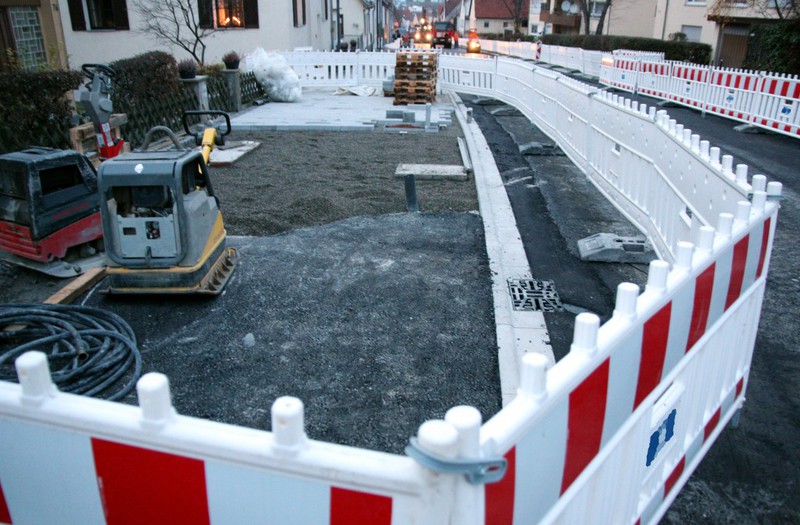

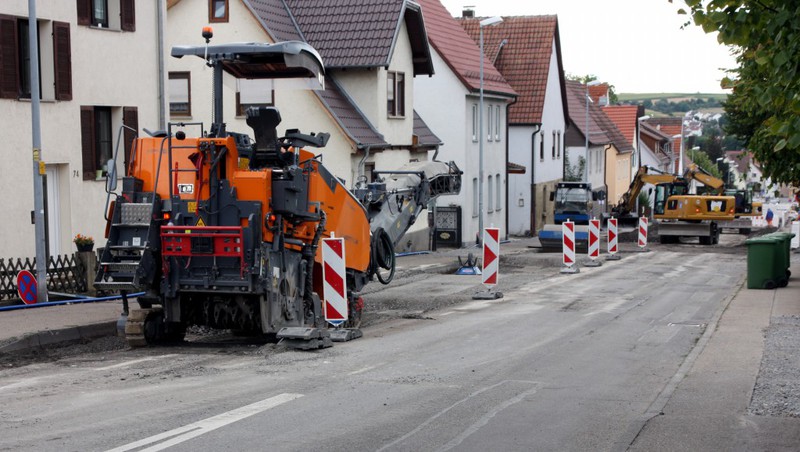

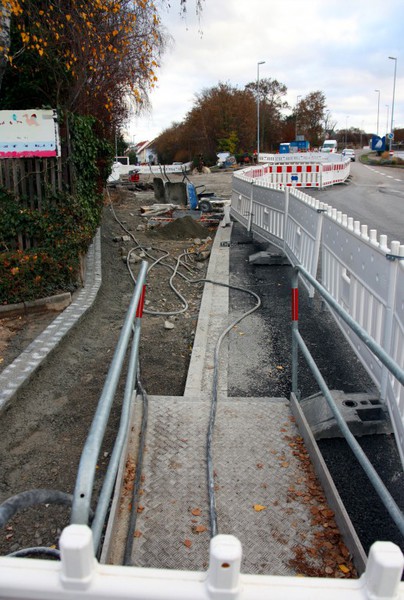

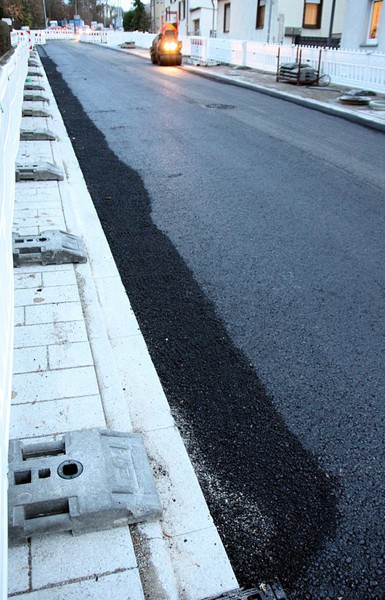

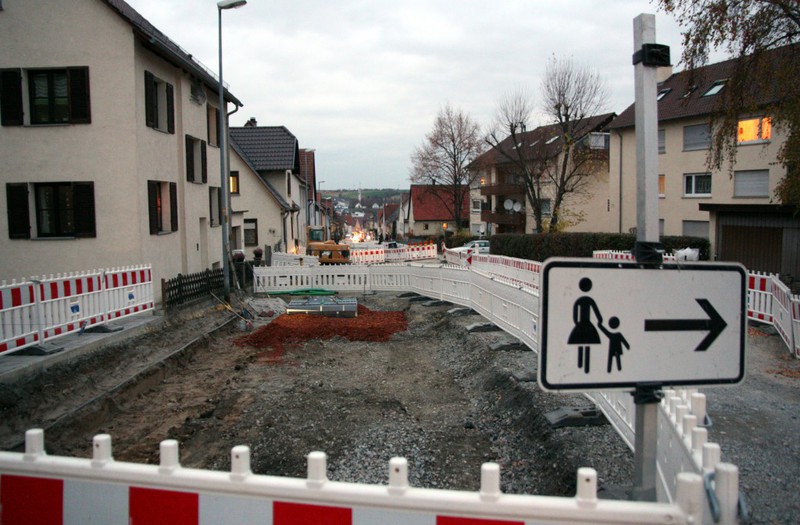

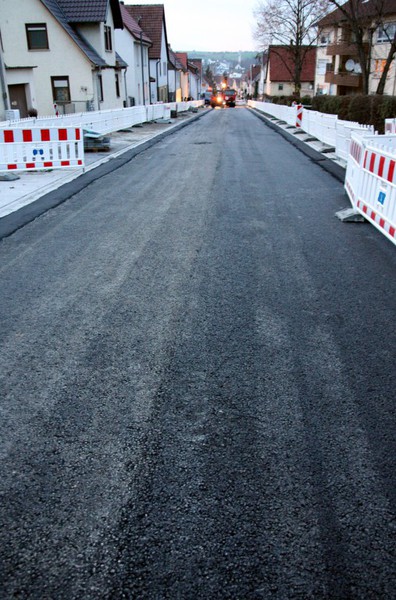

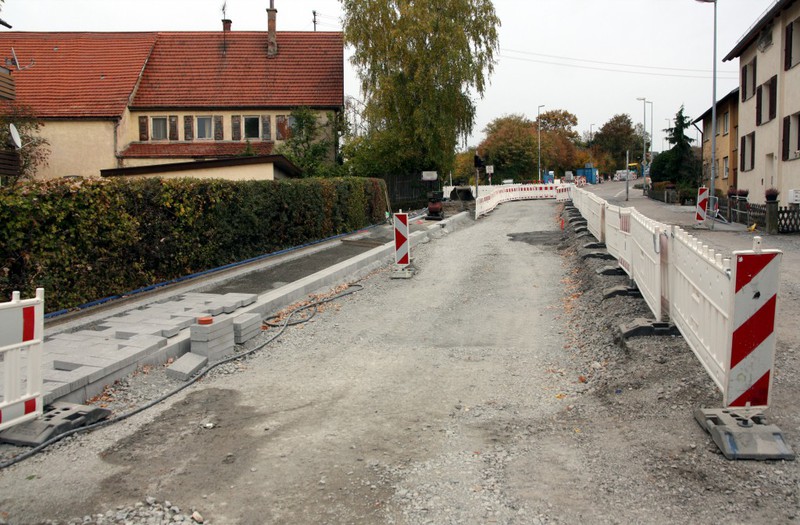

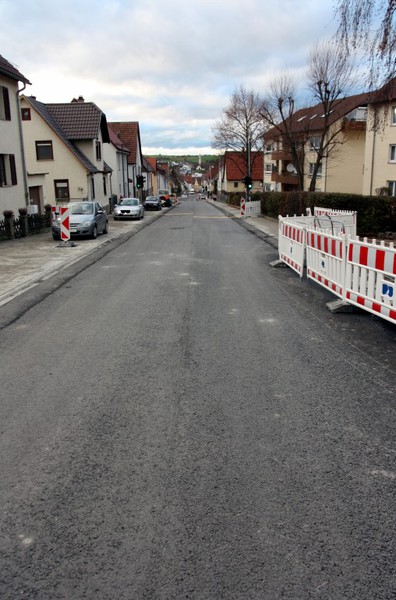

Früher als ursprünglich geplant geht der 5. Bauabschnitt seinem vorläufigen Bauende entgegen. Mitte der Woche kamen die ersten beiden Asphaltschichten. Der Gehweg auf der

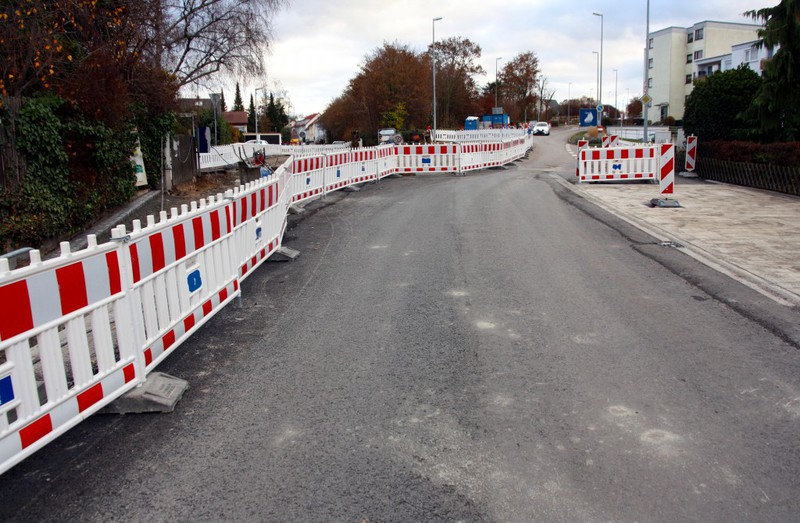

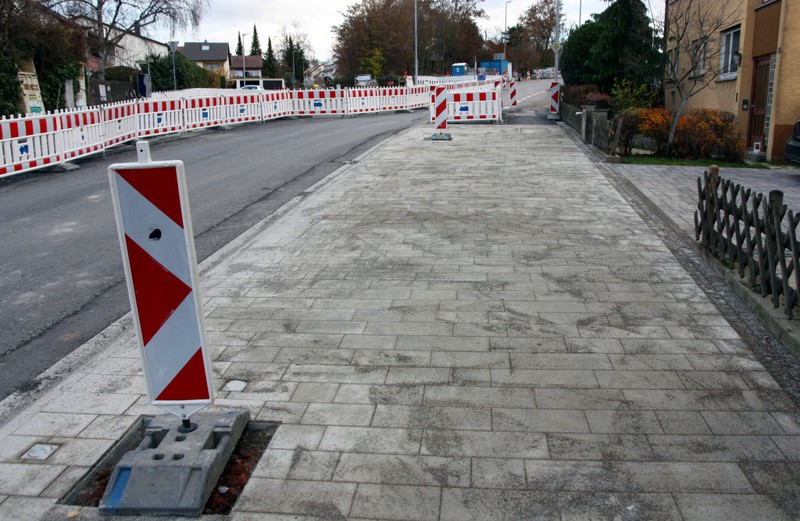

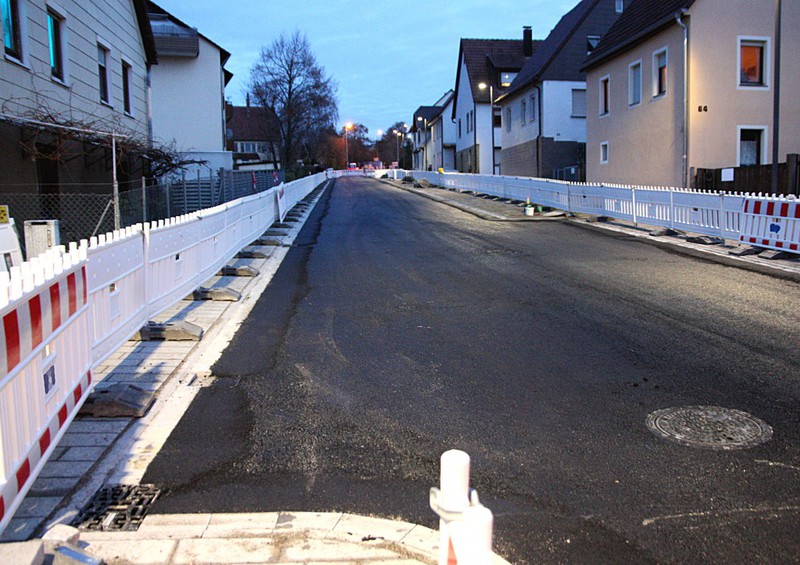

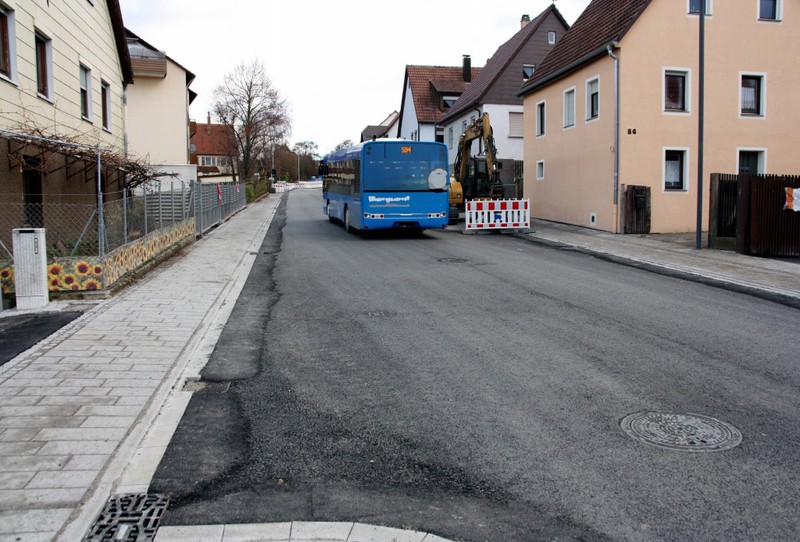

Südseite ist komplett mit neuem Pflaster versehen. Auf der anderen Seite fehlt noch ein kurzes Stück. Die Straße ist zudem für den Anlieger- und Busverkehr wieder freigegeben. Im Übergang zum 6.
Bauabschnitt wird es allerdings einspurig.
Am Samstag wurden zudem noch Bäume in die Baumquartiere gepflanzt. Hierzu gibt es dann in der nächsten Woche Bilder.

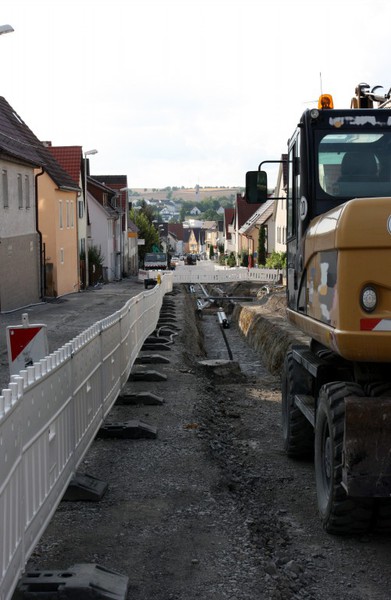

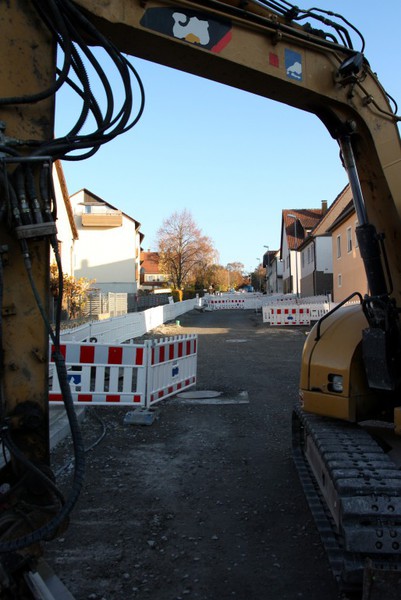

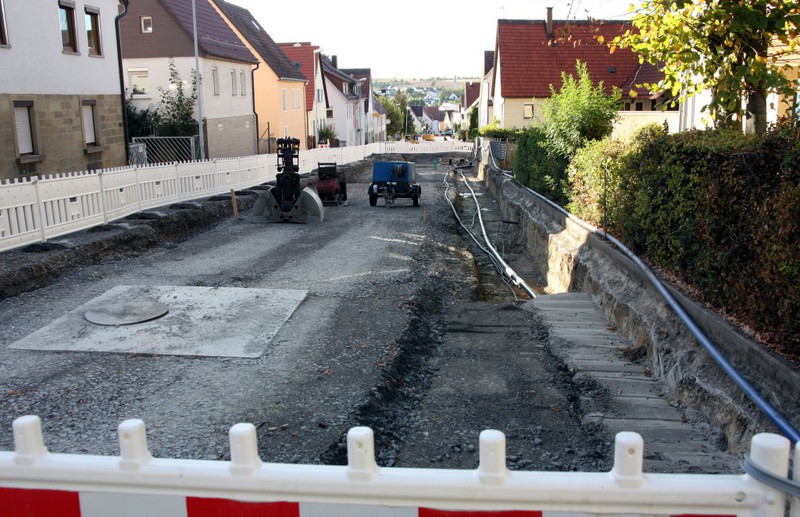

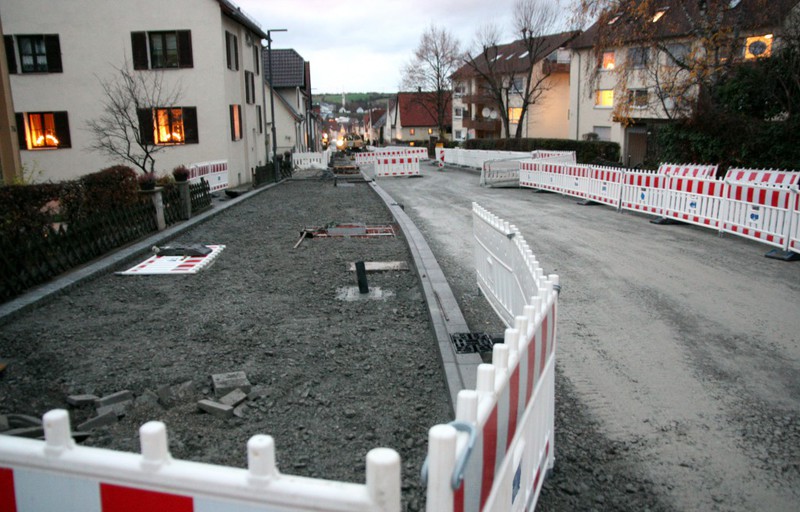

Es geht auf den Endspurt zu. Bereits in der nächsten Woche soll – wie erwartet – der Asphalt kommen (was am Mittwoch, 05.12., eingeplant ist). In dieser Woche sind die

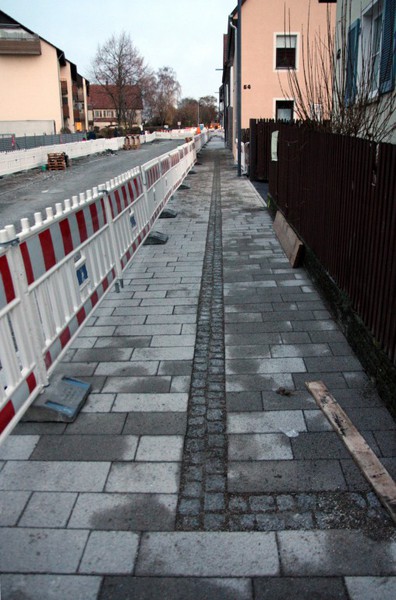

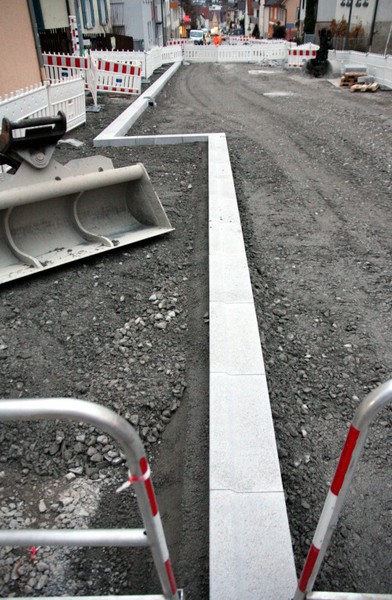

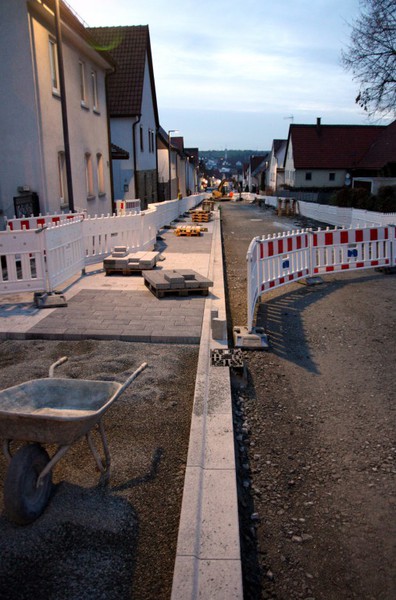

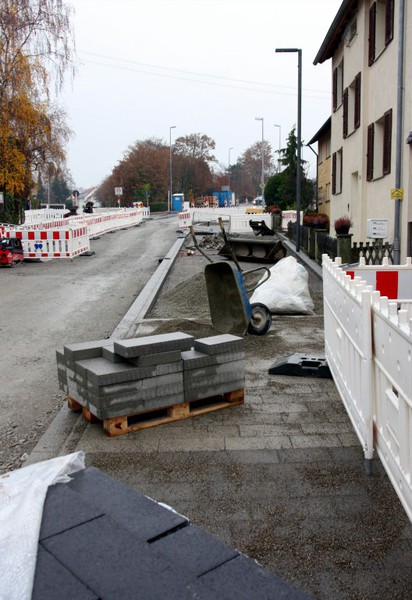

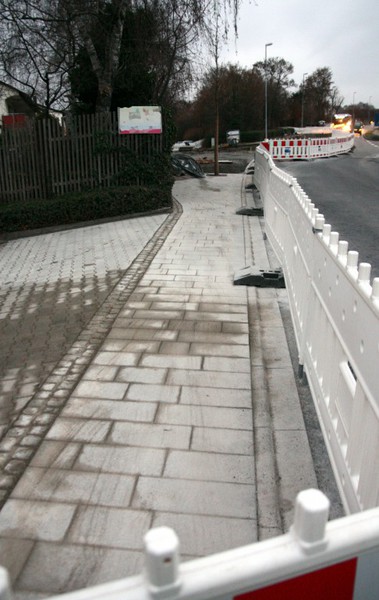

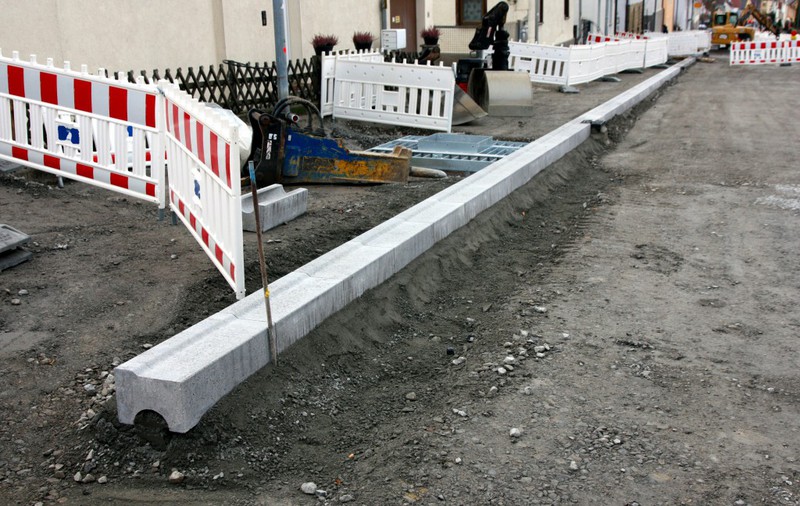

Randsteine bis ganz nach oben ans Ende des Bauabschnitts gesetzt worden. Zuvor hat man die Gehwegbereiche auf beiden Seiten und auf den letzten Metern noch aufgearbeitet. Die Pflasterarbeiten am
südlichen Gehweg gehen sehr zügig vonstatten. Soweit alles gut. Laut der Ankündigung wechselt man dann sogar schon in der nächsten Woche in den --> 6. Bauabschnitt.

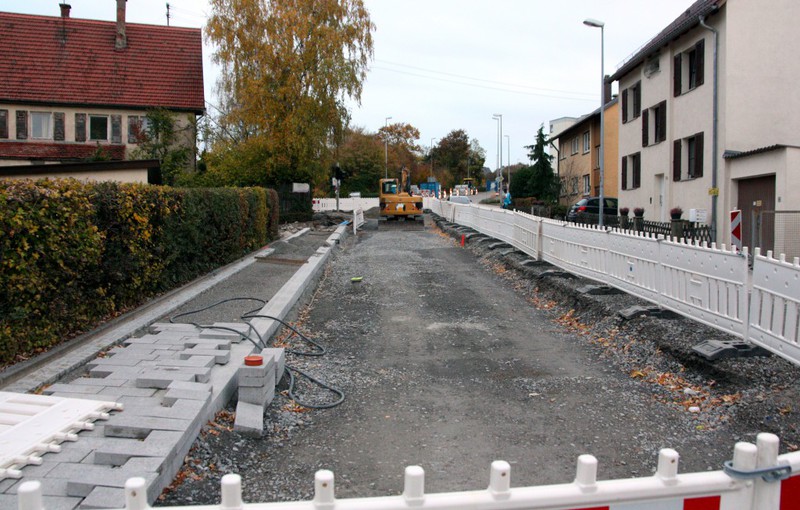

Es herrsch Hochbetrieb im 5. Bauabschnitt. Man ist fleißig am Setzen der Randsteine und die Pflasterarbeiten am südlichen Gehweg schreiten voran. Zudem ist die Baustelle
ganz nach oben gerückt und hat die bisher noch unversehrten Quadratmeter an alter Straße eingenommen. Wenn man die noch ausstehenden Arbeiten überschlägt könnten in der nächsten Woche die Randsteine

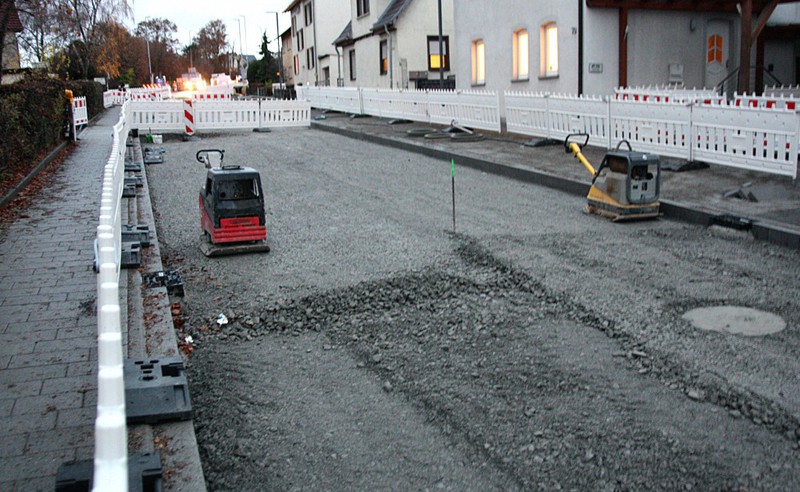

vollends gesetzt sein und die Fahrbahnunterbau eingebaut werden, dann könnte die Woche drauf der Asphalt kommen und parallel gehen die Pflasterarbeiten an den Gehwegen weiter. Den Bauabschnitt noch
vor Weihnachten abzuschließen liegt damit weiter im Bereich den Möglichen.
Die Bilder beschäftigen sich in dieser Woche mit

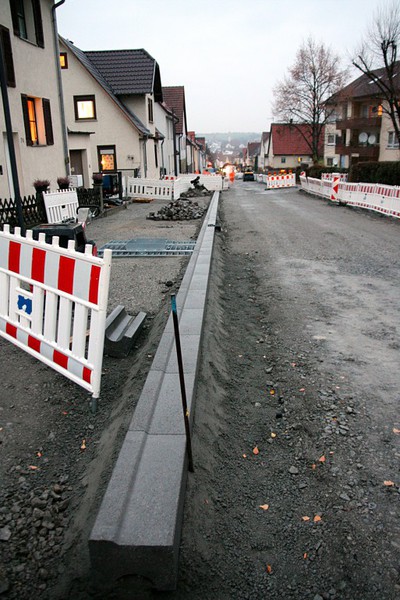

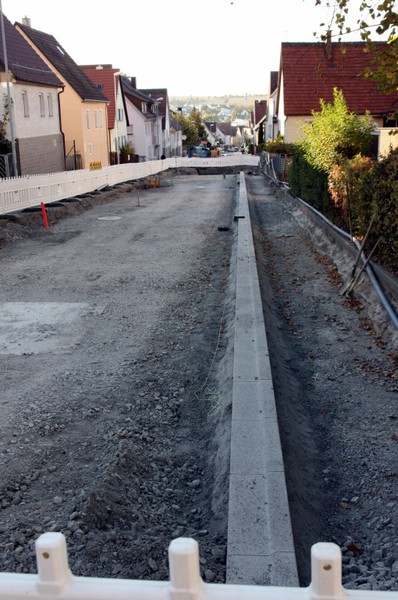

- Setzen der Randsteine

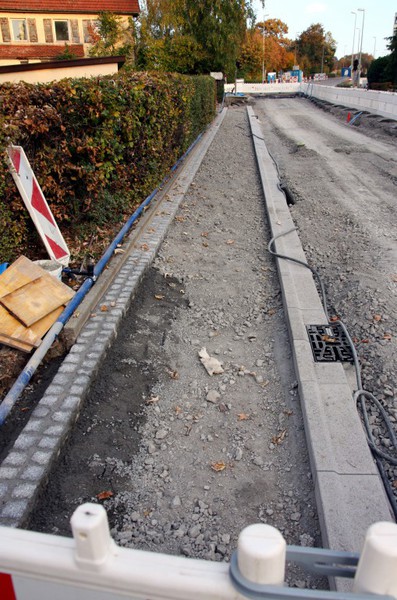

- Pflastern des Gehwegs
- Arbeiten am oberen Ende des Bauabschnitts

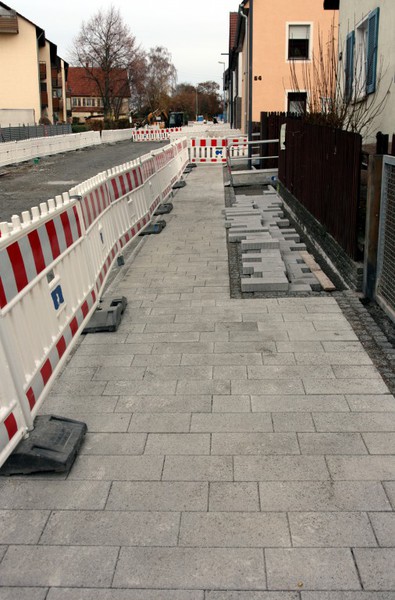

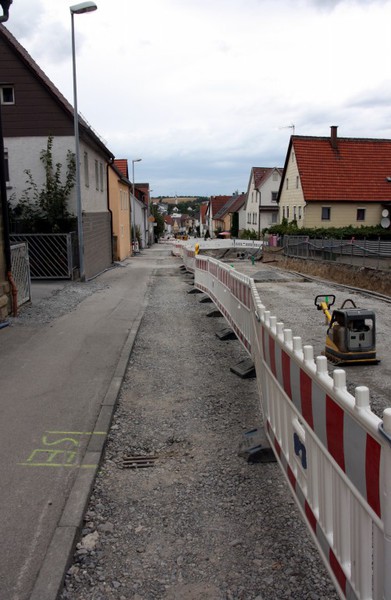

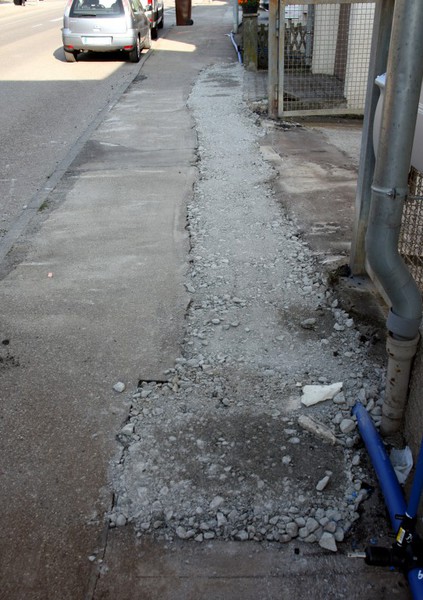

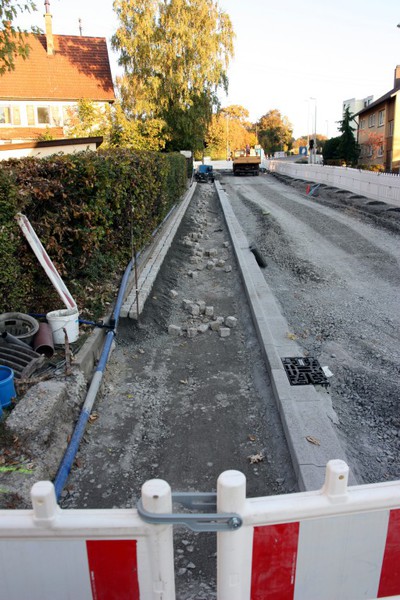

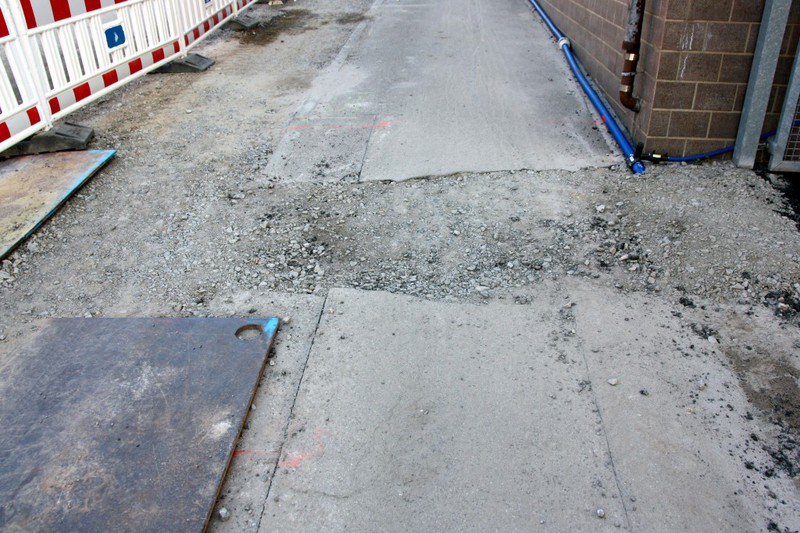

Die südliche Gehwegseite ist in dieser Woche voll in Beschlag genommen worden. Der alte Belag wurde großteils entfernt, um dann Hausanschlüsse und Leerrohre zu verlegen.
Zudem gab es weitere Baumquartiere, welche an den künftigen Parkstreifen entstehen. Der 5. Bauabschnitt steht jetzt voll im Fokus und es scheint erreichbar zu sein, ihn in diesem Jahr noch
abzuschließen. Das Wetter spielt hier aber sicherlich noch eine Rolle und man wird (wir im letzten Jahr) schauen müssen, wann dann bei erwarteten kühlen Temperaturen nochmals Asphalt kommen
kann.

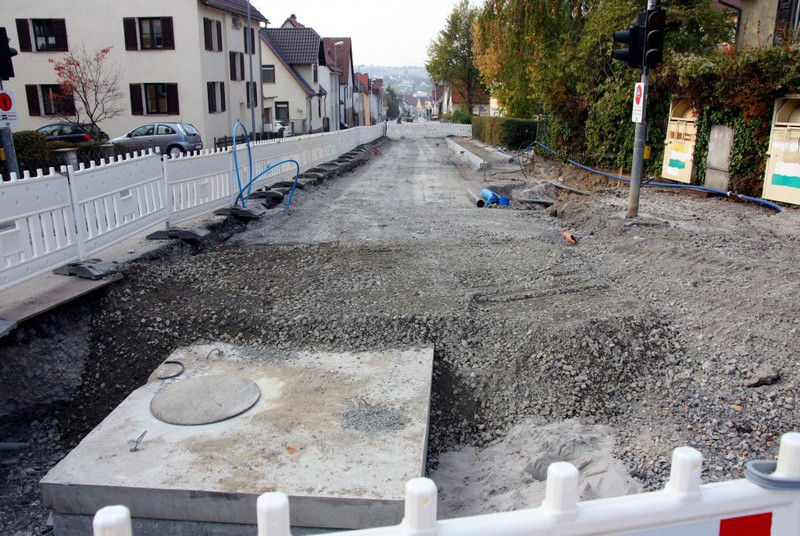

Die Arbeiten im 5. Bauabschnitt sind nun ebenso auf den südlichen Gehweg ausgeweitet worden. Man sah gegen Ende der Woche die Verlegung eines Hausanschlusses. Die
Arbeiten scheinen aber bezüglich der Tätigkeiten im --> 4. Bauabschnitt hinten anzustehen. Nichts desto trotz gibt es auch im 5. Bauabschnitt Bewegung und der geplante Abschluss bis Ende dieses Jahres scheint nicht gefährdet zu sein. Wenn der Winter so
mild wird wie der Sommer heiß und trocken war, dann steht diesem Ziel auch nichts entgegen.

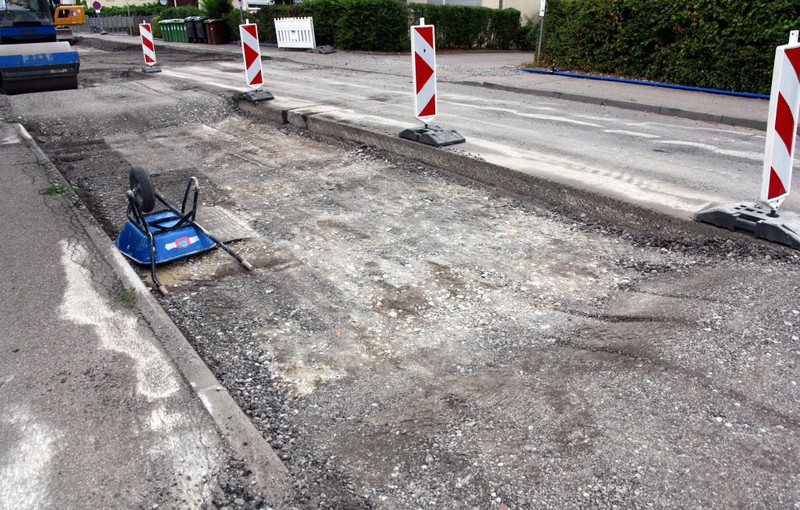

Im 5. Bauabschnitt gab es in dieser Woche nur kleine Fortschritte. Die Arbeiten konzentrieren sich auf die anderen Bauabschnitte und dem Aufbringen der finalen

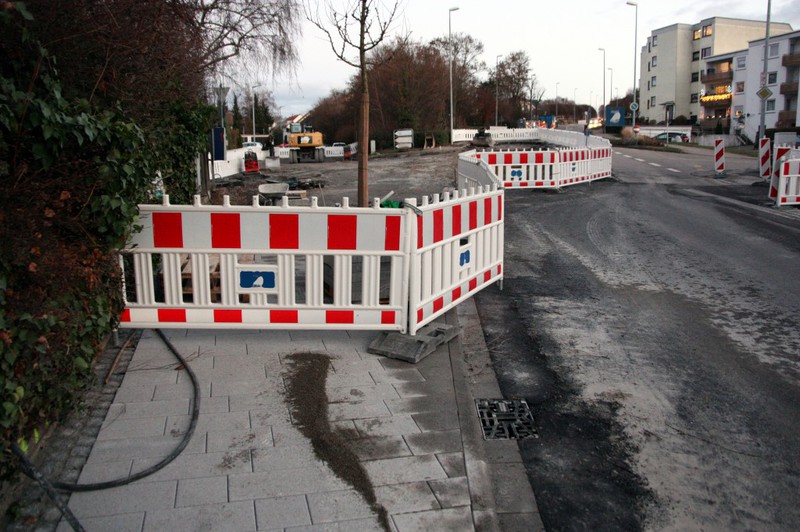

Asphaltschicht. Am Brückentag ruhte die Baustelle. Nächste Woche wird es dann in Bauabschnitt 5 erwartungsgemäß wieder zügiger weitergehen.

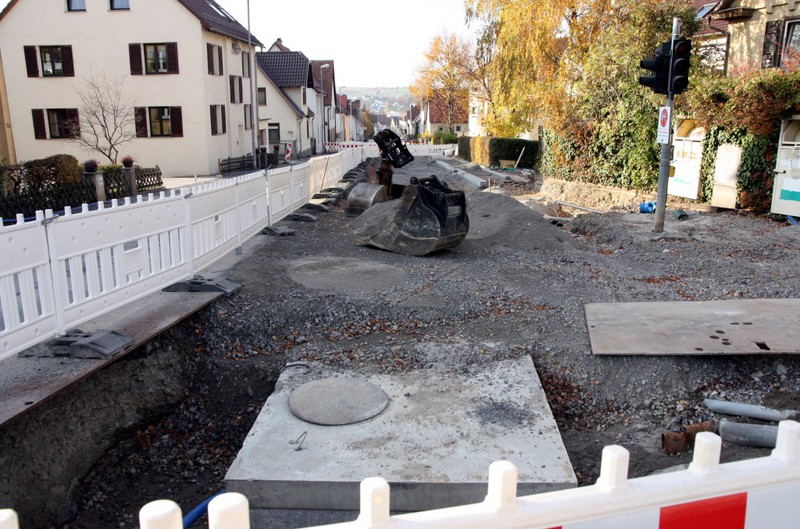

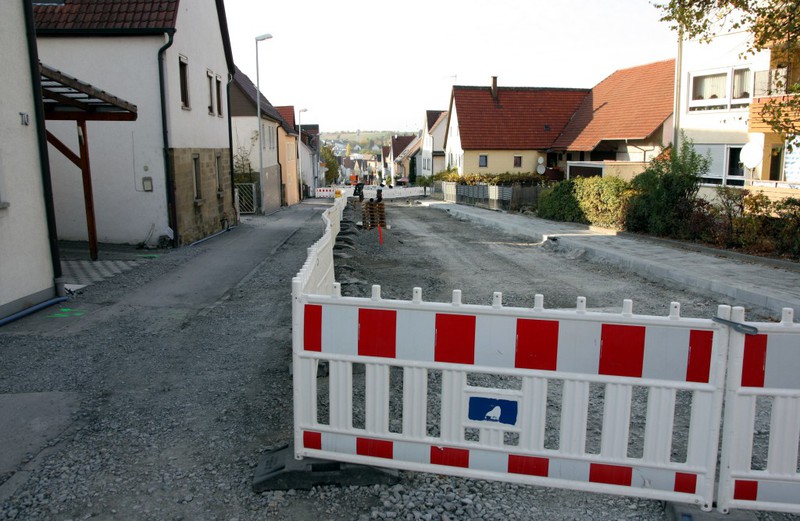

Am markantesten ist in dieser Woche der Fortschritt am nördlichen Gehweg. Da der 4. Bauabschnitt in seinen letzten Zügen ist, werden sich die Arbeiten dann im 5.
Bauabschnitt konzentrieren. Hier ist beispielsweise die südliche Gehwegseite noch dran.

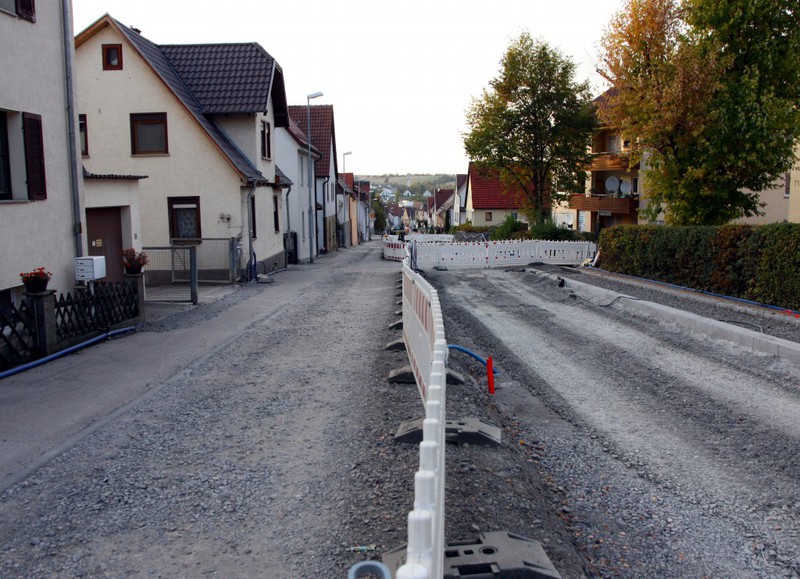

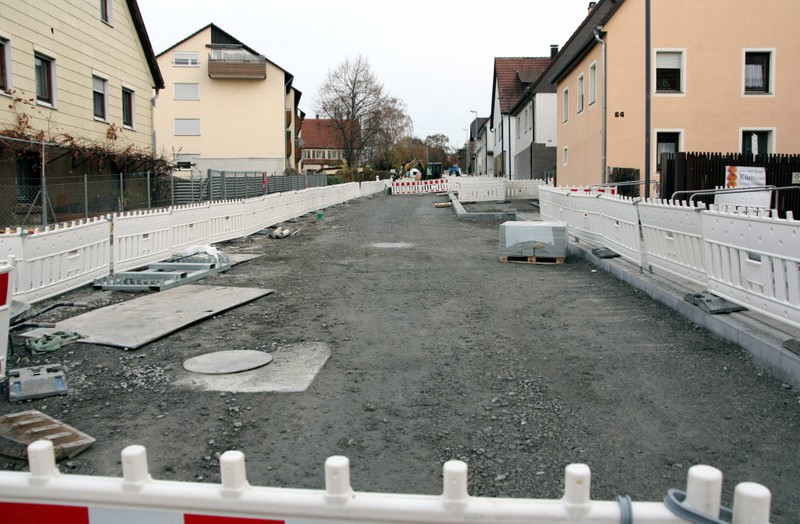

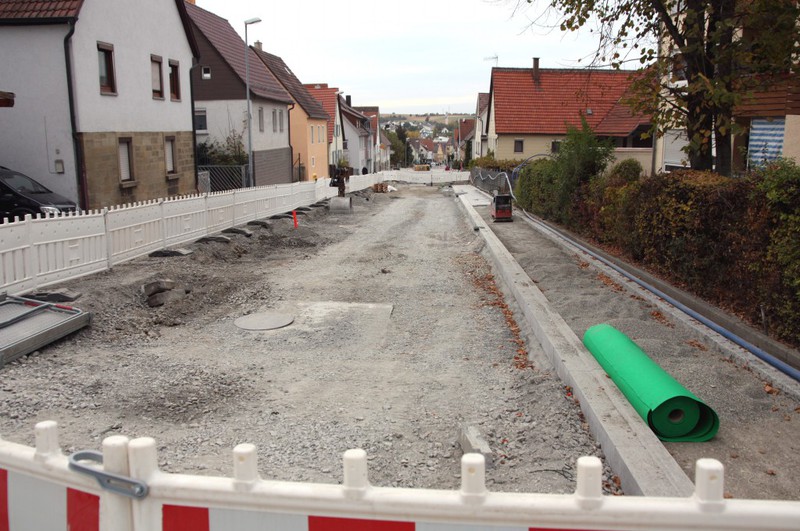

Die Arbeiten konzentrierten sich auf das herrichten der Gehwege. Jetzt, wo alle Baugräben soweit verfüllt sind, sind entsprechend weniger Baufortschritte zu verzeichnen.
Die Arbeiten gehen aber auch im 5. Abschnitt voran und müssen bezüglich der Gehwege noch die die Seiten wechseln. Es bleibt also noch was zu tun.

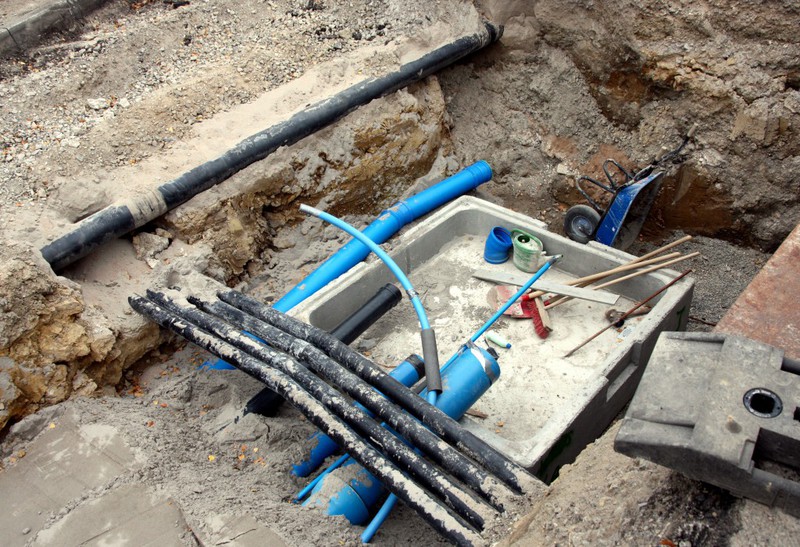

Wie schon im Bauabschnitt 4 verlaufen die Arbeiten im 5. Bauabschnitt ebenso zielgerichtet. Es geht um die Themen der Hausanschlüsse und dem Setzen der Randsteine. Zudem

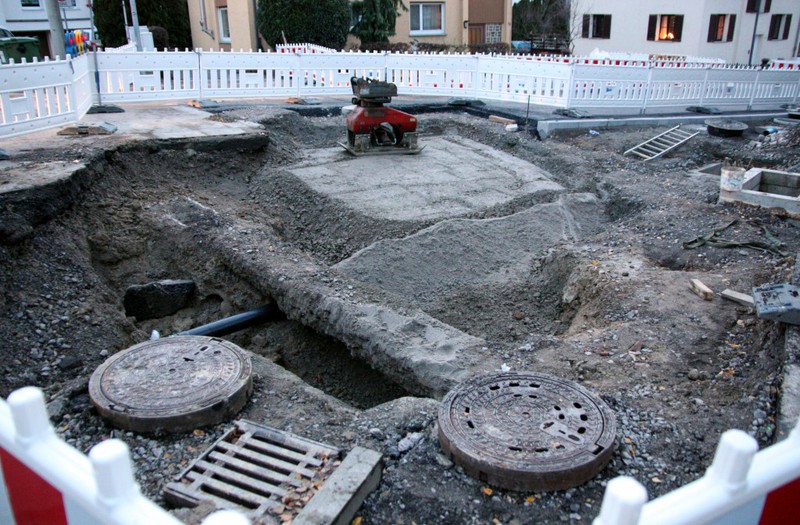

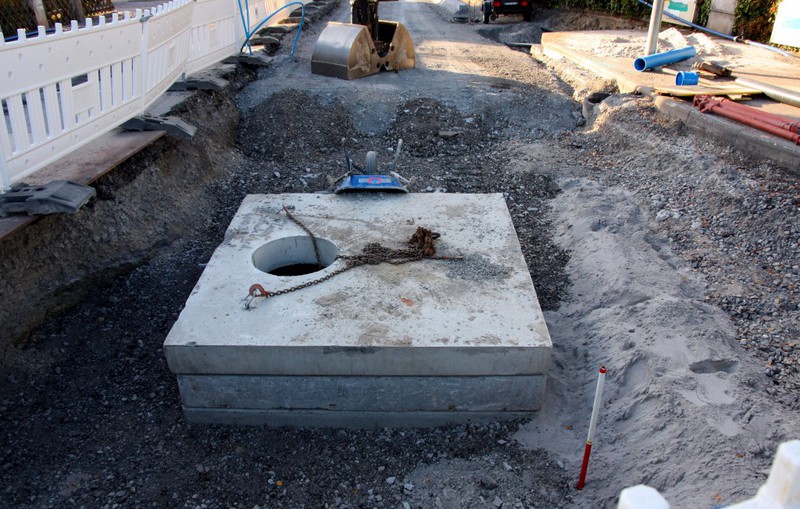

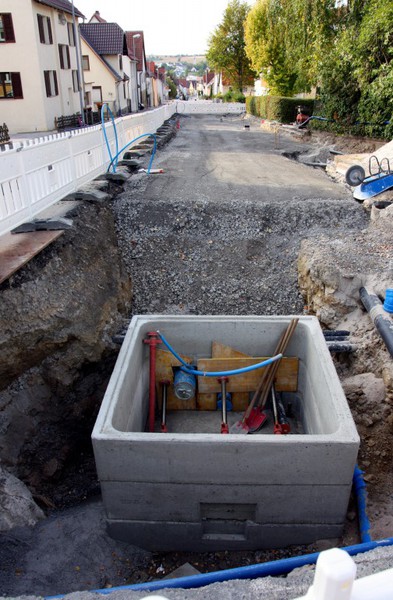

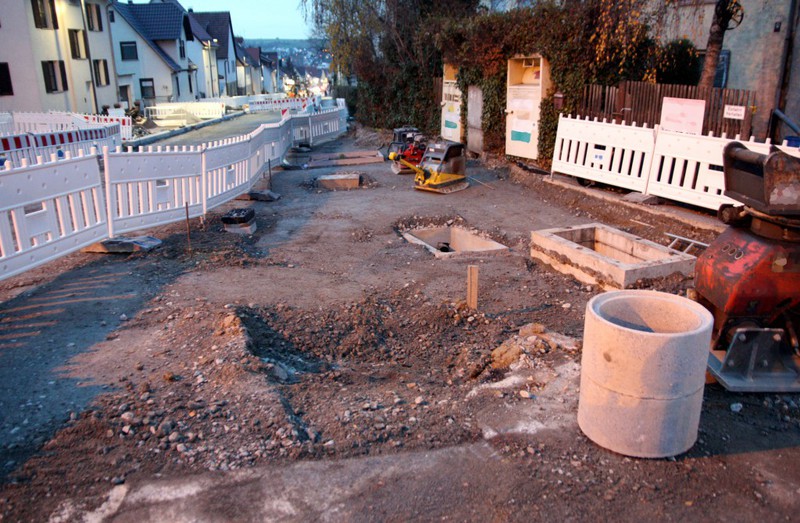

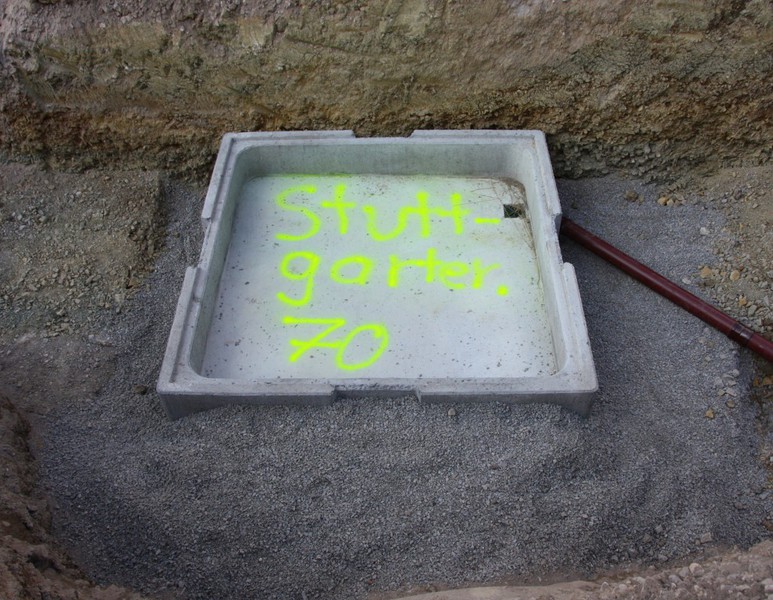

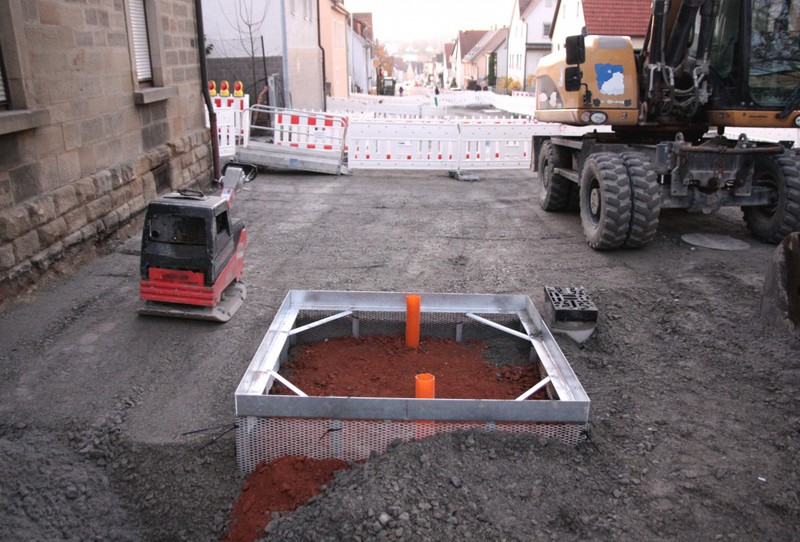

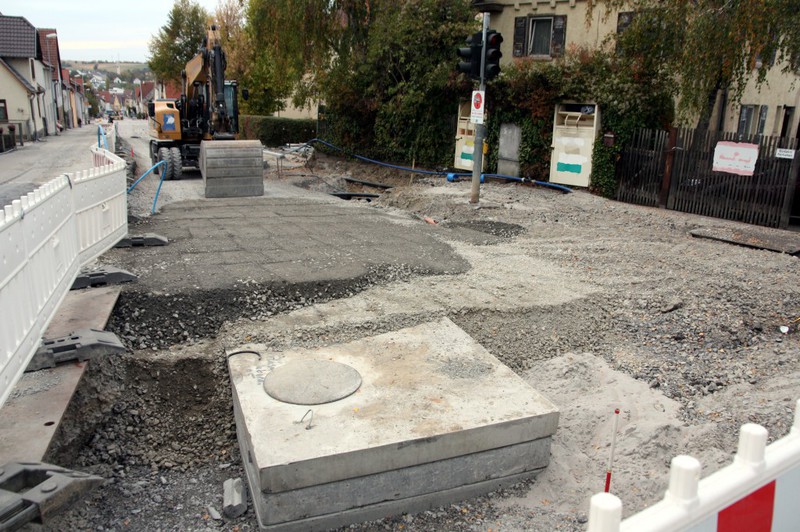

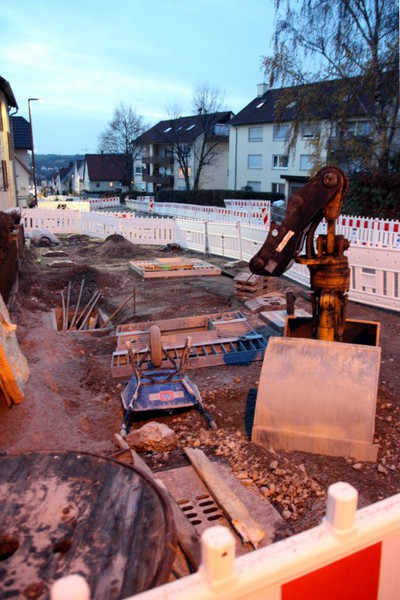

hat der neue Schacht am Ende des Bauabschnitts sowohl Technik, als auch seinen Deckel bekommen. Alles verläuft ohne ersichtliche Komplikationen.

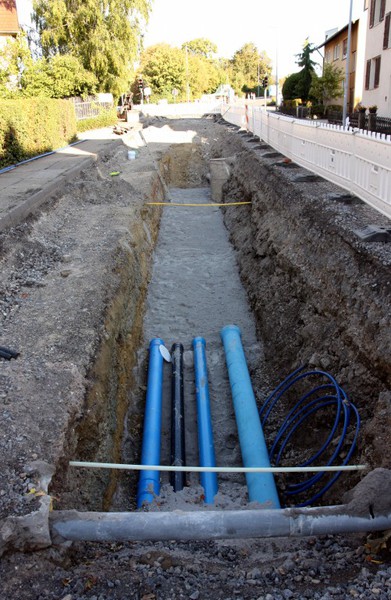

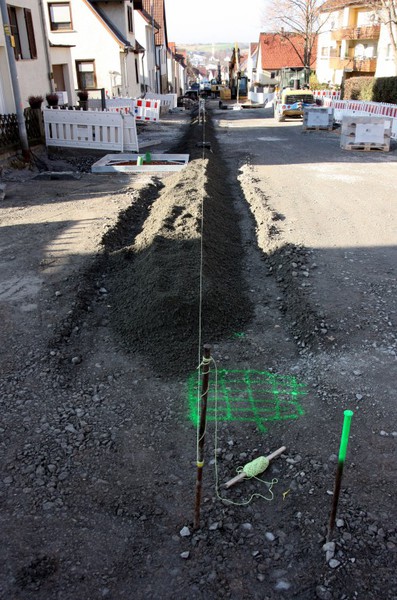

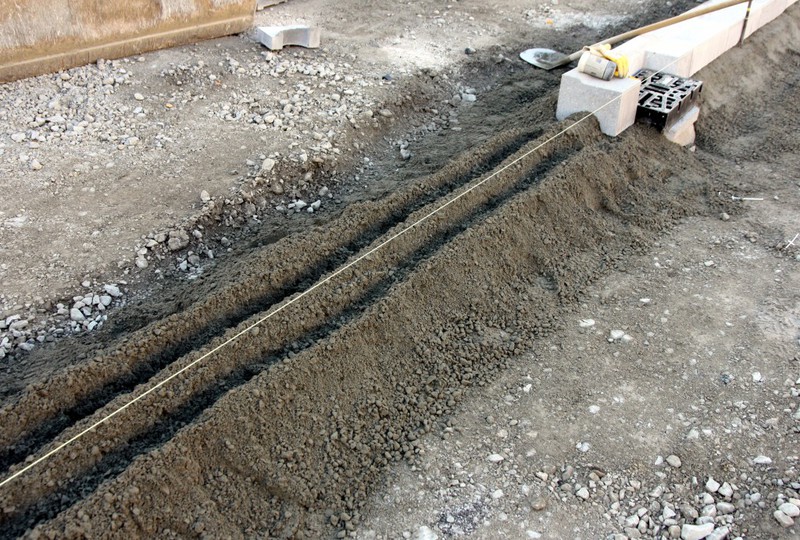

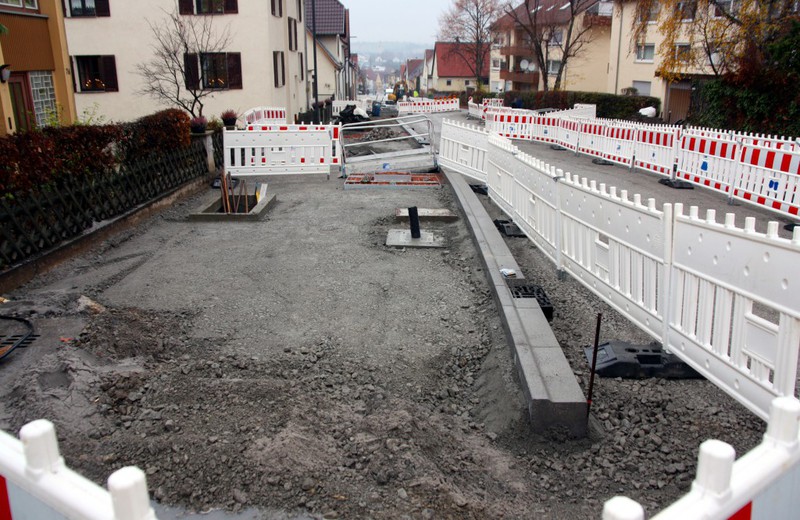

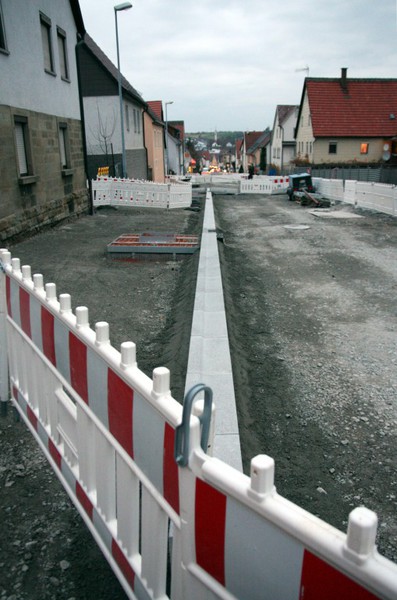

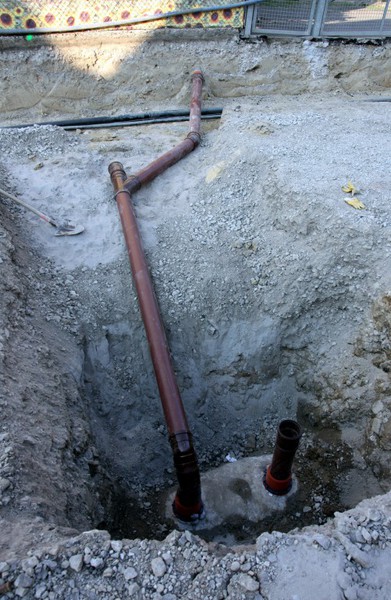

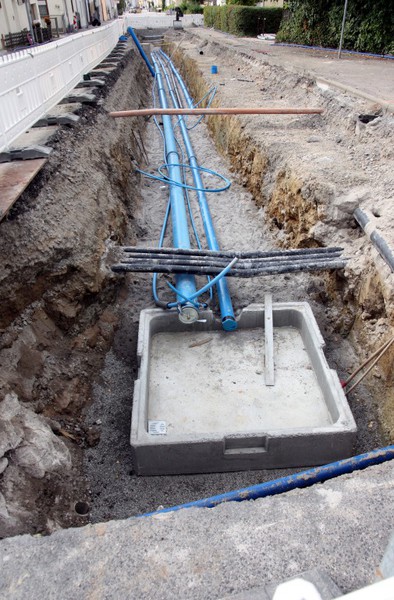

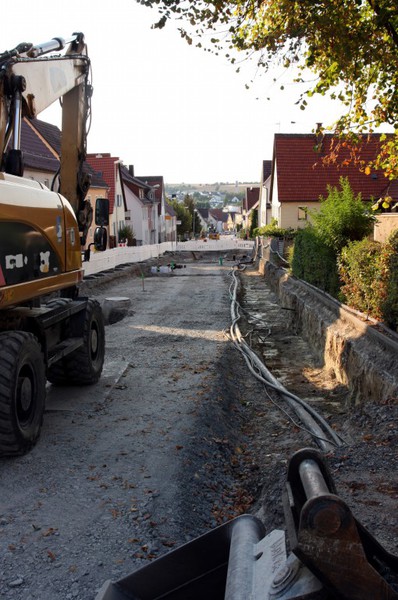

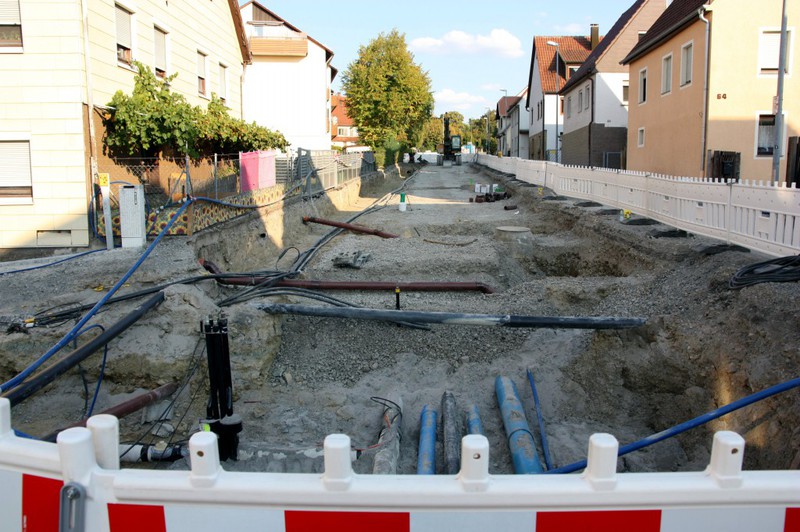

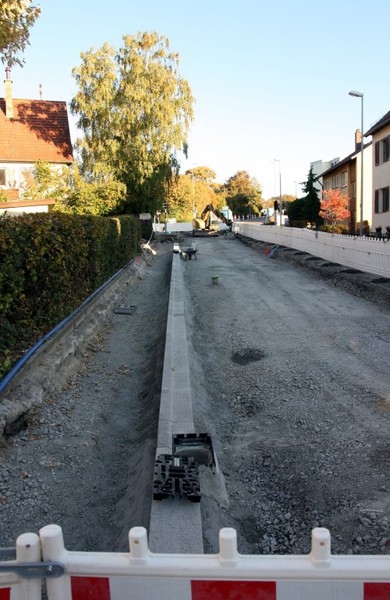

In dieser Woche wurden neue Wasserabläufe auf der gerade im Bau befindlichen Straßenseite gesetzt. Markierungen für die Linie der Randsteine sind gesetzt. Gegen Ende des
Bauabschnitts ist die Verfüllung des Baugrabens fortgeschritten. Insgesamt also sehr übersichtliche und klar strukturierte Tätigkeiten.
In der zurückliegenden --> Gemeinderatssitzung wurde am 26.09.2018 der weitere Fahrplan für die Baustelle bekanntgegeben. Demnach soll der 5. Bauabschnitt bis zum Ende
des Jahres soweit fertig gestellt sein. Daumen drücken, dass es wettermäßig und arbeitstechnisch dann so hinkommt.

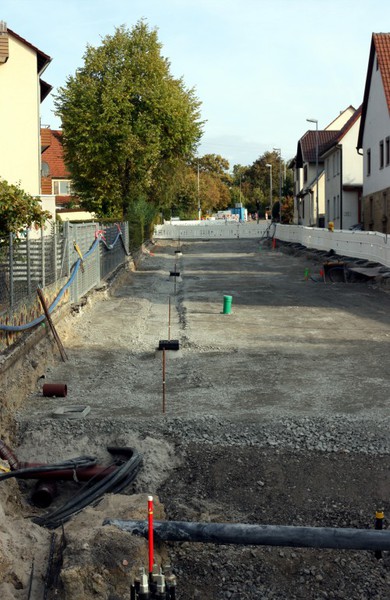

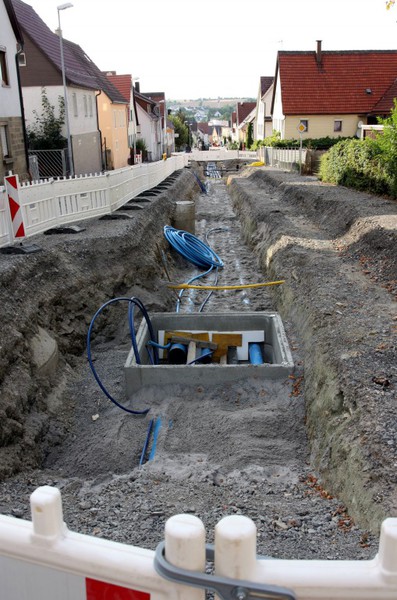

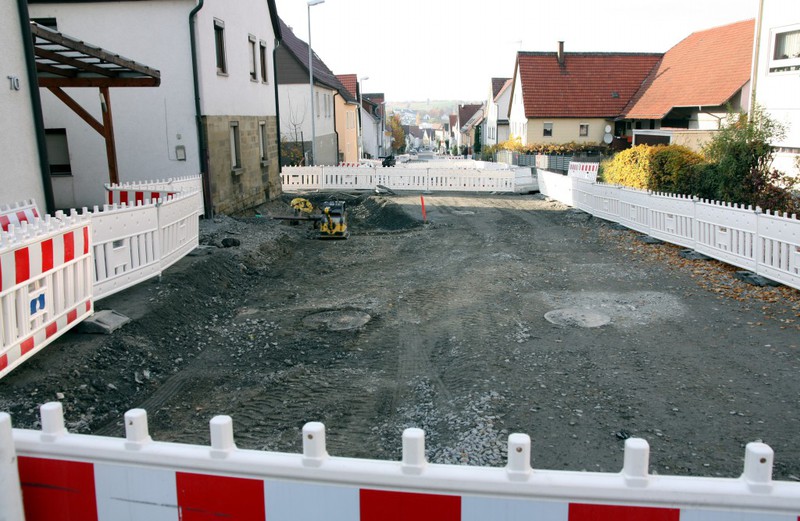

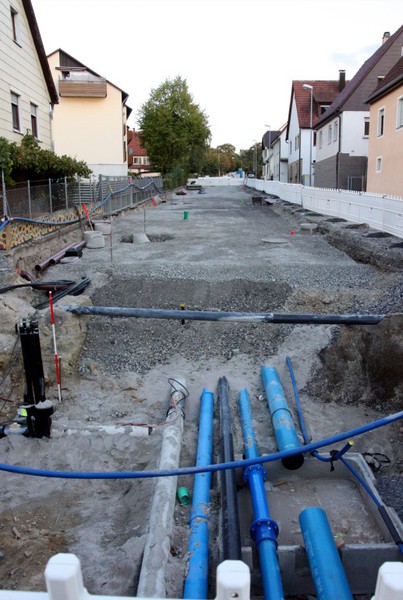

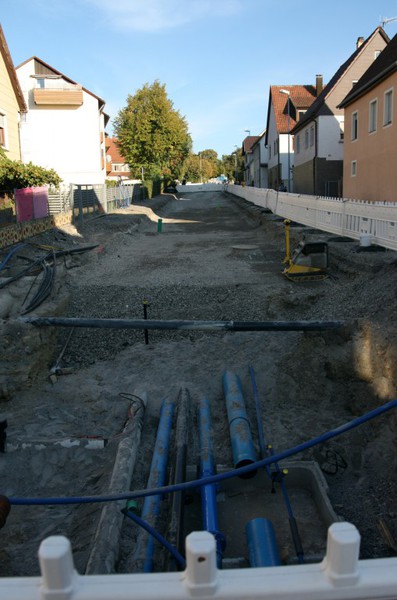

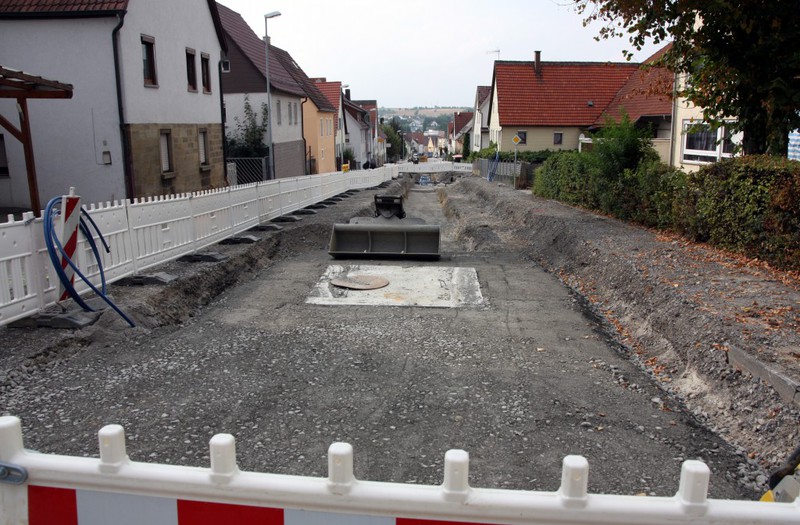

Anhand des aktuellen Baufortschritts scheint eine Fertigstellung bis zum Jahresende durchaus realistisch zu sein. Die Baugräben sind weitestgehend verfüllt und die neuen Leitungen sind nur noch am
Beginn und Ende des Bauabschnitts zu sehen. Ebenso haben sich die Arbeiten am nördlichen Gehweg vorangeschritten. Auch hier ist das Meiste bereits wieder verfüllt.
Sieht alles gut aus.

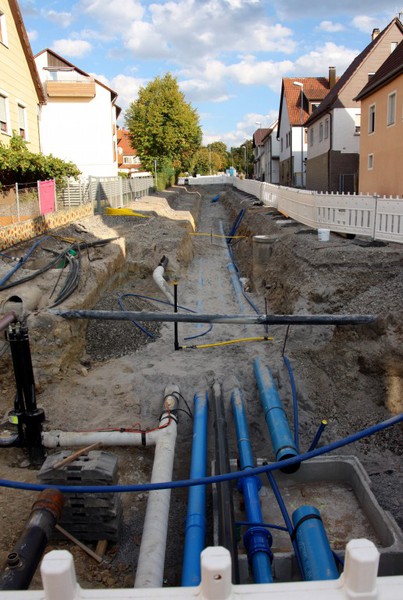

Einerseits wird der Baugraben mit den neuen Wasserleitungen weiter verfüllt, andererseits ist auf der nördlichen Straßenseite der Unterbau eines Teilstücks des bisherigen
Gehwegs komplett entfernt worden. Zudem sind Hausanschlüsse verlegt worden. Gleiches muss noch auf der anderen Straßenseite auch noch gemacht werden. Es bleibt also noch einiges zu tun.
Zwei Punkte waren in dieser Woche relevant:
- Verfüllung des Baugrabens
- Hausanschlüsse und Entfernung des alten Gehwegs

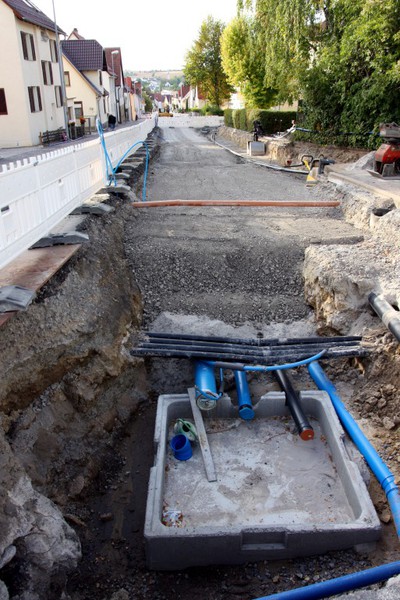

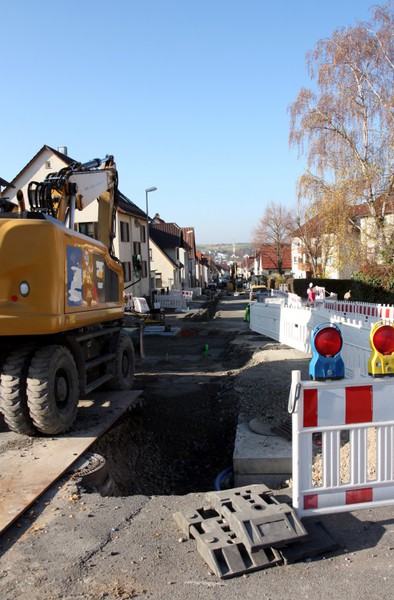

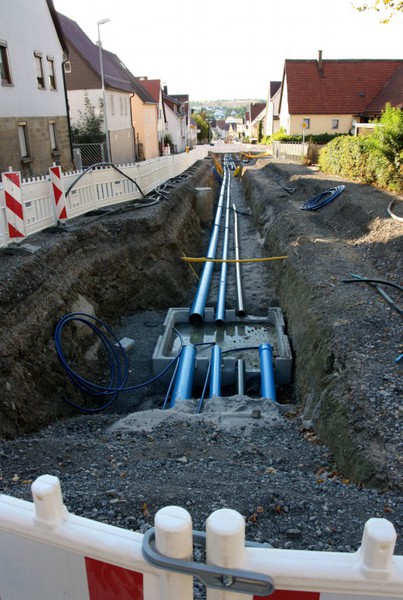

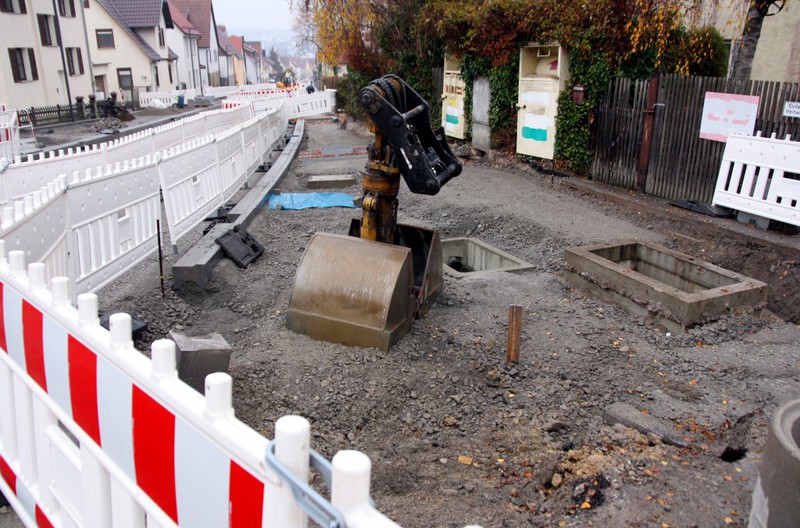

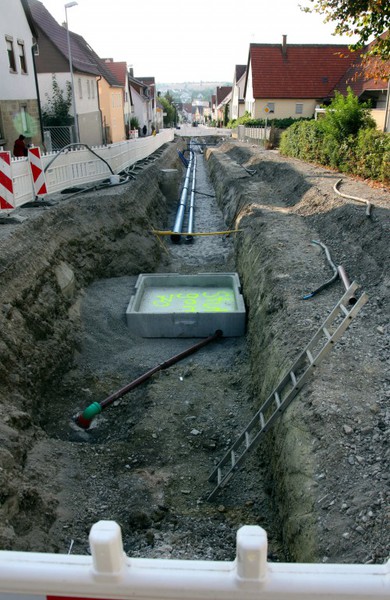

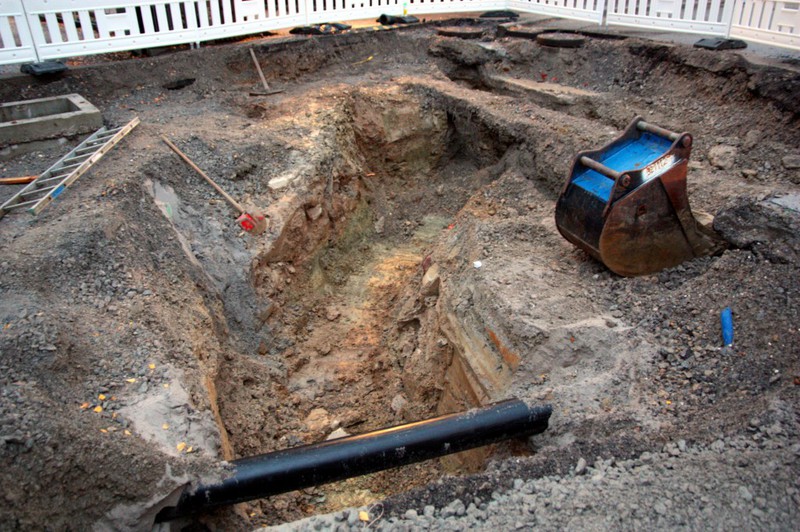

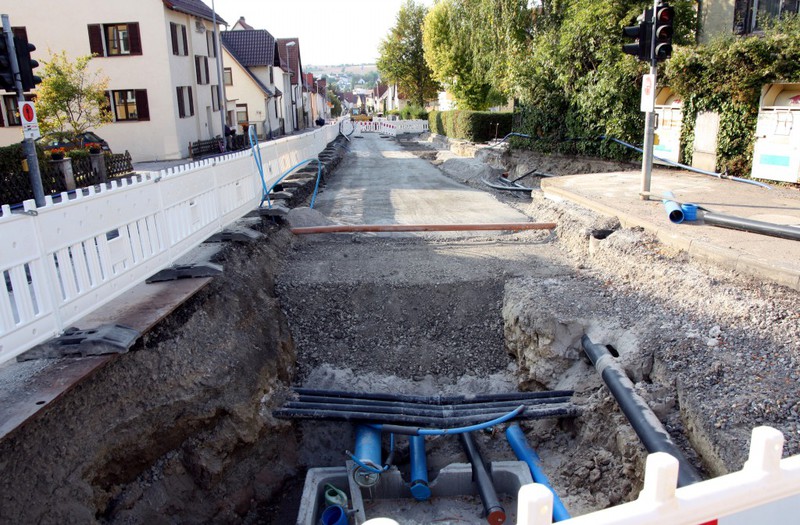

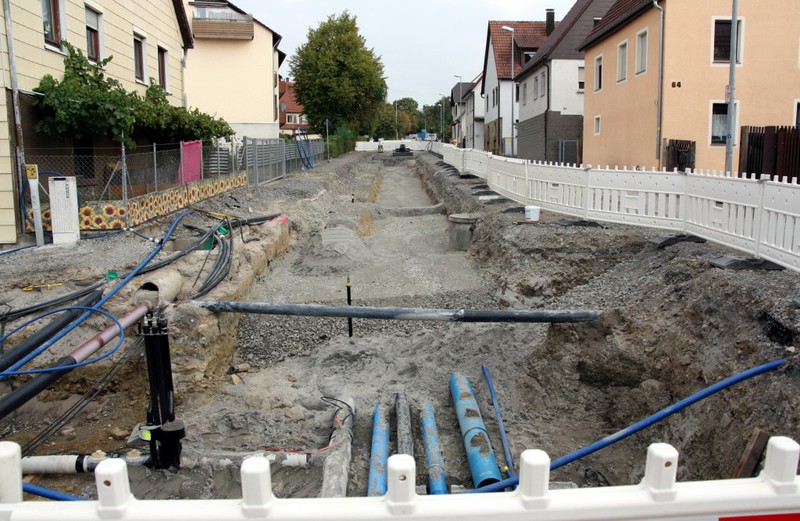

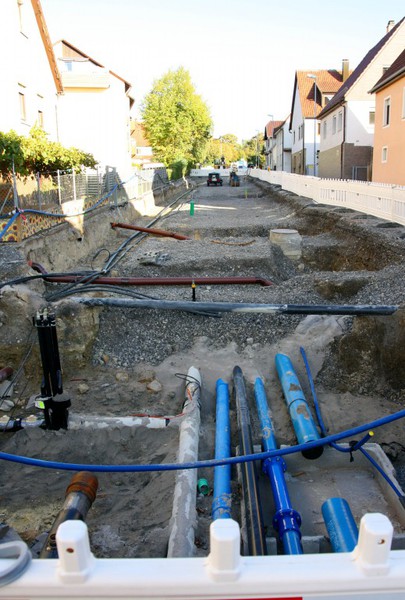

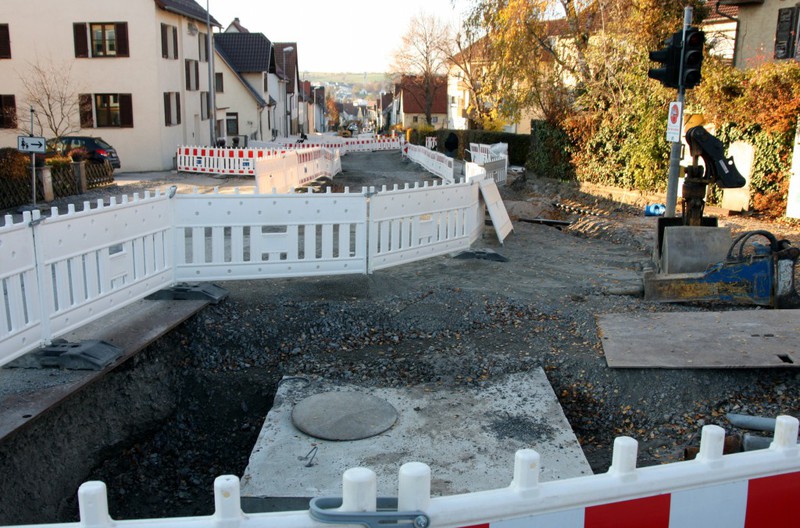

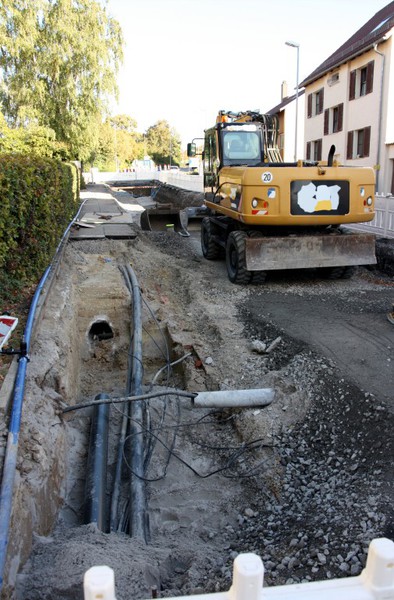

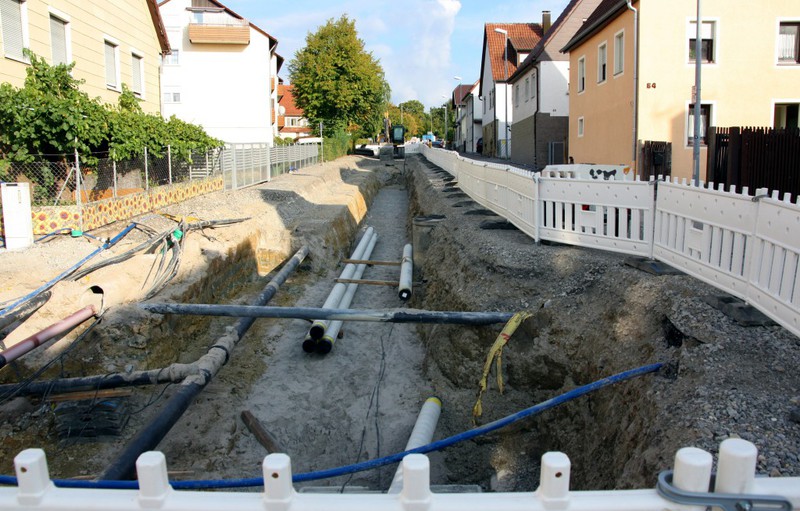

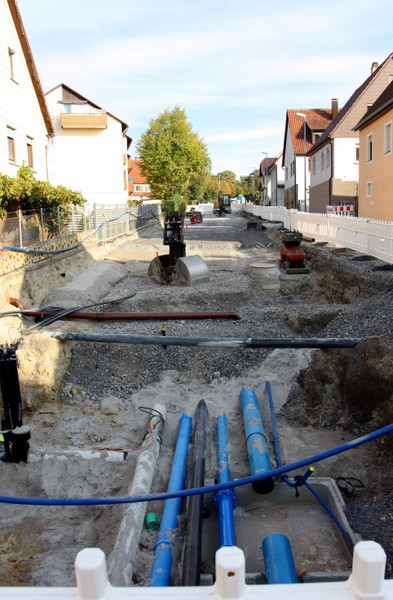

Die Leitungen sind zwischenzeitlich am oberen Ende des Bauabschnitts angekommen. Von unten her wird der Baugraben bereits wieder verfüllt. Eigentlich besteht der 5.
Bauabschnitt aus zwei Baugräben. Zwecks der Zufahrt von angrenzenden Wohnanalagen wurde der Baugraben an einer Stelle schnell wieder aufgeschüttet, um die Zufahrbarkeit der Häuser sicherzustellen.
Die Bilder zeigen deshalb den Bauabschnitt unterhalb und oberhalb dieser Zufahrt.

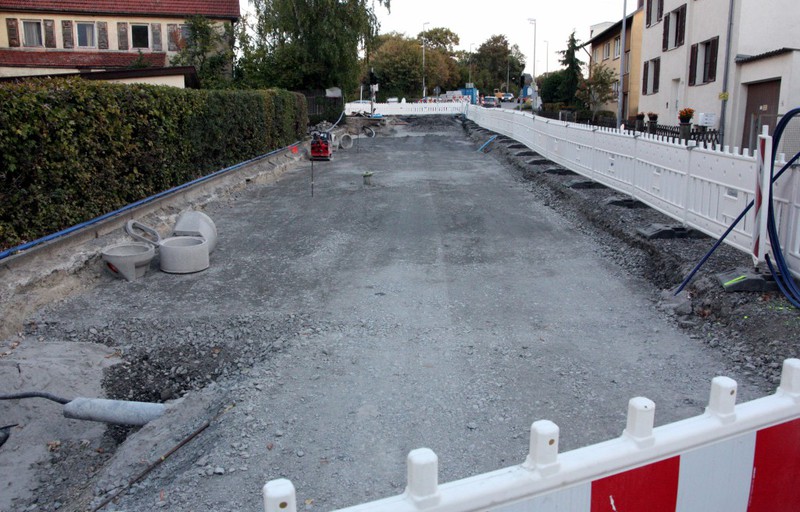

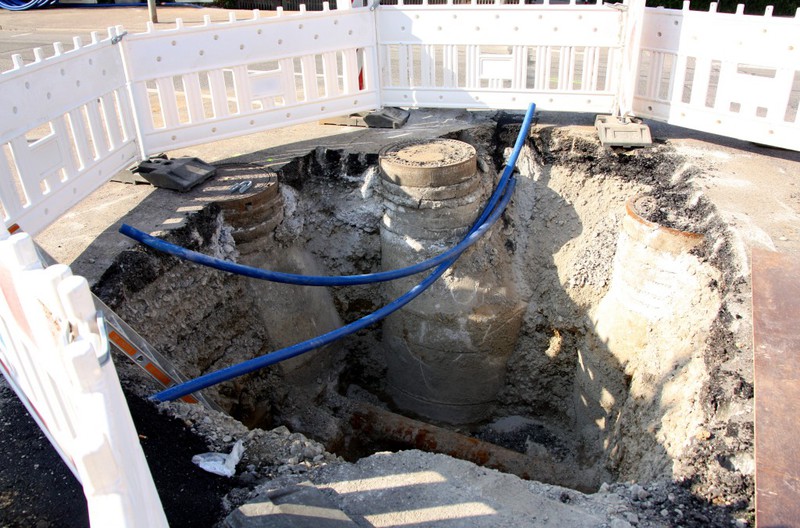

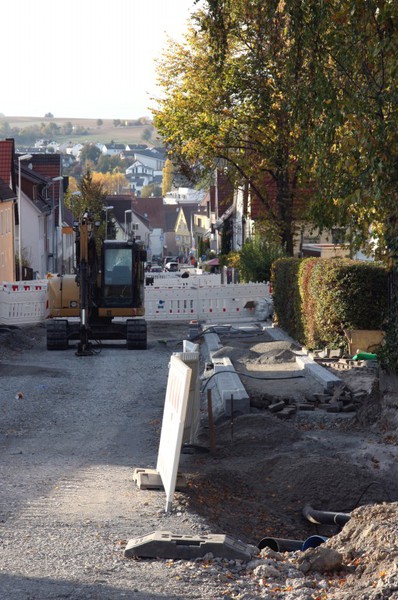

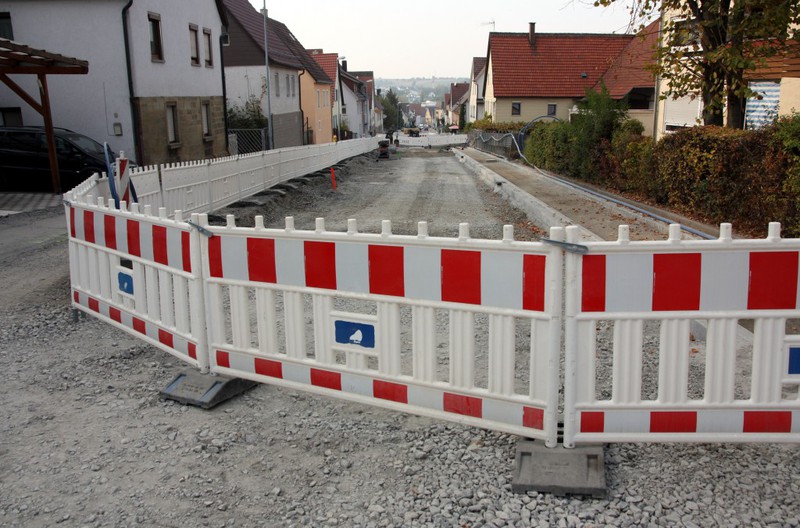

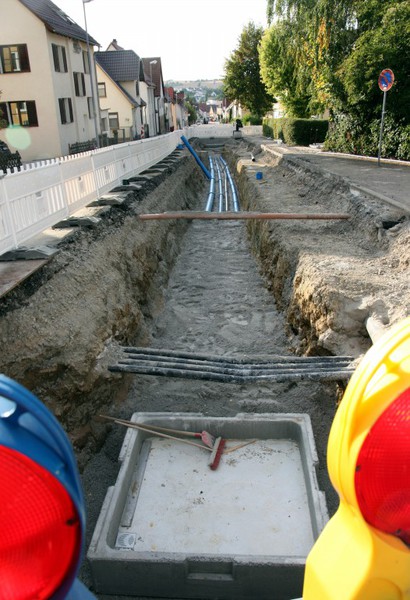

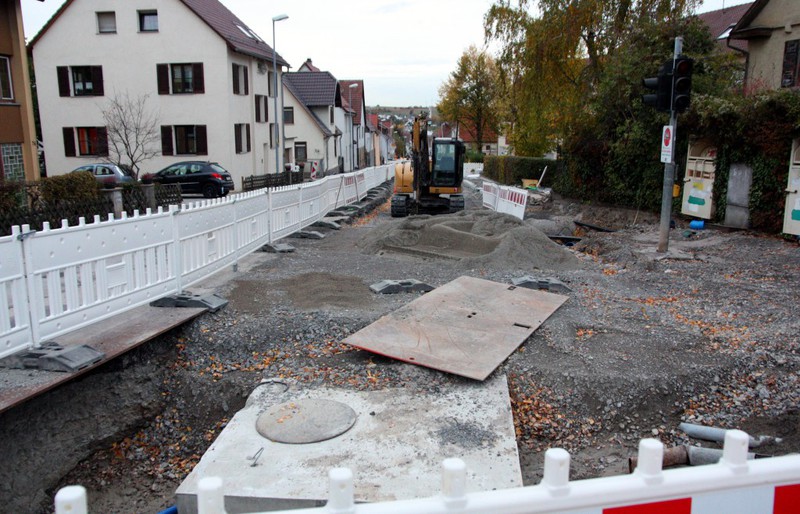

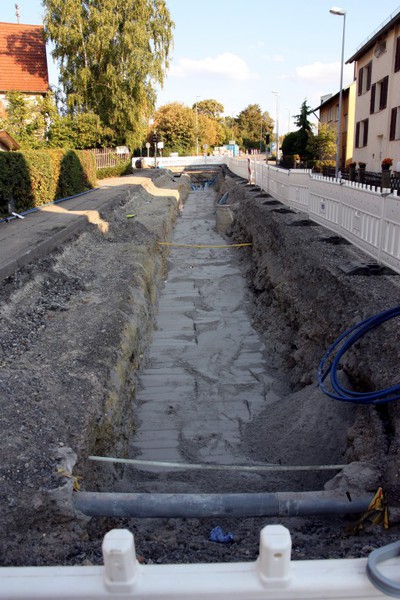

Im 5. Bauabschnitt ist der Baugraben bis beinahe ganz nach oben auf Höhe des Vöhinger Wegs geführt worden. Ein Teil der noch vorhandenen Asphaltschicht wurde manuell

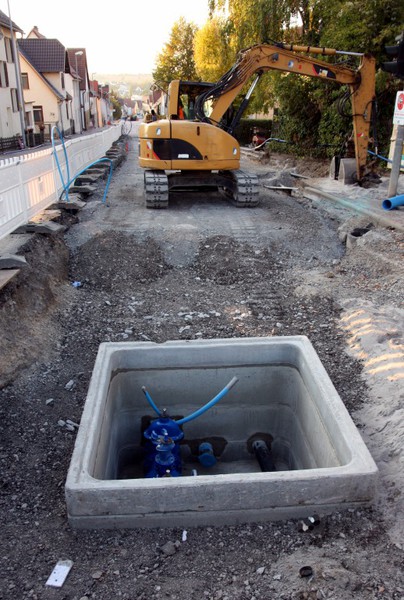

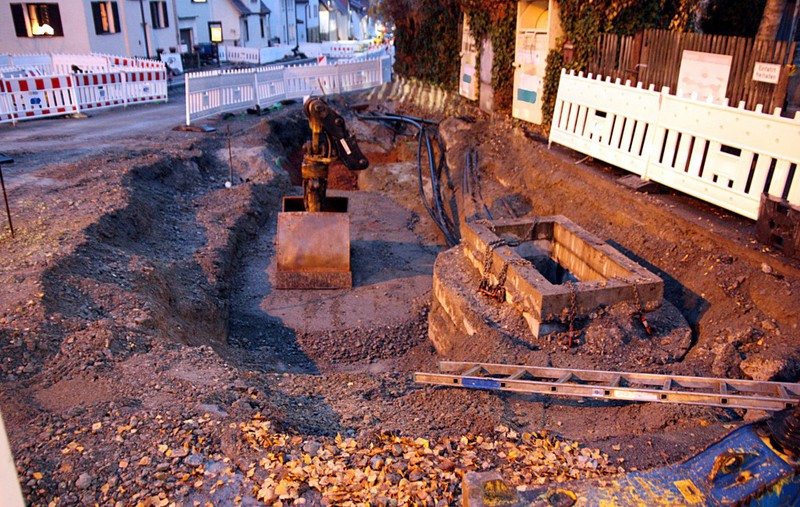

entfernt. Ansonsten gibt es alles zu sehen, was die Sanierung zu bieten hat: Neue Leitungen und neue Schächte.

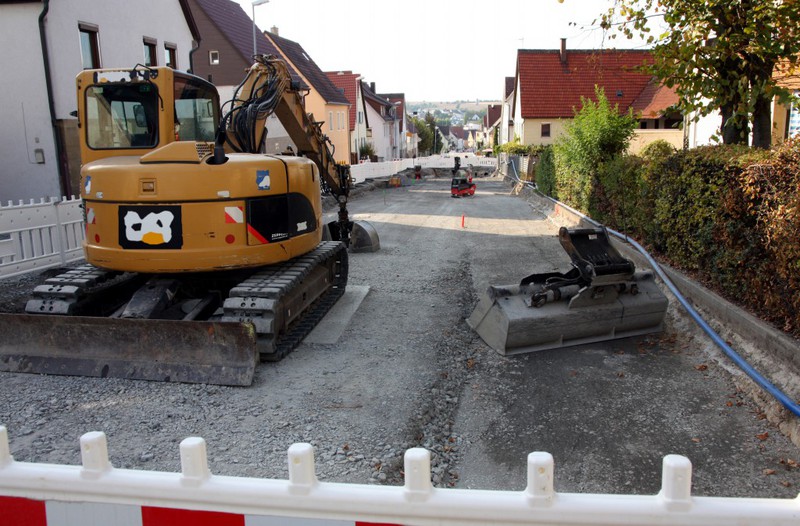

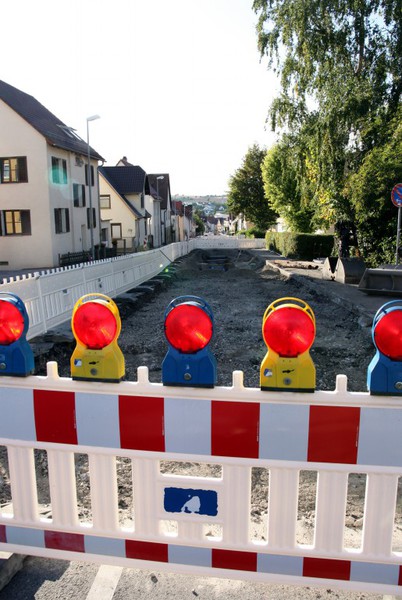

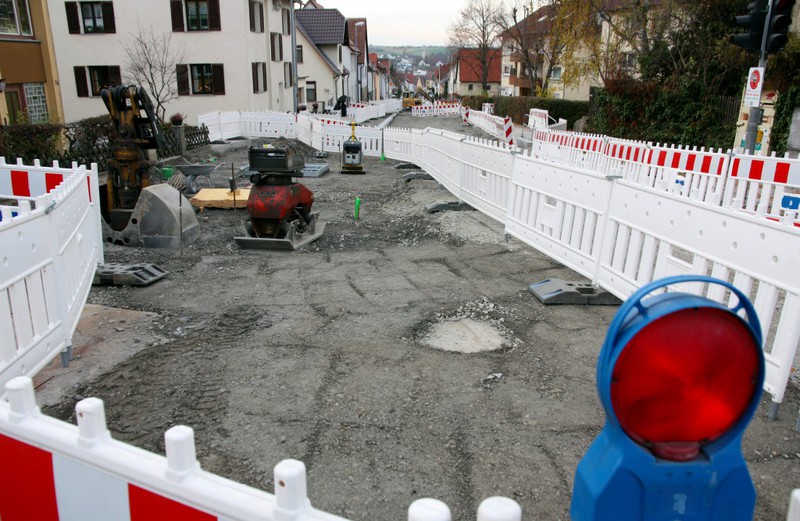

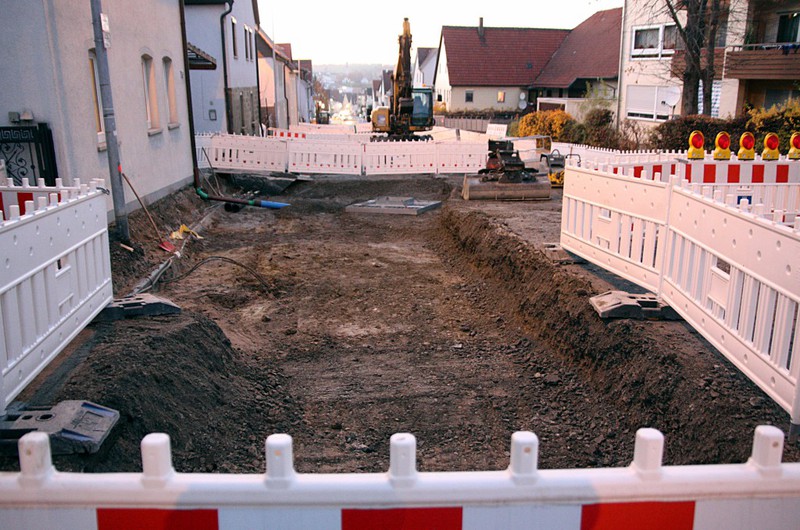

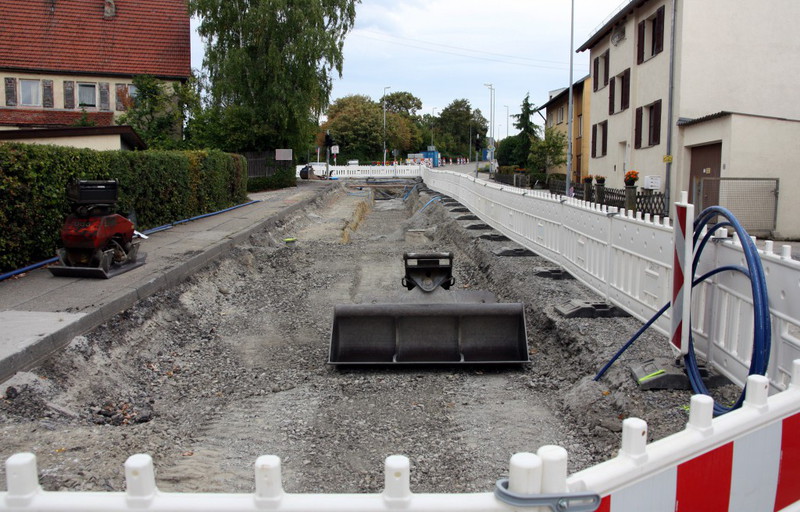

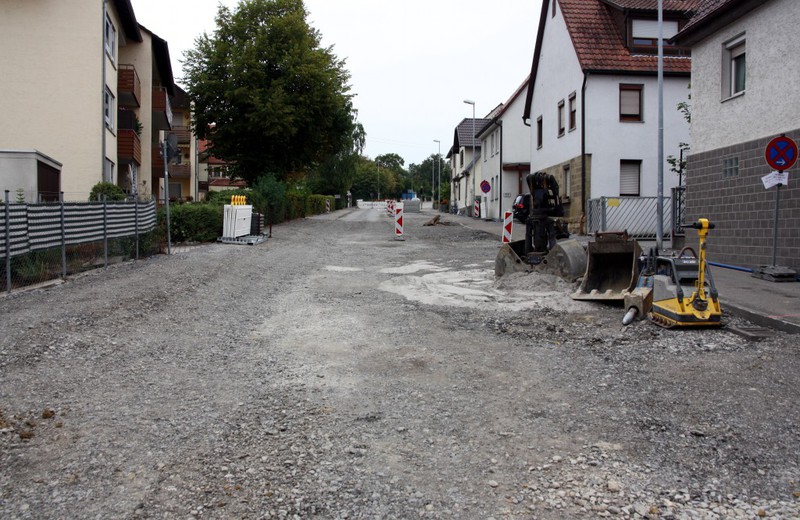

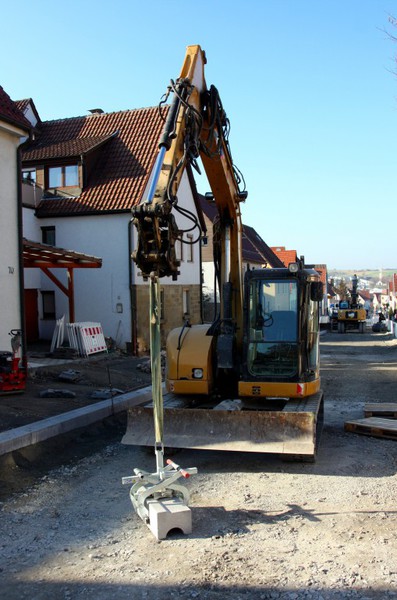

Der Tiefbau ist in Bauabschnitt 5 angekommen. Der geradlinige Graben aus Bauabschnitt 4 wird in gleicher Richtung fortgeführt. Mal sehen, ob es hier dann in der nächsten
Woche zügig weitergeht.

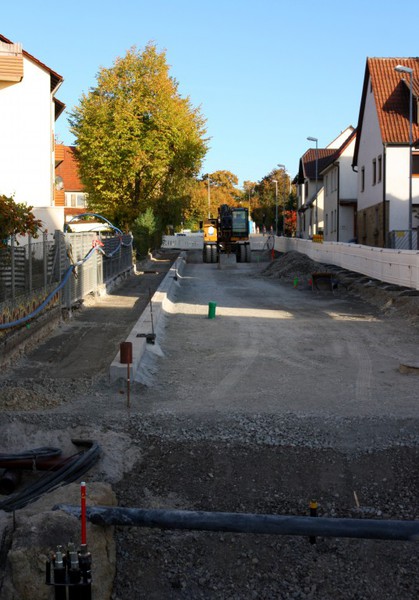

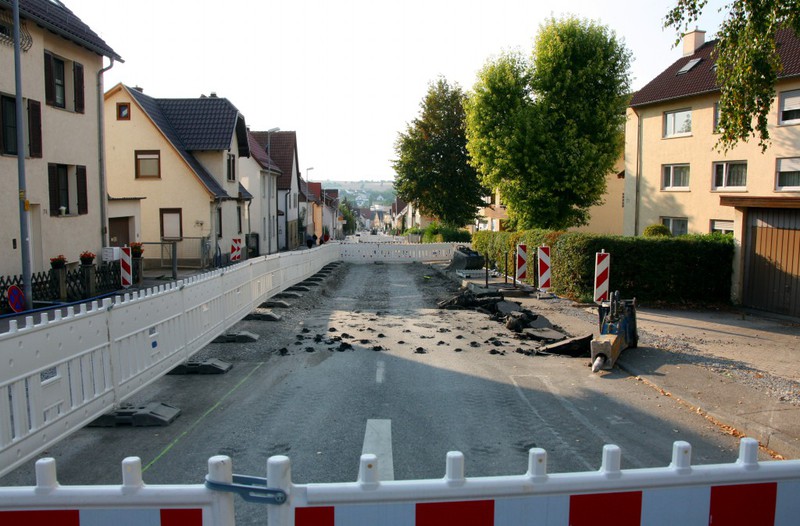

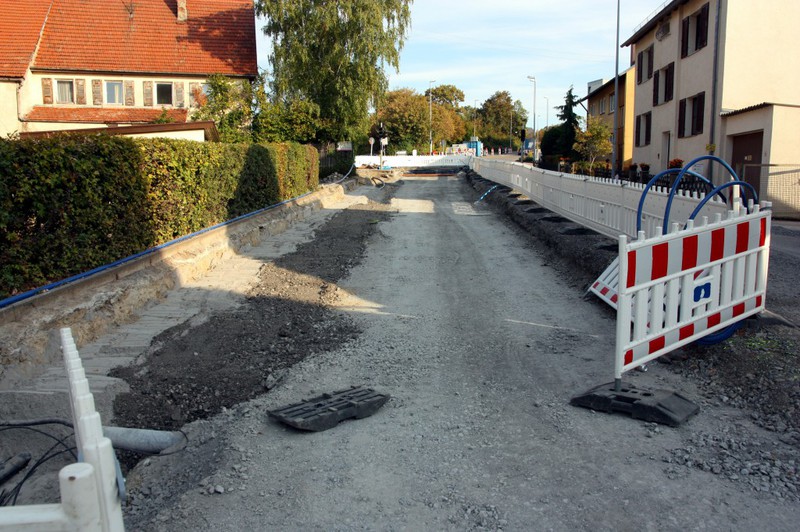

Auch in Bauabschnitt 5 ist wie in --> Bauabschnitt 4

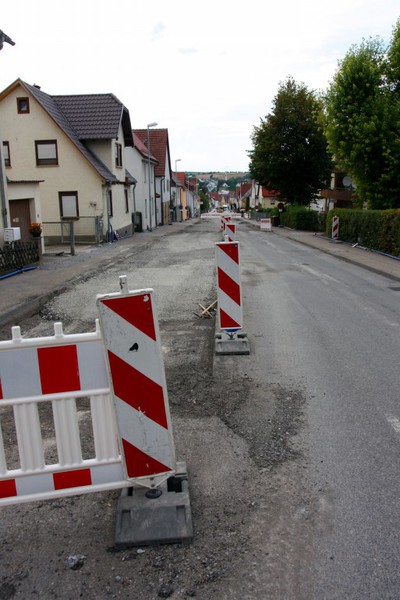

der alte Asphaltbelag weggekommen, wenn auch nicht über den kompletten Bereich. Zum jetzigen Zeitpunkt scheint das auch nicht notwendig zu sein, da die Bagger einige Zeit
brauchen werden, bis sie im 5. Bauabschnitt ankommen. So ist es gut, wenn die Anwohner hier noch recht gut per Fahrzeug auf Ihr Grundstück gelangen. Oberhalb des Bauabschnitts wird der Verkehr über

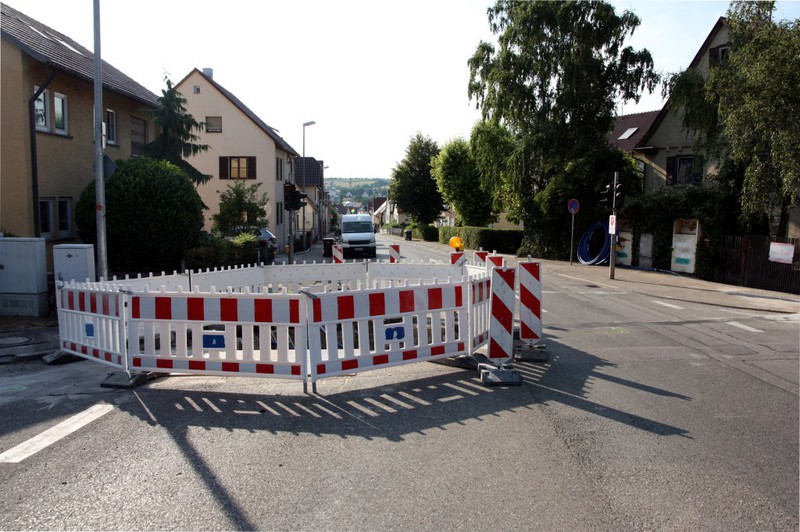

die neue Umleitungsstrecke Vöhinger Weg / Asperger Straße / Stiegelstraße umgeleitet.

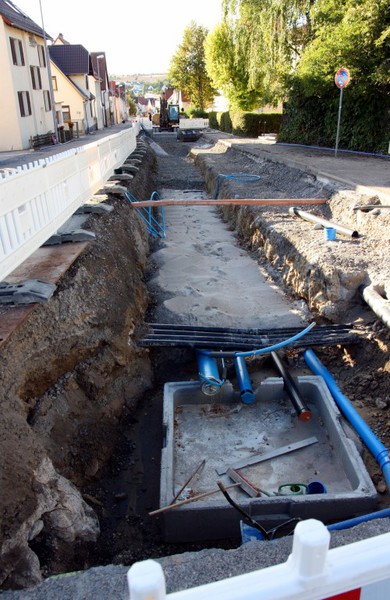

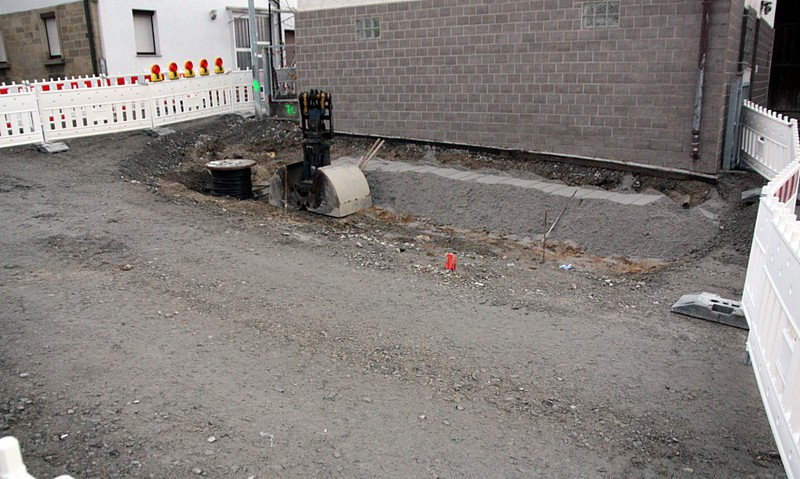

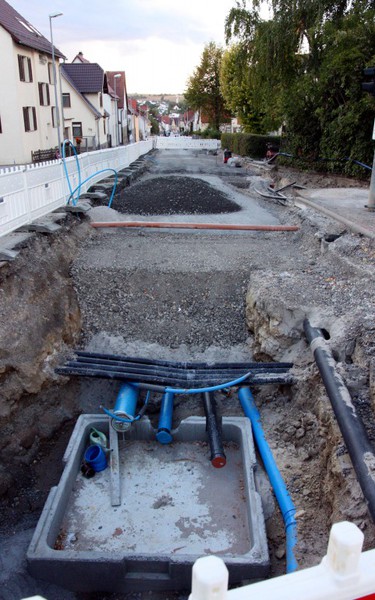

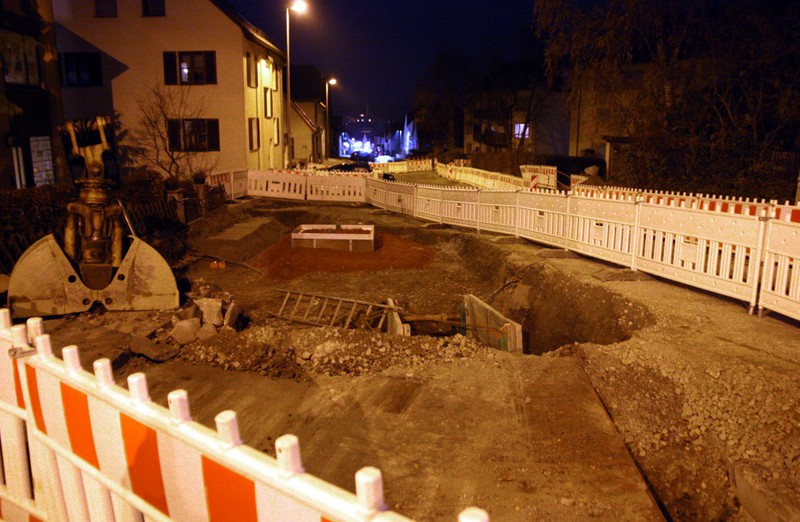

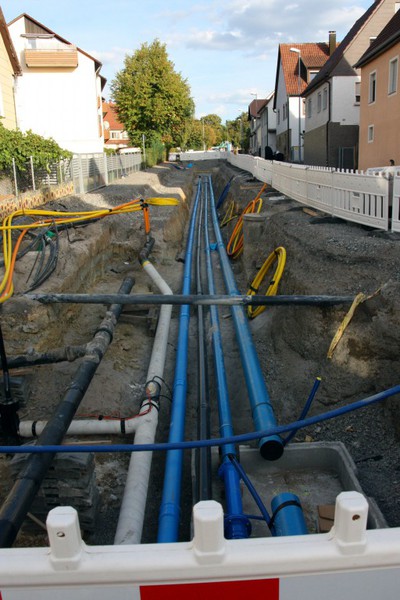

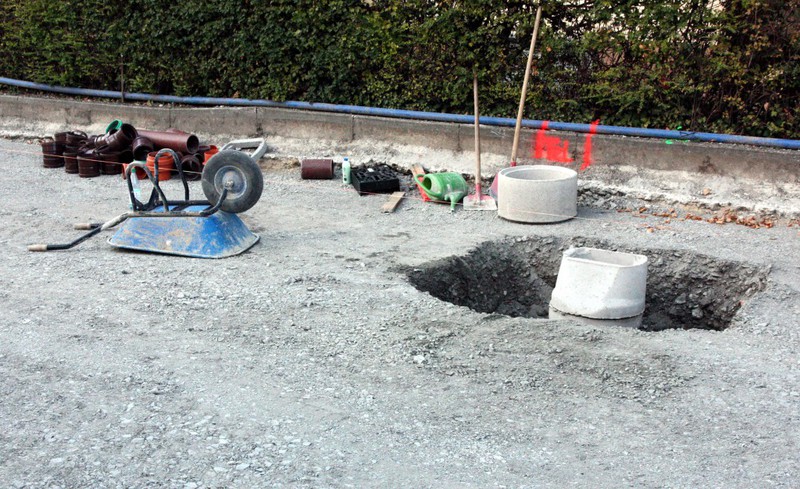

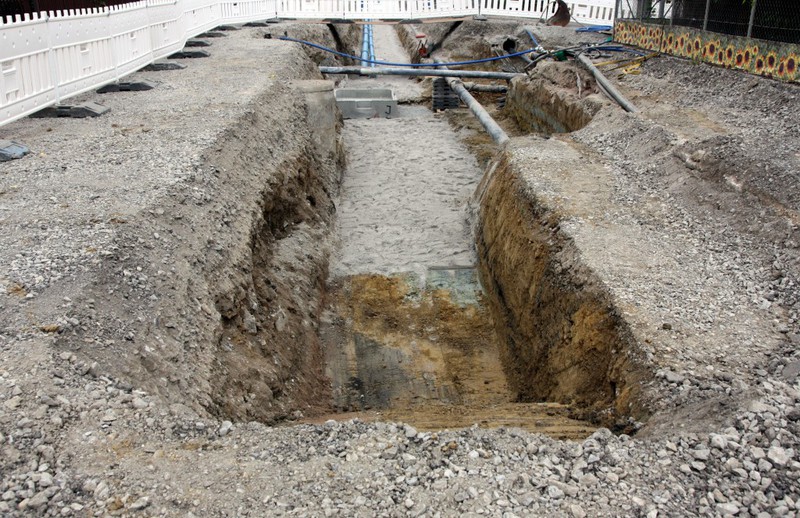

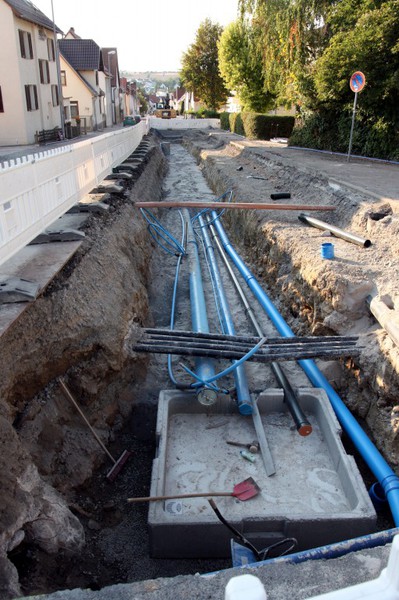

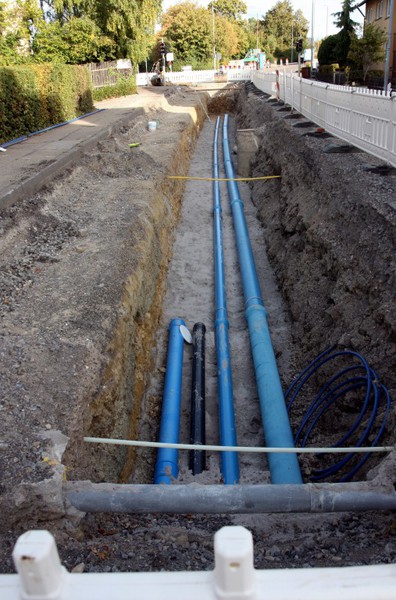

Im Bauabschnitt 5 ist die Ersatzwasserversorgung installiert worden. Am Montag auf der einen Straßenseite und bis Mittwoch auf der anderen. Eine Baugrube am oberen Ende
des Bauabschnitts ist am Freitag wieder geschlossen gewesen. Die Technik beim Verlegen der Leitungen hat sich zwischen Bauabschnitt 4 und 5 geändert. Während die Ersatzleitungen in Bauabschnitt 4 an
den Hofeinfahrten vorwiegend noch mit einem Asphalthügel überdeckt wurden, sind die Leitungen in Bauabschnitt 5 nun meist im Boden eingegraben.

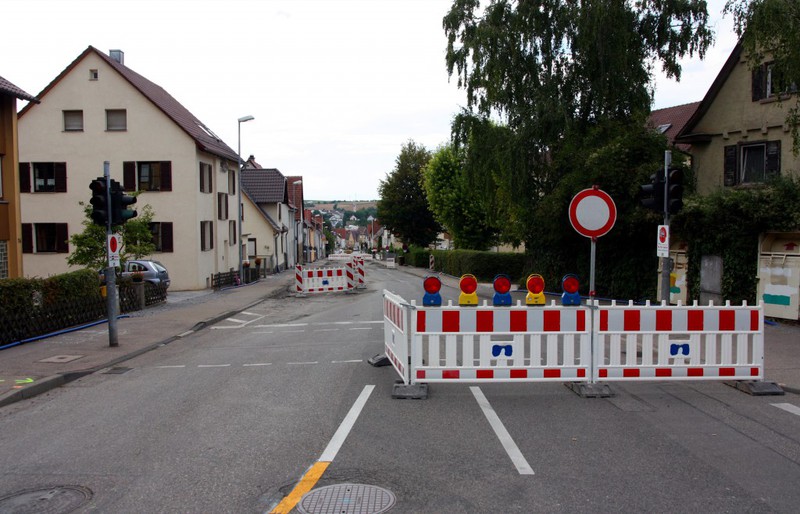

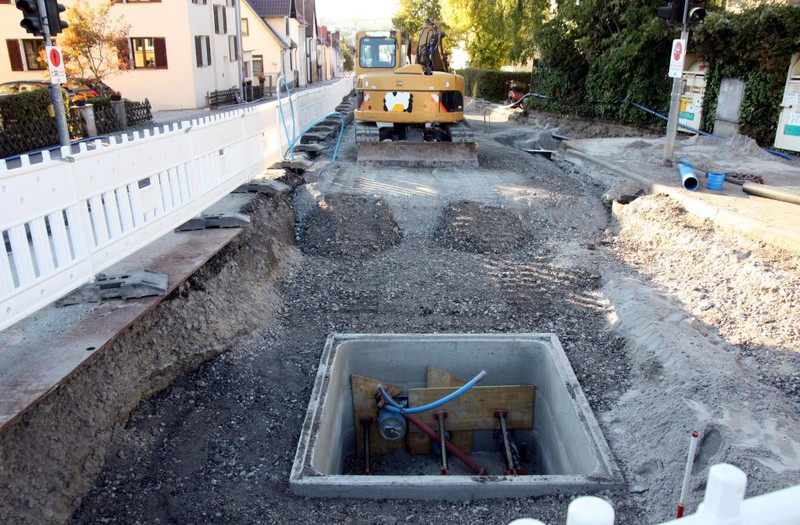

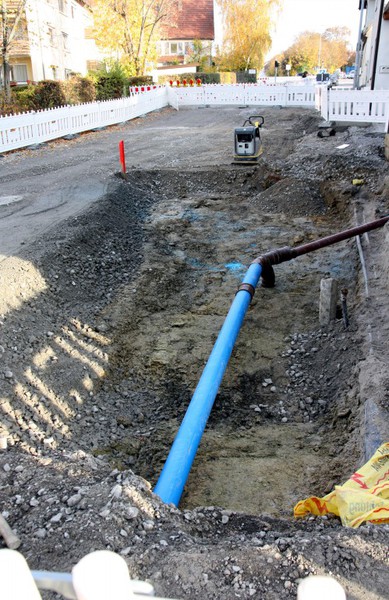

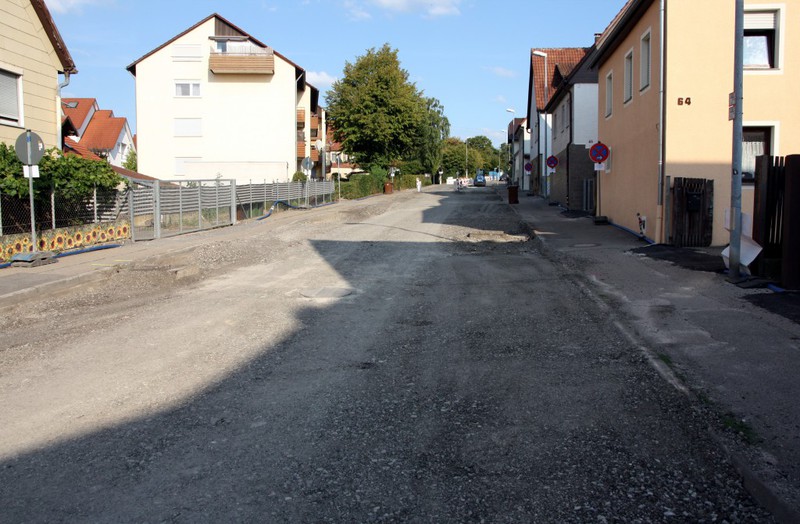

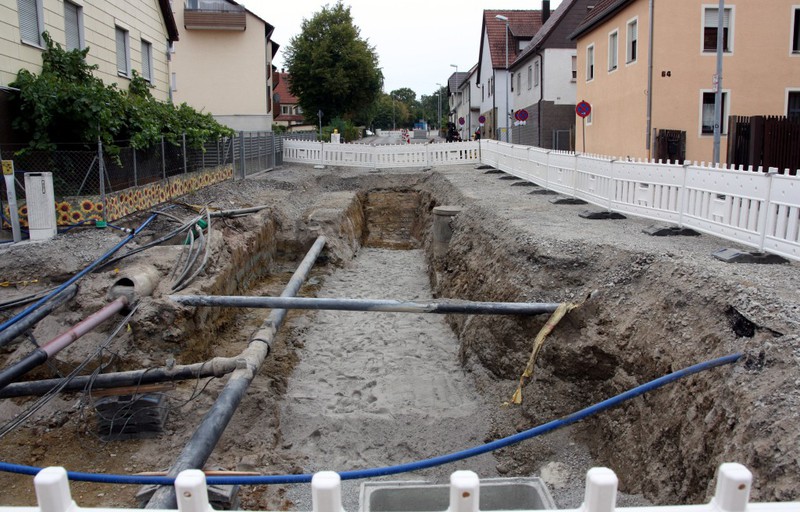

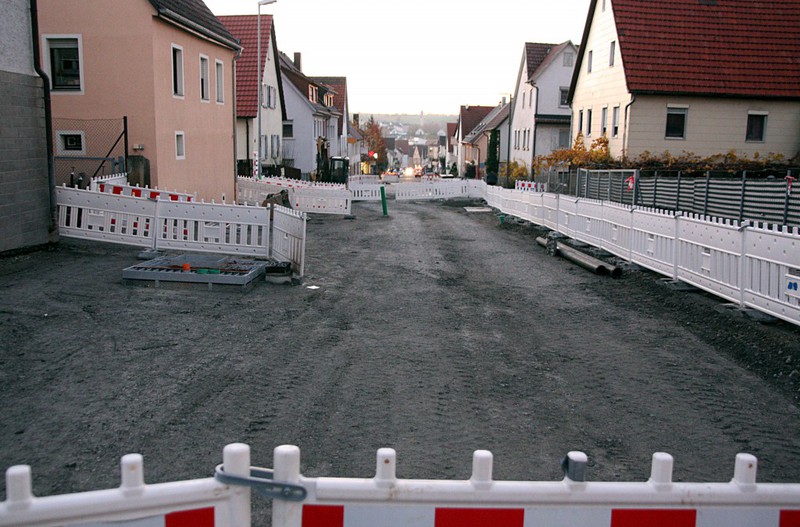

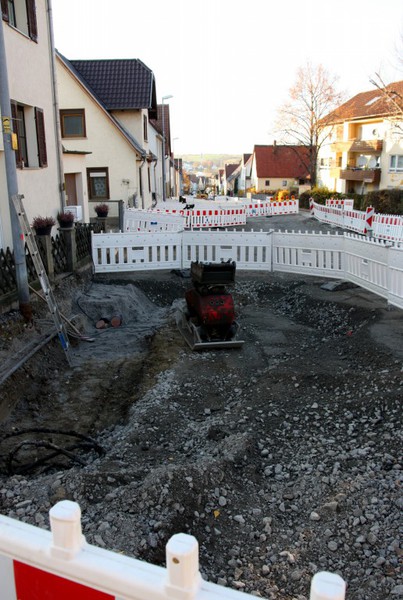

Als erste Bilder gibt es wieder zuerst Aufnahmen vom bisherigen Zustand des Bauabschnitts. Es wurde ja bekanntgegeben, dass die Bauabschnitte 4 und 5 zusammen bearbeitet
werden. Bereits ab dem 30.07. wurde damit begonnen die Ersatzwasserversorgung einzurichten. Das wird dann auch das Thema der ersten Baustellenbilder zu diesem Bauabschnitt sein. Doch nun zuerst der
Blick zurück...
