Die Sanierung der Ortsdurchfahrt umfasst die Vaihinger Straße ab der Glemsbrücke und die Stuttgarter Straße bis zum Kreisel kurz vor dem
Ortsausgang. Auf ca. 1,2 km Länge werden Leitungen und Kanäle im Untergrund erneuert und danach die Straßen- und Gehwegflächen neu angelegt. Hinzu kommen die Sanierung des

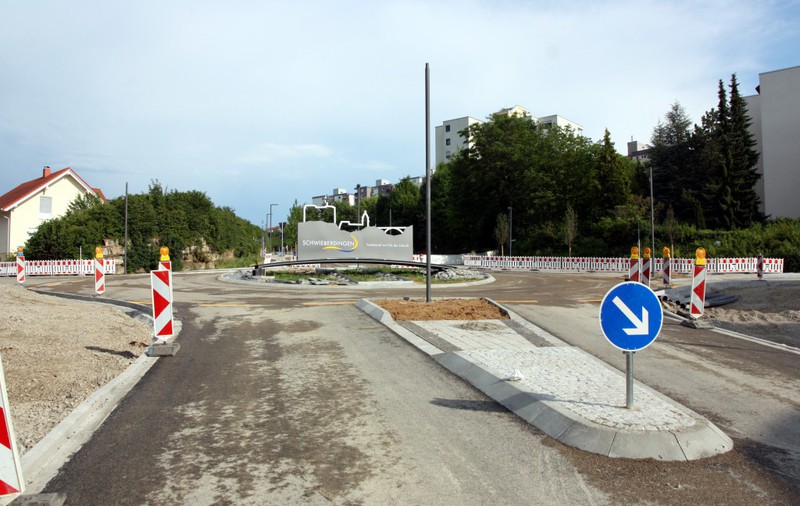

Vaux-le-Pénil-Platzes und der Bau eines neuen Kreisels an der Hermann-Essig-Straße. Die Baumaßnahme läuft in 7 Bauabschnitten von 07/2017 bis 07/2019. Es

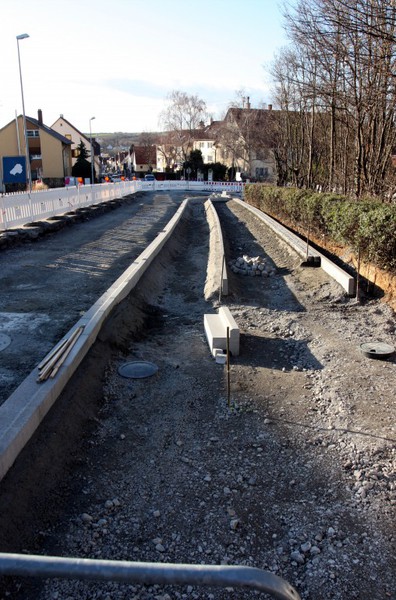

werden insgesamt rund 10,6 Mio. € investiert.
Weitere Hintergründe, Diskussionen und Beschlüsse des Gemeinderats zur Sanierung der Ortsdurchfahrt finden Sie unter --> Aus dem Gemeinderat.

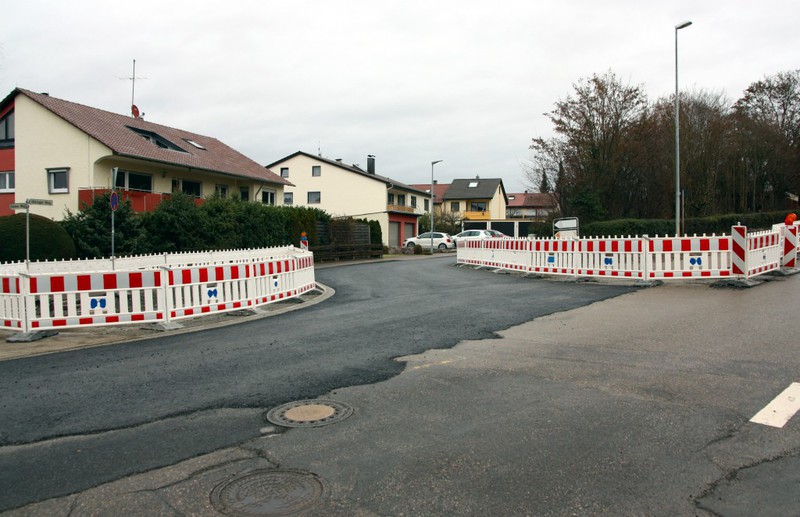

Auf dieser Seite befinden Sie Galerien zum Baufortschritt des 6. Bauabschnitts.

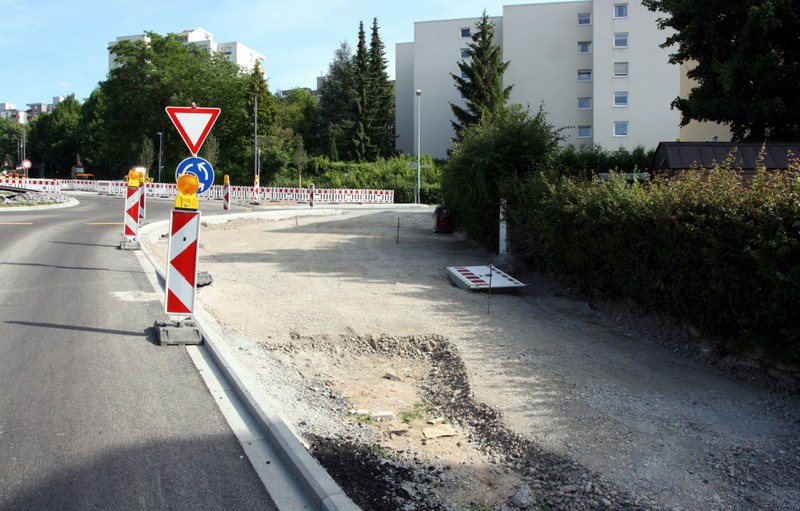

Weitere Baustellengalerien zu den anderen Bauabschnitten finden Sie hier:
--> Vorbereitende Maßnahmen: Behelfsbrücke und Umleitungsstrecken
--> Bauabschnitt 1: Bahnhofstraße bis Ludwigsburger Straße
--> Bauabschnitt 2: Vaihinger Straße von der Glems bis zur Bahnhofstraße
--> Bauabschnitt 3: Ludwigsburger Straße bis kurz vor die Gerberstraße
--> Bauabschnitt 4: Kurz vor der Gerberstraße bis zur Gottliebstraße
--> Bauabschnitt 5: Gottliebstraße bis zum Vöhinger Weg / Posener Straße
--> Bauabschnitt 7: Kreisel Hermann-Essig Straße bis Kreisel Stettiner Straße

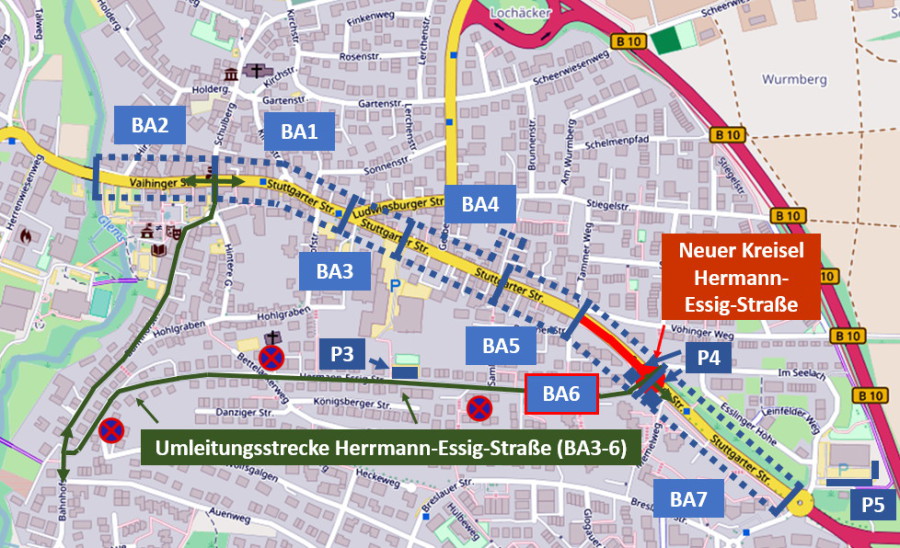

Übersicht Bauabschnitte (BAx) und Umleitungsstrecken:
Auflistung der Bauabschnitte (Termine laut ursprünglicher Planung):
Vorbereitende Maßnahmen | Einrichtung von Behelfsstellplätzen / Einrichtung der Umleitungsstrecken |

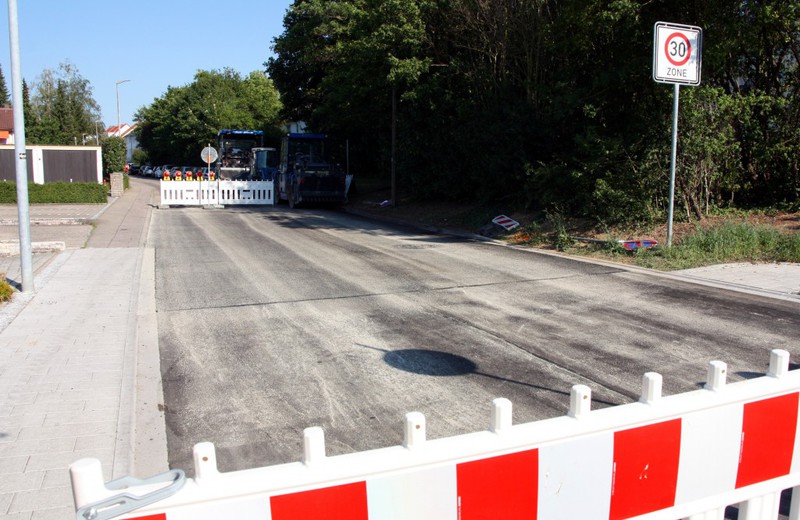

07/2017 4 Wochen |
Bauabschnitt 1 | "Zentrum" Bahnhofstraße bis Ludwigsburger Straße inklusive des Vaux-le-Pénil-Platzes | 07/2017 – 01/2018 26 Wochen |
Bauabschnitt 2 | Vaihinger Straße von der Glems bis zur Bahnhofstraße | 01/2018 – 04/2018 13 Wochen |
Bauabschnitt 3 | Ludwigsburger Straße bis kurz vor die Gerberstraße | 05/2018 – 08/2018 15 Wochen |
Bauabschnitt 4 | Kurz vor der Gerberstraße bis zur Gottliebstraße (Ein Teilstück der Gottliebstraße wird mitsaniert) | 08/2018 – 11/2018 13 Wochen |
Bauabschnitt 5 | Nach der Gottliebstraße bis zur Kreuzung Vöhinger Weg / Posener Straße | 11/2018 – 01/2019 10 Wochen |
Bauabschnitt 6 | Kreuzung Vöhinger Weg / Posener Straße bis zum neuen Kreisel an der Hermann-Essig-Straße | 01/2019 – 04/2019 14 Wochen |
Bauabschnitt 7 | Ab dem Kreisel an der Hermann-Essig-Straße bis zum oberen Kreisel Seelach/Stettiner Straße | 04/2019 – 07/2019 15 Wochen |
Auflistung Ersatzparkplätze für Anwohner der Umleitungsstrecken und Anwohner des des Bauabschnitts:

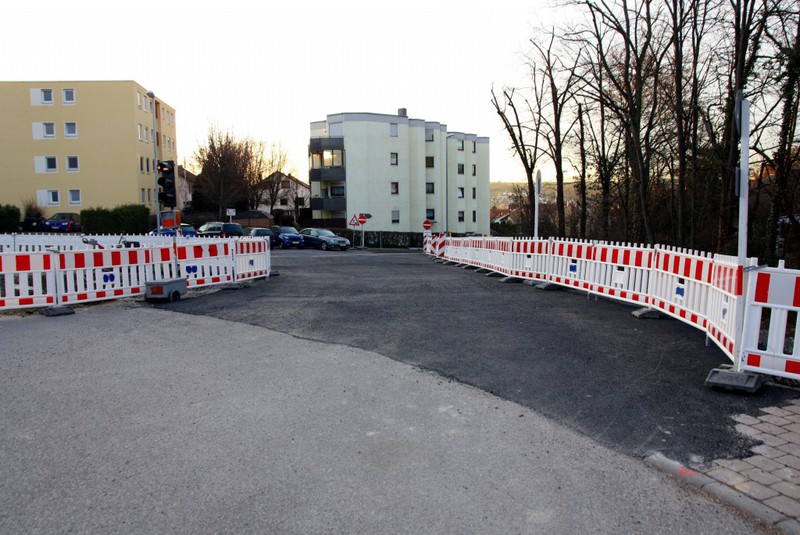

P3 |
Parkplatz oberhalb des Lammbrauareals mit 34 Plätzen |
P4 | 15 Behelfsparkplätze an der Einmündung Hermann-Essig-Straße |
P5 | Parkplätze beim Discounter im Seelach, nutzbar außerhalb der Geschäftszeiten von 21-7 Uhr |
x | Der Parkplatz Christofstraße ist wegen privater Bauarbeiten gesperrt |
Details zum 6. Bauabschnitt

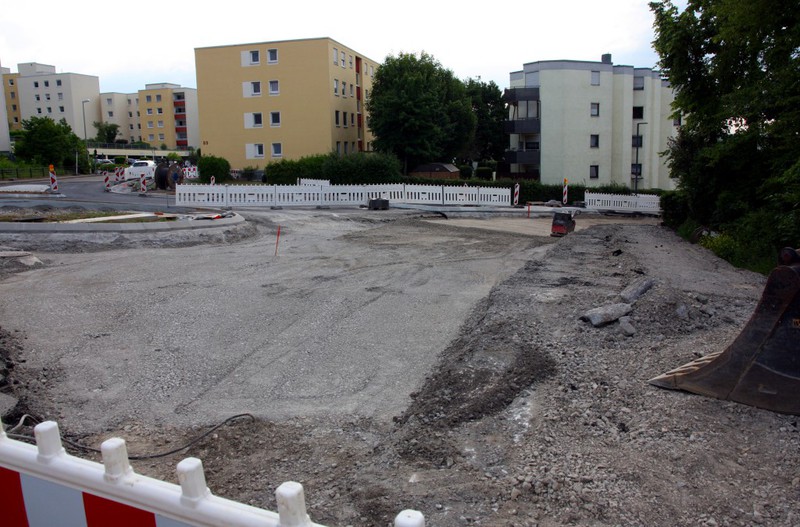

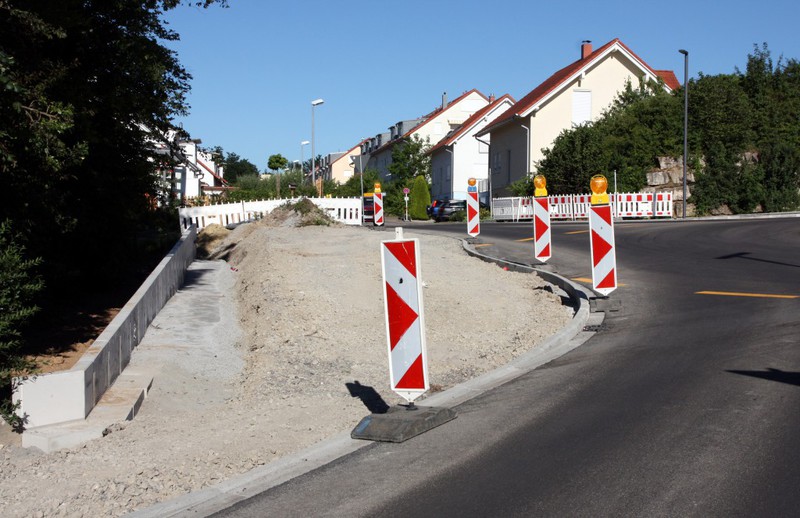

Nach den Angaben der Gemeindeverwaltung (im Amtsblatt 48/2018) erfolgen die Arbeiten im 6. Bauabschnitt in zwei Unterabschnitten. Zunächst wird bis Mitte Januar 2019 der Bereich um die Kreuzung Vöhinger Weg / Posener Straße hergerichtet. Danach geht es bis 04/2019 auf die Stuttgarter Straße bis zum neuen Kreisel an der Hermann-Essig Straße. Der zweite Bauabschnitt soll mit einer Ampelanlage ausgestattet werden.
Vor dem Jahreswechsel wurden über den 4. Newsletter der Gemeinde bekanntgegeben, dass der 6. und 7. Bauabschnitt zusammen bearbeitet werden. Damit sollen die Arbeiten insgesamt schneller voranschreiten. Der nachfolgende Plan gibt eine Übersicht über die Baustelle und die Umleitungsstrecken.

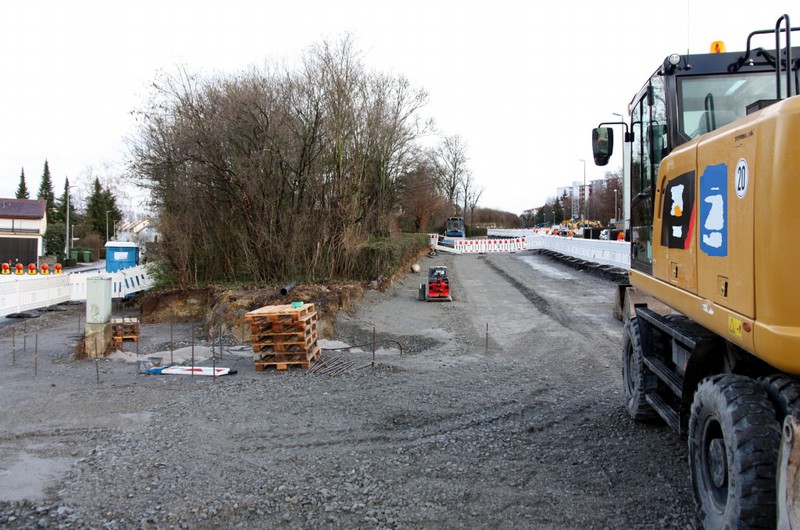

Im Vöhinger Weg wurde in dieser Woche der Übergangsbereich zwischen der neuen und alten Fahrbahnfläche angeglichen. Dazu ist der Vöhinger Weg vorübergehend gesperrt
gewesen.

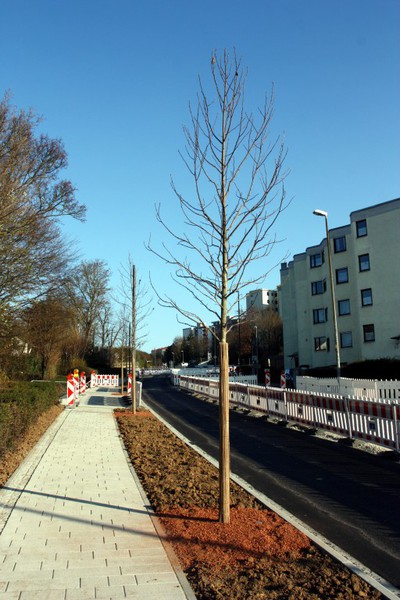

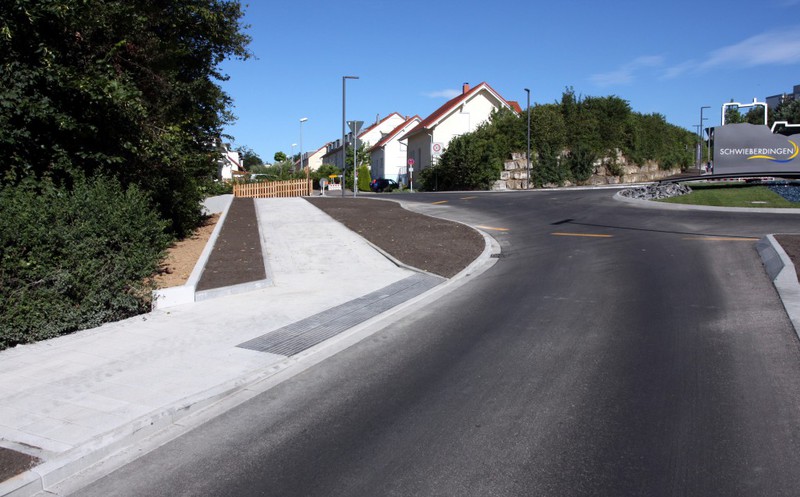

Die noch ausstehenden Abschnitte der Gehwege rechts und links des neuen Kreisels sind in dieser Woche mit Hochdruck fertiggestellt worden. Pünktlich zu den
Einweihungsfestlichkeiten. Somit gibt es jetzt auch wieder einen durchgängigen Gehweg und man muss nicht mehr auf die Straße ausweichen. Die Bepflanzung der neuen Beete steht noch aus. Das sollte
sich aber zum Herbst hin, bzw. im nächsten Frühjahr dann ändern.
Das Wetter und die hohen Temperaturen sind gerade für den Fortschritt der Bauarbeiten nicht ganz förderlich. Aus Achtung für die Arbeiter geht das aber völlig in Ordnung.

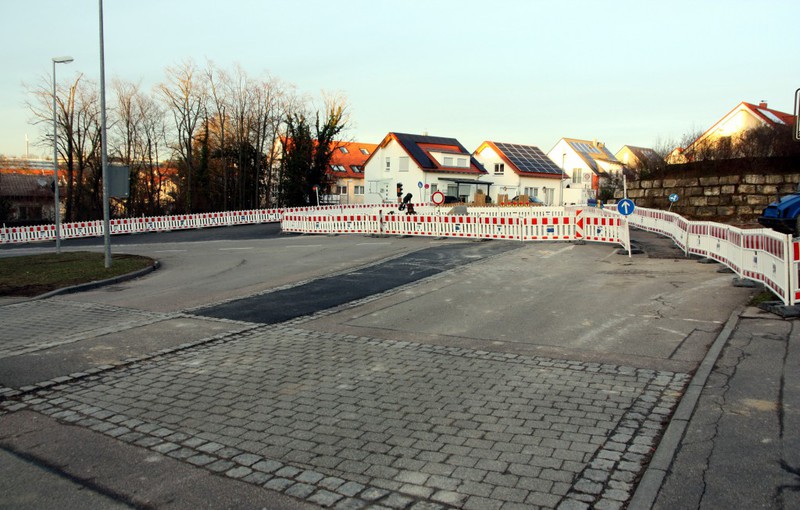

Dass die Baustelle zur geplanten Eröffnung in der nächsten Woche nicht komplett fertig wird, war in den letzten Wochen bereits absehbar. Bürgermeister Lauxmann wird hier in seiner Eröffnungsrede
bestimmt passende Worte finden.

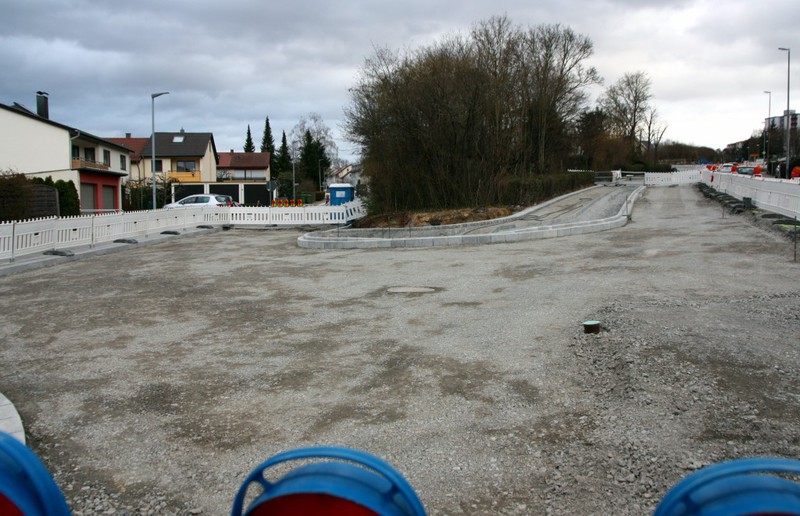

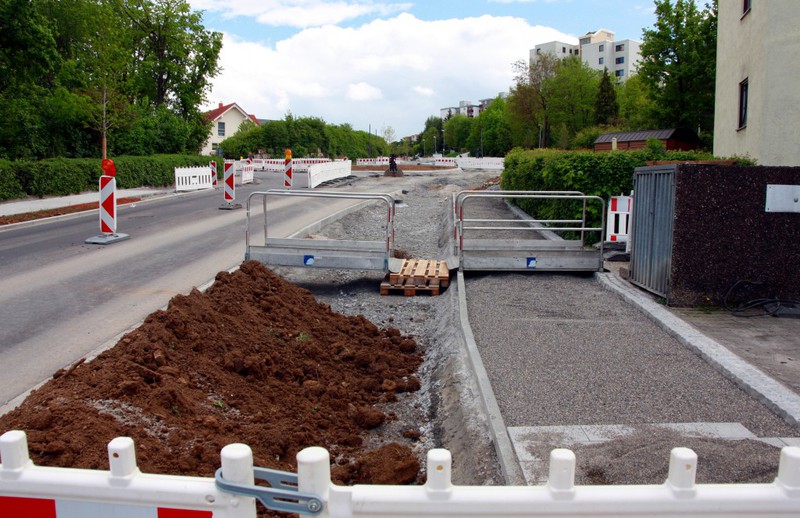

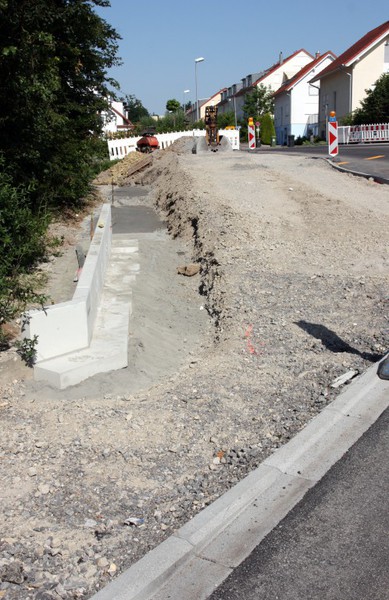

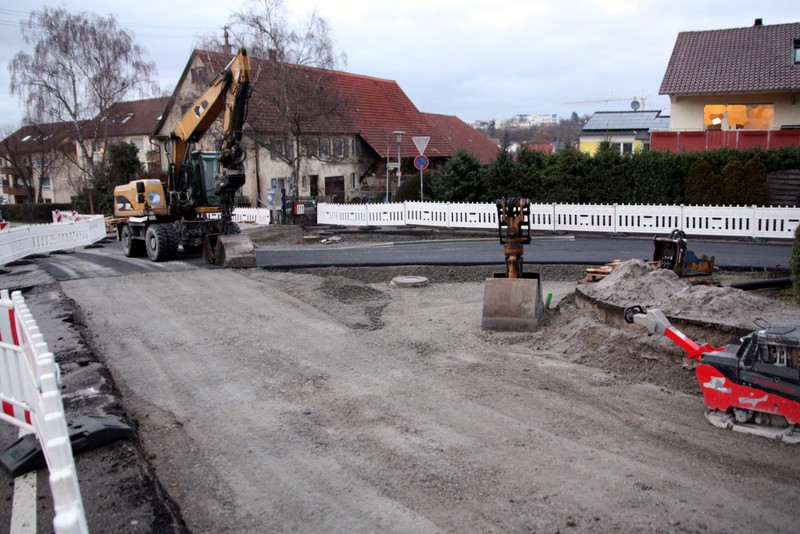

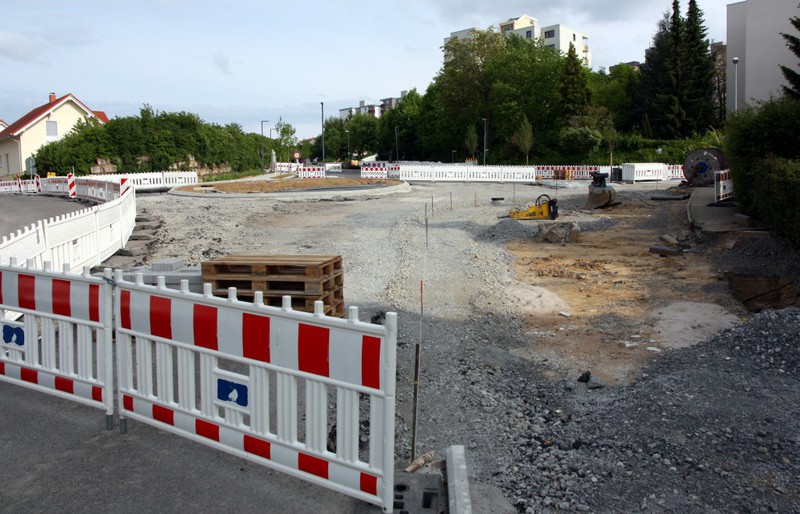

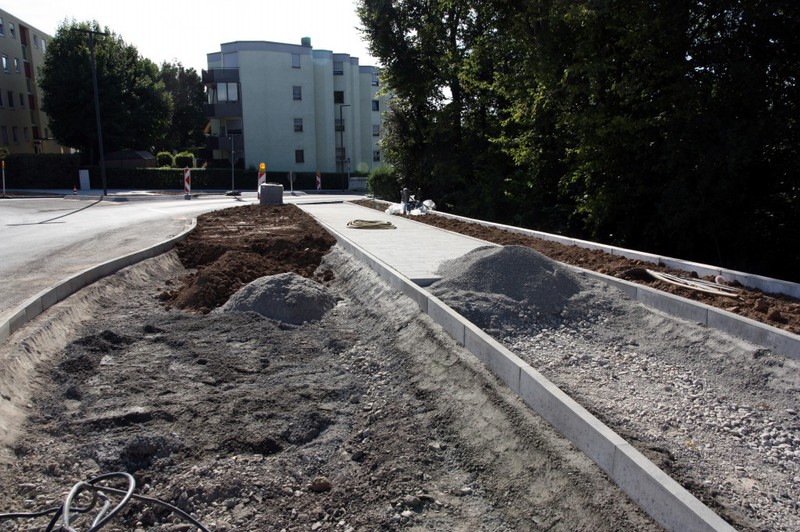

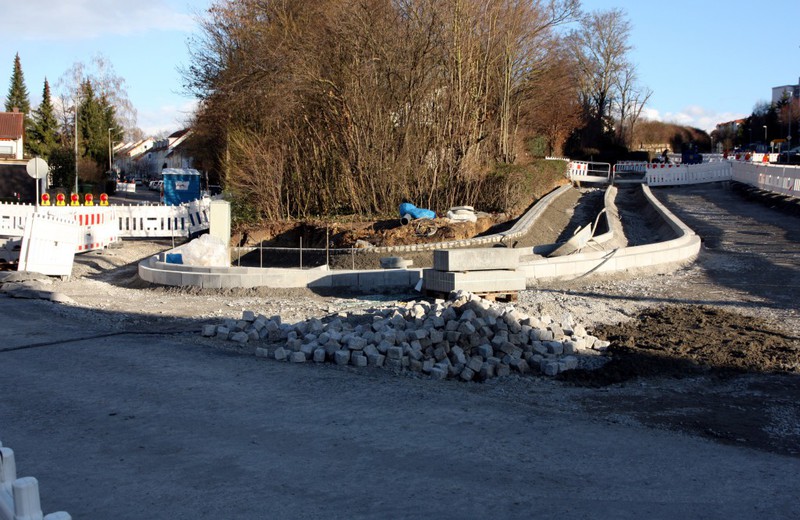

Arbeitsschwerpunkt im 6. Bauabschnitt sind weiterhin der neue Kreisel an der Hermann-Essig-Straße und die Gehwegbereiche auf der innerörtlichen Seite. Auf dem Kreisel "fließt" zwischenzeitlich die

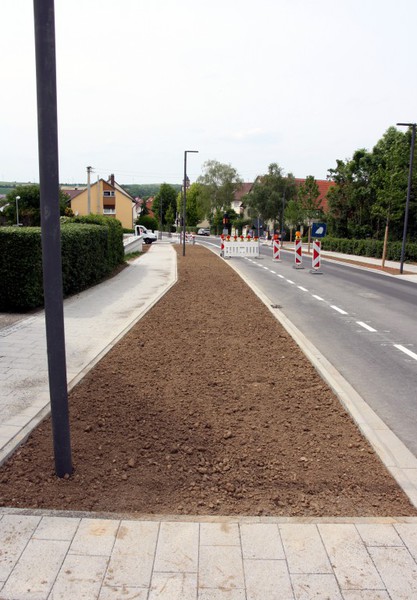

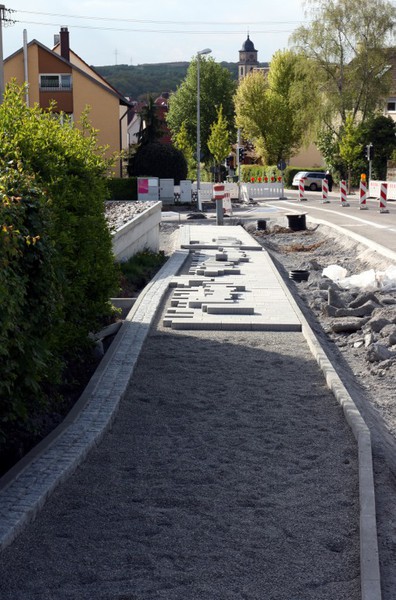

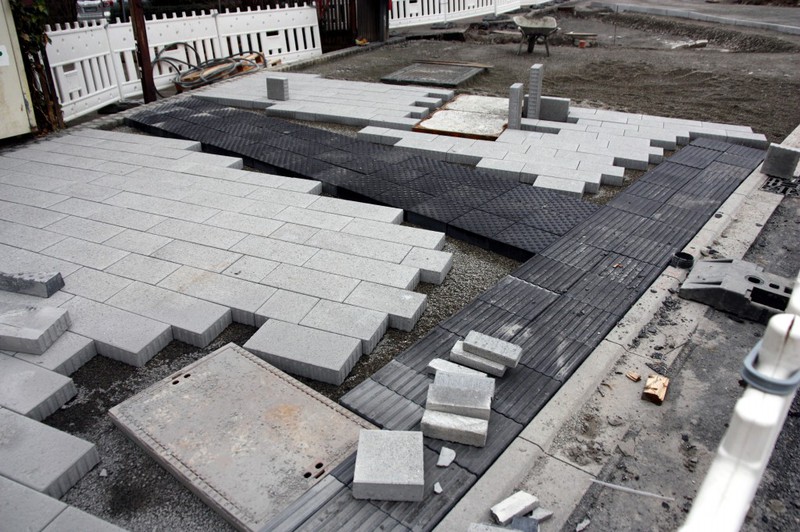

Glems und es ist Rollrasen verlegt worden. Für die Gehwege wurden Einfassungen vorbereitet und eine Mauer gesetzt. Auf der einen Seite ist zumindest alles vorbereitet, dass in der nächsten Woche die
Pflasterleger anrücken können. Das ist auch notwendig, denn im Bereich des neuen Kreisels gibt es derzeit keinen durchgängigen Gehweg und man muss hier als Fußgänger auf die Straße
ausweichen.

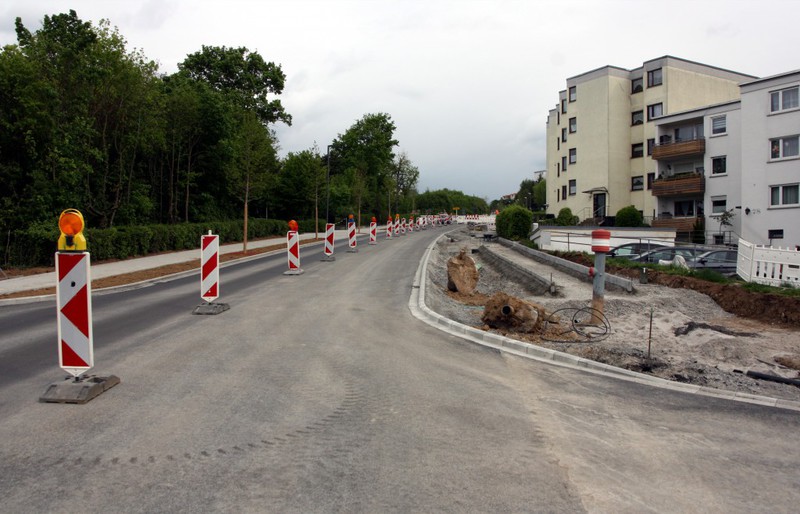

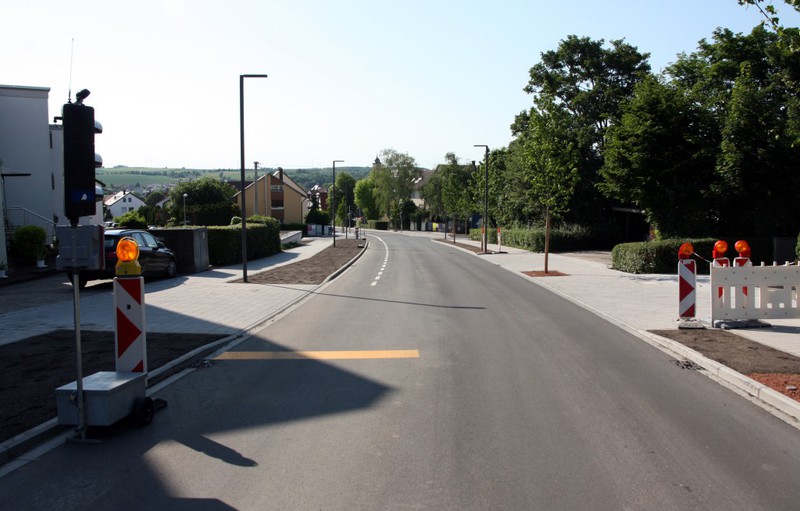

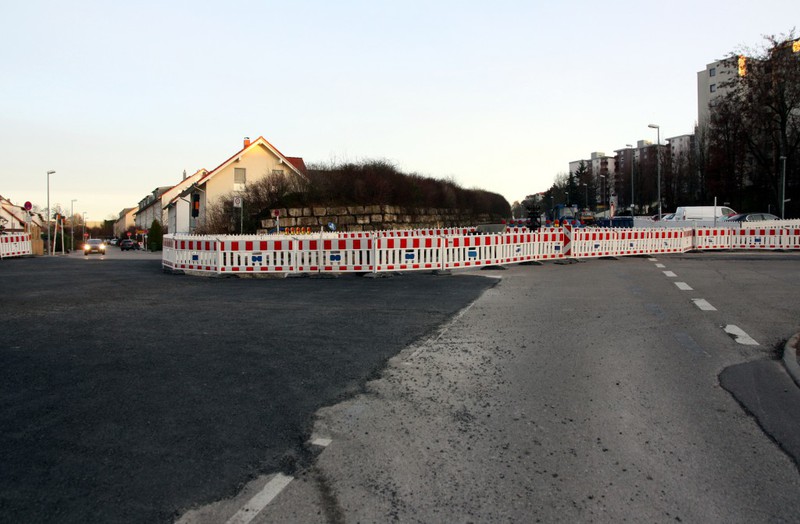

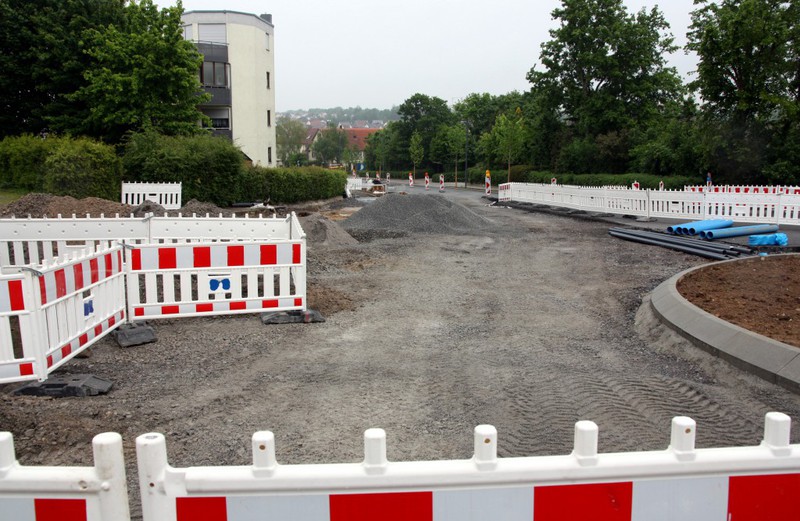

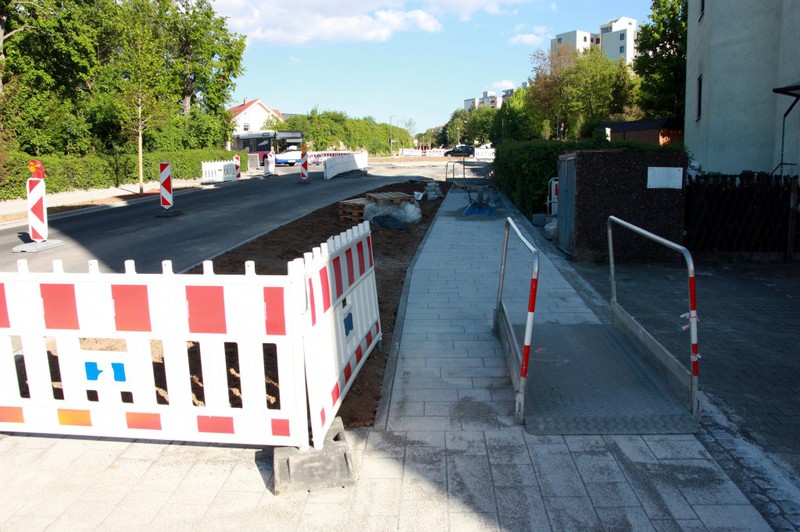

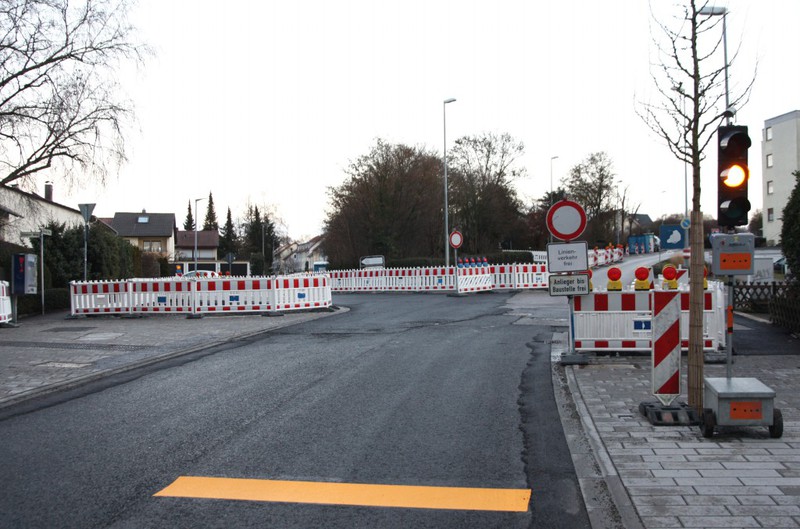

Bis auf die Gehwegbereiche um den neuen Kreisel sind die Bauarbeiten im 6. Bauabschnitt soweit abgeschlossen. Die finale Asphaltschicht ist eingebracht, so dass die

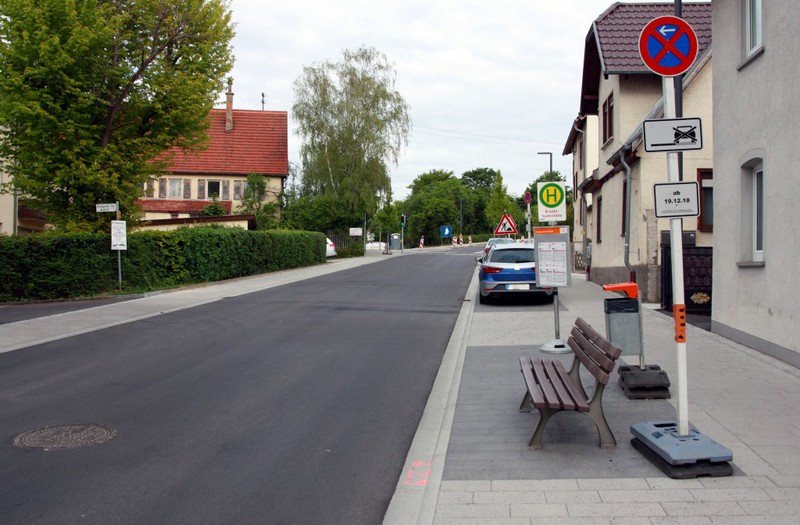

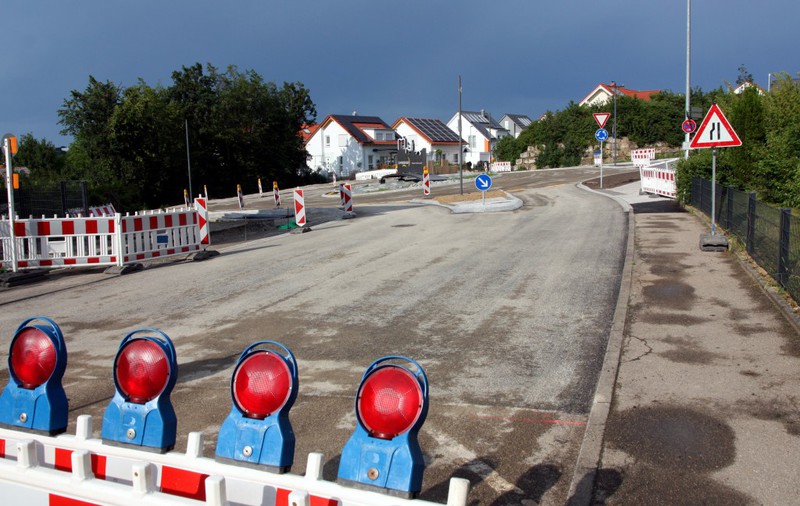

Stuttgarter Straße wieder bis zum Kreisel hin in beide Richtungen befahrbar ist. Ebenso sind im Kreisel ein Teil der Aufbauten bereits aufgestellt worden. Es steht bereits die symbolisierte Brücke
über die noch mit blauen Steinen anzudeutende Glems und das neue Schild mit dem modifizierten Schwieberdinger Logo und einer Schwieberdinger Silhouette sind bereits da. Zu der Silhouette gab es im
Gemeinde Rat Einwände, welche bei der jetzigen Umsetzung aber nicht berücksichtigt wurden.
Etwas ungünstig ist es, dass es derzeit entlang der Stuttgarter Straße keinen Ersatzgehweg in Richtung des neuen Kreisels gibt. Genau hier sind noch die Pflasterarbeiten durchzuführen. Als Fußgänger
muss man gerade auf die Straße ausweichen. Es wird aber machbar sein die Gehwege in den nächsten gut 2 Wochen bis zum Schapfenfest abzuschließen. Dort soll nämlich dann die sanierte Ortsdurchfahrt
eingeweiht werden.

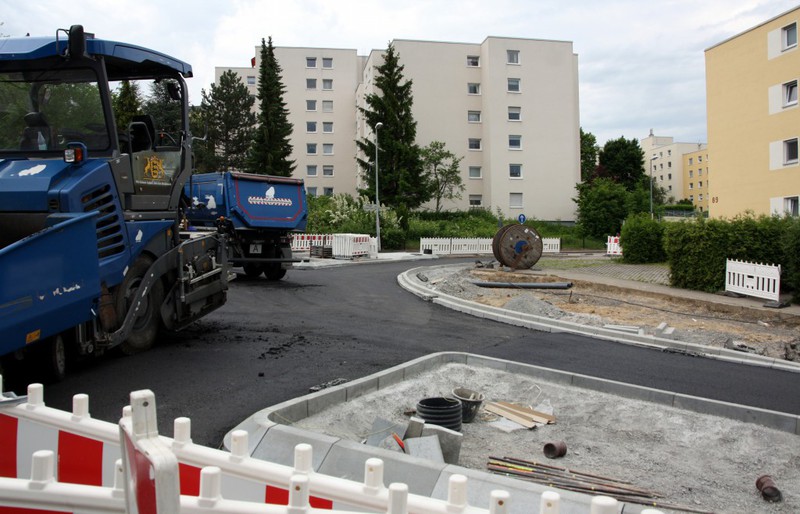

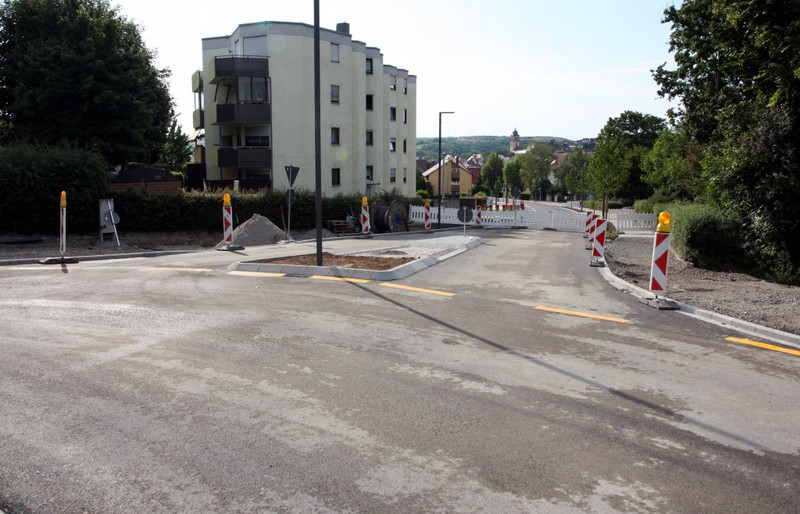

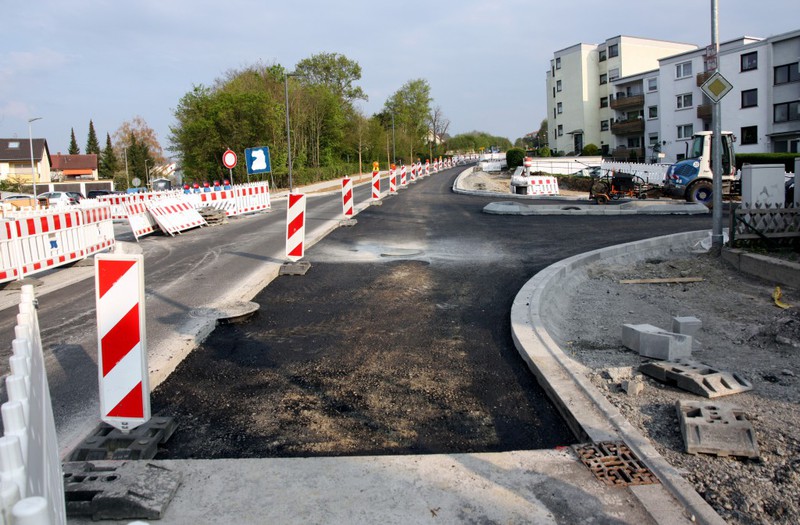

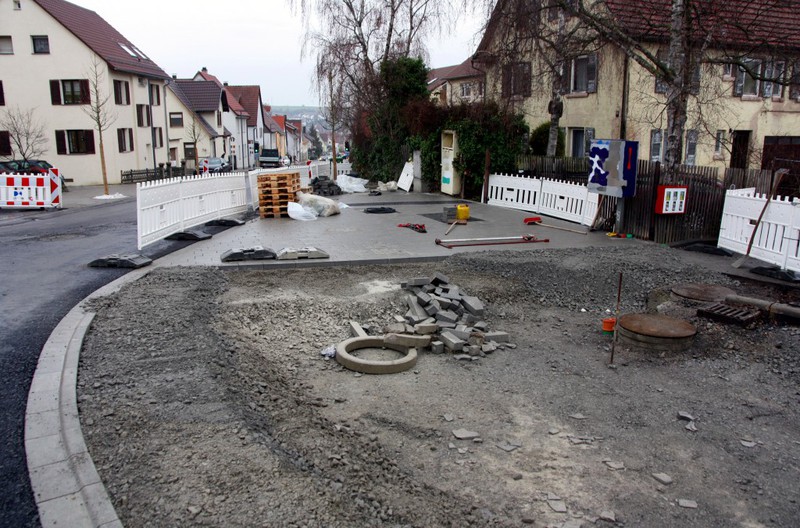

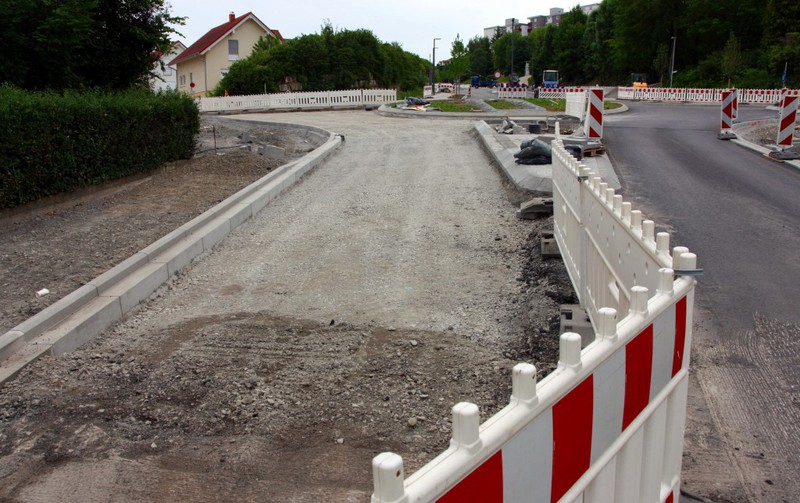

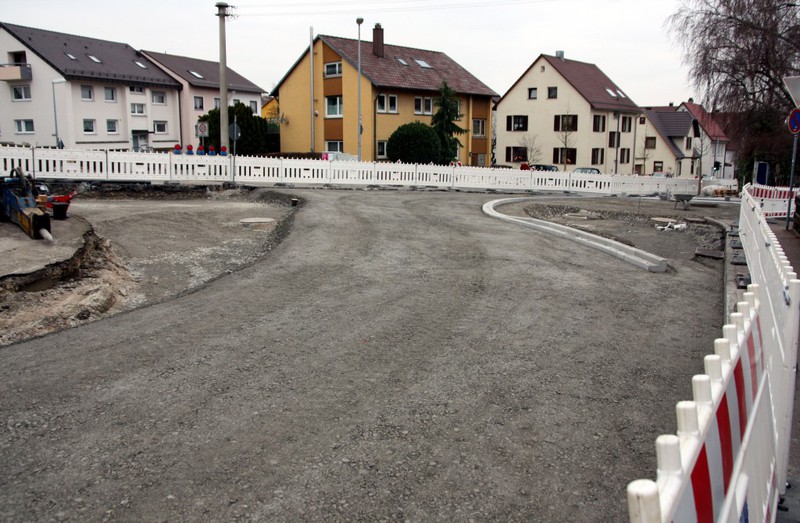

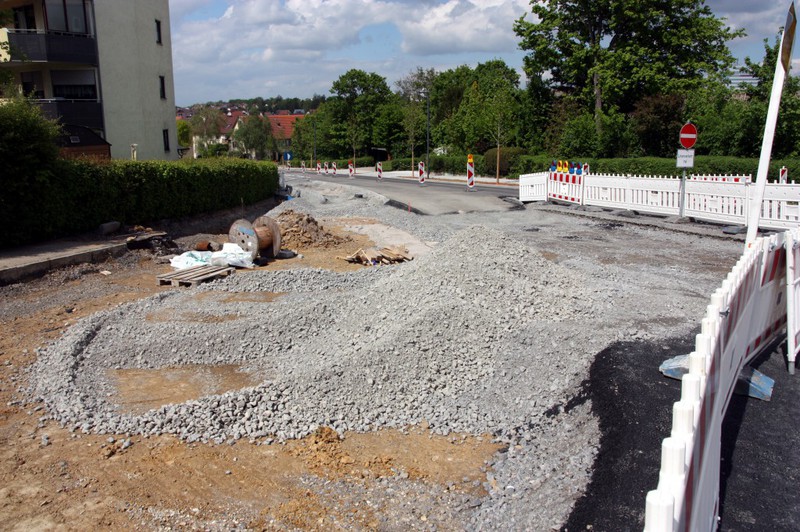

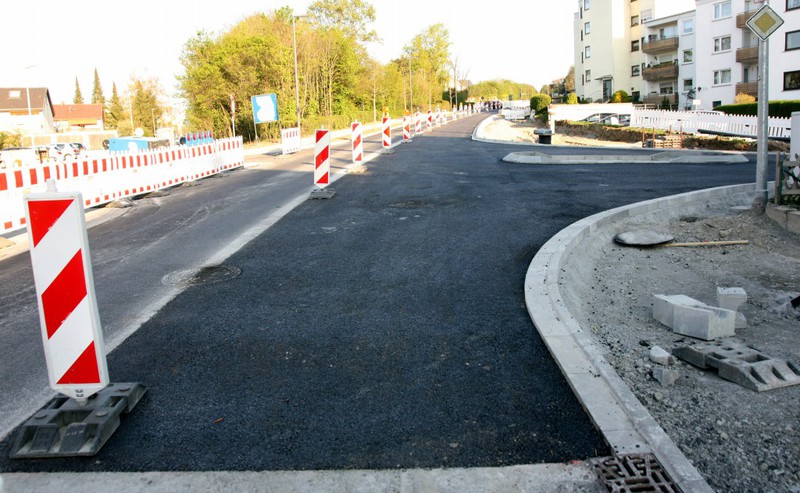

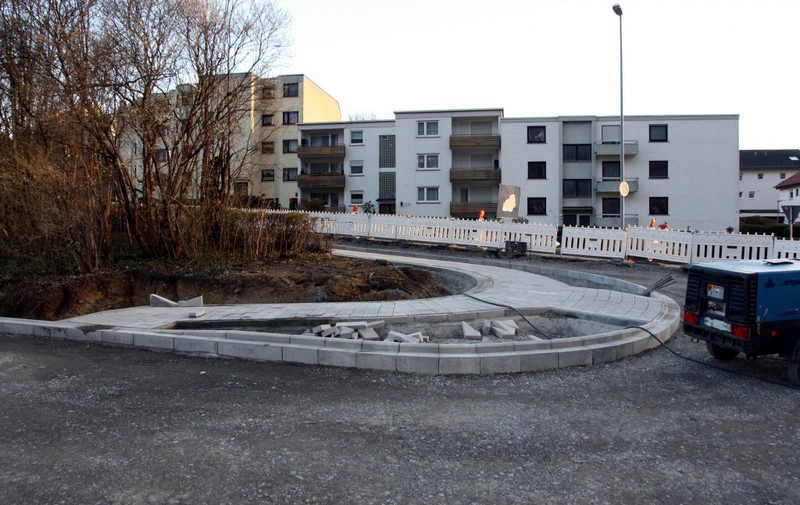

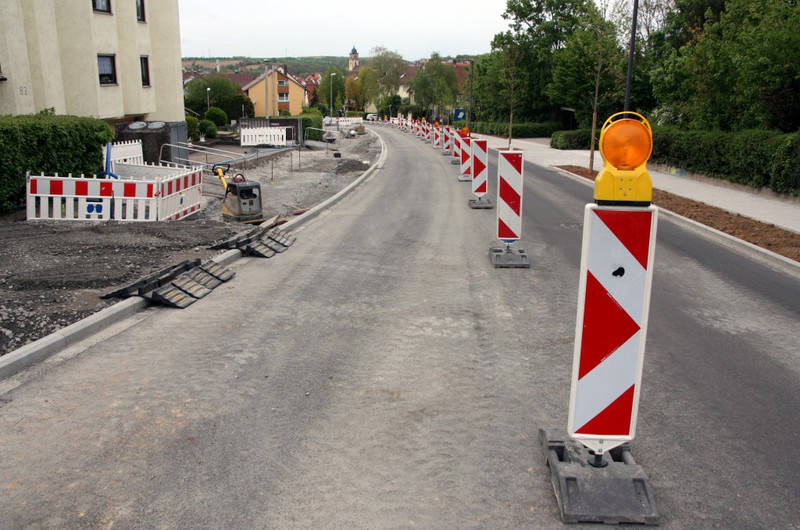

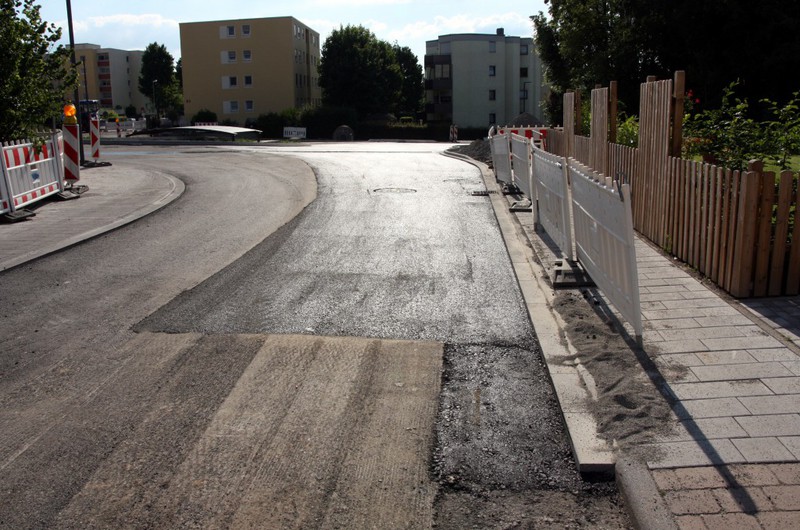

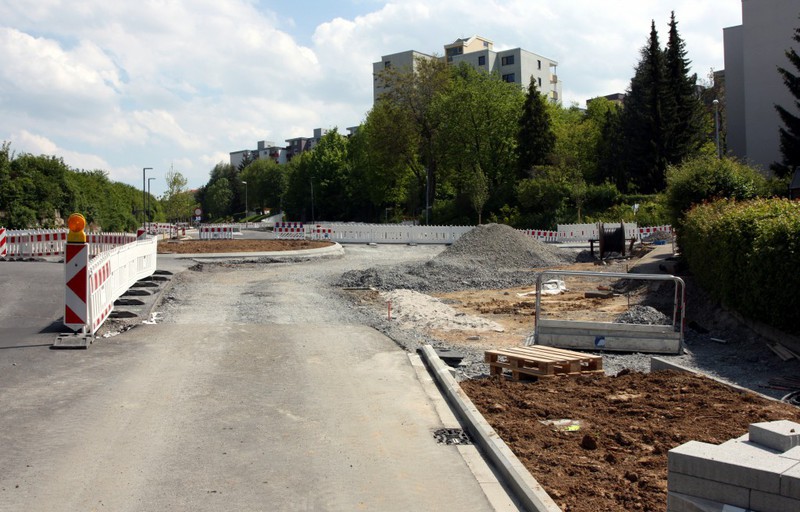

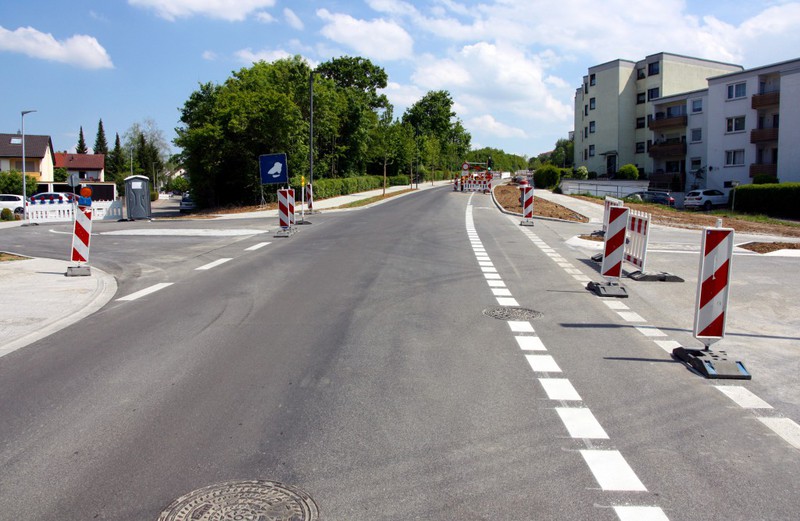

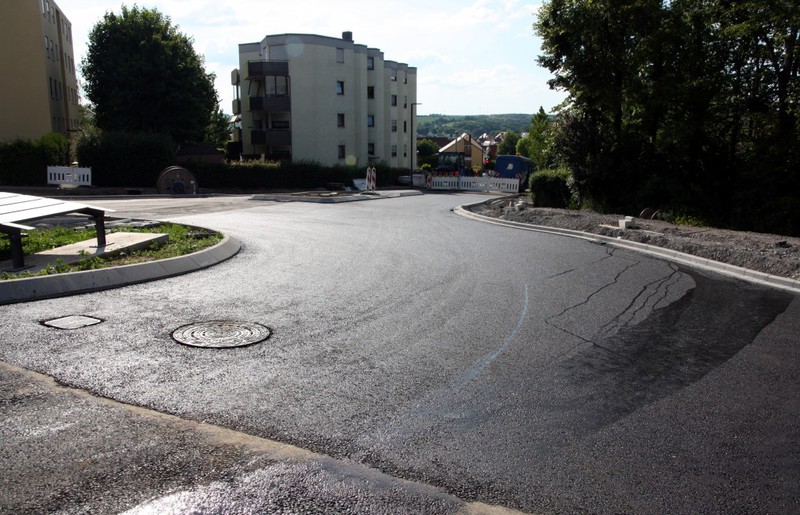

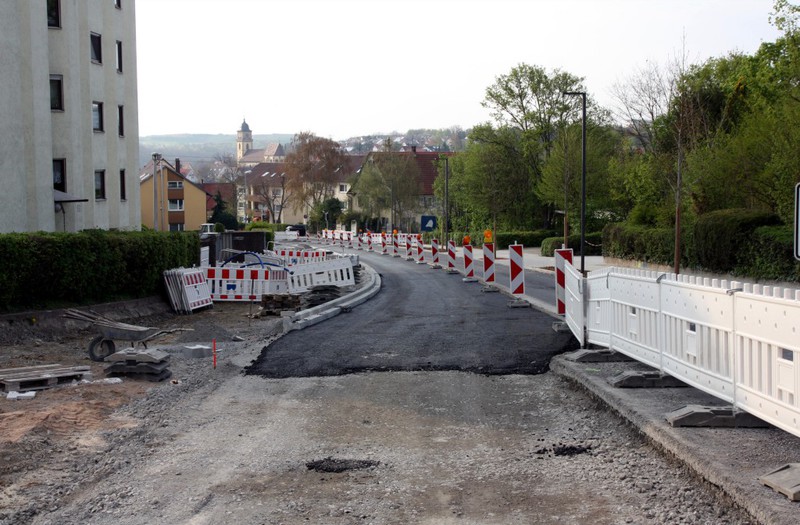

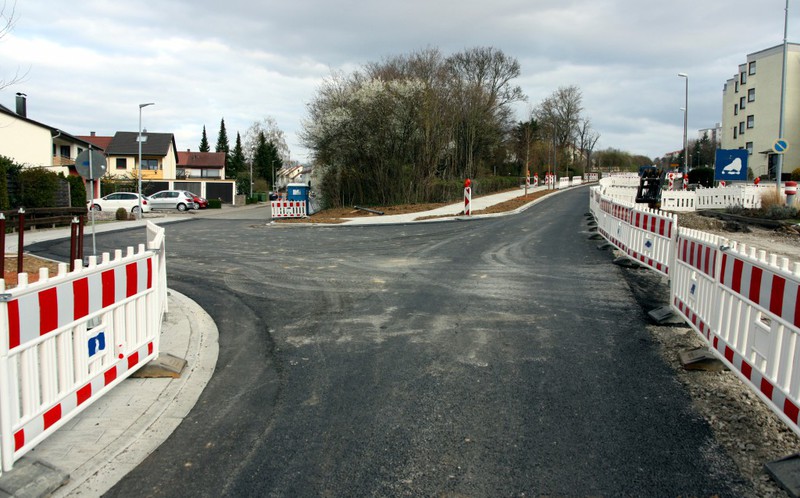

Es geht auf den Endspurt zu. Die letzten zu asphaltierenden Flächen sind vorbereitet, so dass sie in der nächsten Woche ihre Asphaltschichten bekommen können. Im 6.
Bauabschnitt fehlt noch ein letztes Teilstück um den neuen Kreisel an der Hermann-Essig-Straße. Die Wetterprognose sieht für die Arbeiten derzeit sehr gut aus.

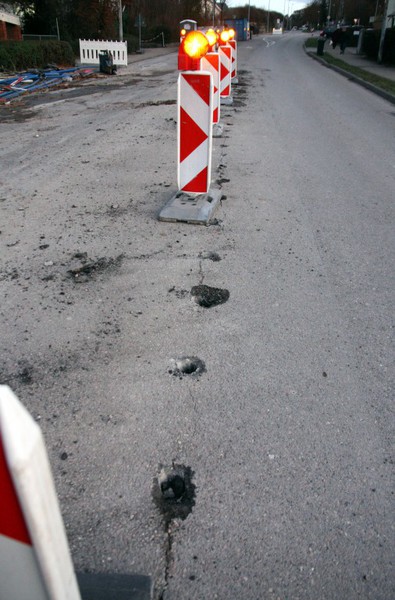

Am Kreisel gab es am Montag neuen Asphalt über den dann auch anschließend der Verkehr geführt wird. Der provisorische Asphalt auf dem bisherigen Umleitungsstück wurde
entfernt und begonnen, den finalen Unterbau einzubringen. Somit wird sich dann der Ring um den neuen Kreisel komplett schließen.
An der Zufahrt zur Hermann-Essig-Straße sind die Randsteine gesetzt worden. Damit schließt sich eine letzte Lücke bei den Randsteinen. Zudem ist die noch fehlende
Mittelinsel des Kreises in der Stuttgarter Straße gebaut worden. Die Beete haben zudem noch eine neue Erdschicht bekommen. Am Brückentag ruhten die Arbeiten.

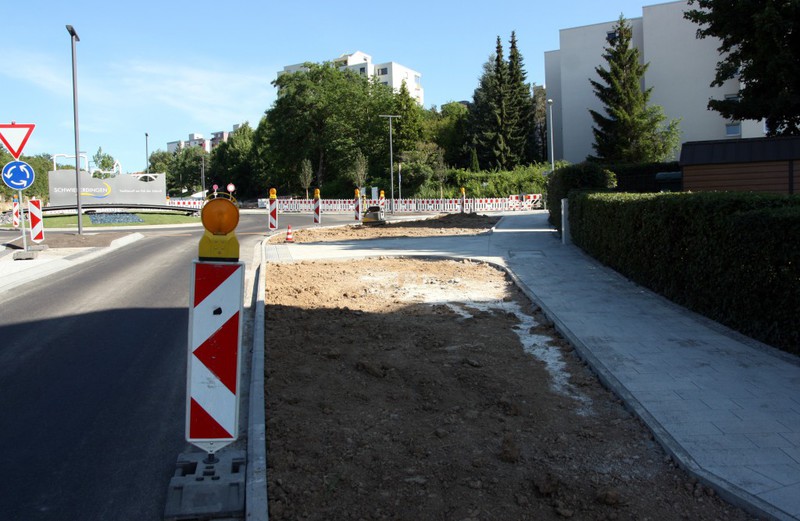

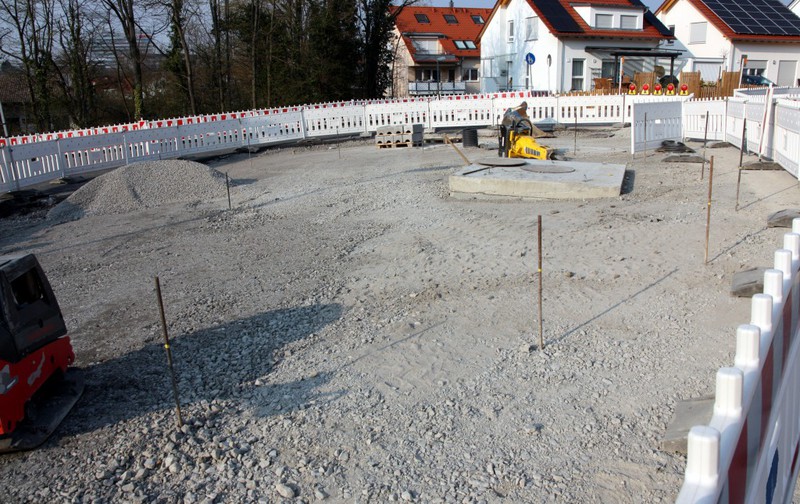

Der hauptsächlichen Arbeiten im Bauabschnitt finden am neuen Kreisel der Hermann-Essig-Straße statt. Hier wurde nochmals ein Graben gezogen und Leitungen verlegt.
Zwischenzeitlich sind alle Gräben zu und die Linie für die noch fehlende Randsteinreihe ist gesetzt. In der Gemeinderatssitzung wurde bekanntgegeben, dass bis zum 06./07.06.2019 das noch fehlende
Stück an Asphalt eingebracht werden soll. Die Zeit bis dahin wird sicherlich ausreichen, um die Randsteine zu setzen, die Fahrbahn entsprechend vorzubereiten und auch schon Pflaster zu
setzen.

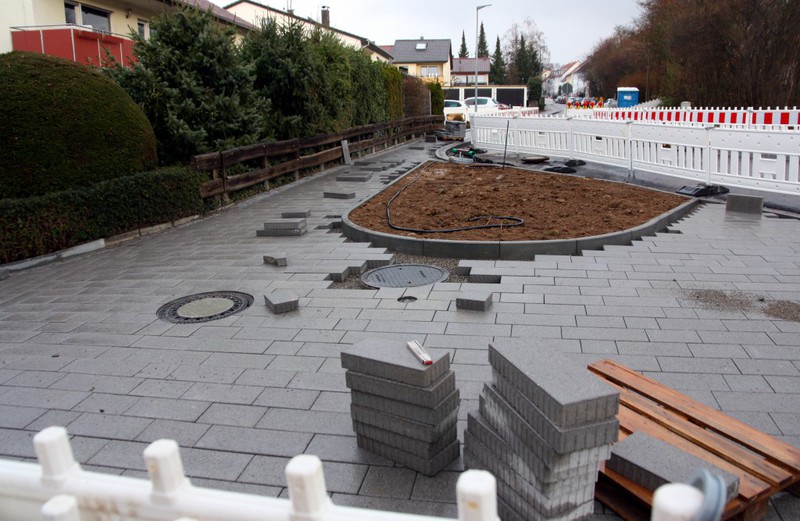

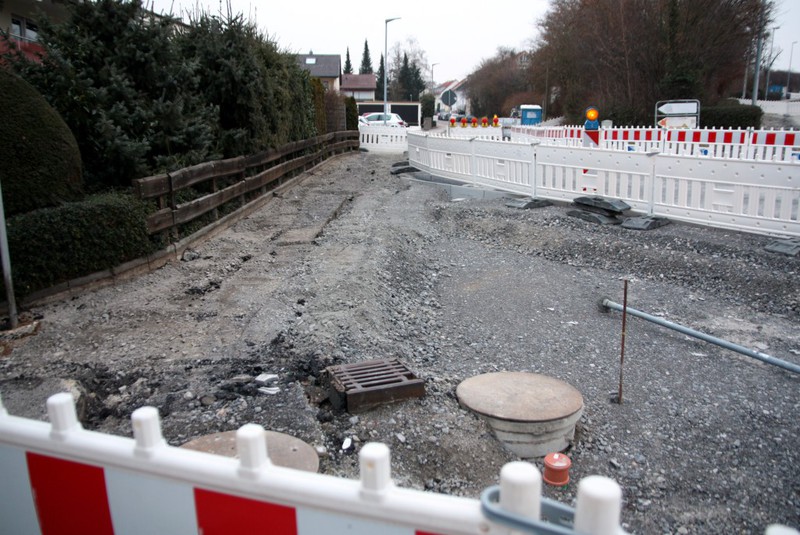

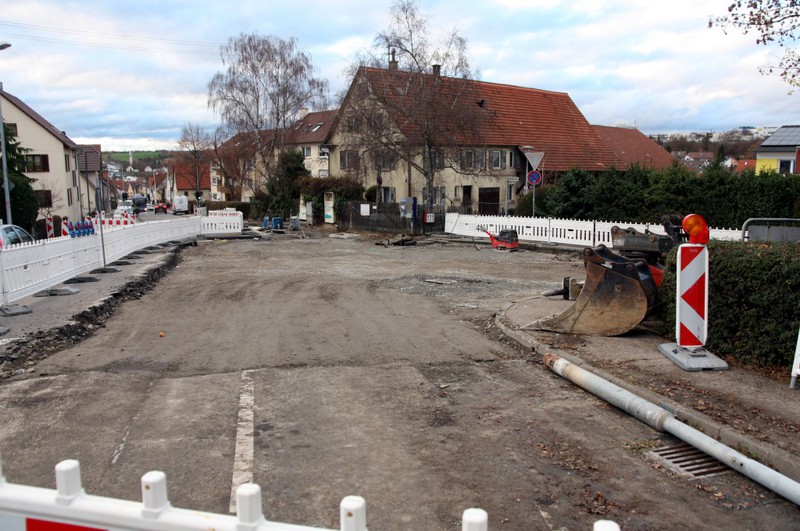

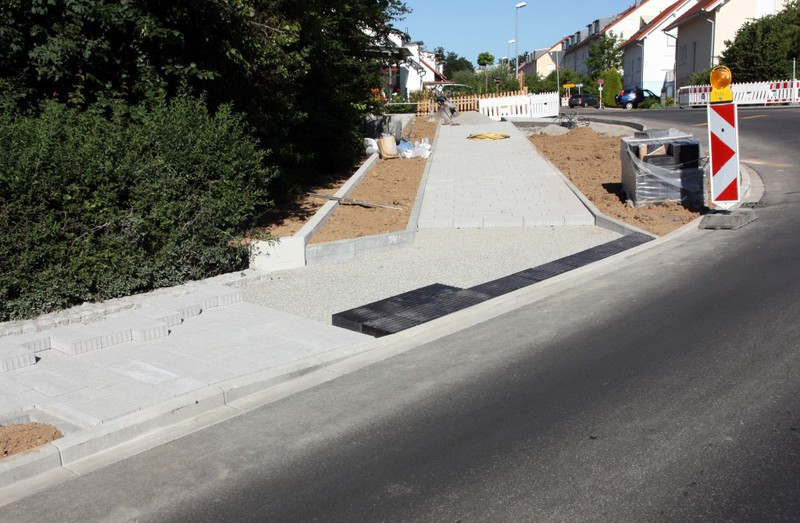

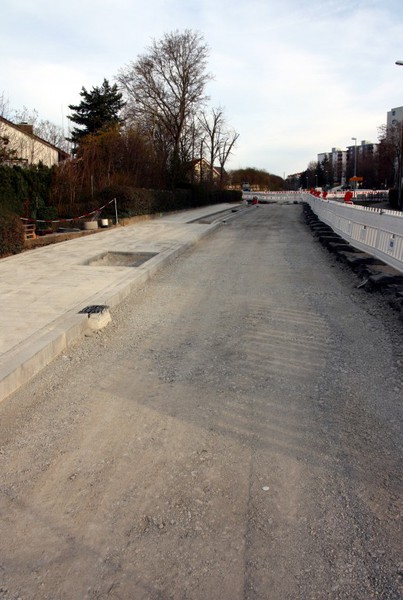

Im 6. Bauabschnitt geht es so langsam dem Ende zu. Restliche Gehwege werden noch gepflastert und Beete mit Erde aufgefüllt. Der umfangreichste Baubereich befindet sich am
neuen Kreisel an der Hermann-Essig-Straße. Hier gibt es noch einiges zu tun.

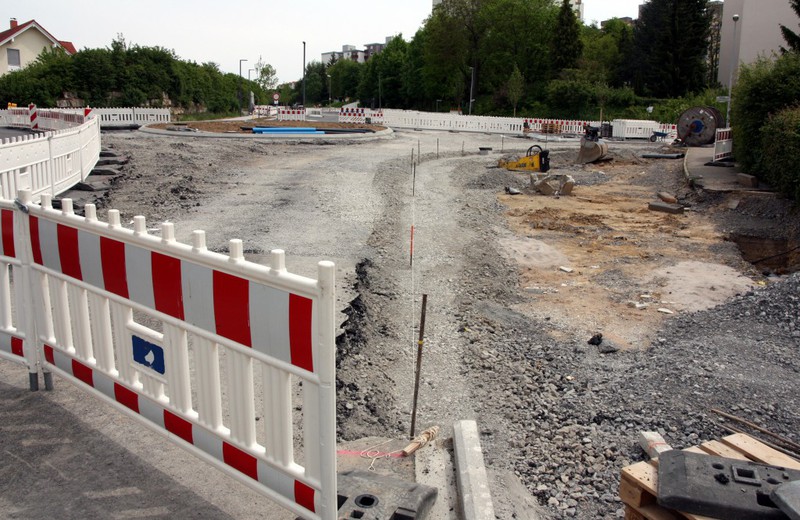

In dieser Woche gab es vielfältige Fortschritte im 6. Bauabschnitt. An der Einfahrt zur Posener Straße ging es bei den Pflasterarbeiten weiter. Ebenso wurde der Gehweg

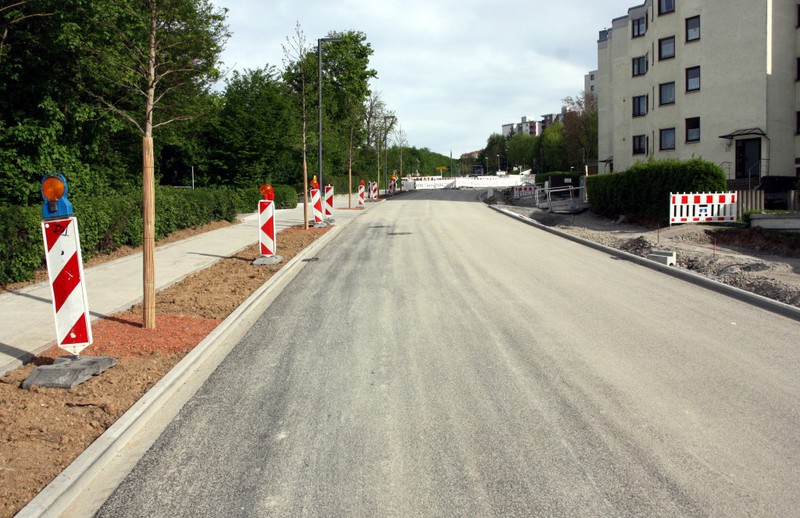

weiter in Richtung des neuen Kreisverkehrs gebaut. Pflanzbeete haben ihre Erde bekommen. Am Kreisverkehr sind Stromleitungen verlegt worden. Laut Aussage im --> AUT erfolgt dies zusammen mit dem Energieversorger und wurde in den Bauablauf
noch reingeschoben. Die Arbeiten an der unteren Kreiselseite sollen in Summe in 2 Wochen fertig sein.

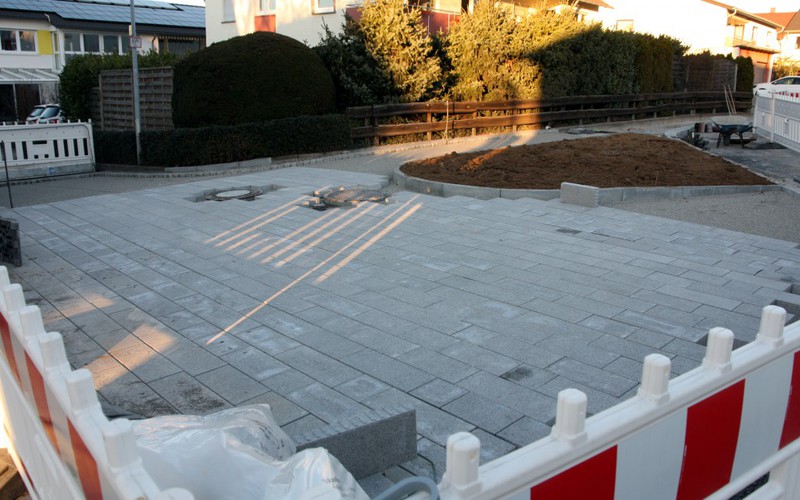

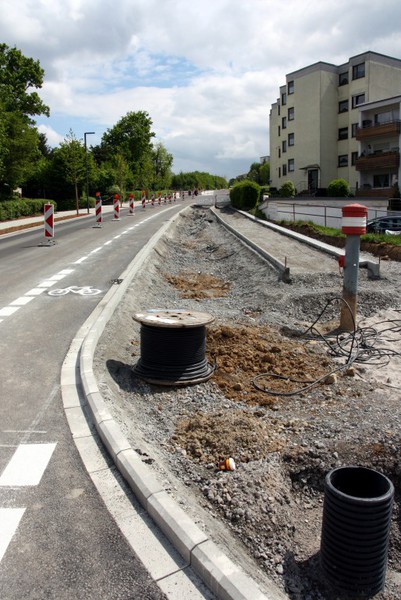

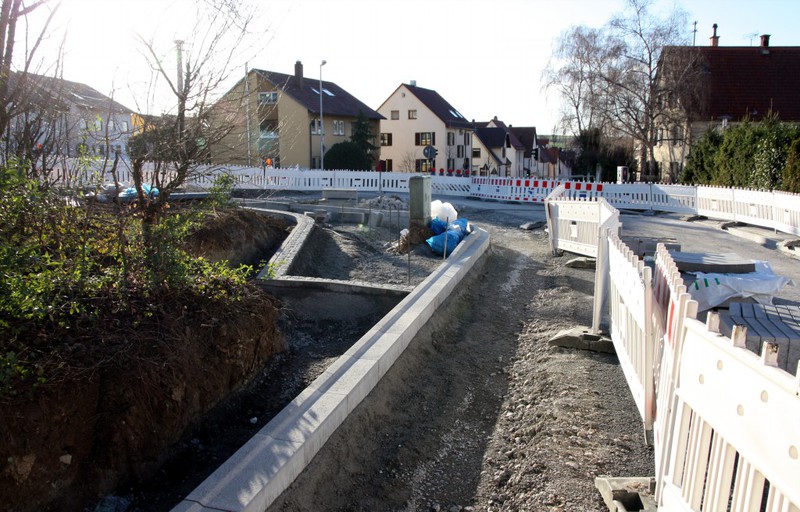

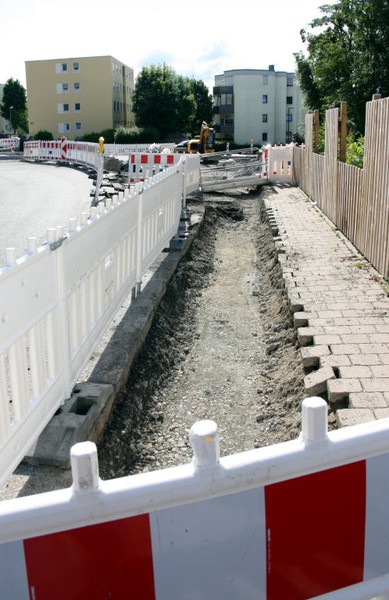

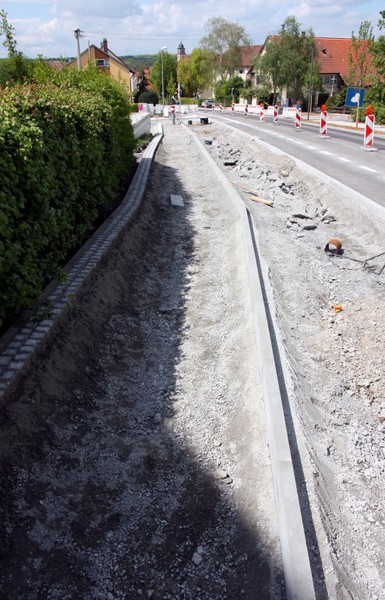

In dieser Woche wurden die Einfassungen und Begrenzungen für den Gehweg auf der südlichen Straßenseite aufgeführt. Zudem gibt es schon Markierungen auf dem neuen

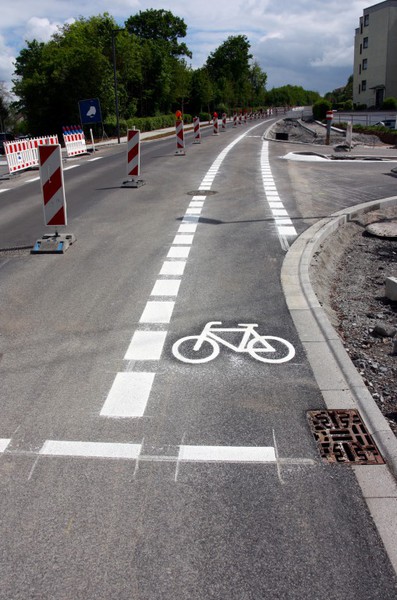

Fahrbelag. Ab der Posener Straße ist ein Fahrstreifen für Fahrradfahrer vorgesehen. Nach der Ankündigung der Gemeindeverwaltung soll es nun nach den Osterferien wieder mit voller Mannschaft auf der
Baustelle weitergehen. Es ist zu erwarten, dass in der nächsten Woche die Pflasterarbeiten beginnen werden. Ebenso könnte die Verkehrsführung am neuen Kreisel verlegt werden, um die dem Ort
zugewandten Fahrbahn des neuen Kreisels zu bearbeiten.

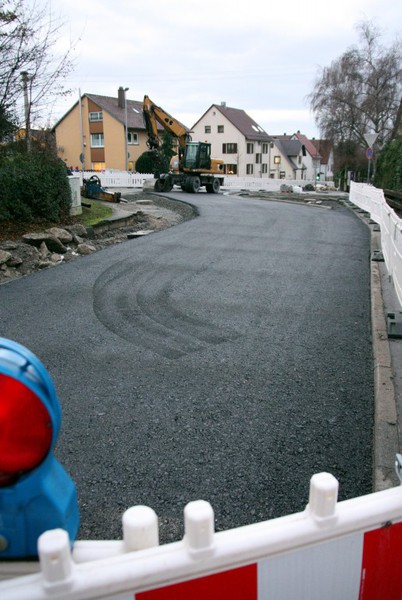

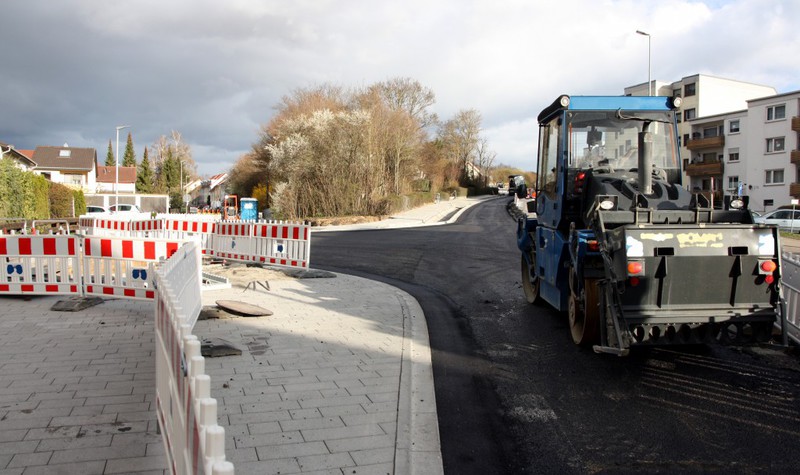

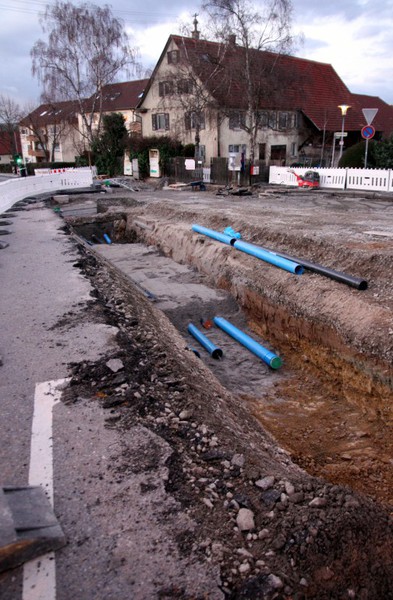

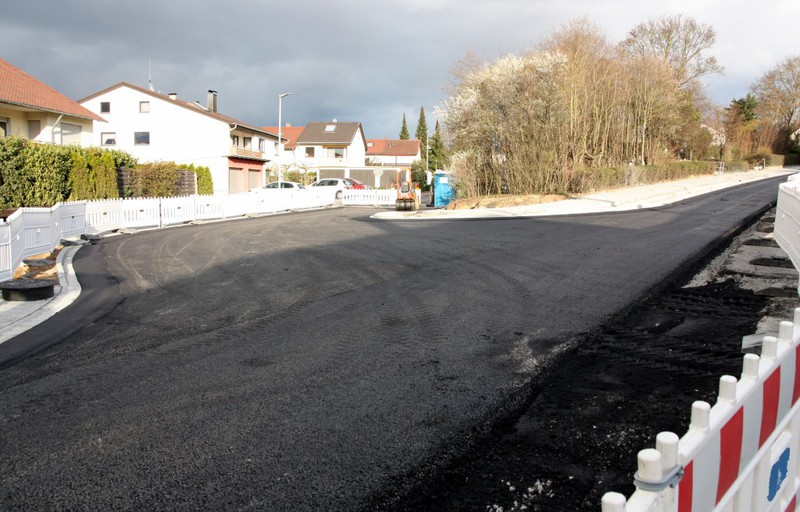

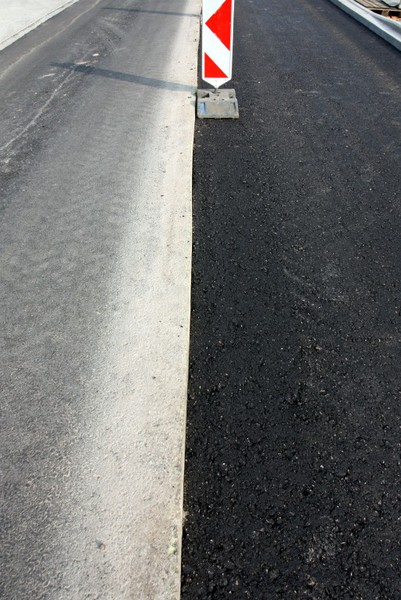

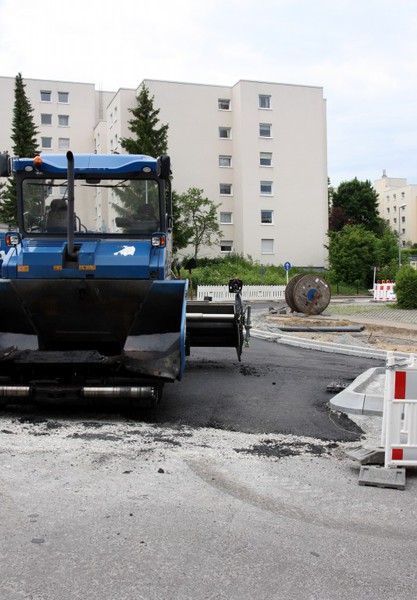

Im 6. Bauabschnitt wurde in Teilen auch schon die finale Asphaltdeckschicht eingebracht. Die Stuttgarter Straße bleibt aber weiterhin nur einseitig befahrbar. Zulässig

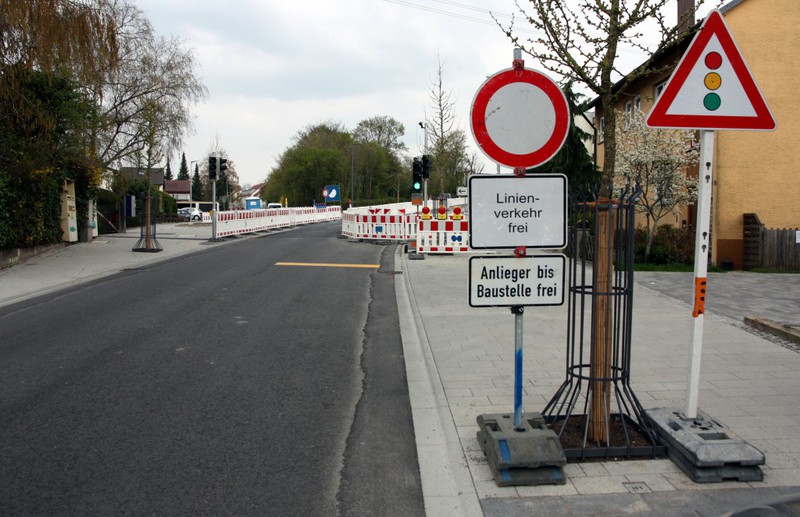

ist die Durchfahrt der Busse und Anlieger (wirklich nur Anlieger) von West nach Ost. Die Herstellung des südlichen Gehwegs und der Bereich um den neuen Kreisel an der Hermann-Essig-Straße stehen noch
aus. Der Kreisel wurde indessen bereits mit Erde aufgefüllt. Die Zufahrt in den Vöhinger Weg und die Posener Straße bleiben bis auf weiters gesperrt.

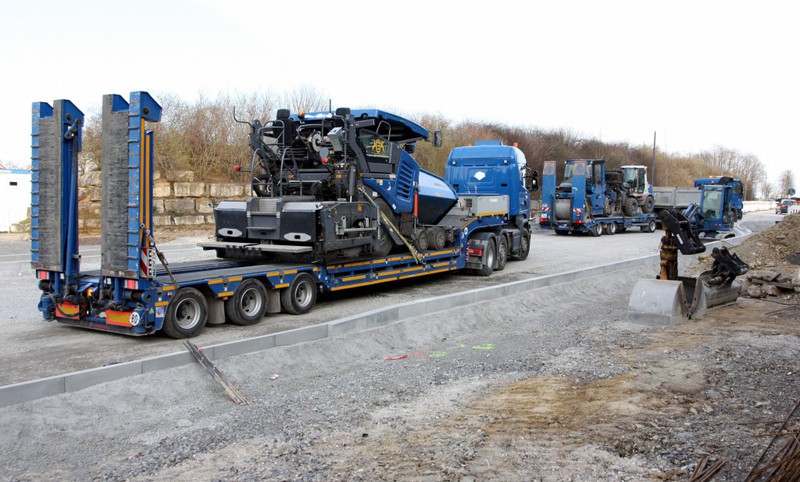

Die Vorbereitungen für die anstehenden Asphaltarbeiten gingen ihrem Ende entgegen. Damit in der nächsten Woche die finale Asphaltschicht eingebracht werden kann, sind in

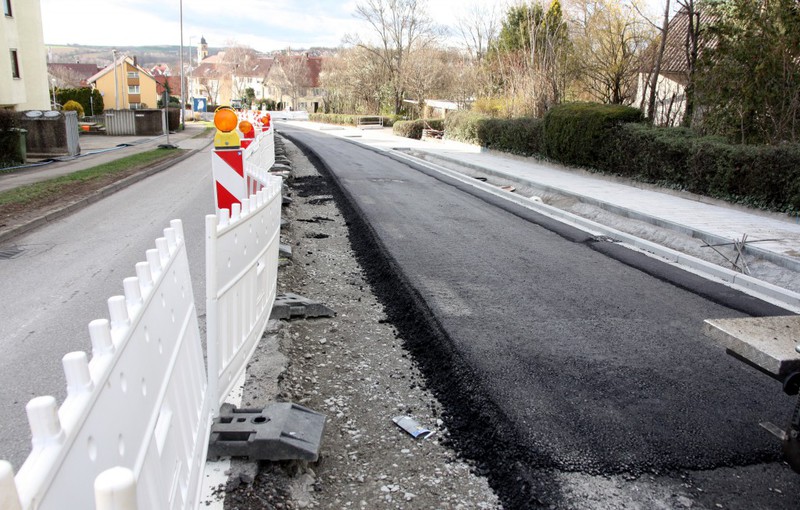

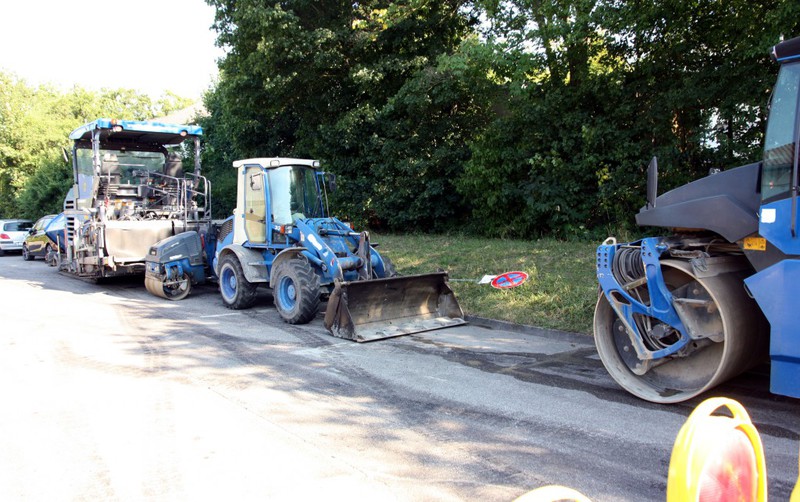

dieser Woche die unteren beiden Schichten eingebaut worden. Die Asphaltierung geht bis kurz vor dem neuen Kreisel Hermann-Essig-Straße. Die Mittelinsel am Abzweig des Vöhinger Wegs ist fertig und die
Verfugungen sind ausgetrocknet. Parkverbotsschilder verweisen bereits auf die geplante Vollsperrung in der nächsten Woche.

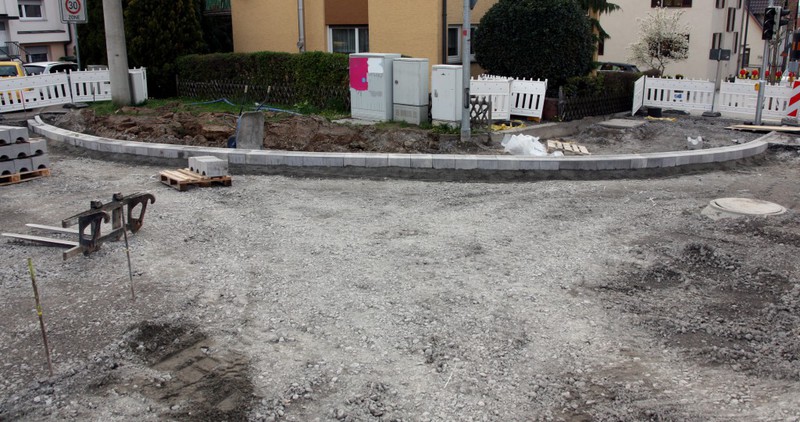

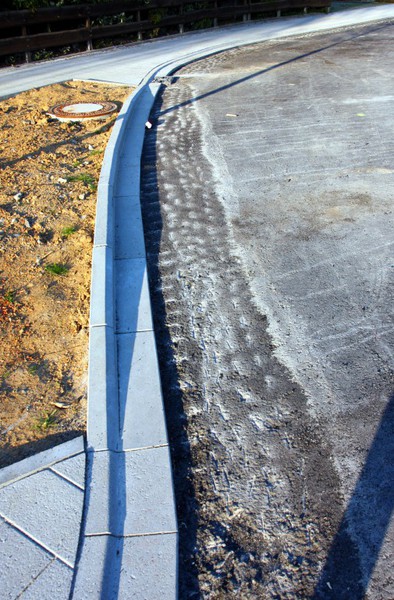

Mit sichtlichem Vorschritt sind in dieser Woche Randsteine gesetzt worden. Vom Abzweig in Posener Straße beginnend bis kurz vor den neuen Kreisel an der
Hermann-Essig-Straße steht die neue Steinreihe. Im Abzweig zur Posener Straße gibt es zudem eine neue Mittelinsel. Nach Ostern soll nach Plan bereits der Asphalt kommen. Mal sehen, wie weit dann der
Gehweg fertig sein wird. Ein weiterhin stets zu beachtender Hinweis: Die Verkehrsbeschilderung ist zu befolgen.
Und was in dieser Woche auch nicht fehlen darf, da in der letzten Woche angekündigt: Ein Bild vom kompletten neuen Kreisel an der Hermann-Essig Straße.

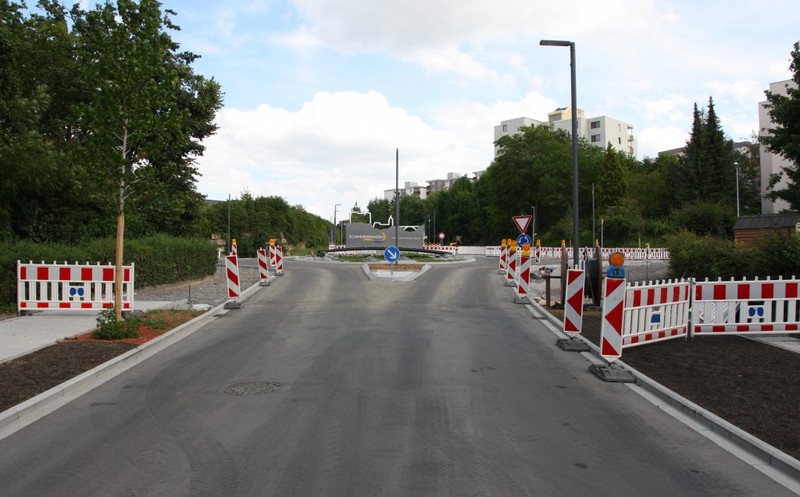

Es gibt eine neue Zielmarke. Zwischen dem 23. und 25.04.2019 soll die finale Asphaltschicht zwischen der Gerberstraße und dem neuen Kreisel der Hermann-Essig-Straße
eingebracht werden. Hiervon ist dann auch der 6. Bauabschnitt betroffen. Die Vorbereitungen laufen deshalb auf Hochtouren. Die südliche Seite der Stuttgarter Straße wir sorgsam vom Alten befreit und

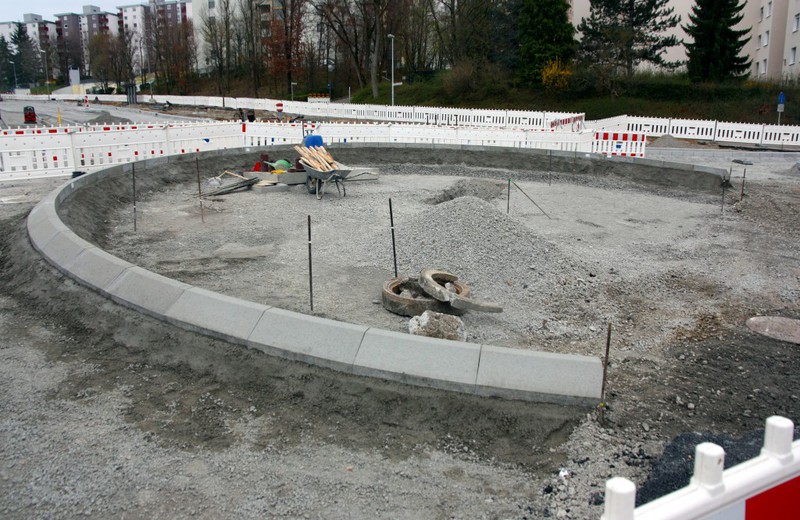

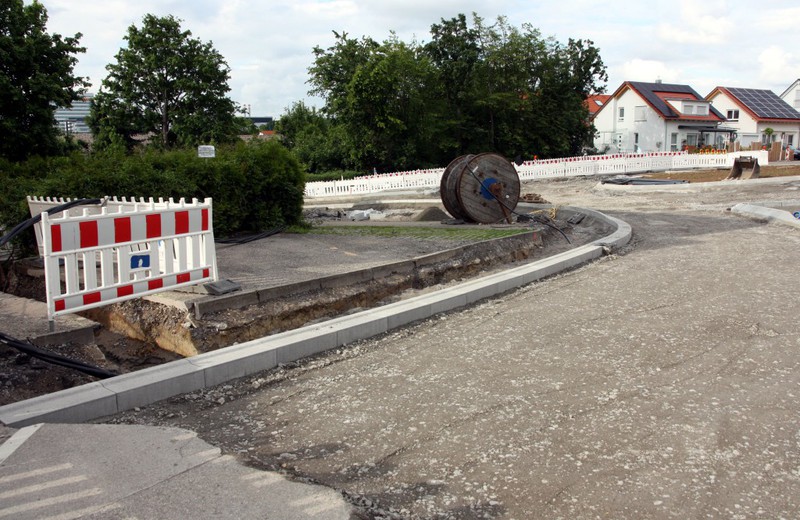

für den neuen Frack vorbereitet. Zudem ist Verkehrsinsel am Abzweig des Vöhinger Wegs mit großen Pflastersteinen erstellt worden. Diese wird damit voll überfahrbar sein.

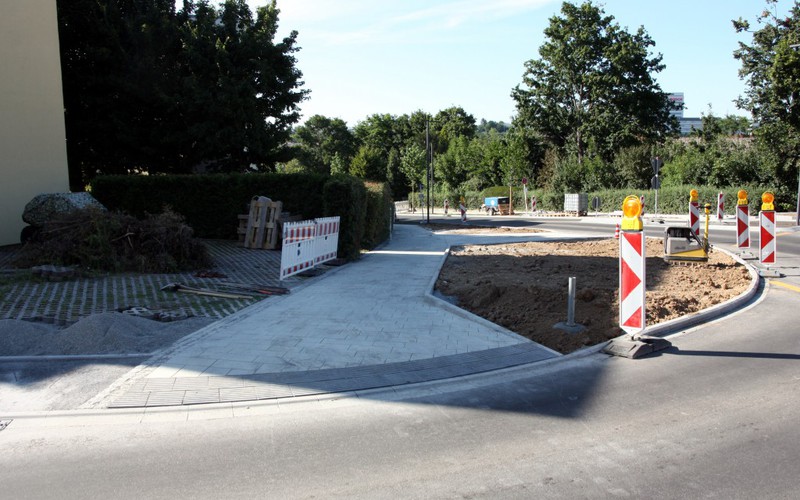

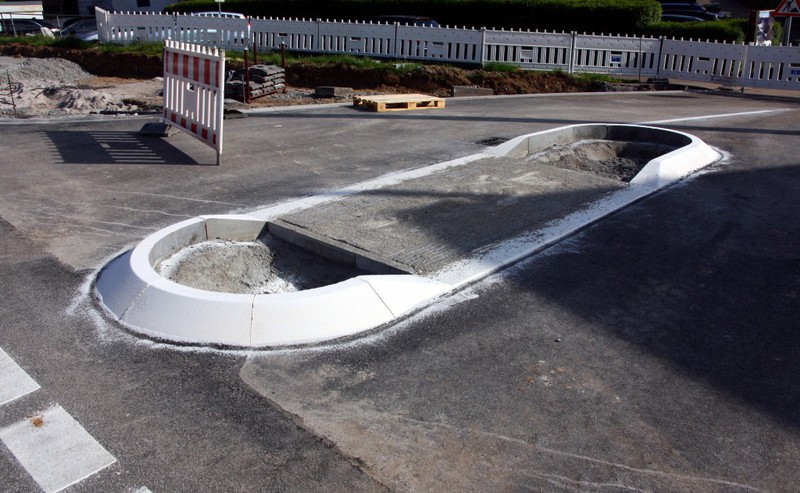

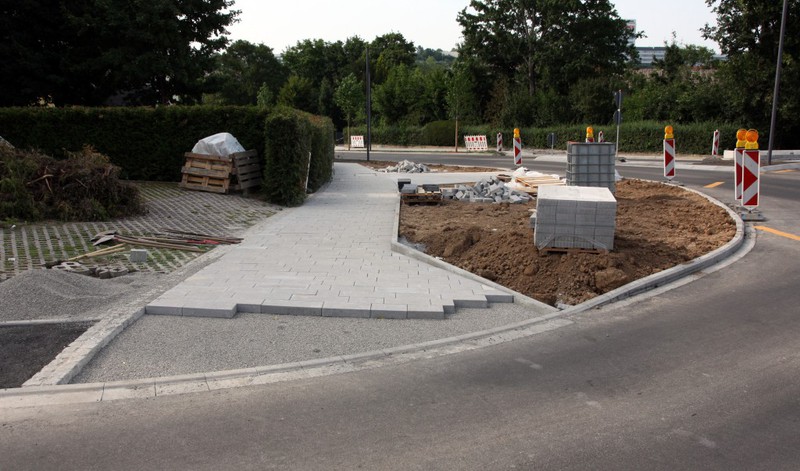

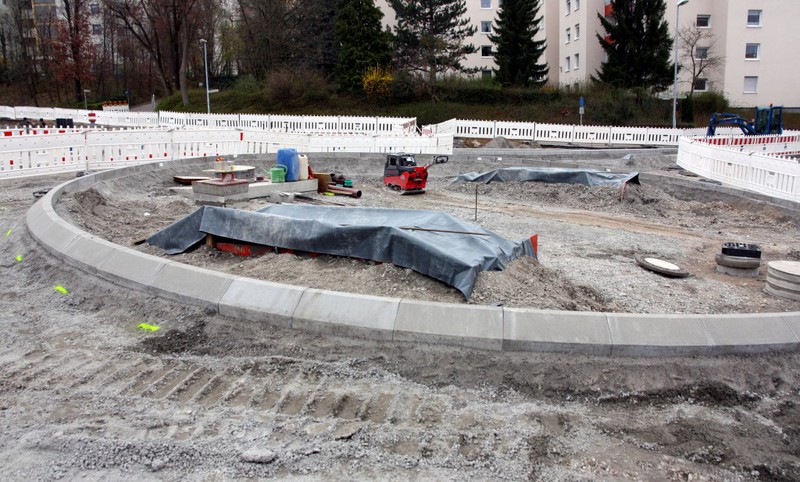

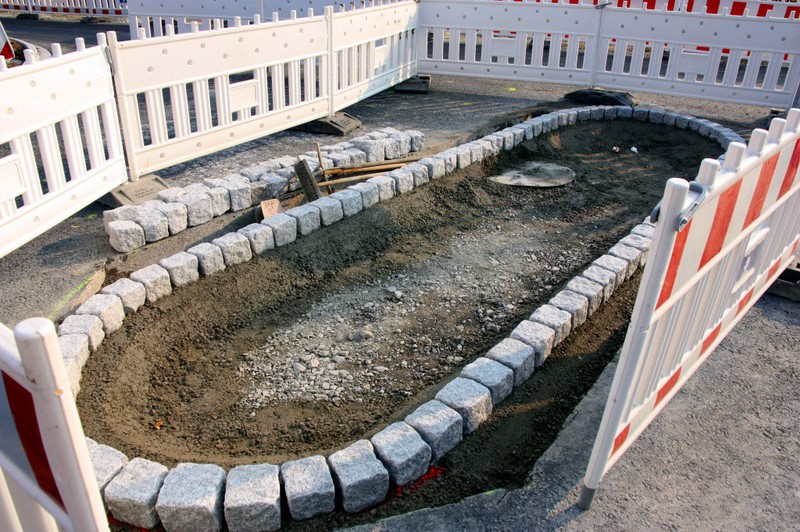

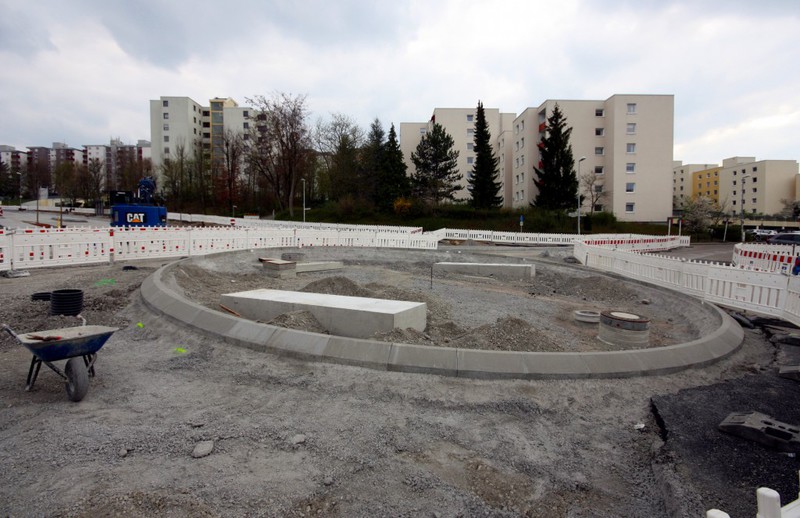

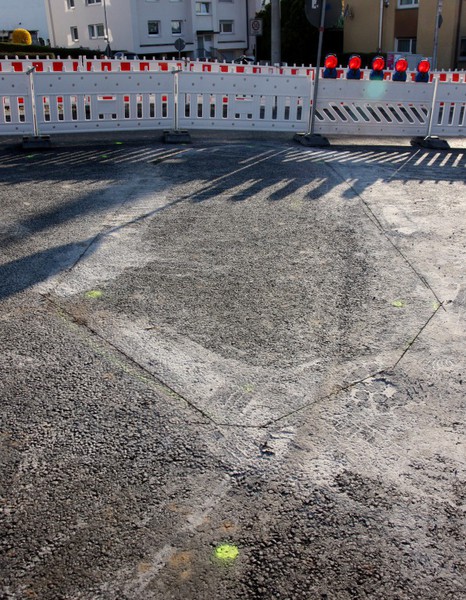

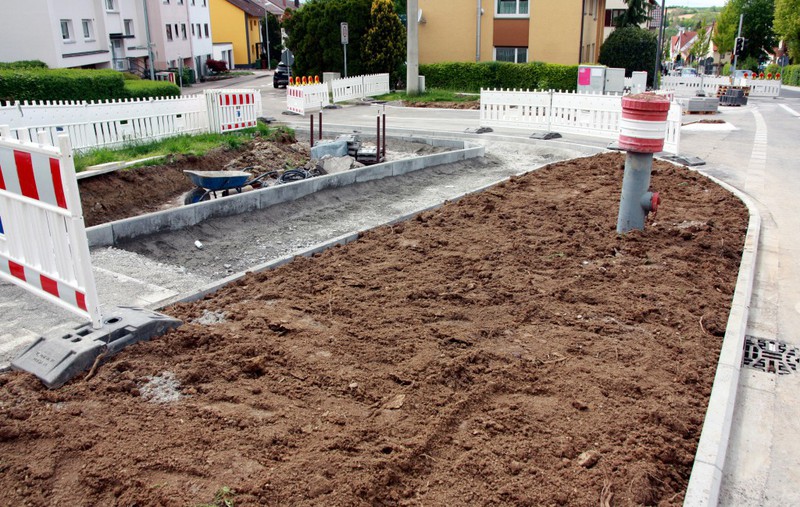

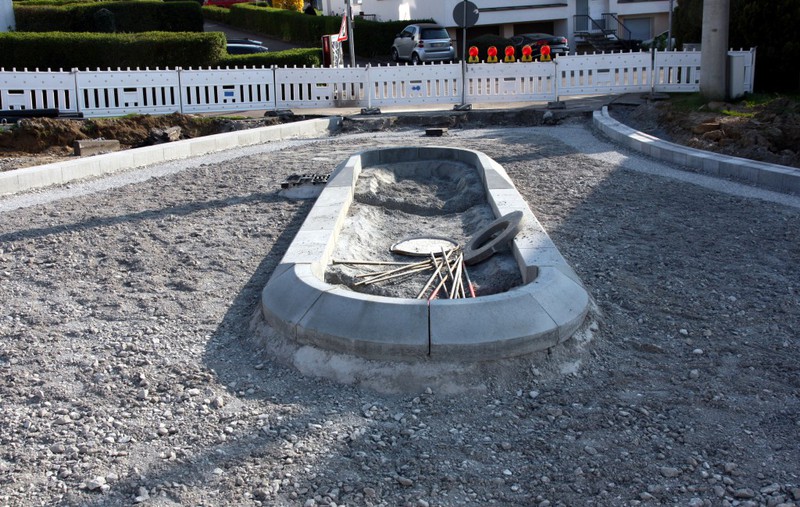

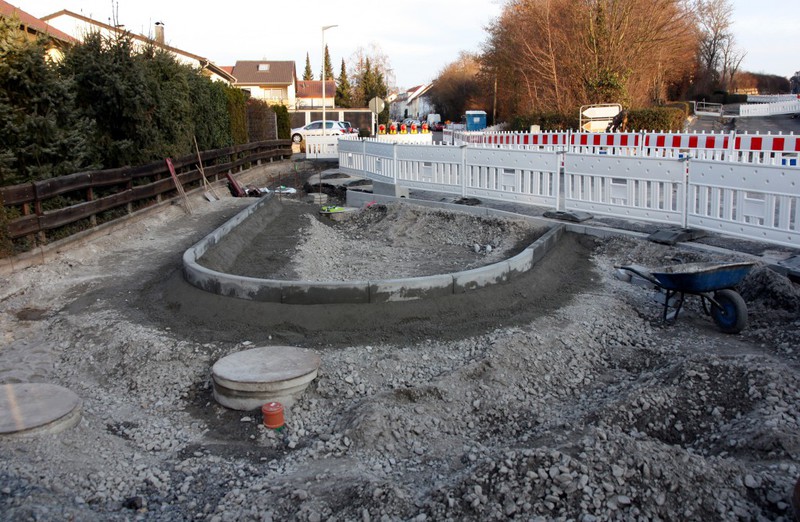

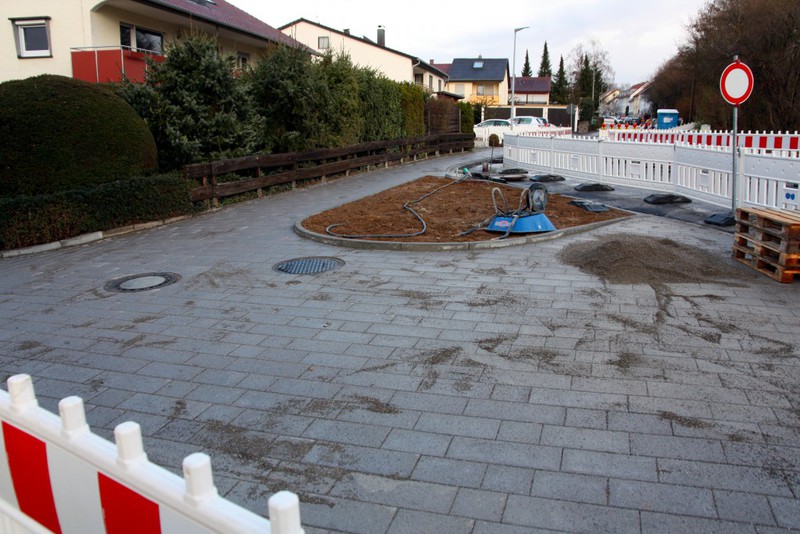

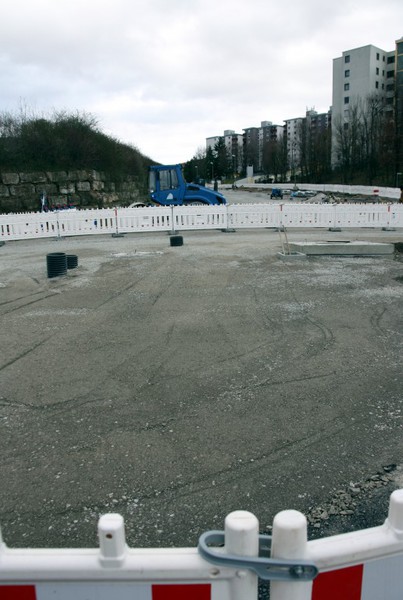

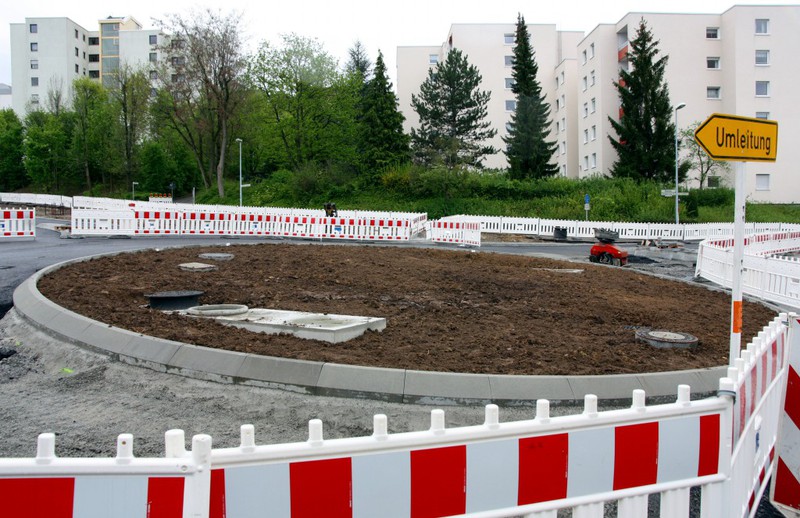

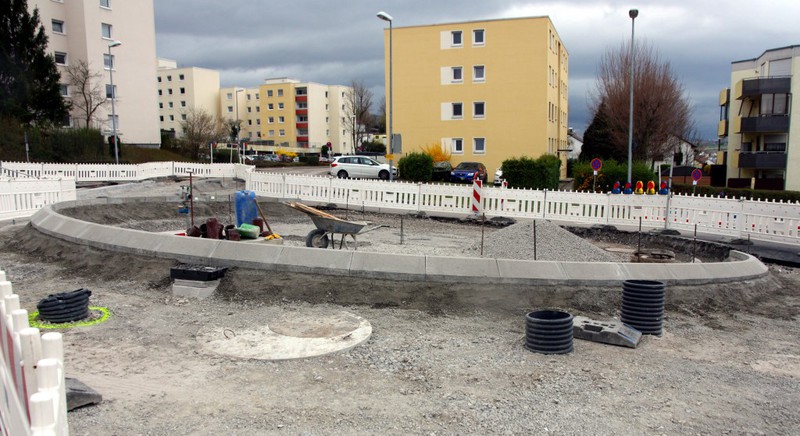

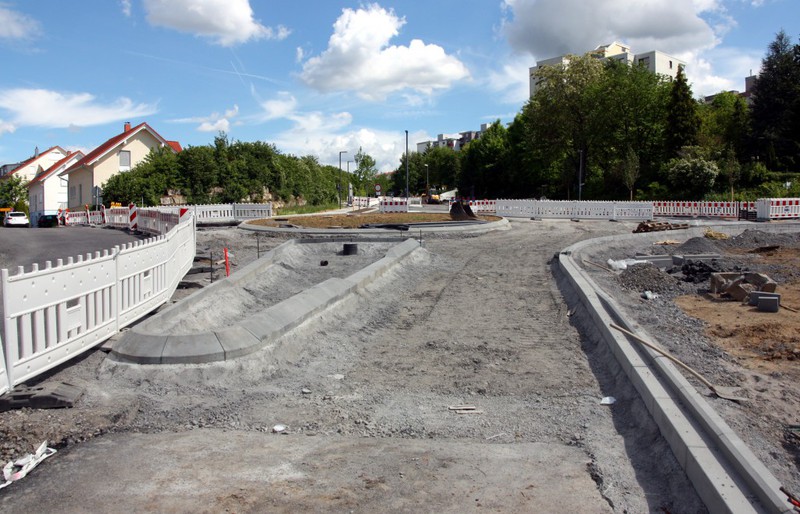

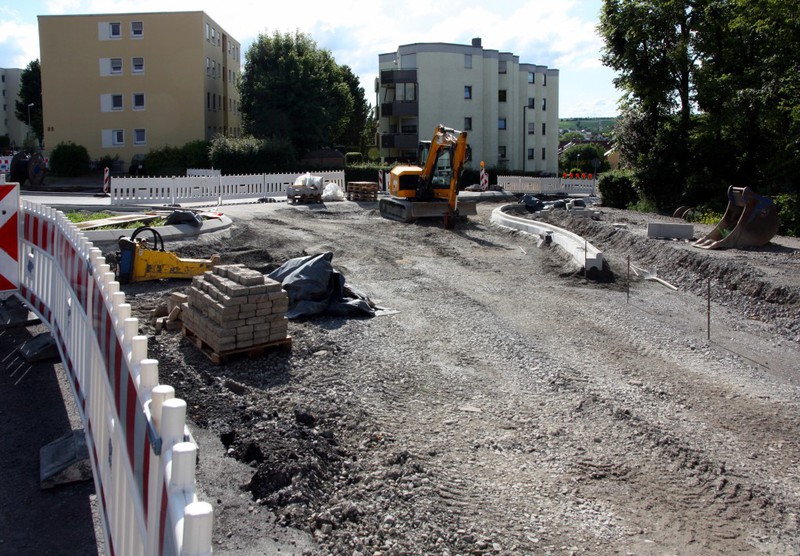

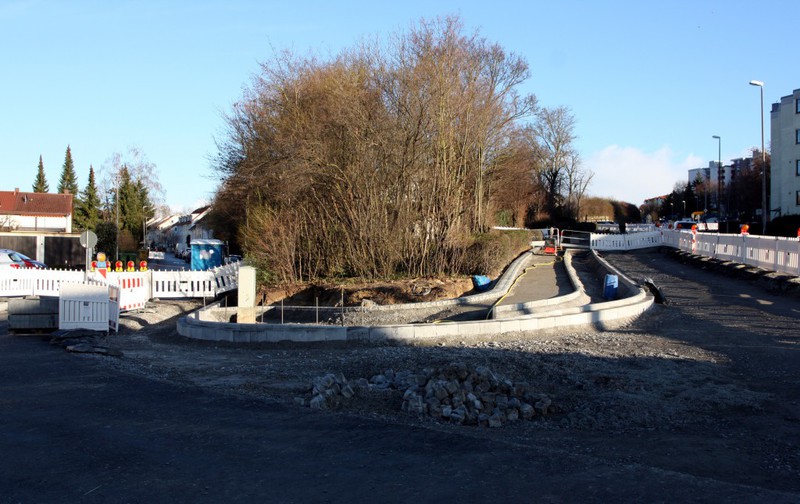

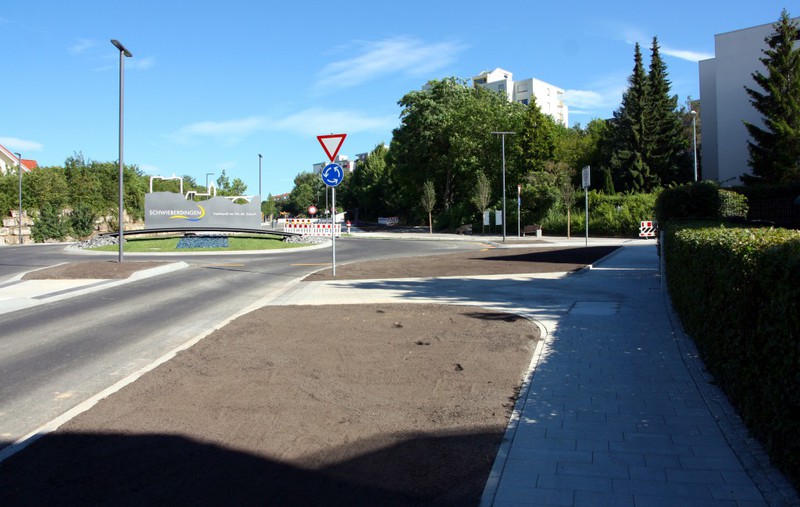

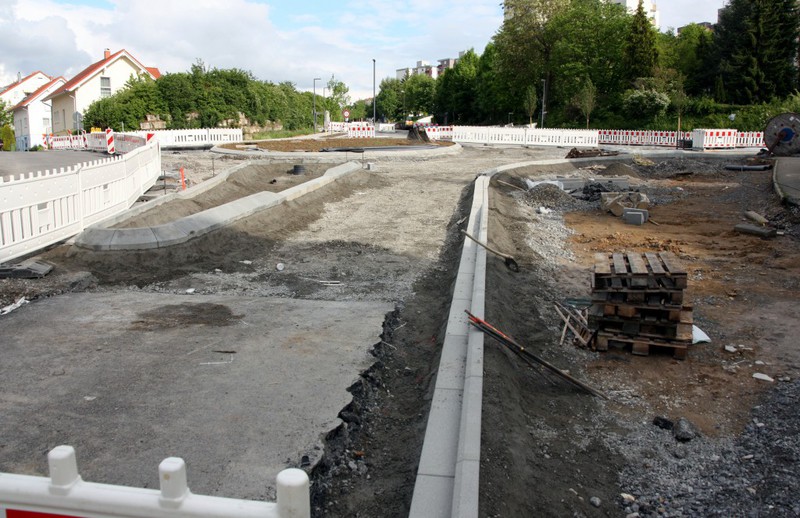

Zu guter Letzt nimmt der neue Kreisel an der Hermann-Essig-Straße Gestalt an. Hier ist das Rund der Randsteine angelegt und die Fundamente für die Aufbauten sind
erstellt. Da bleibt es spannend, wie sich der Kreisel in der nächsten Zeit weiterentwickeln. In der nächsten Woche nimmt der Fotograf auf jeden Fall ein anderes Objektiv mit, um den Kreisel dann in
seiner vollen Breite und auf einem Bild ablichten zu können.
Wie bereits in der letzten Woche angekündigt sind in dieser Woche die unteren beiden Asphaltschichten im 6. Bauabschnitt inklusive des Abzweiges zum Vöhinger Weg
eingebaut worden. Der Vöhinger Weg indes ist wieder gesperrt. Im neuen Asphalt sieht man bereits die Einschnitte für eine Verkehrsinsel, welche hier noch platziert wird. Es wird seine Gründe haben,
weshalb die Verkehrsinsel erst nach dem Asphaltieren gebaut wird.

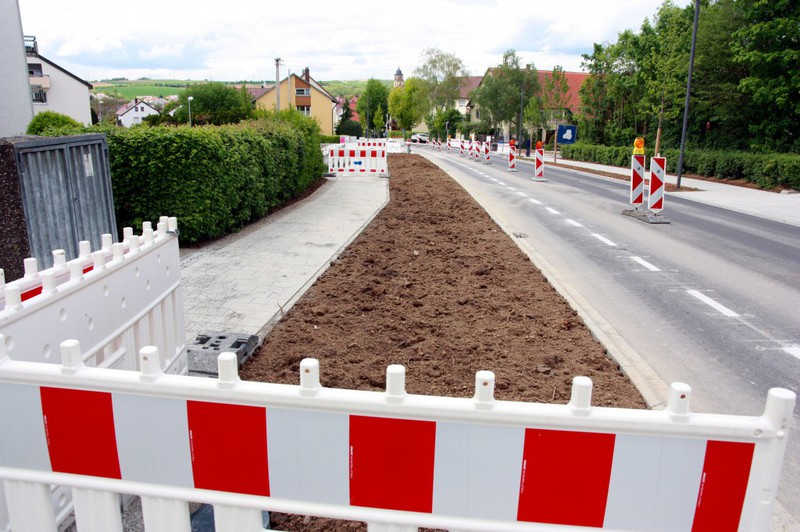

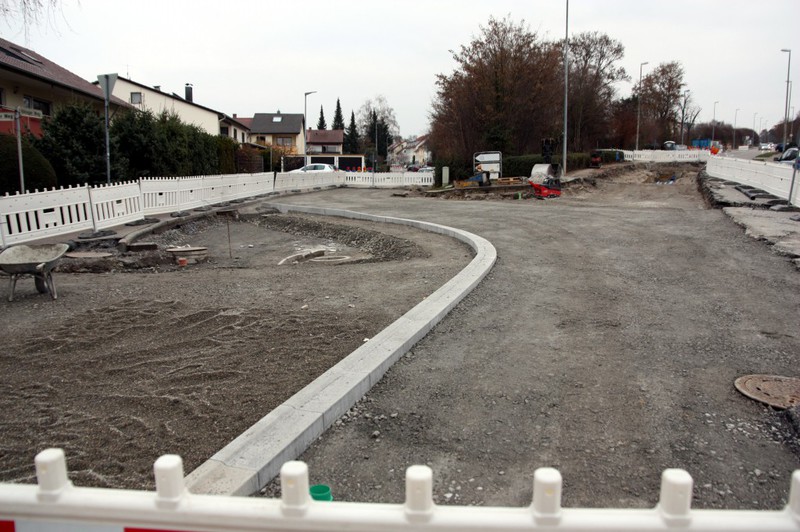

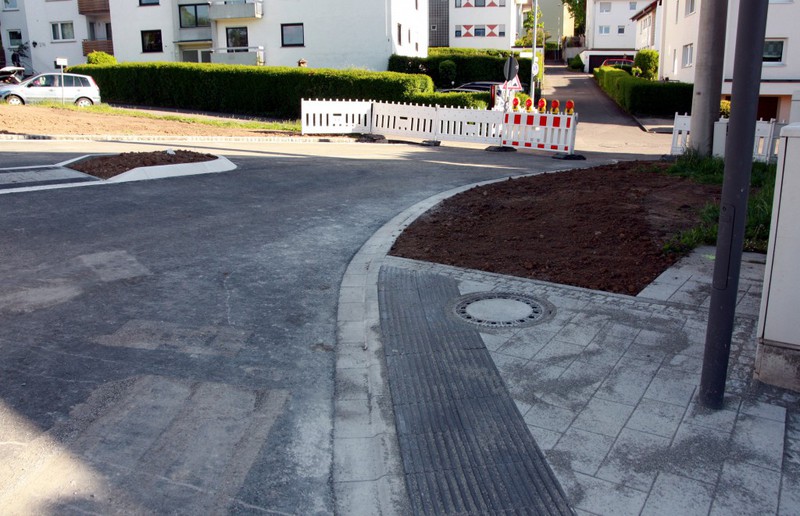

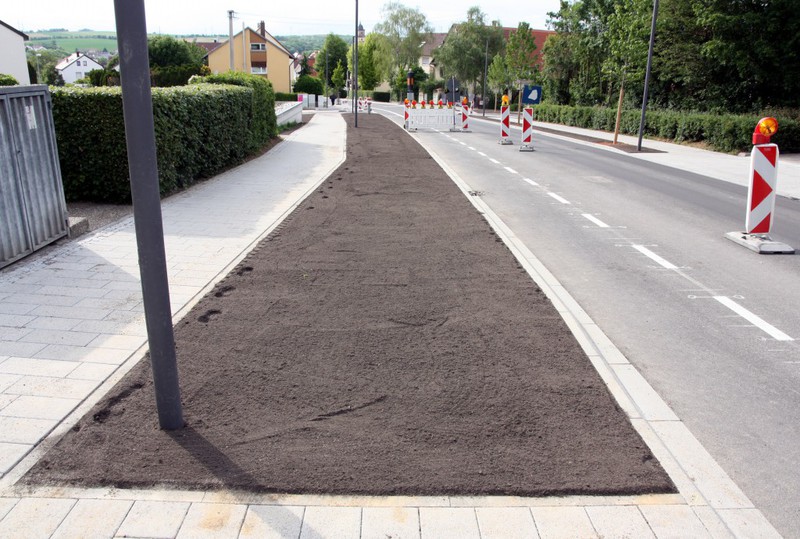

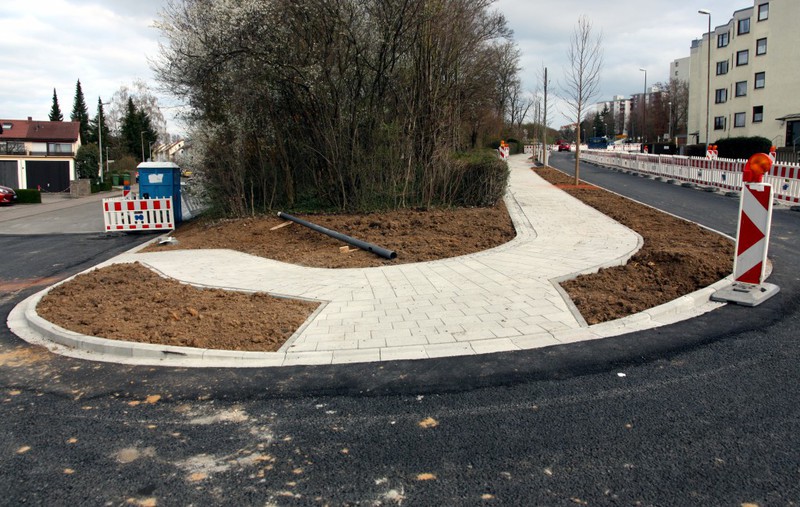

Die auf der fertiggestellten Seite neu errichteten Beete sind mit Erde befüllt und Bäume haben dort ihren Platz gefunden.

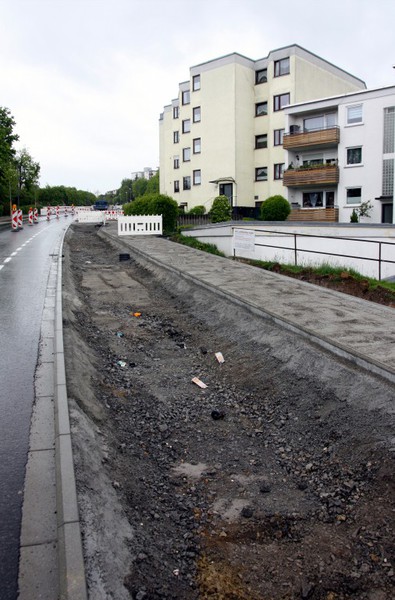

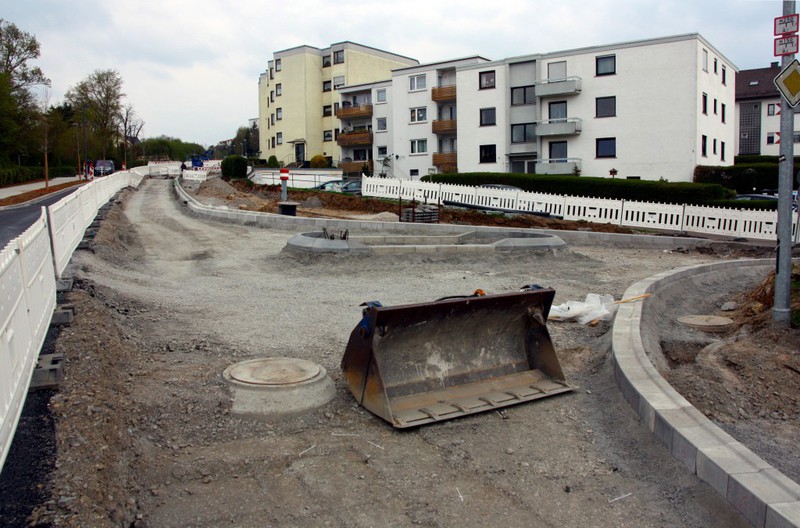

Die Baustelle ist auf die andere Straßenseite gewechselt. Dort ist bereits der alte Asphalt ausgebaut. Bis in einem Monat will man hier mit dem Neuaufbau der Fahrbahn und
des Gehwegs fertig sein.

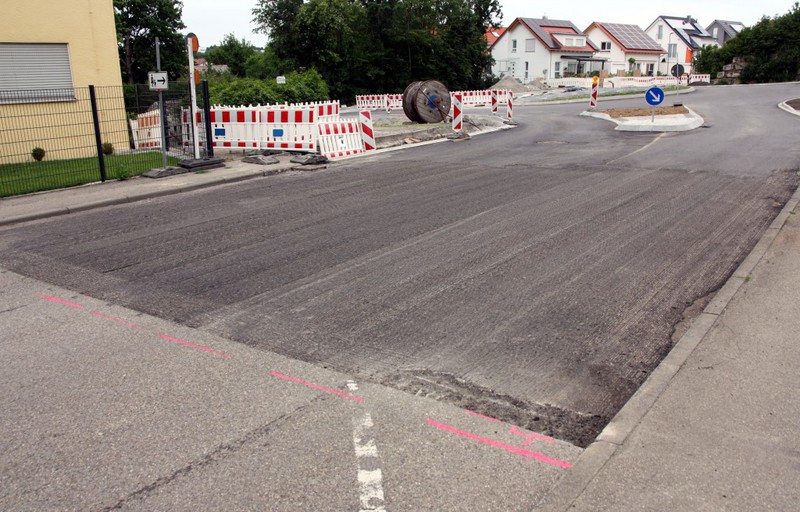

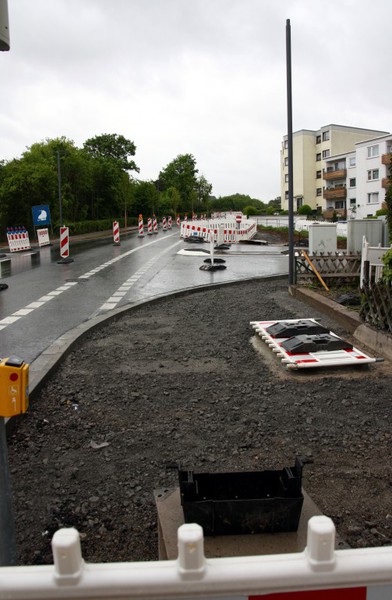

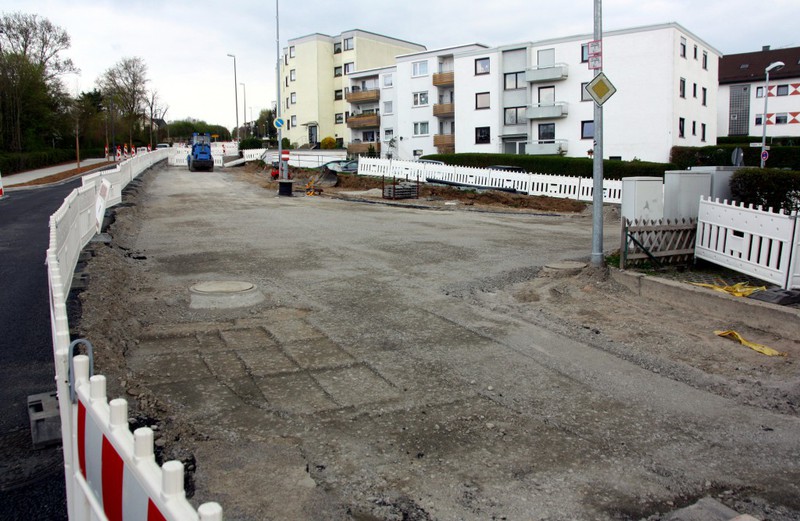

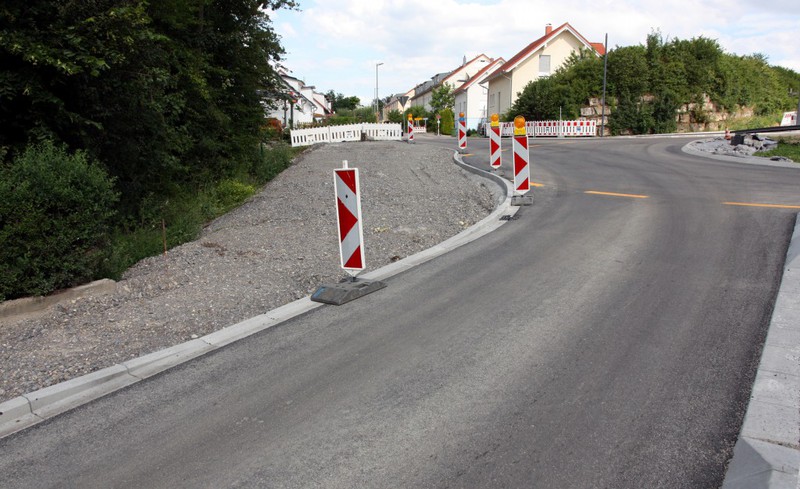

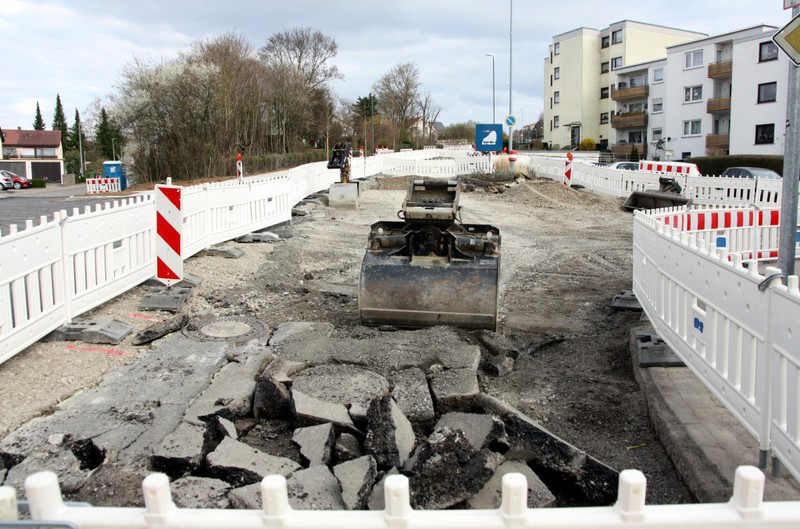

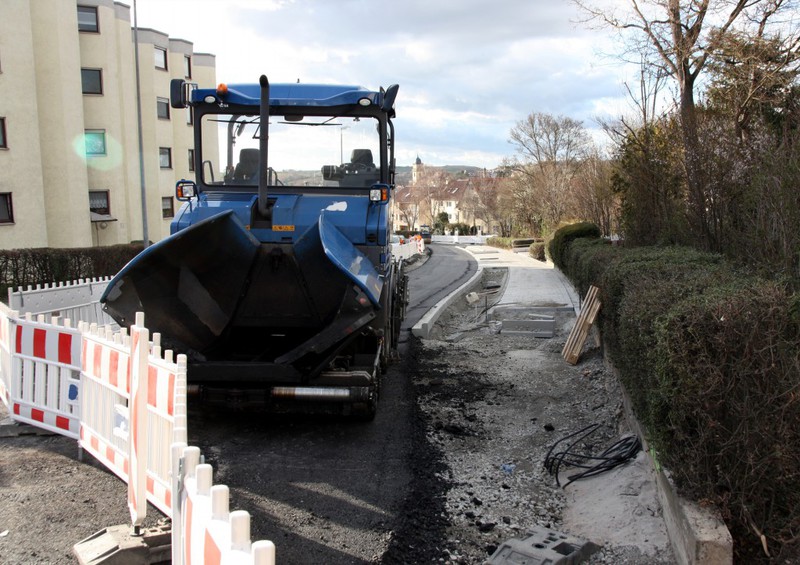

In der nächsten Woche kommt die erste Asphaltschicht auf der nördlichen Seite des Bauabschnitts. Der entsprechende Maschinenpark ist bereits angekommen und der Untergrund
entsprechend vorbereitet. Zudem ist das Pflaster des Gehweges soweit wie möglich verlegt worden. Im Bereich des künftigen Kreisels wurde die Wasserleitung in Richtung der Hermann-Essig-Straße fertig
verlegt. Die Baugrube kann dann in der nächsten Woche vollends verschlossen werden.
Nach dem Abkühlen des Asphalts kann dann der Verkehr verlegt werden und die Bauarbeiten rücken auf die südliche Seite der Stuttgarter Straße. In die Tiefe geht es hier
nicht mehr. Es werden hier lediglich die zweite Fahrbahnhälfte, ein weiterer Pflanzstreifen mit Bäumen und der neue Gehweg hergestellt.

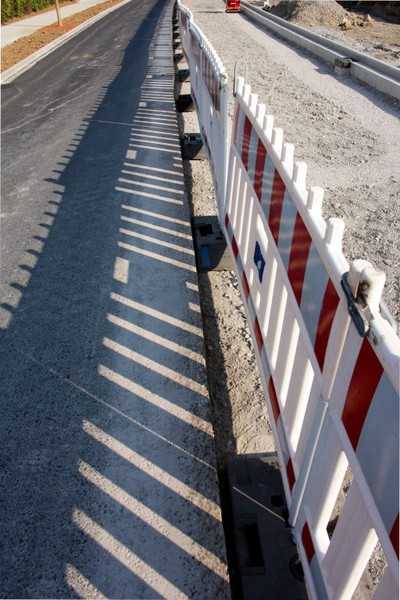

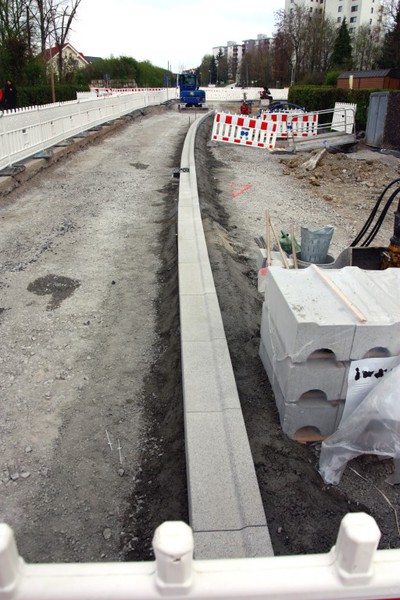

Das Setzen der Randsteine war in der letzten Woche schon gut vorangeschritten. In dieser Woche kamen noch weitere Beeteinfassungen hinzu. Es ist damit alles vorbereitet,
um die Pflasterarbeiten beginnen zu lassen. Die provisorische Asphaltschicht in den Vöhinger Weg hinein ist in dieser Woche entfernt worden. Jetzt wo an beiden Seiten des Abzweigs des Vöhinger Wegs
die Randsteine verlegt sind kann dann der finale Asphaltbelag kommen.

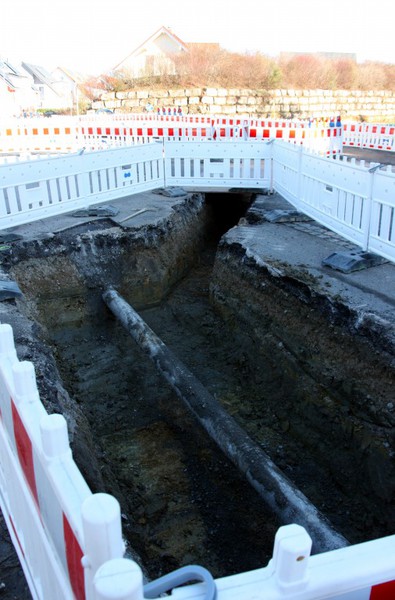

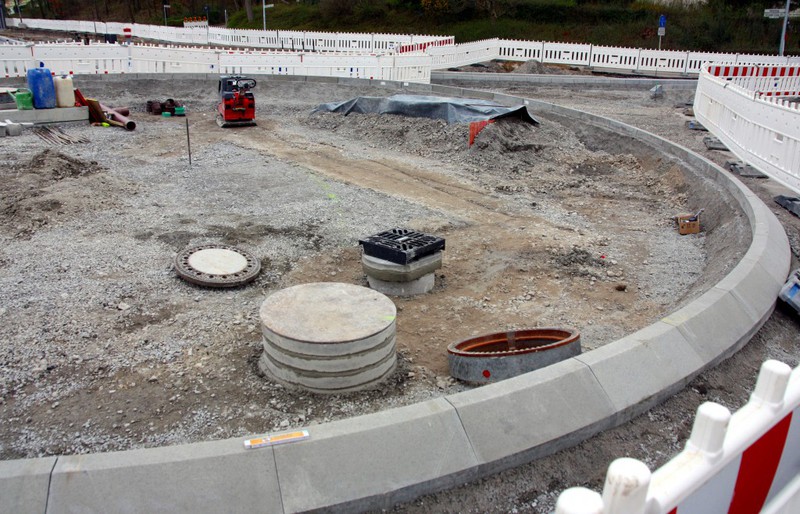

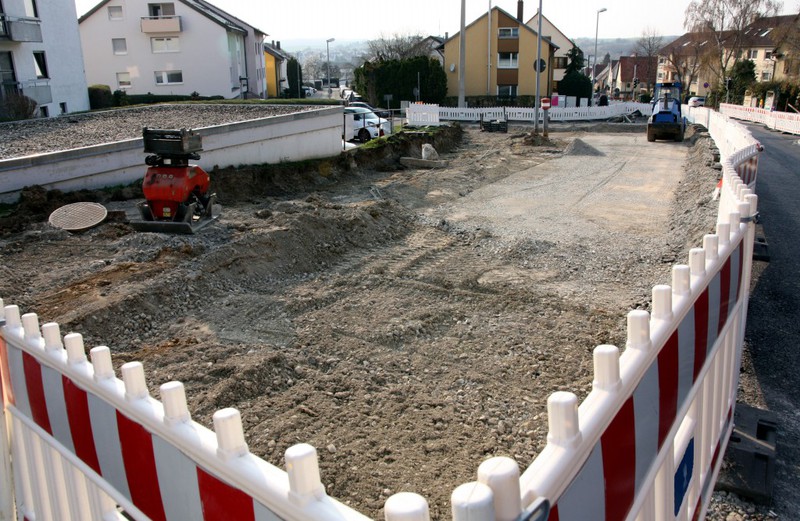

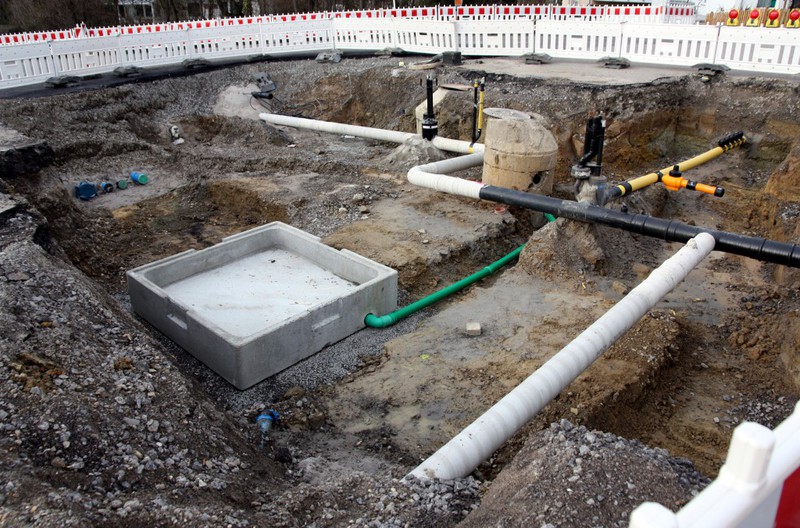

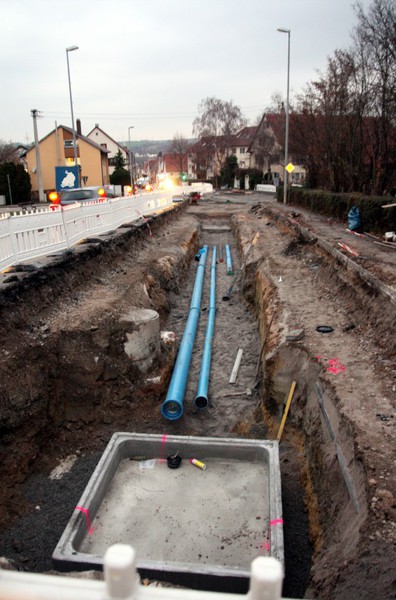

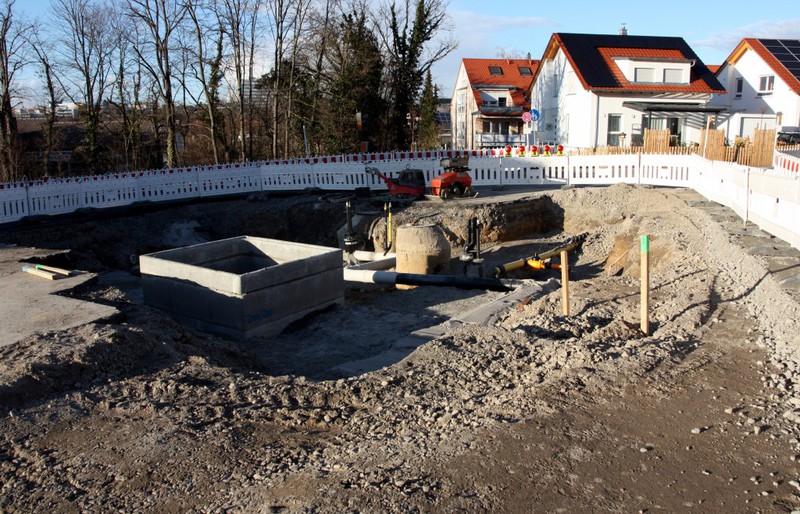

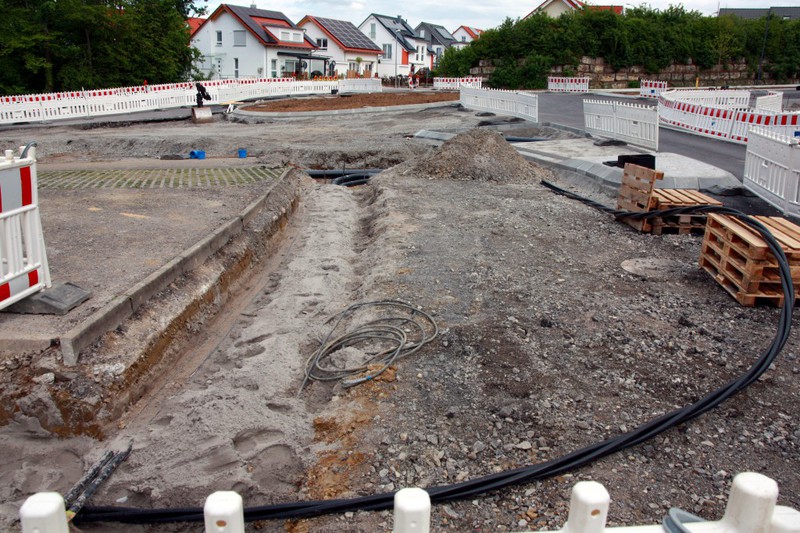

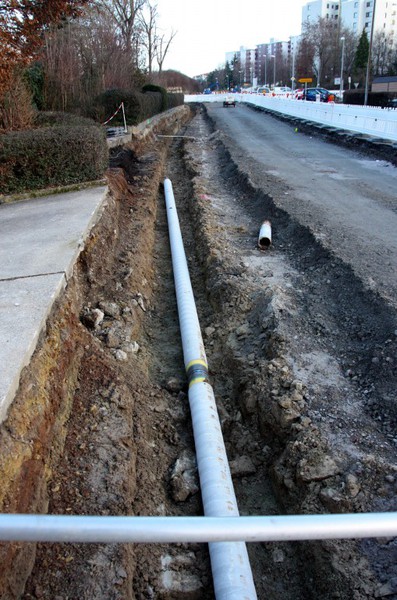

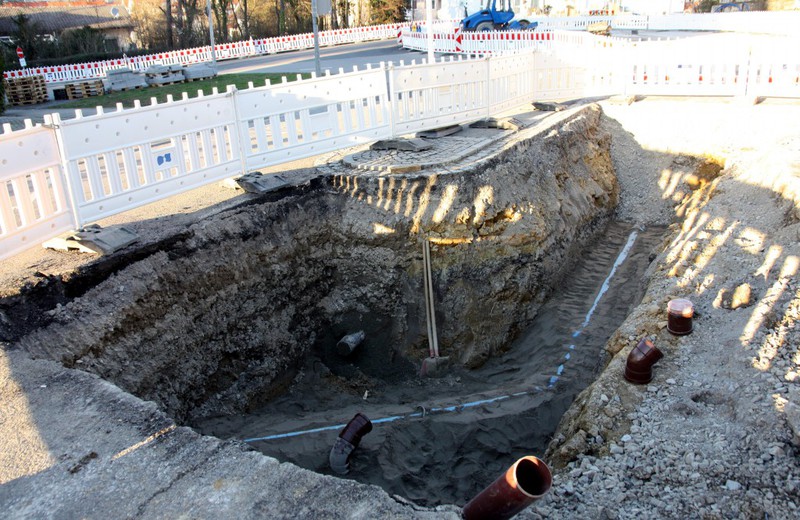

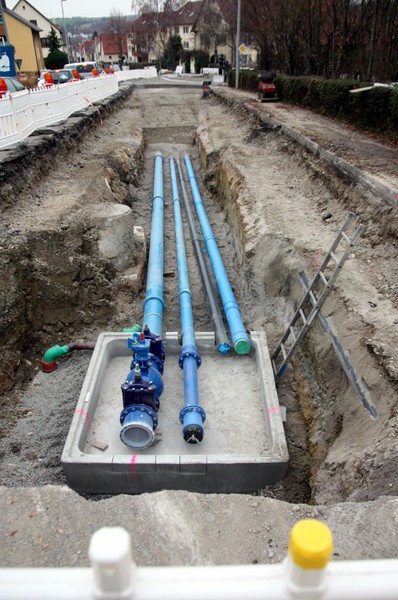

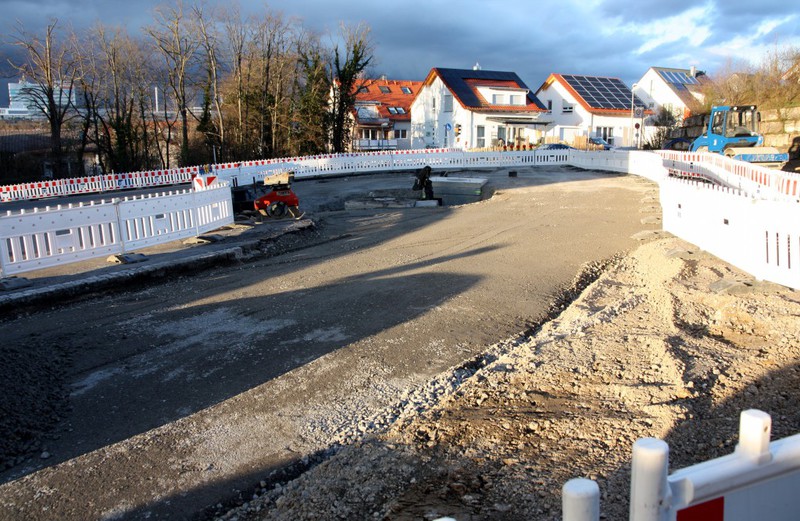

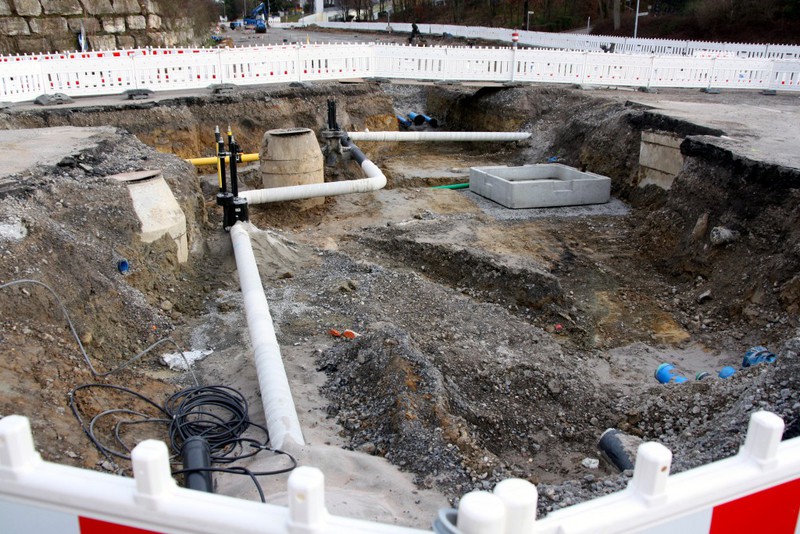

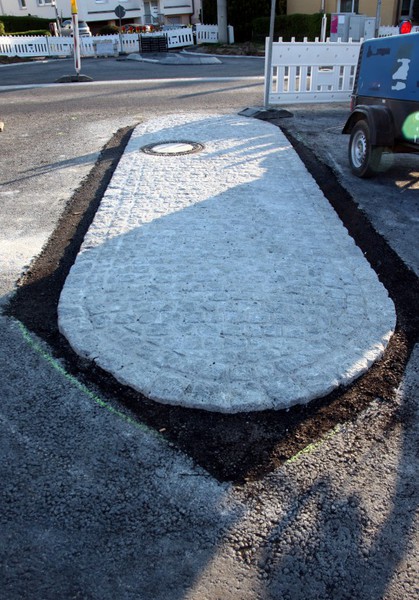

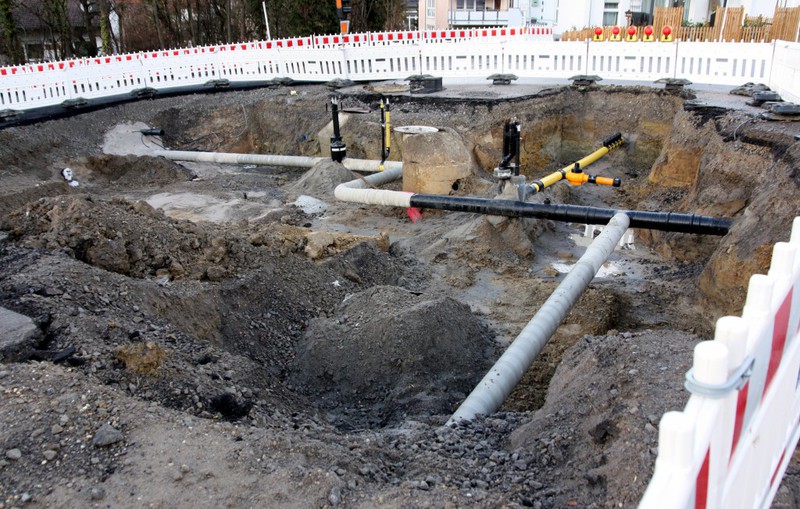

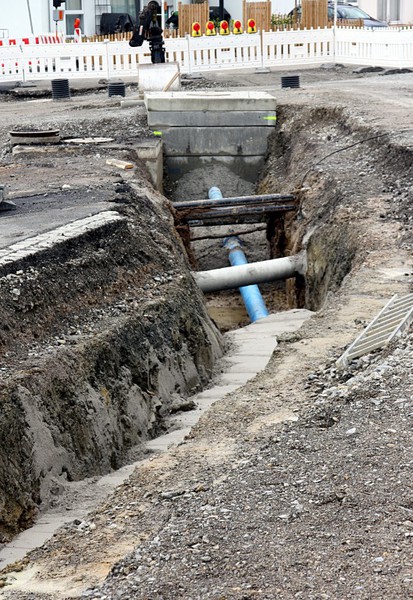

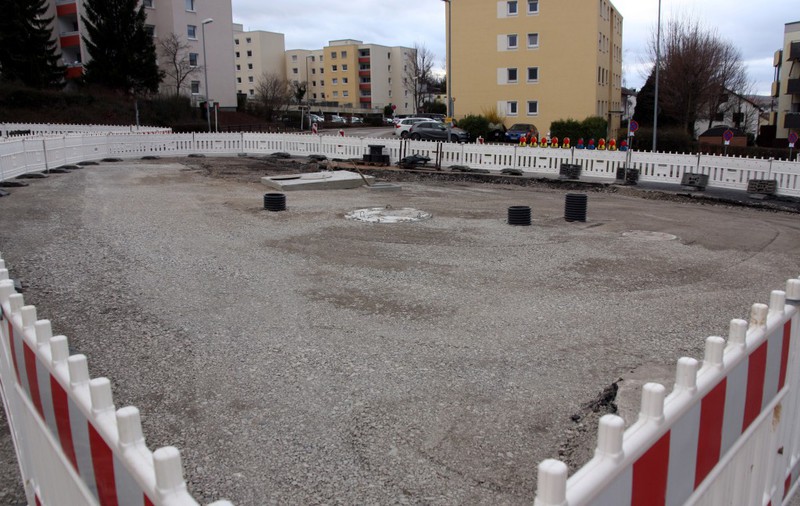

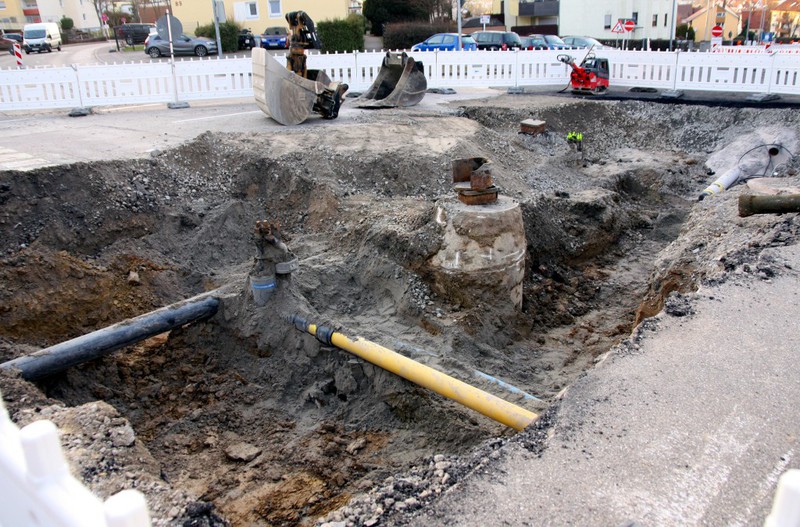

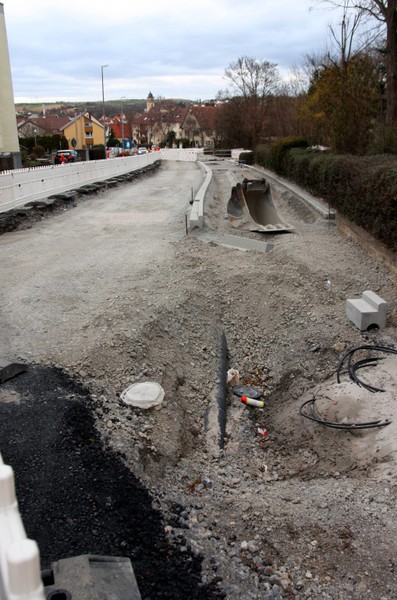

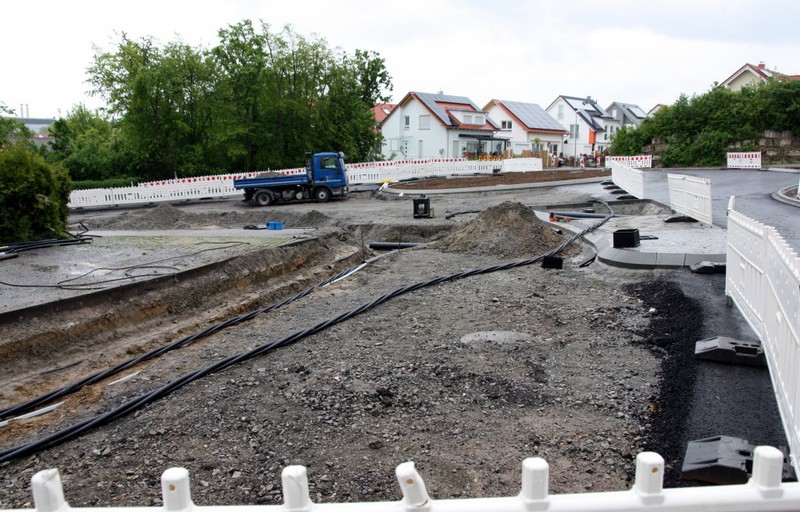

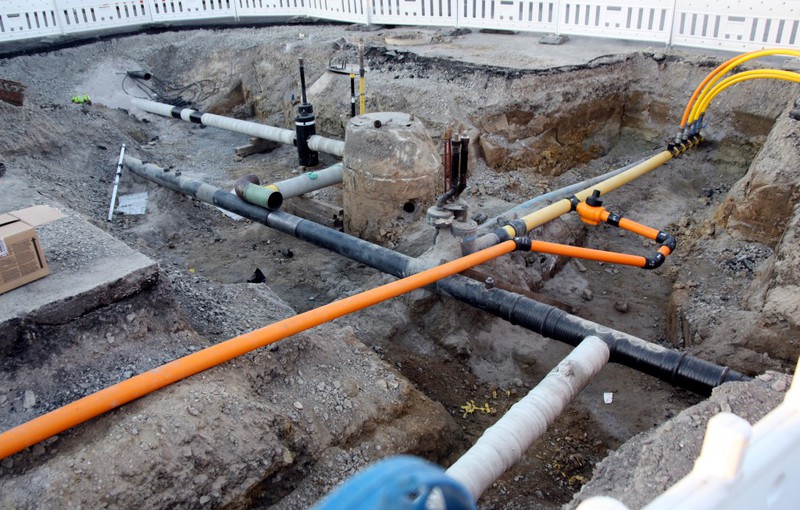

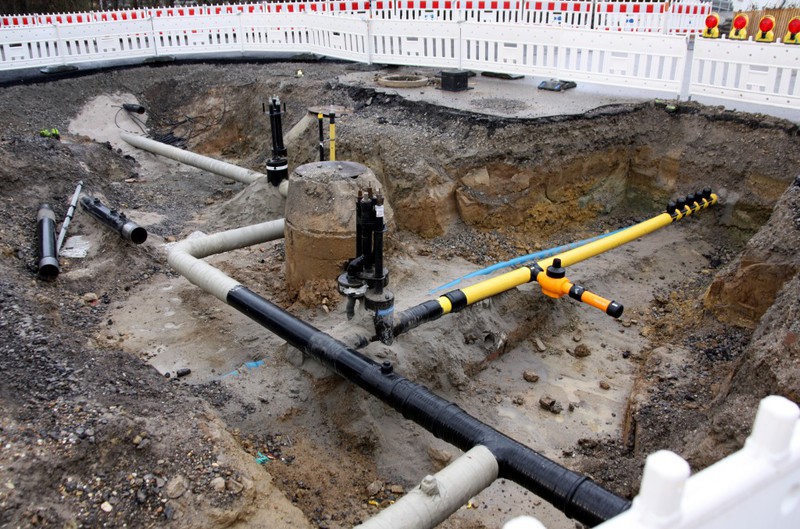

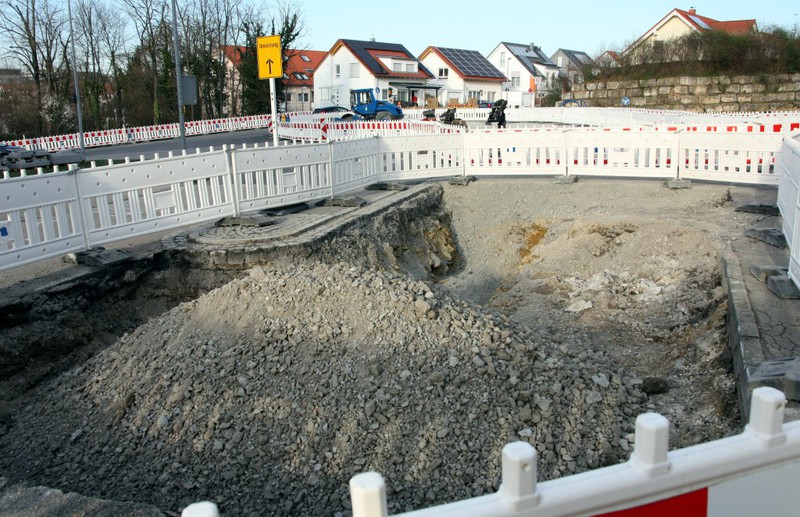

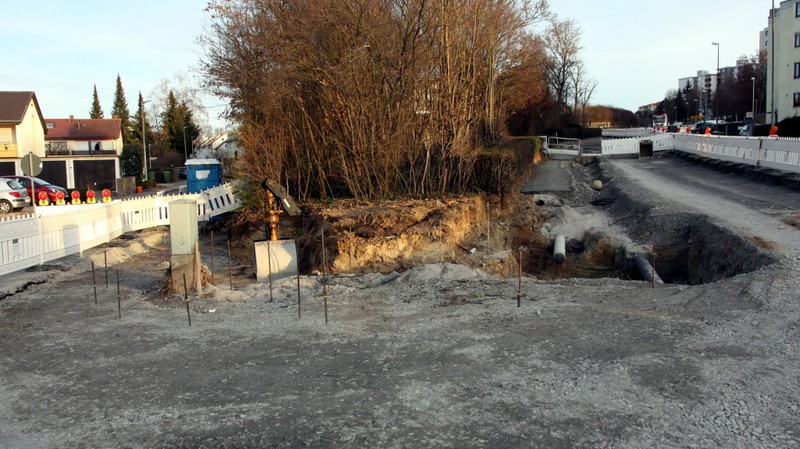

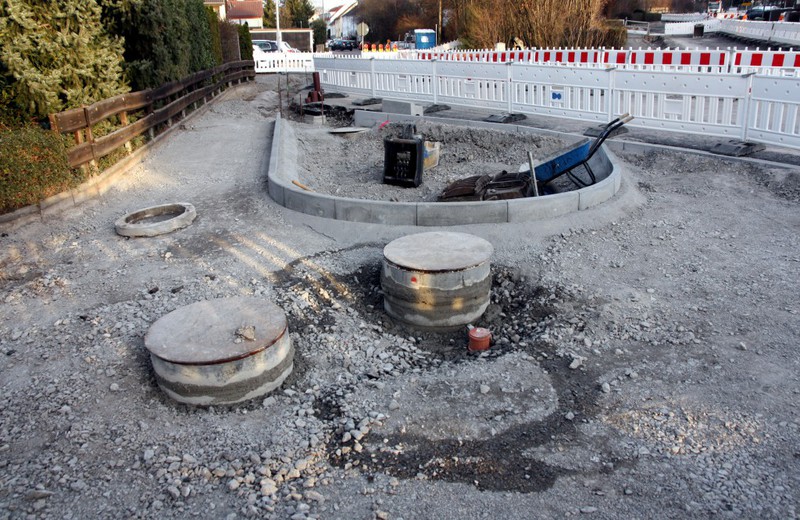

Im Bereich des künftigen neuen Kreisels sind die bestehenden Baugräben vollständig verschlossen worden. In Richtung der Hermann-Essig-Straße wurde eine neue Wasserleitung

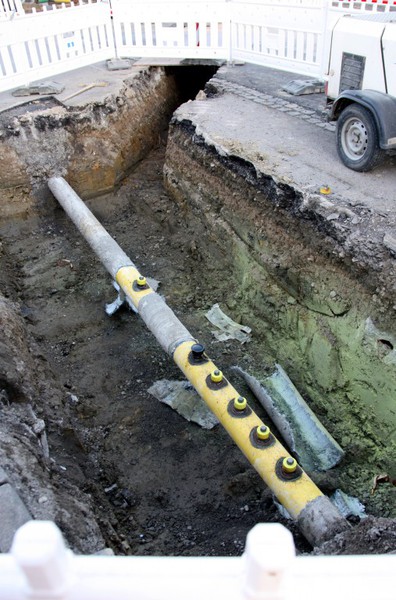

verlegt, d.h. die Hauptleitung der Hermann-Essig-Straße an die neuen Leitungen in der Stuttgarter Straße angeschlossen.
Bezüglich der Bauzeit gibt es heute mal ein wenig ein gegenläufiges Bild zum zeitlichen Ablauf der Baustelle. Die Arbeiten gehen insgesamt recht gut voran. Durch das
parallele Arbeiten in den Bauabschnitten 6 und 7 dauern die Arbeiten an den einzelnen Abschnitten aber wieder länger. In der Planung waren für den 6. Bauabschnitt 14 Wochen angegeben. Unter
Berücksichtigung des vorgezogenen Baustarts im Dezember werden diese 14 Wochen dann gegen Ende März vorbei sein. Der Abschluss des Bauabschnitts ist aber für Ende April / Anfang Mai angekündigt.

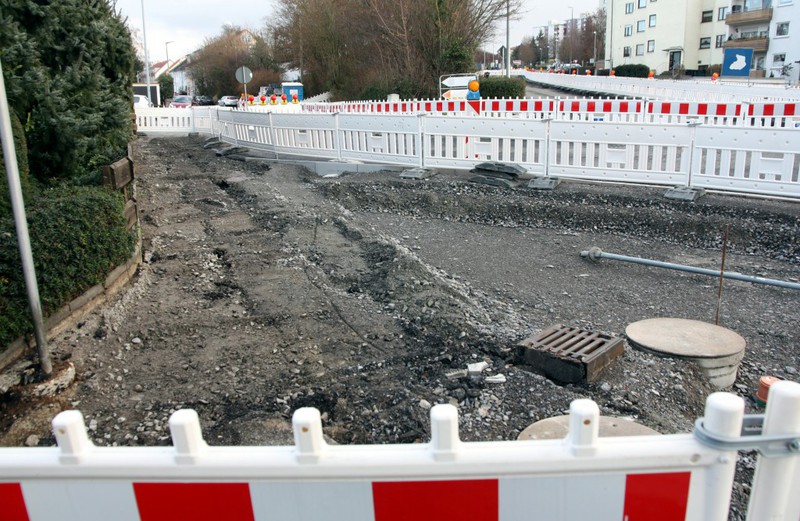

Soweit, so gut. Die Baustelle wird fertig werden, es dauert eben nur ein wenig länger.

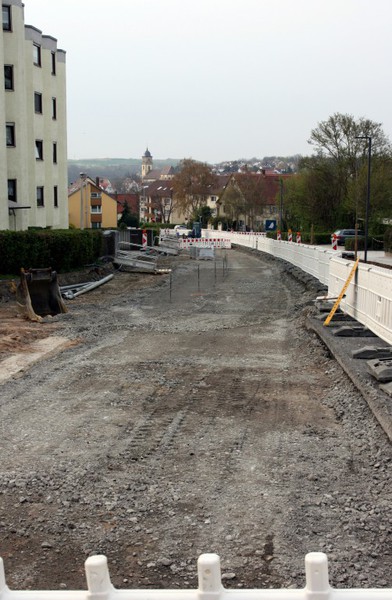

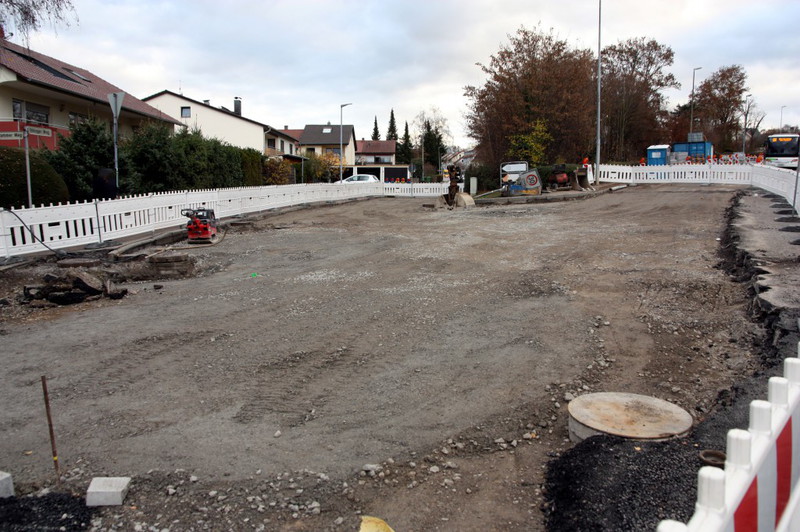

Im 6. Bauabschnitt gab es in dieser Woche wieder vielzählige Tätigkeiten, was sich auch in der Anzahl der Bilder wiederspiegelt. Insgesamt wurde an folgenden Punkten
gearbeitet:

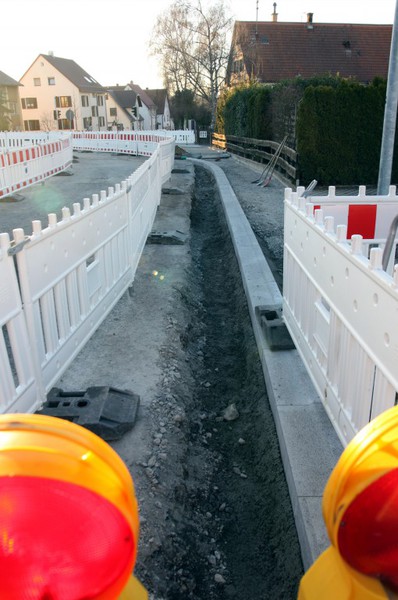

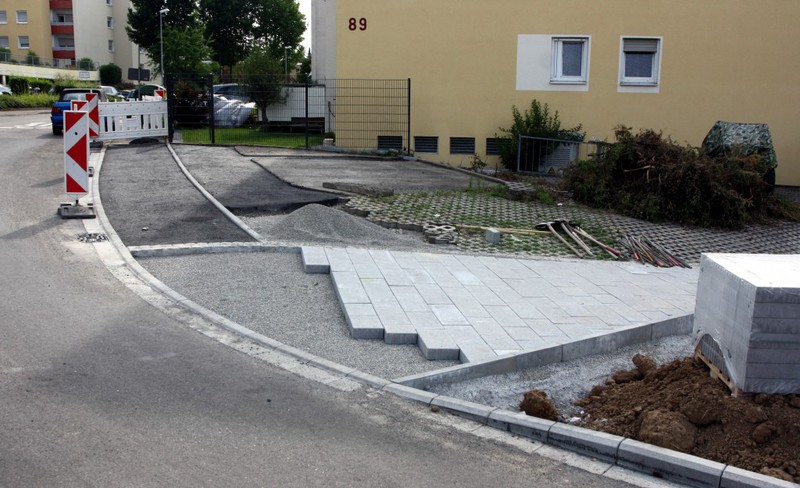

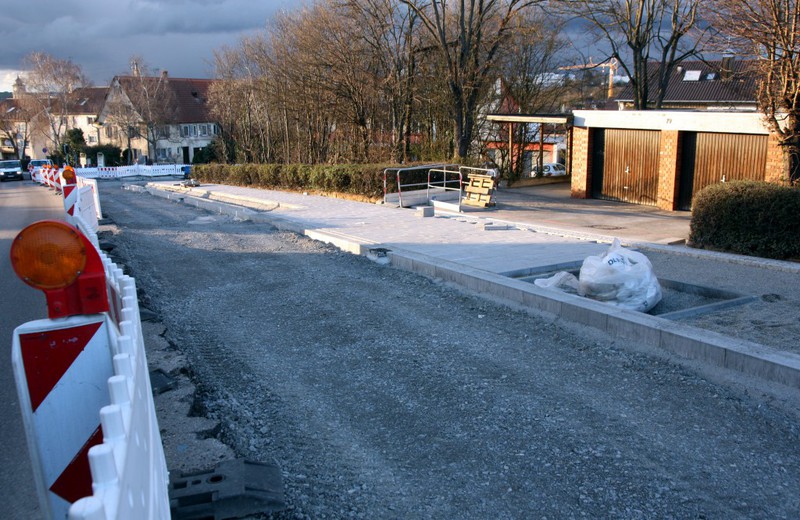

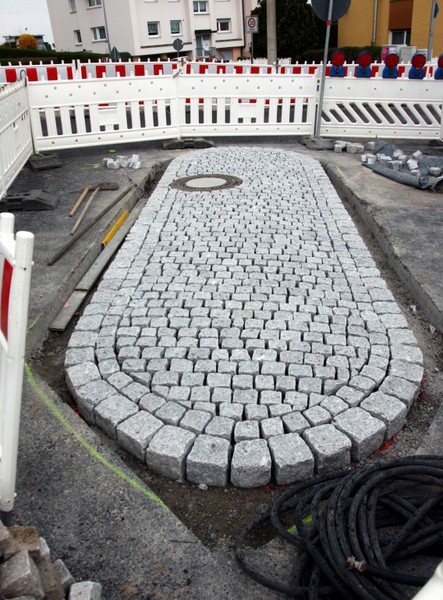

- Abschluss der Pflasterarbeiten am Vöhinger Wegs und Setzen der Randsteine
- Setzen der Rand- und Begrenzungssteine entlang der Stuttgarter Straße

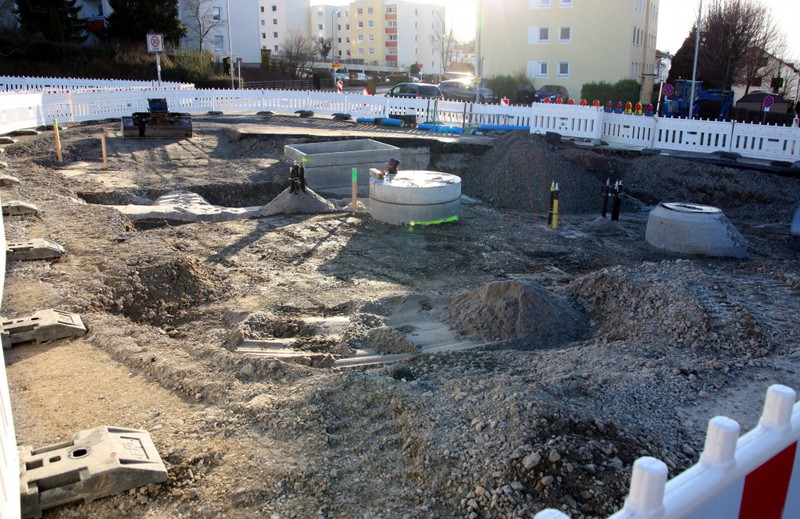

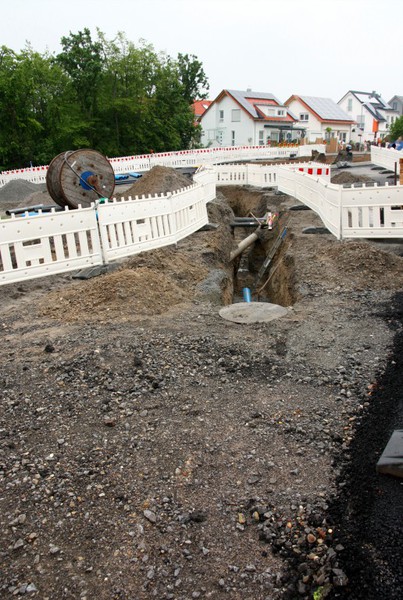

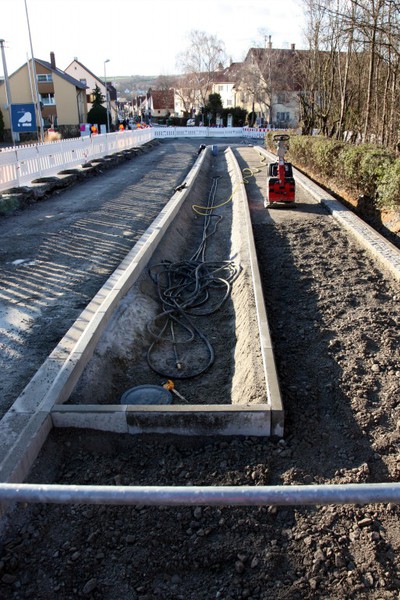

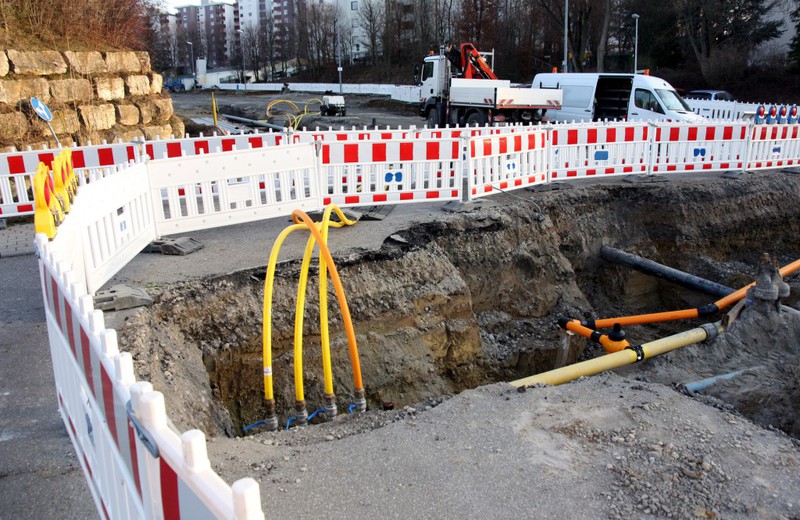

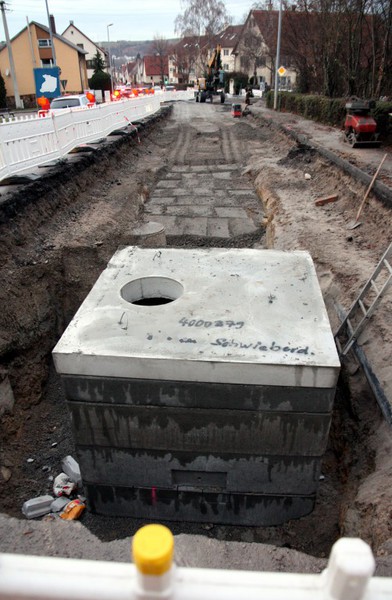

- Setzen eines Schachts und Verlegung der Wasserleitungen im Bereich des künftigen neuen Kreisels

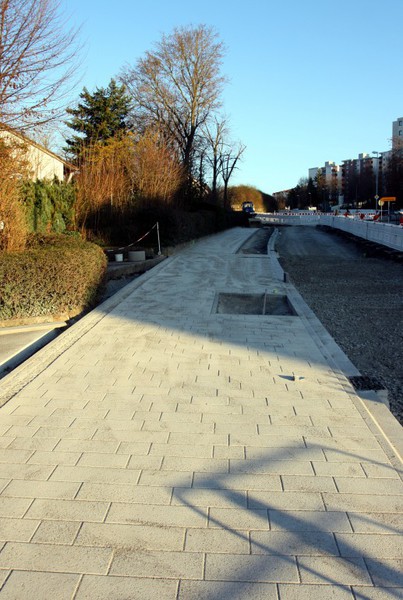

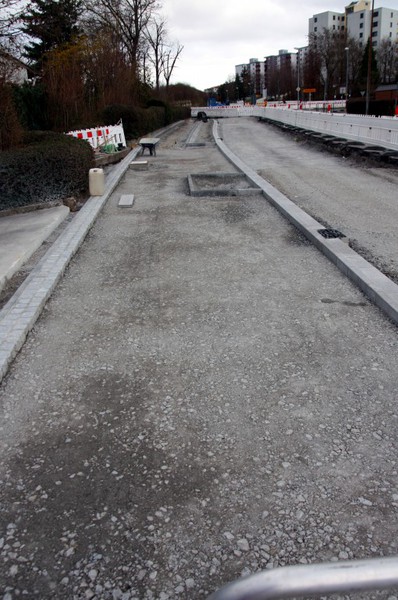

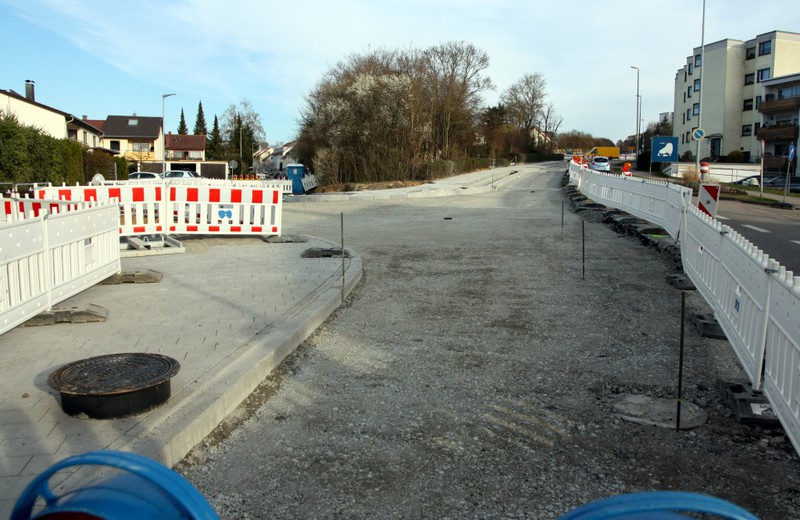

Laut dem aktuellen Zeitplan soll die Nordseite bis Ende März fertiggestellt, d.h. mit Asphalt versehen, sein. Danach folgt die Südseite bis Ende April / Anfang Mai.

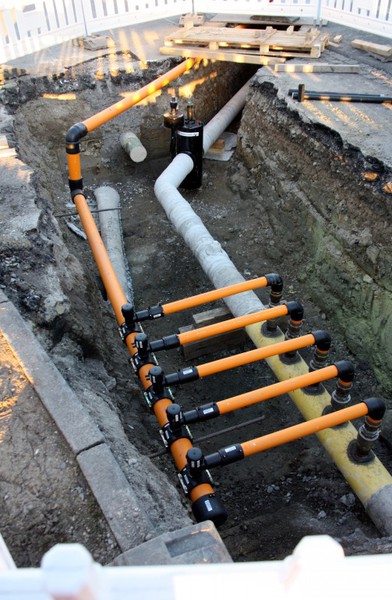

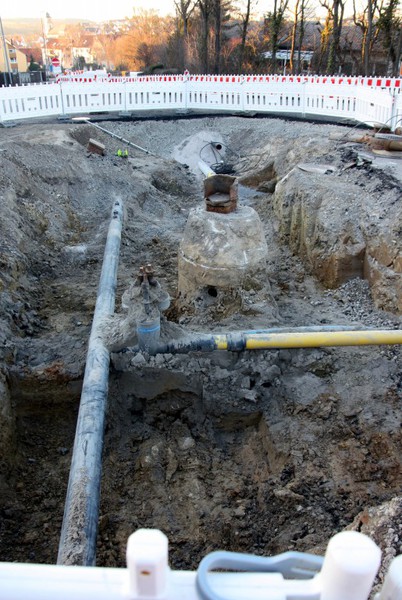

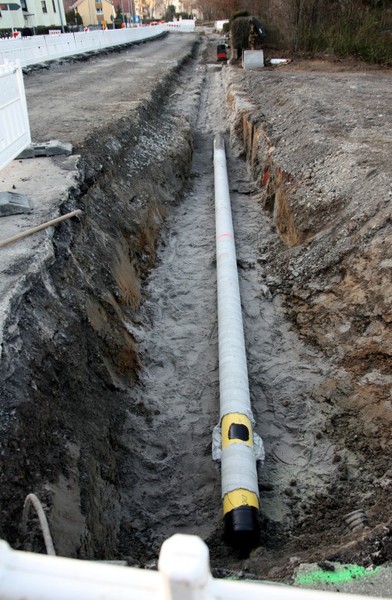

Die Arbeiten an den Gasleitungen im Bereich des neuen Kreisels an der Hermann-Essig-Straße scheinen großteils abgeschlossen zu sein. Die Bypässe sind entfernt und es
wurde begonnen die Baugräben wieder zuzuschütten. Man darf jetzt gespannt sein, sei sich die Arbeiten rund um den Kreisel weiterentwickeln. Die Ersatzparkplätze am Abzweig der Hermann-Essig-Straße

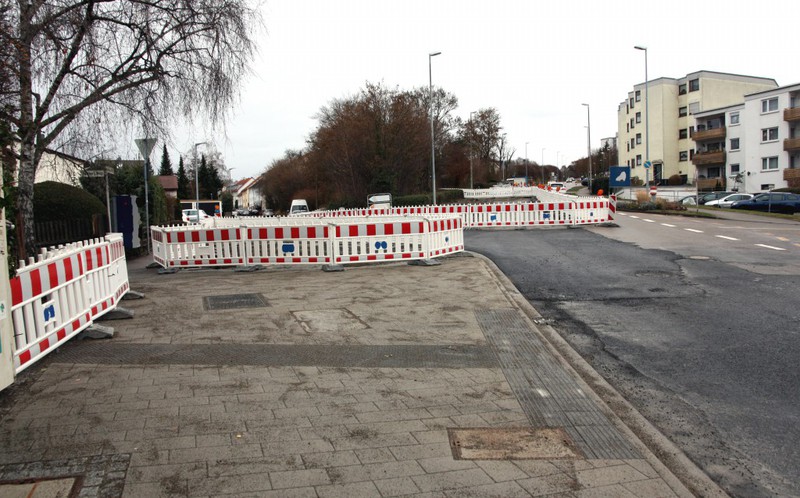

und am Memelweg sind seit dieser Woche gesperrt und fallen damit weg.

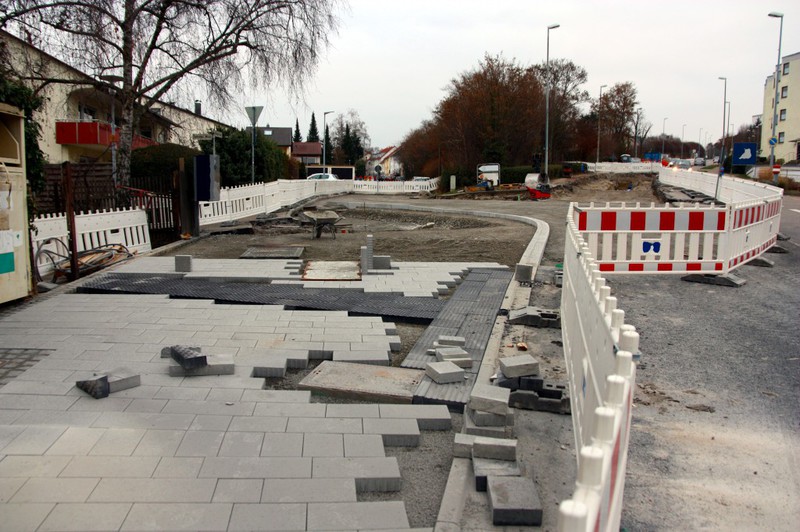

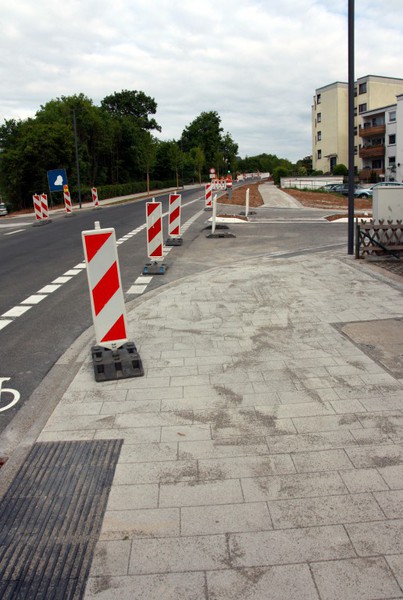

Am unteren Ende des Bauabschnitts waren wieder die Pflasterleger aktiv. Hier wurde der Abzweig des Vöhinger Wegs mit einer neuen Pflanzinsel versehen und die noch

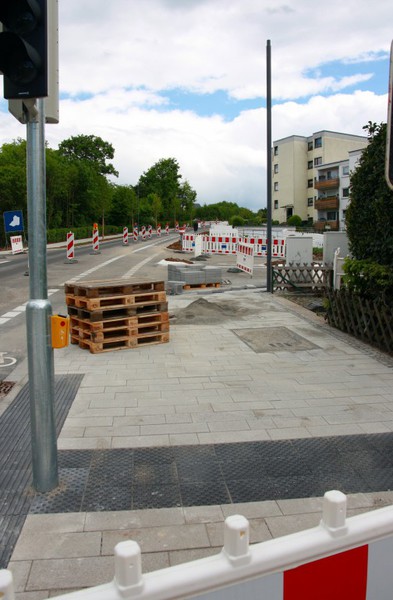

fehlenden Gehwege gepflastert. Ebenso sind die Vorarbeiten gelaufen, um die noch fehlenden Bordsteine zu setzen. Entsprechende Positionsmarkierungen sind bereits vorhanden.

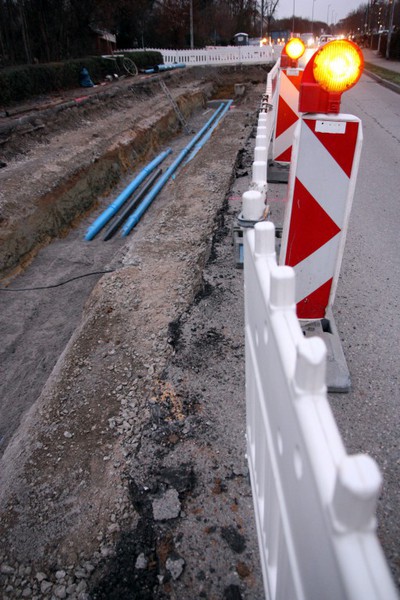

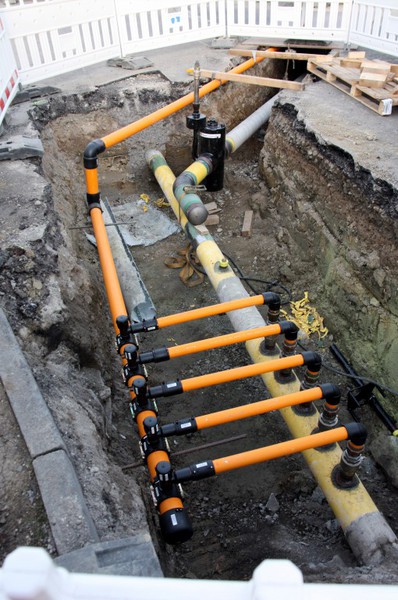

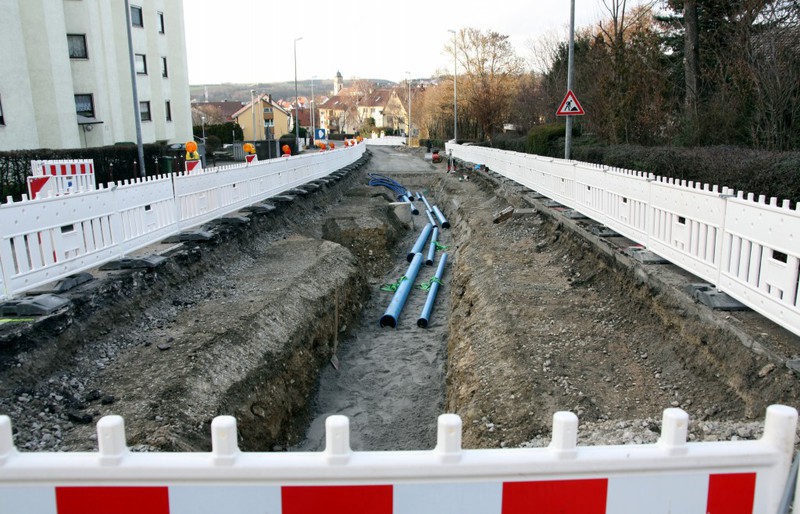

Primär standen in dieser Woche die Vorbereitungen für den Anschluss der neu verlegten Gasleitung im Fokus. Wie schon an anderen Stellen verlegte eine Spezialfirma

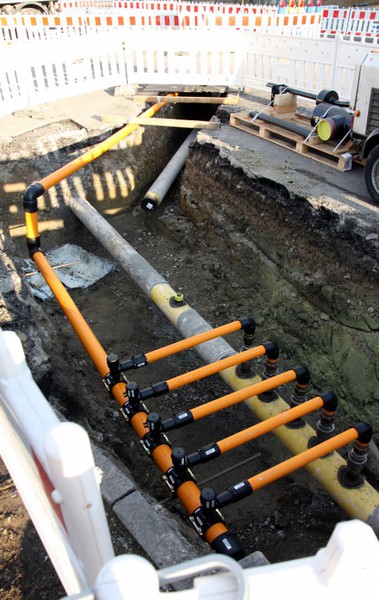

Bypässe. Teilweise wurde die neue Leitung bereits eingebaut.

Neben den Arbeiten an den Gasleitungen gab es ebenso einen baulichen Fortschritt am unteren Ende des Bauabschnitts. An der Einfahrt zum Vöhinger Weg sind weitere Randsteine verlegt worden.

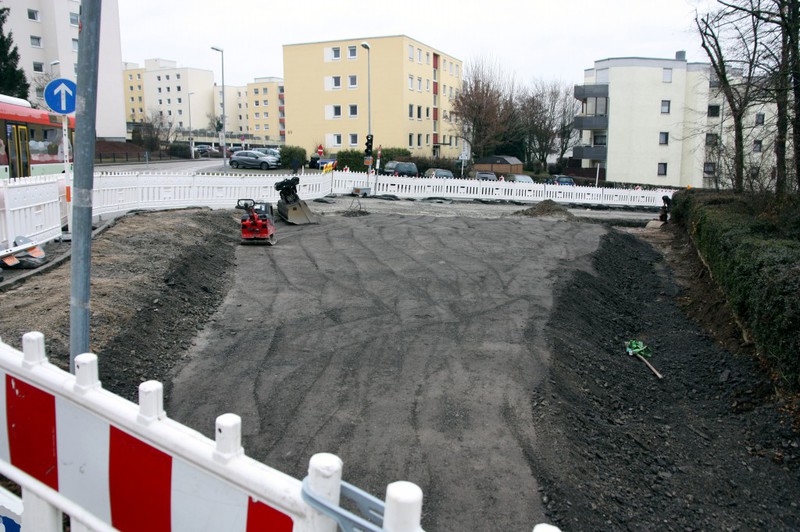

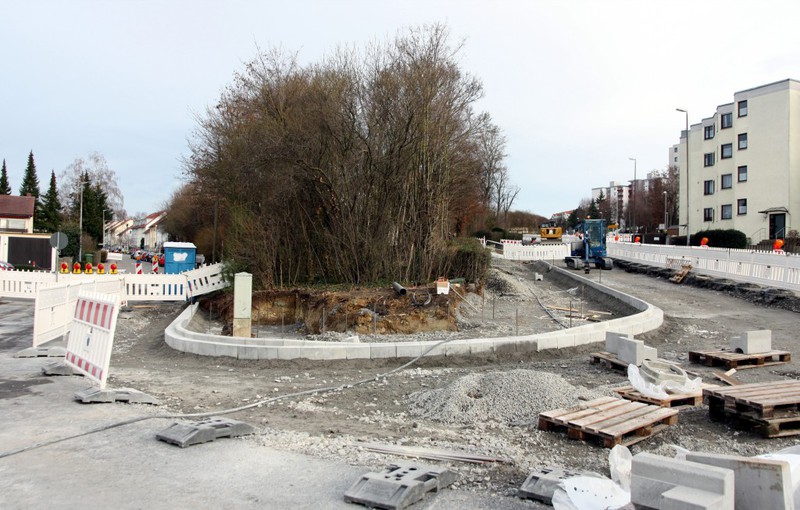

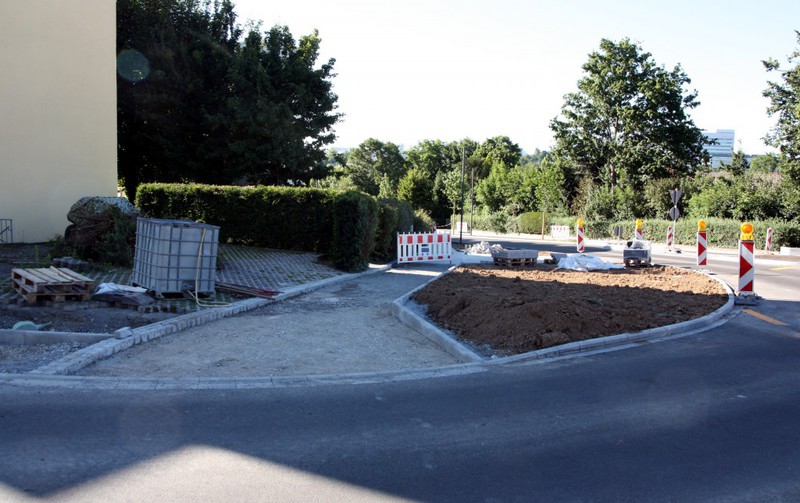

Im 6. Bauabschnitt hat sich in dieser Woche vor allem im Bereich des künftigen Kreisels an der Hermann-Essig-Straße was getan. Wie es bereits von der Gemeindeverwaltung

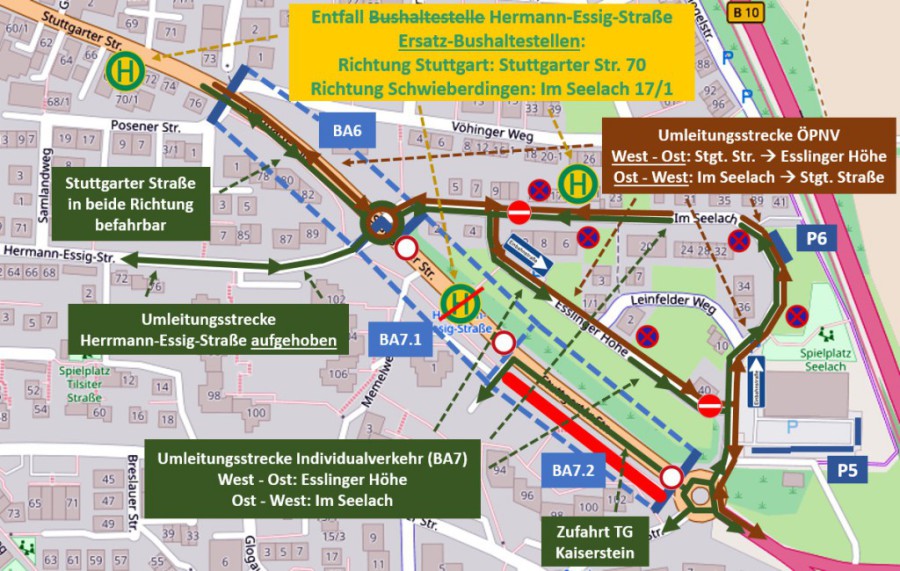

angekündigt war, ist die Umleitungsstrecke temporäre nach Westen verlegt worden, um den künftigen Kreiselbereich für Tiefbauarbeiten zugänglich zu haben. Als Umleitungsfahrer musste man sich hier
dann auf einen Schlingerkurs einlassen. Der Sinn des Ganzen liegt darin, die neue Gasleitung um den künftigen Kreisel in Richtung der Hermann-Essig-Straße verlegen zu können. Aktuell liegen die
Leitungen noch im Bereich der künftigen Kreiselmitte, was künftig nicht mehr so sein soll.

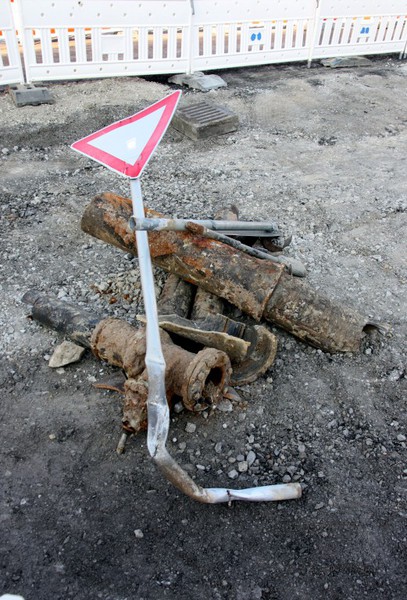

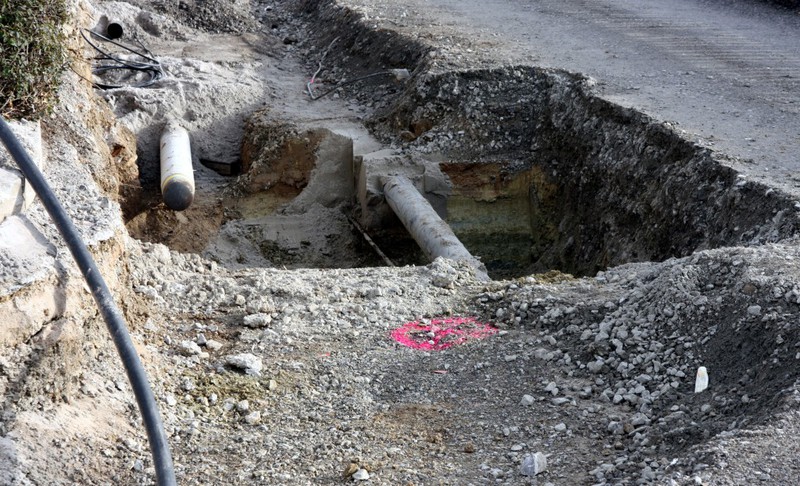

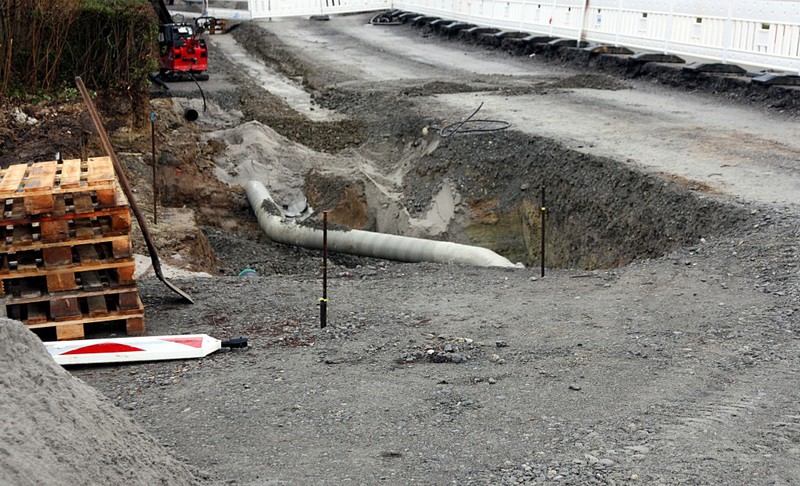

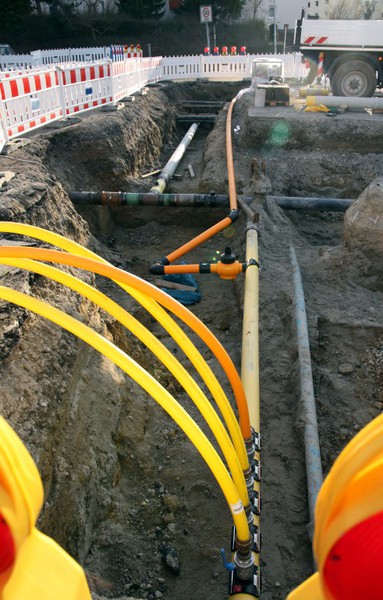

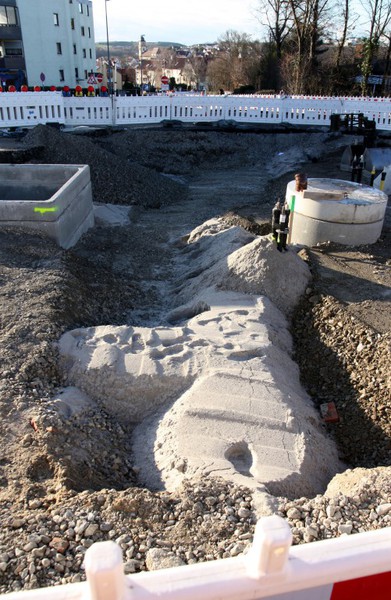

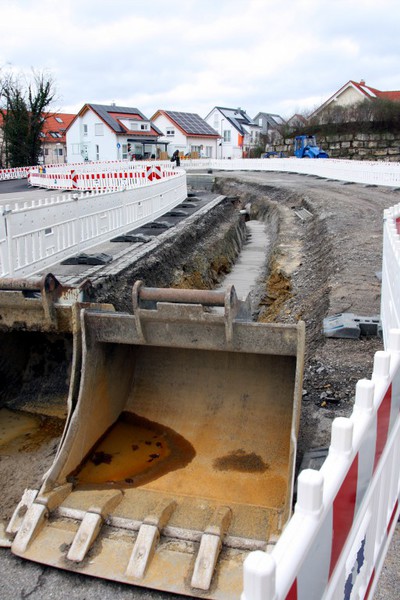

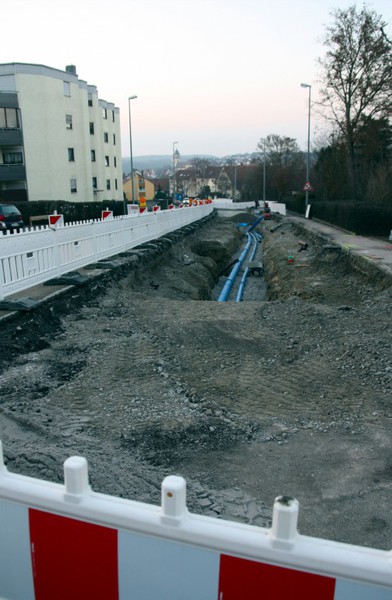

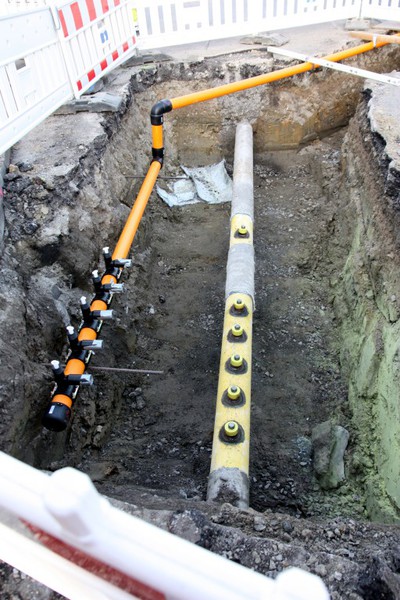

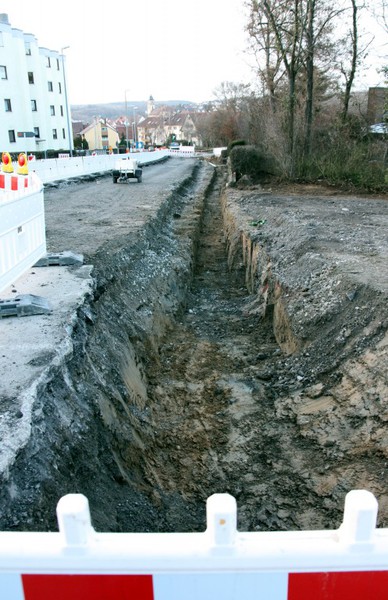

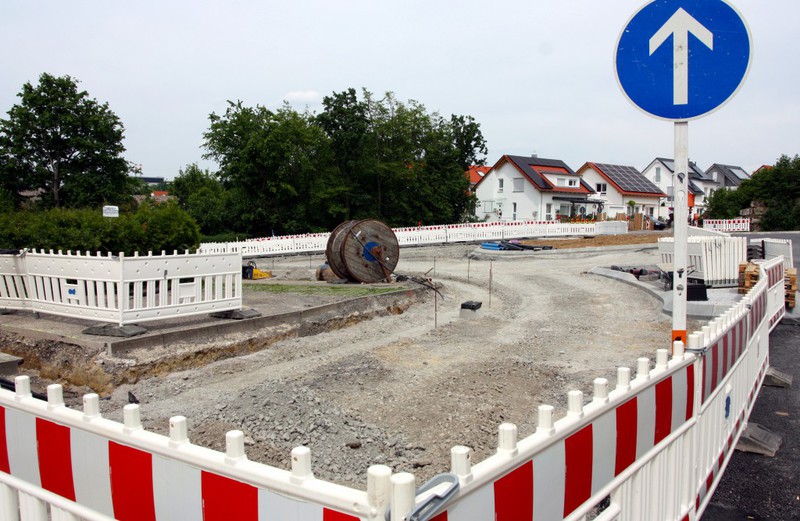

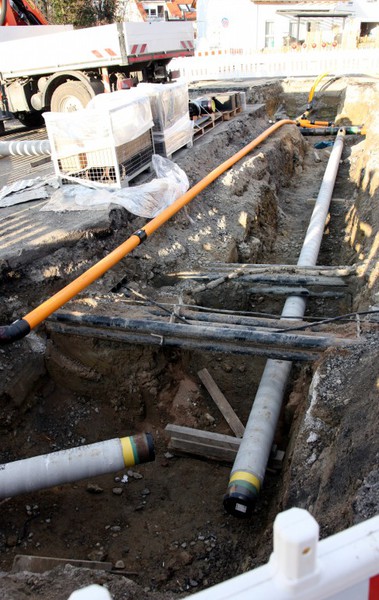

Im Graben aus der letzten Woche wurde eine Gasleitung verlegt. Was hier auffällt ist, dass die Leitung gar nicht so tief im Erdreich liegt. Das wird aber alles richtig so
sein. Die in der letzten Woche erwarteten Leerrohre wurden auch noch verlegt. Wie bereits in der AUT-Sitzung angekündigt (siehe --> hier), ist die neue Ampelanlage für den Fußgängerüberweg auf Höhe des Vöhinger Wegs aufgebaut worden. Am anderen Ende des
Bauabschnitts laufen gerade die Vorbereitungen, um den Verkehr unterhalb der jetzigen Fahrspur umzuleiten, damit dann im Bereich des neuen Kreisels u.a. die Gasleitung weiter verlegt werden
kann.

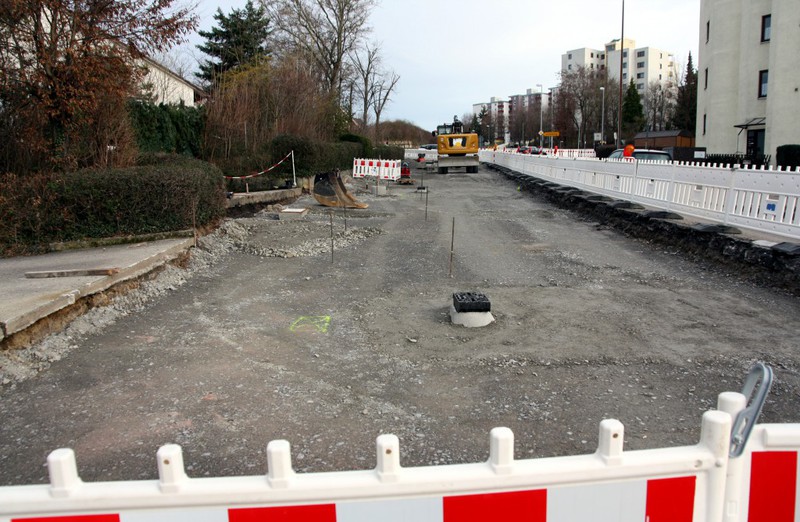

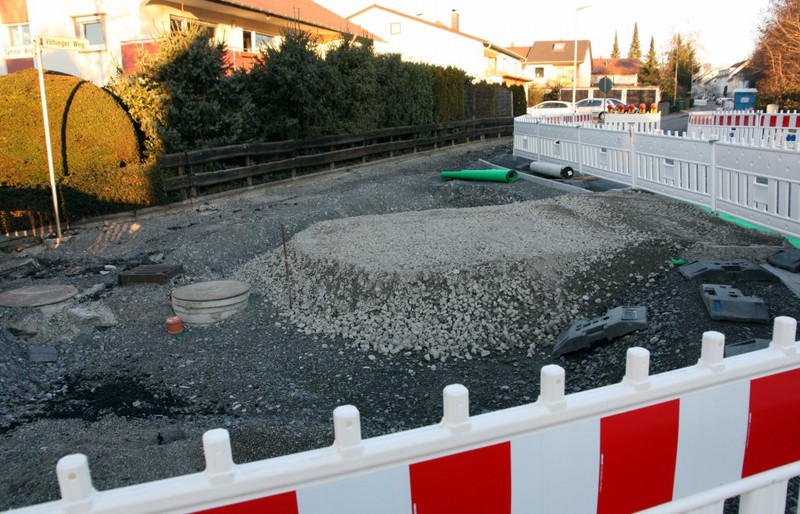

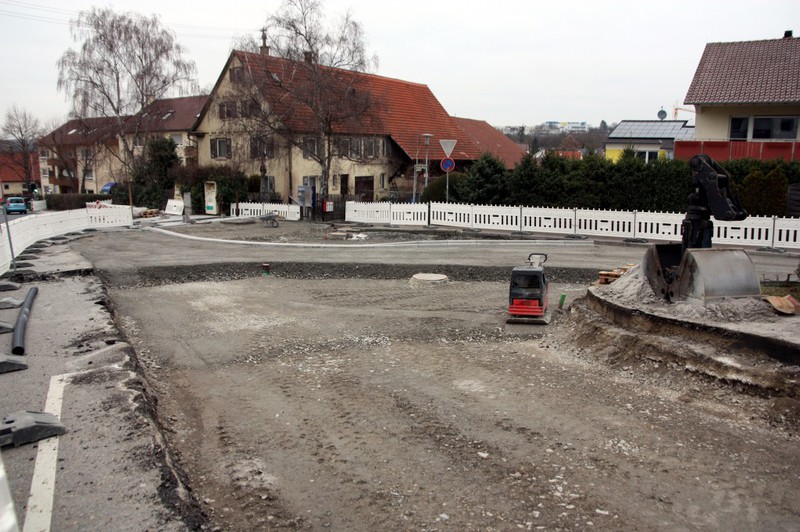

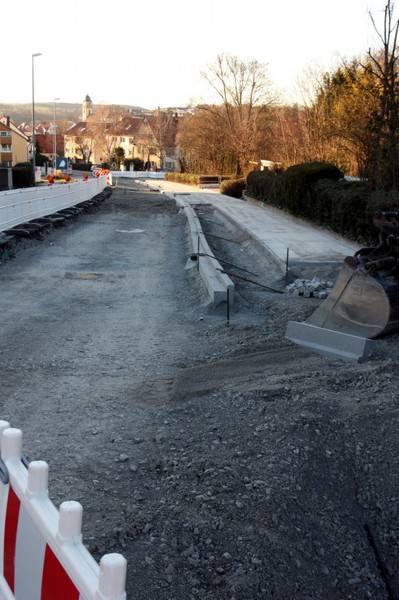

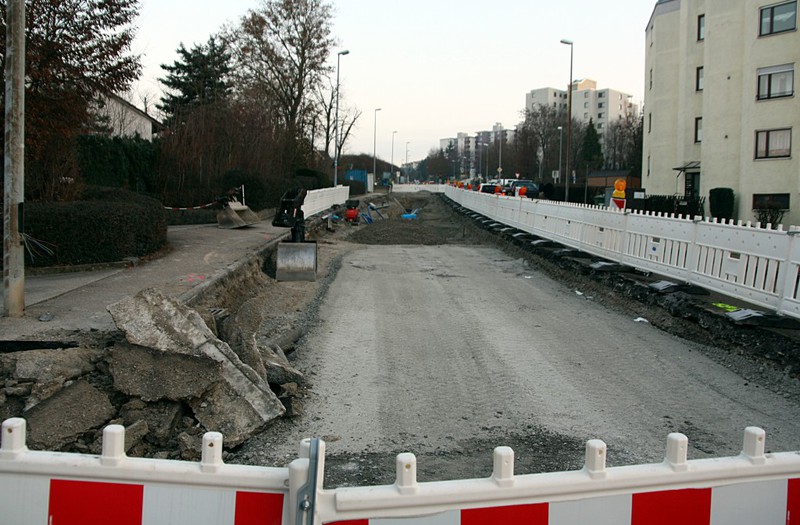

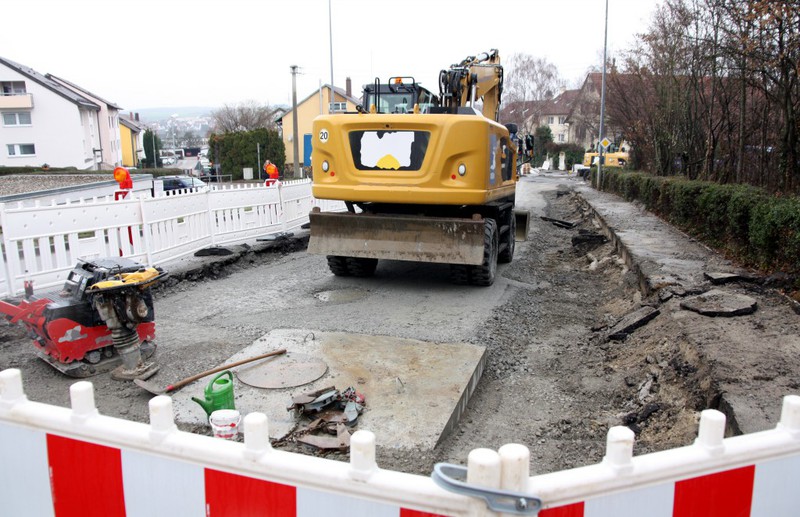

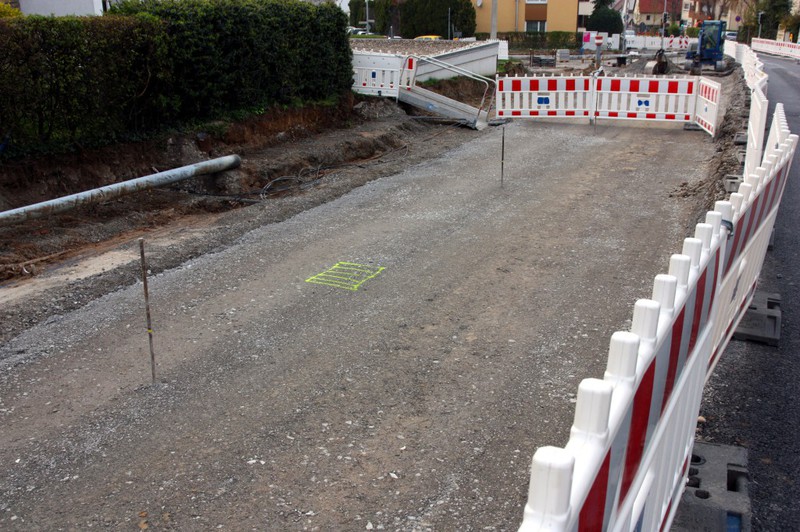

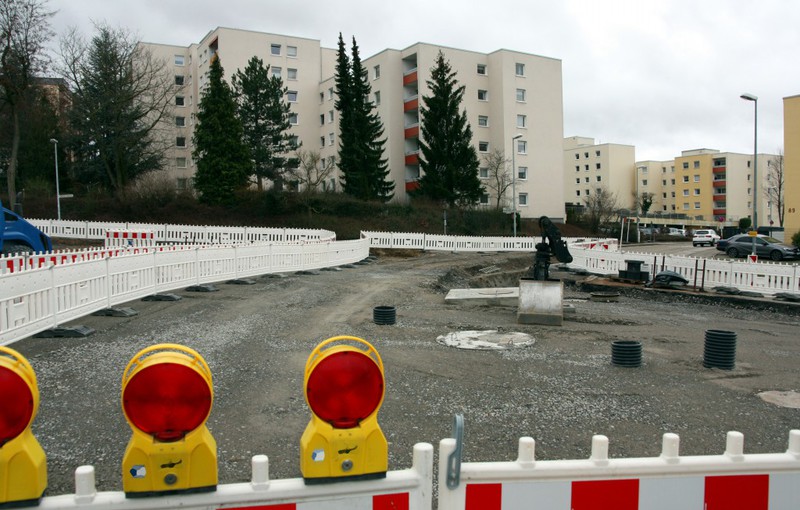

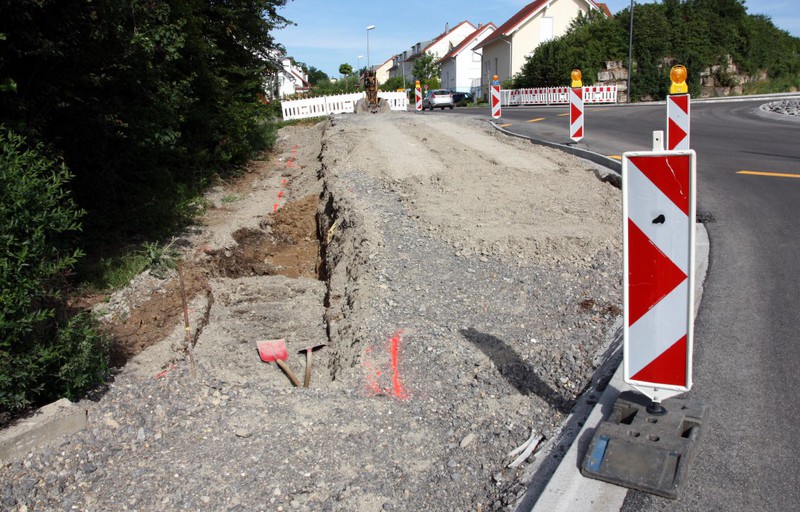

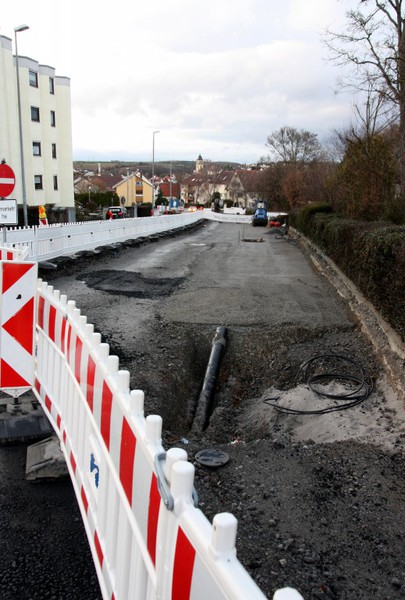

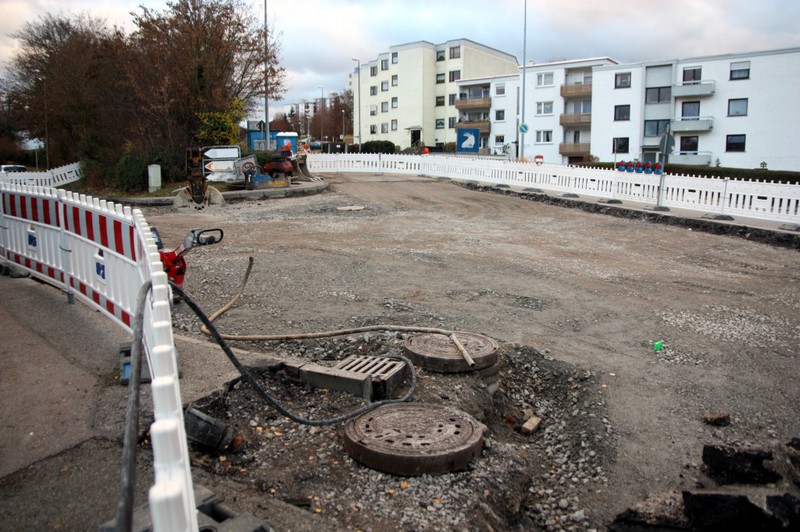

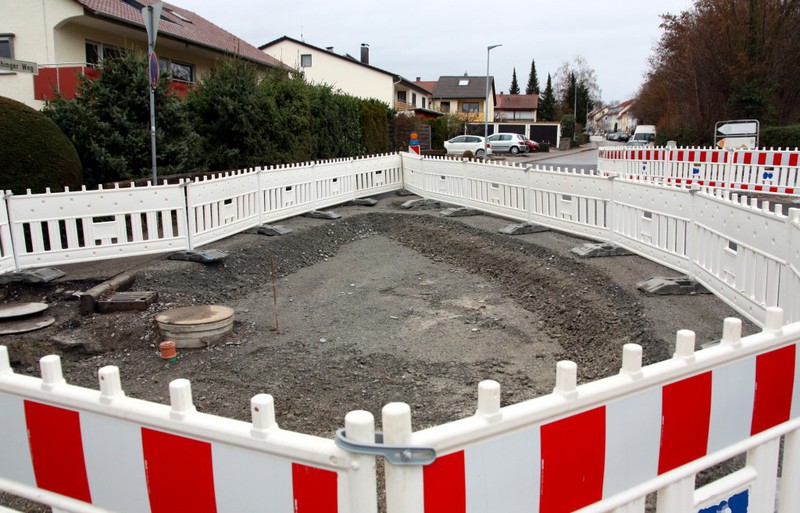

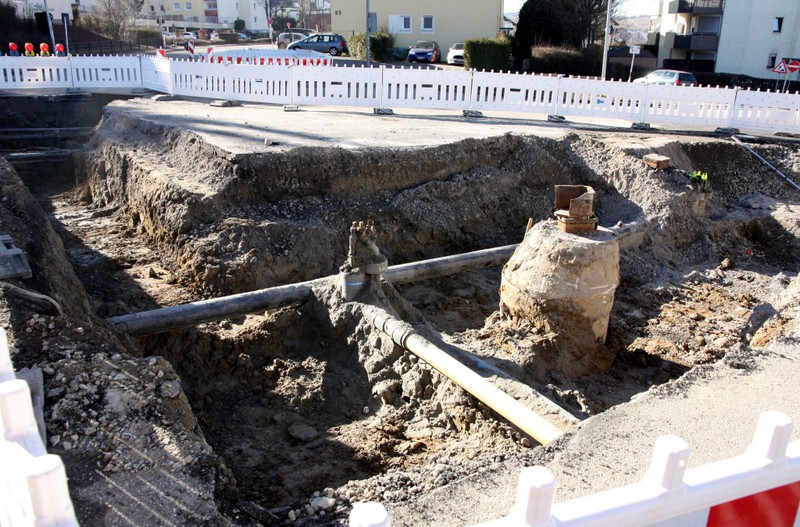

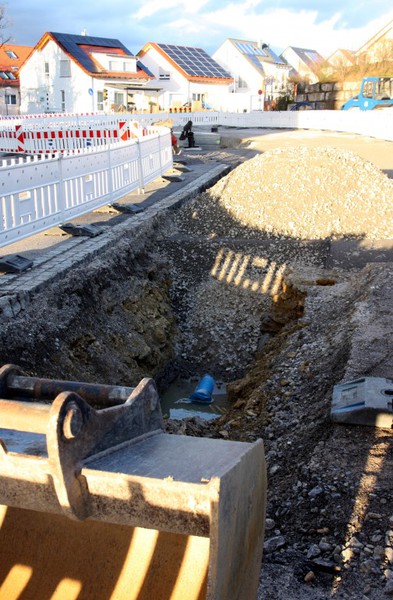

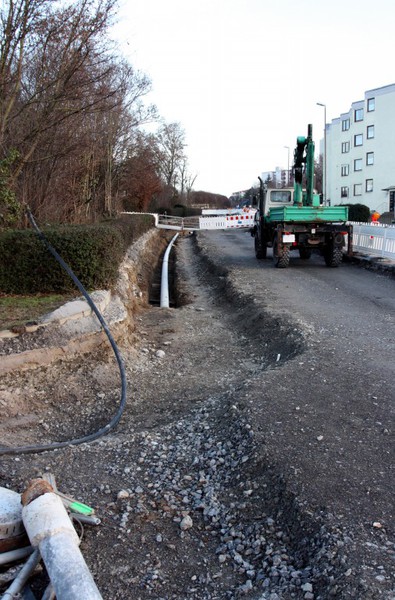

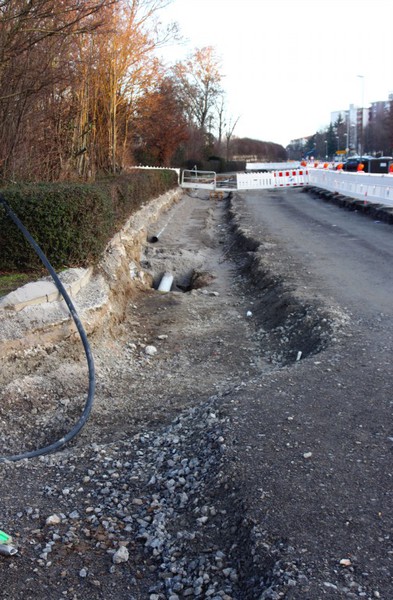

Im 6. Bauabschnitt geht es verhalten weiter. Seitlich wurde ein Graben ausgehoben. Dort werden wohl Leerrohre unterhalb des künftigen Gehwegpflasters verlegt. Im Bereich

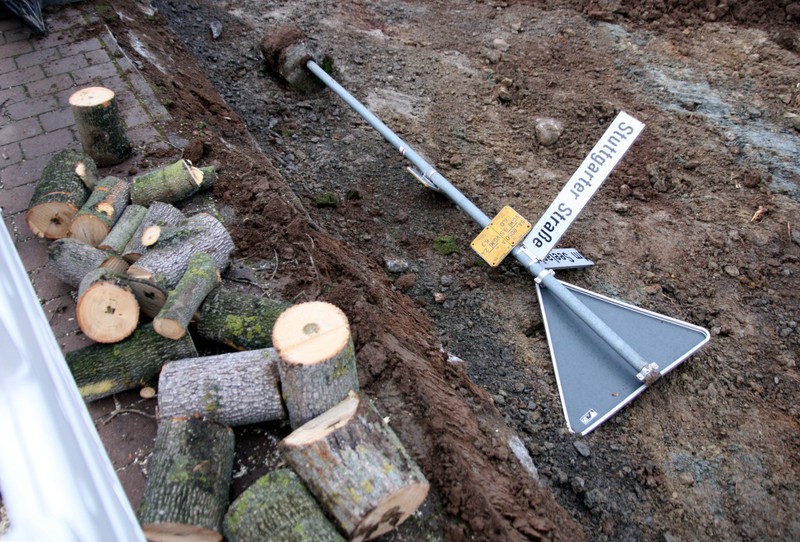

des neuen Kreisels fiel ein Baum und die Fläche wurde entsprechend aufbereitet. Die Details sind gut in den Bildern ersichtlich.

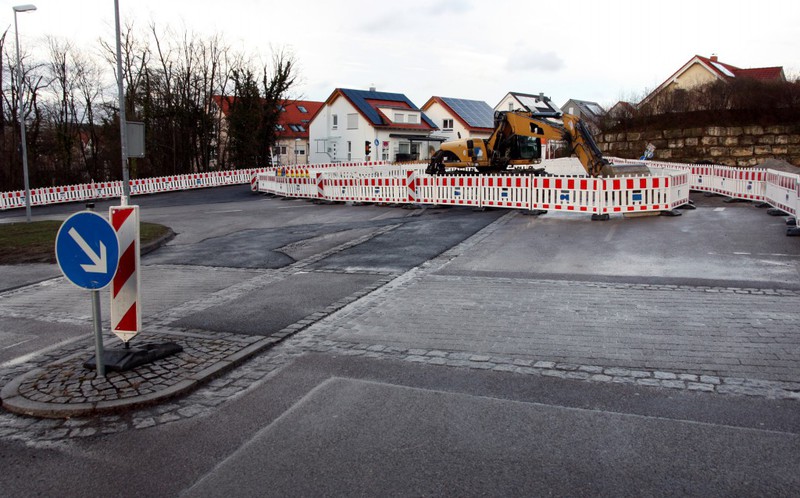

Die Baustelle ist auf Höhe der Herrmann-Essig-Straße angekommen. Trotz winterlichen Bedingungen sind alle Leitungen verlegt und die Baugräben wieder verschlossen worden.
Pflasterarbeiten haben indes noch nicht begonnen, da braucht es tatsächlich anderen Wetterbedingungen. Die Maschine zum Abfräsen des alten Asphaltbelags steht auch schon da, so dass in der nächsten
Woche dann mit der Zusammenlegung des 6. und 7. Bauabschnitts begonnen werden kann. Der Kreuzungsbereich Hermann-Essig-Straße / Im Seelach bleibt aller Voraussicht nach befahrbar und wird als
Umleitungsstrecke dienen. Weitere Informationen hierzu gibt es unter auf der Seite zur --> Beschilderung und auf der Baustellenseite zum --> Bauabschnitt 7.

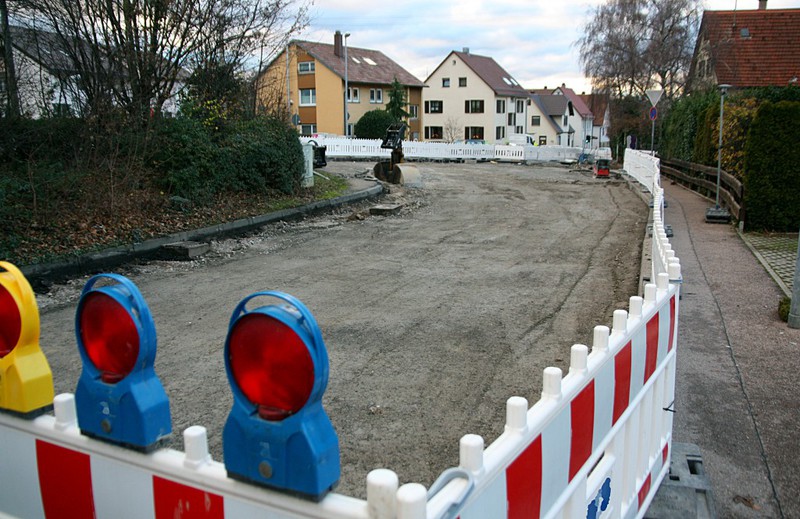

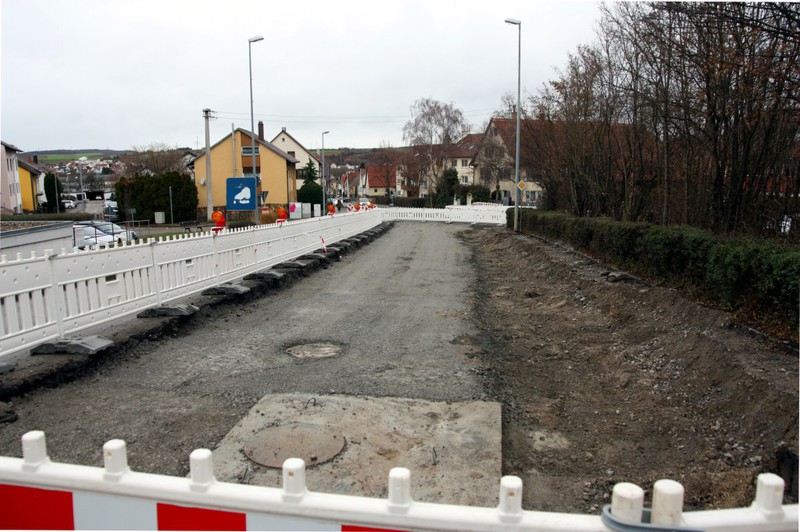

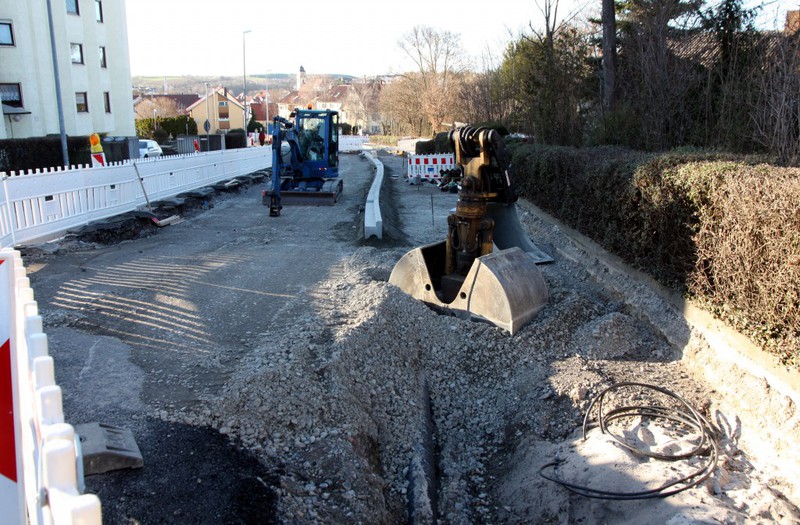

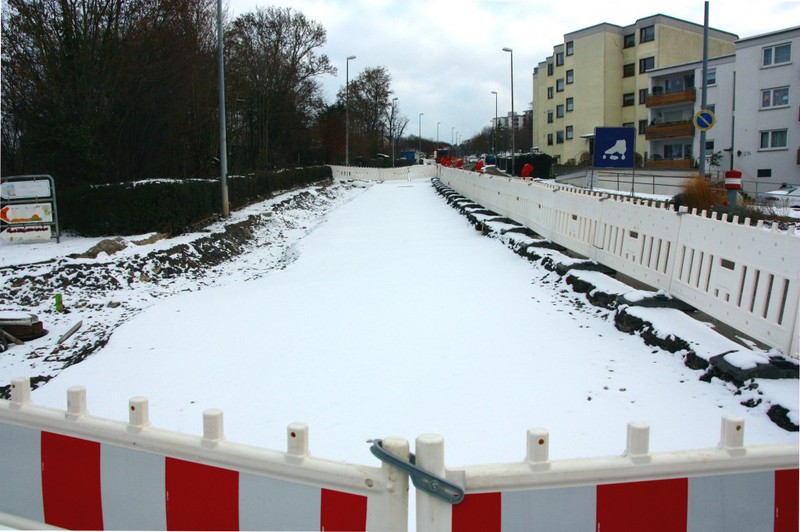

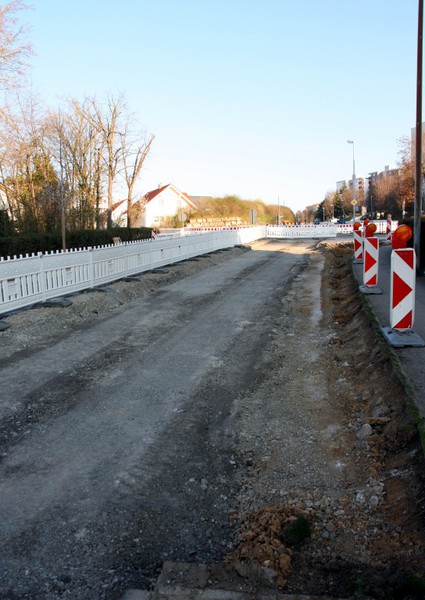

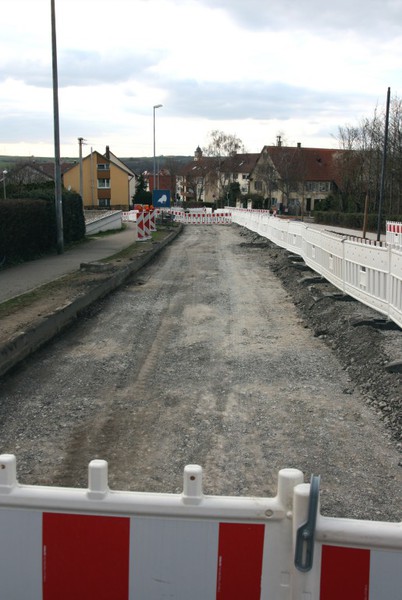

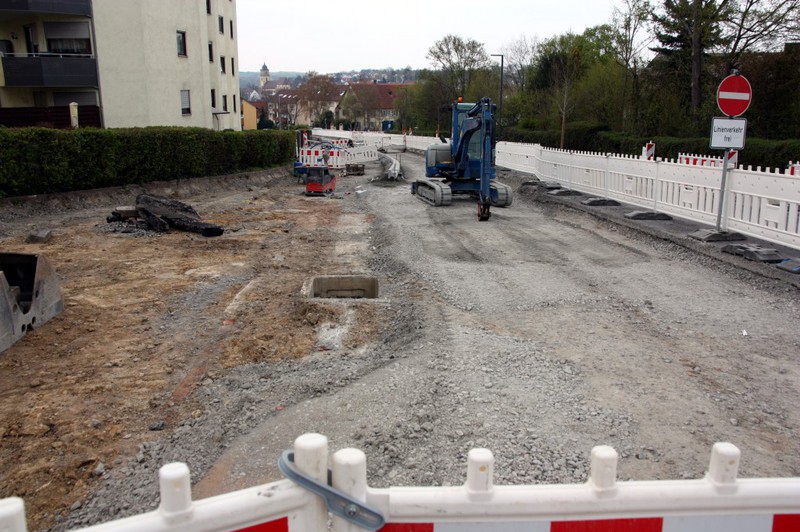

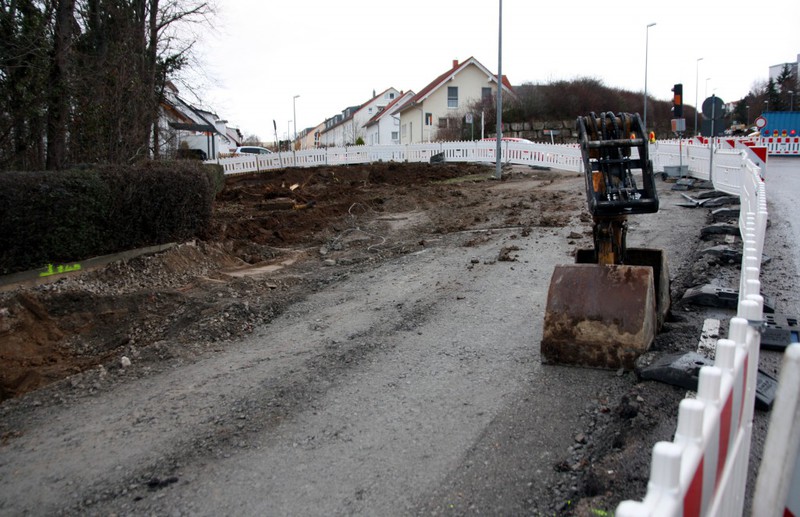

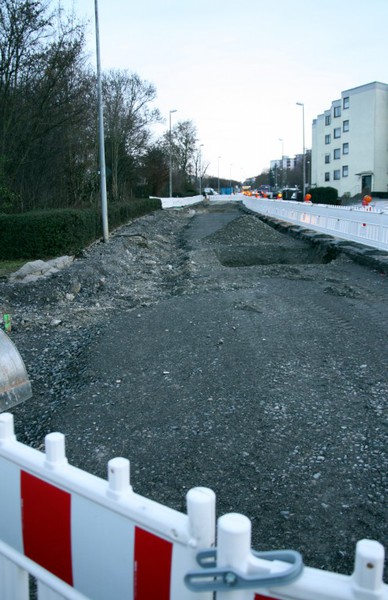

Nach der winterlichen Baustellenpause gingen die Arbeiten ab dieser Woche wieder weiter. Als erste Maßnahme wurde die angekündigte Ampelanlage aufgestellt. Im Verlauf der
Woche waren dann wieder die Bagger tätig und haben sich in die Tiefe vorgearbeitet. Es ist bereits wieder ein gutes Stück an neuen Rohrleitungen verlegt worden. Die Baustelle steht bereits kurz vor
der Kreuzung Seelach / Hermann-Essig-Straße.
In dieser Woche gibt es drei Blickrichtungen auf die Baustelle:

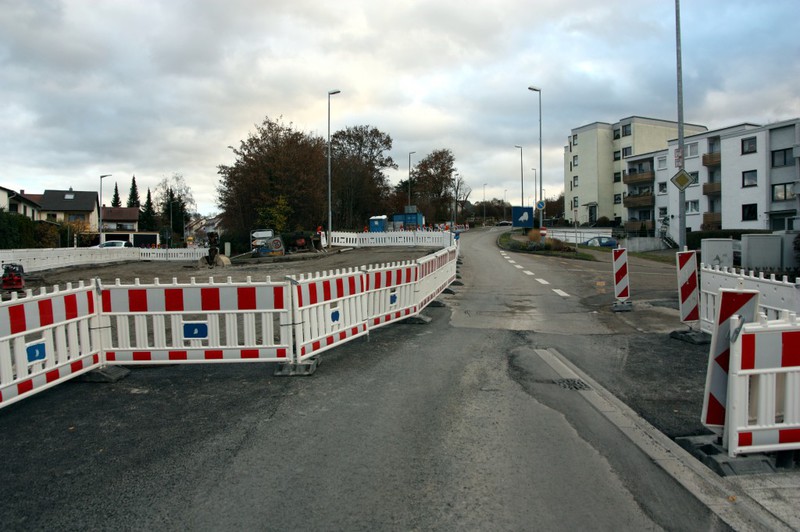

- Der Bereich an der Einmündung des Vöhinger Weges
- Die Stuttgarter Straße von West nach Ost
- Die Stuttgarter Straße von Ost nach West

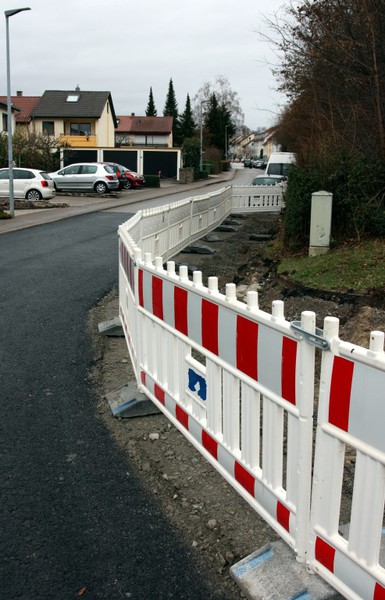

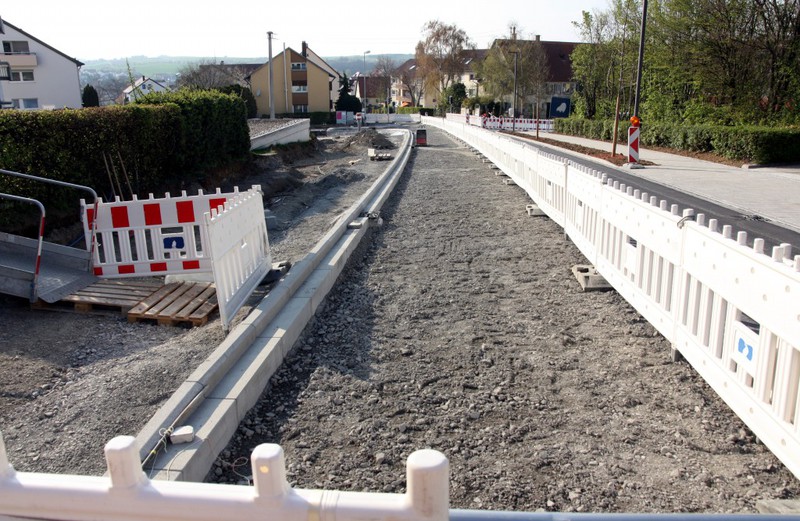

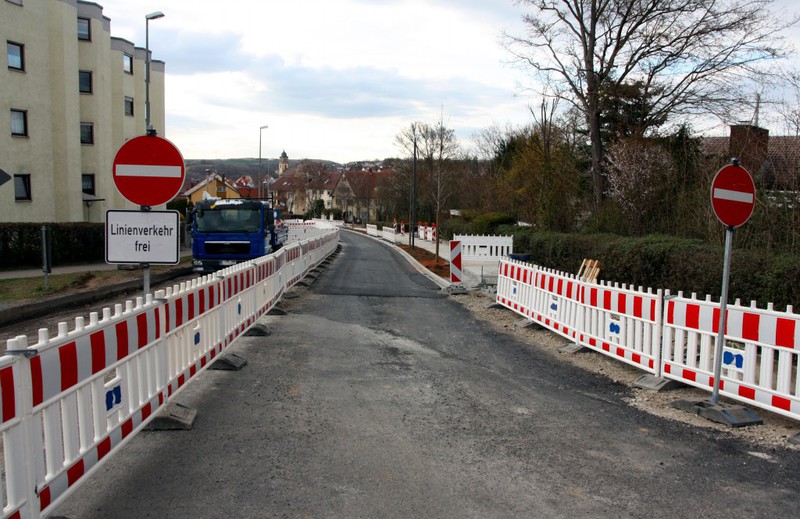

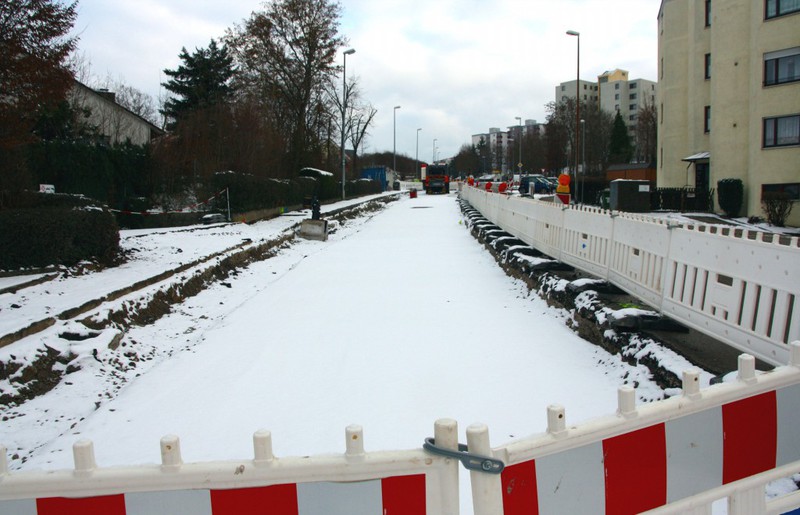

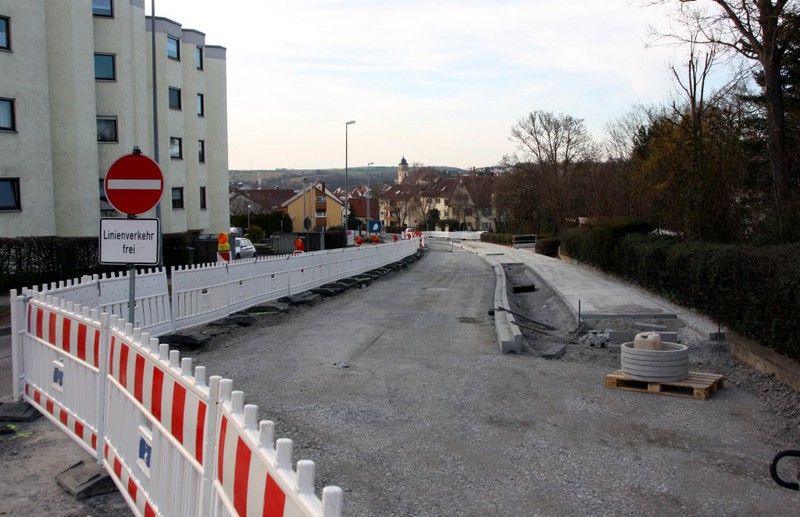

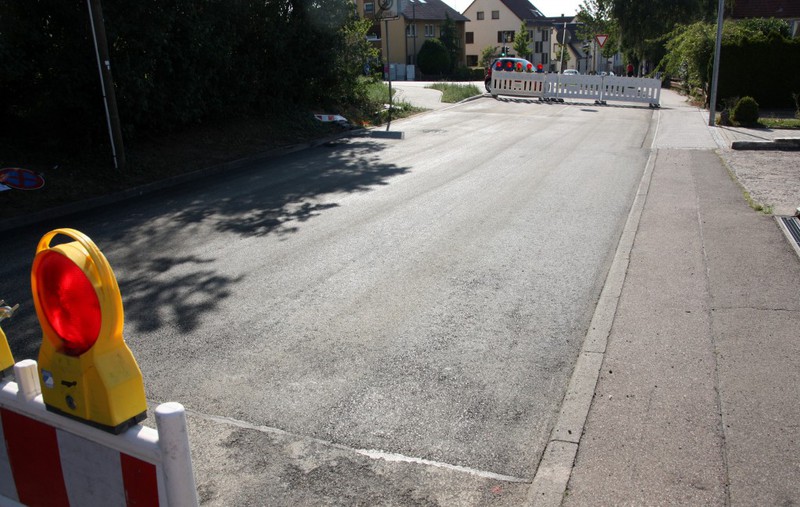

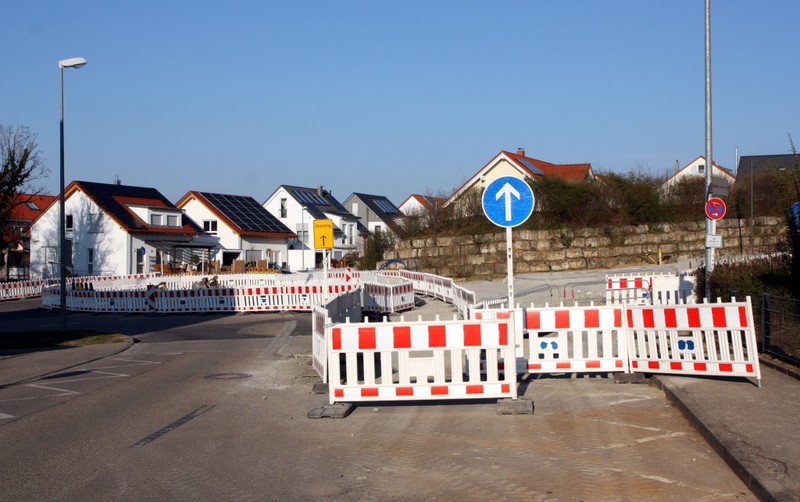

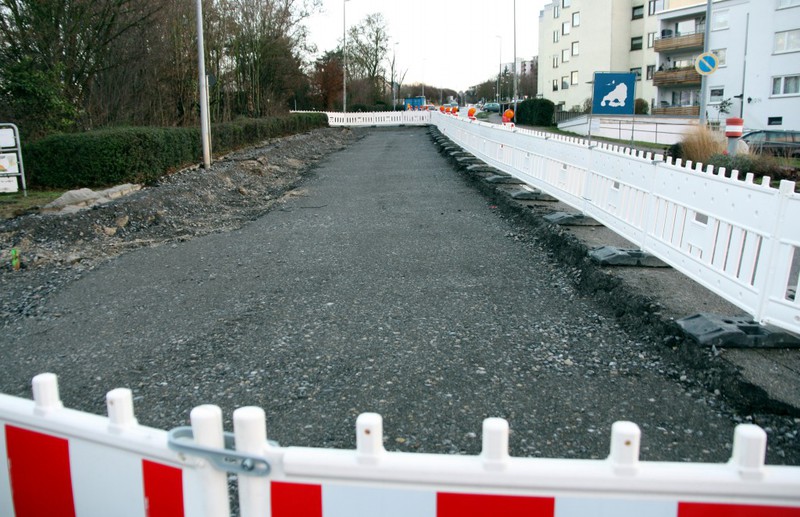

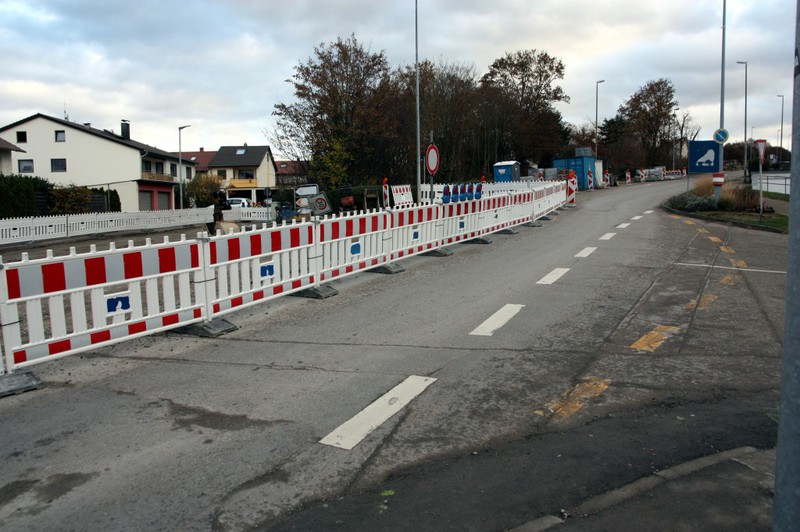

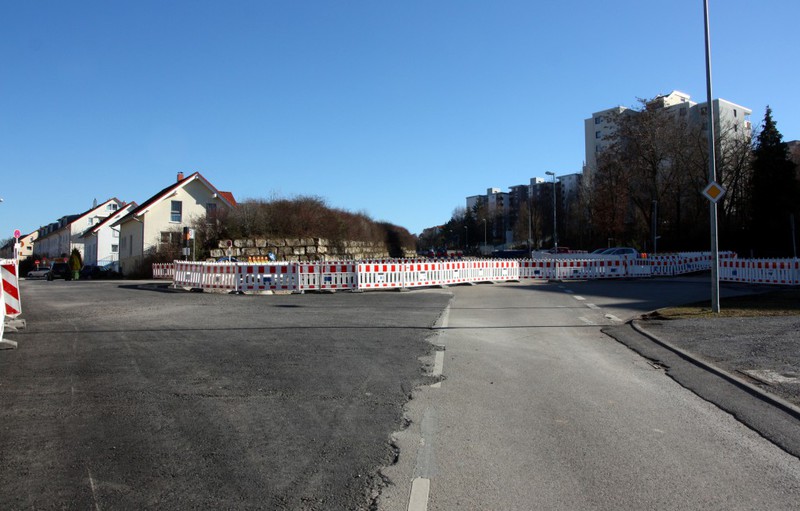

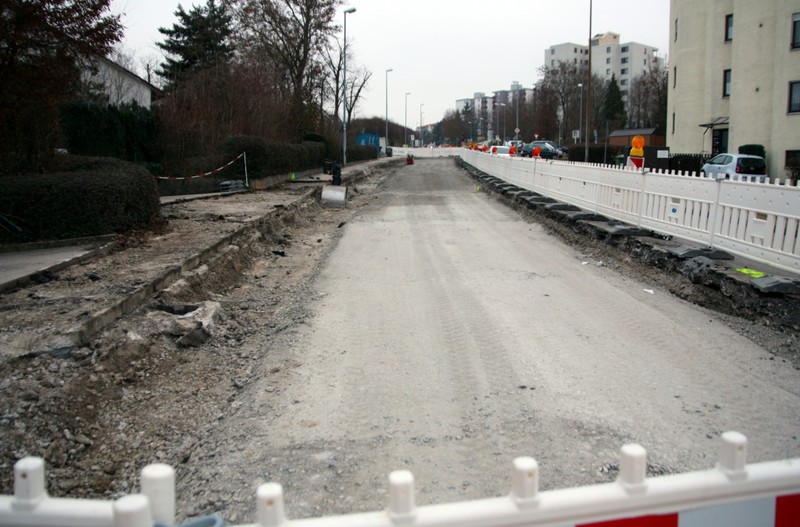

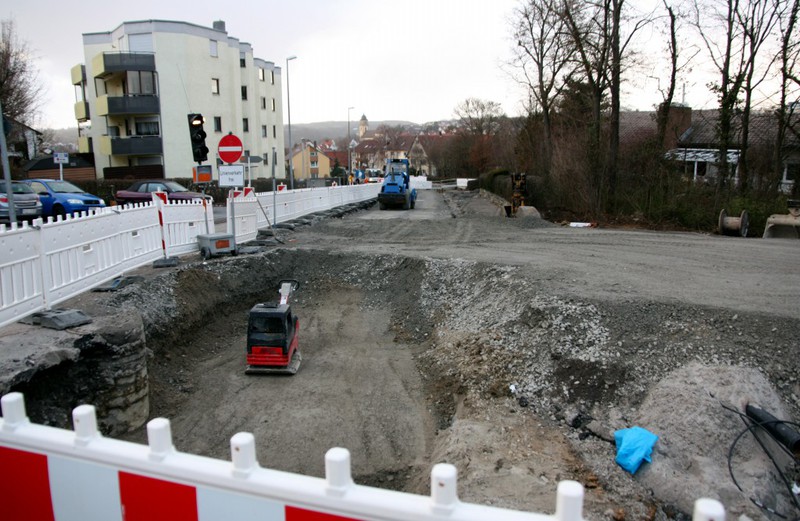

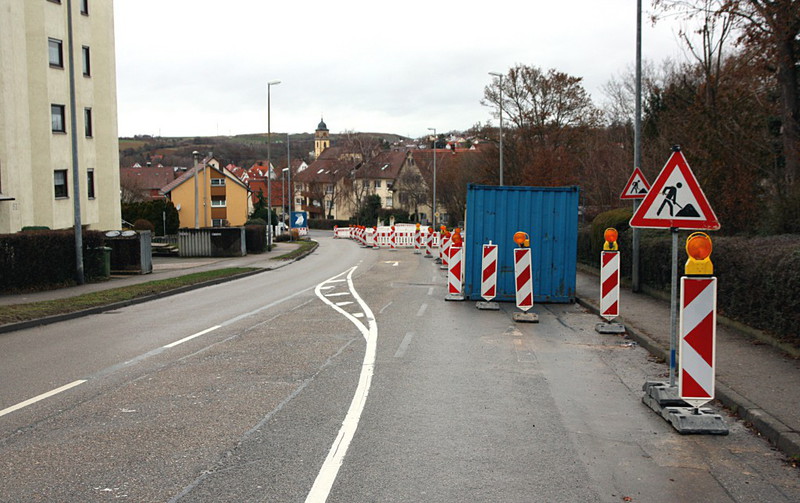

Die letzte Arbeitswoche vor der dreiwöchigen Baupause. Der Vöhinger Weg ist wieder zufahrbar, alle Baugruben sind weitestgehend verfüllt, die Pflasterarbeiten sind bis

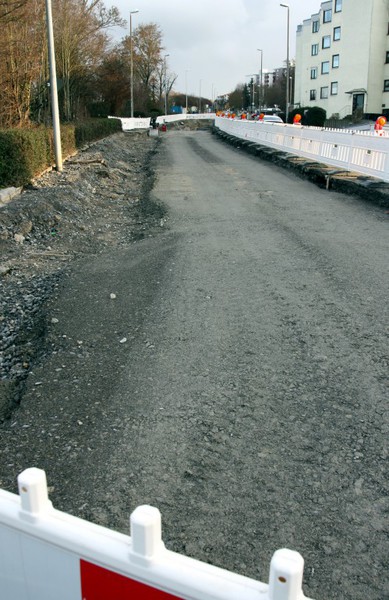

auf Höhe des Tammer Wegs vorangeschritten und alles Nichtzugängliche ist gut mit Absperrungen geschützt. So kann die Baustelle in die Winterpause gehen.

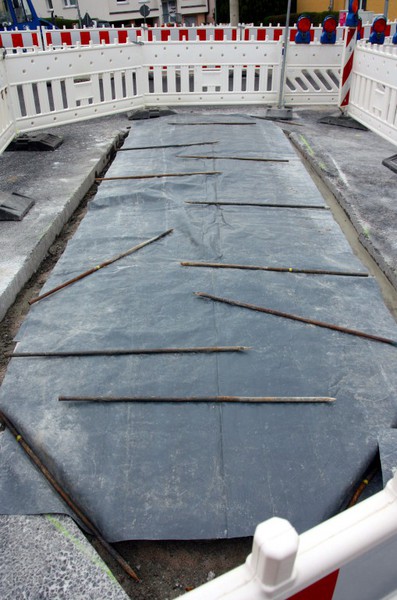

Der Asphaltbelag im Vöhinger Weg ist als provisorisch deklariert. Es gibt derzeit nur auf der einen Seite neue Radsteine. Das wird dann eine der nächsten Aufgaben im neuen Jahr sein, ebenso die
zweite Seite mit Randsteinen zu versehen. Ab dem 14. Januar geht es dann weiter…
Was sich im 5. Bauabschnitt bereits angekündigt hat, setzt sich im 6. Bauabschnitt stetig fort: Das Tempo. Wenn die Arbeiten laufen, dann laufen sie. Es wurden
bereits…

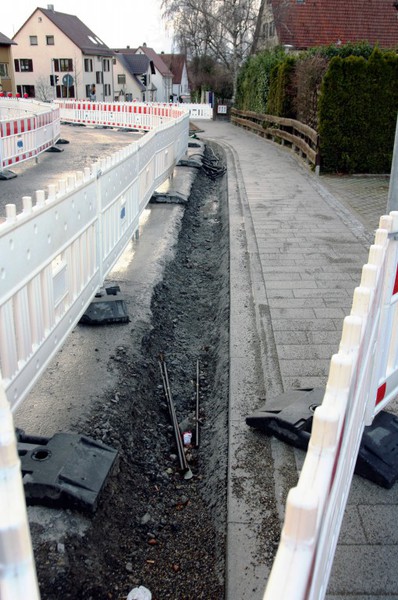

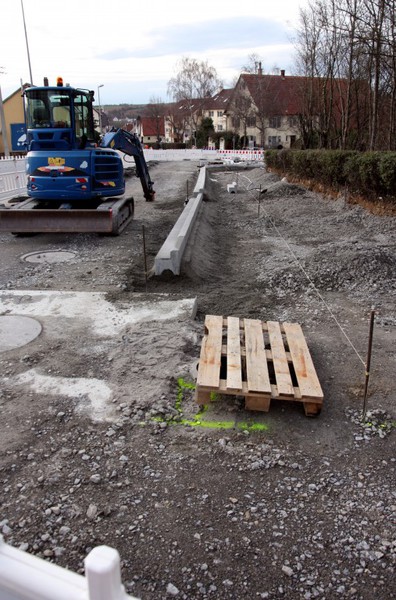

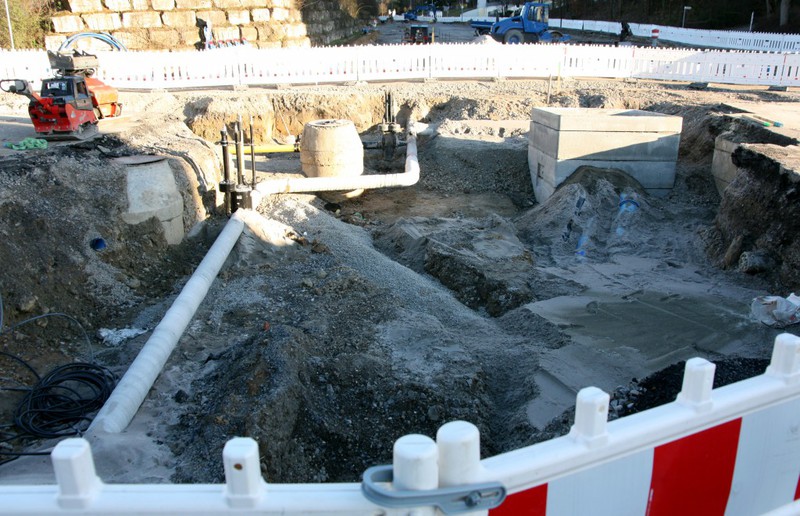

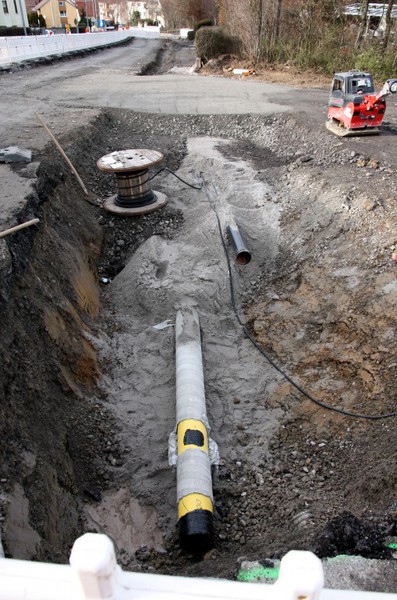

- neue Wasserleitungen verlegt und ein neuer Schacht gesetzt
- die Einfahrt zum Vöhinger Weg mit Randsteinen versehen und der Unterbau vorbereitet
- der Gehweg weiter gepflastert
Weihnachten steht vor der Tür und damit gibt es auch Bauferien. Zu erwarten sind zwei bis drei Wochen. Mal sehen, ob es nächste Woche noch weitergeht.

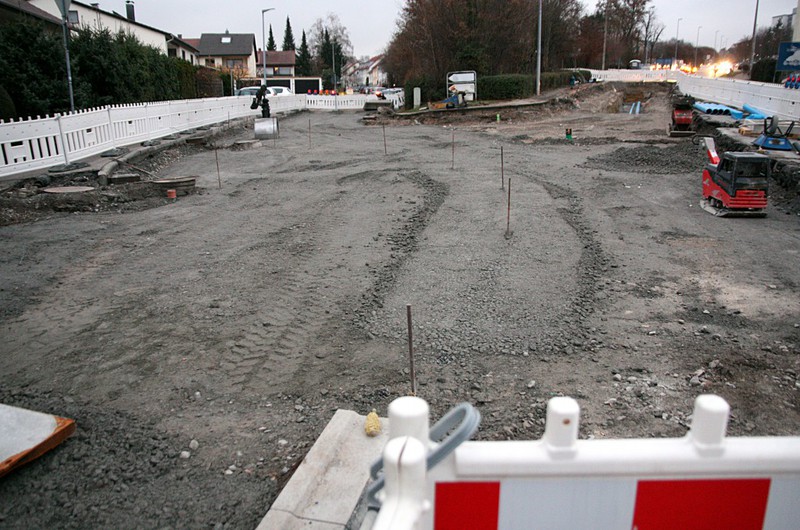

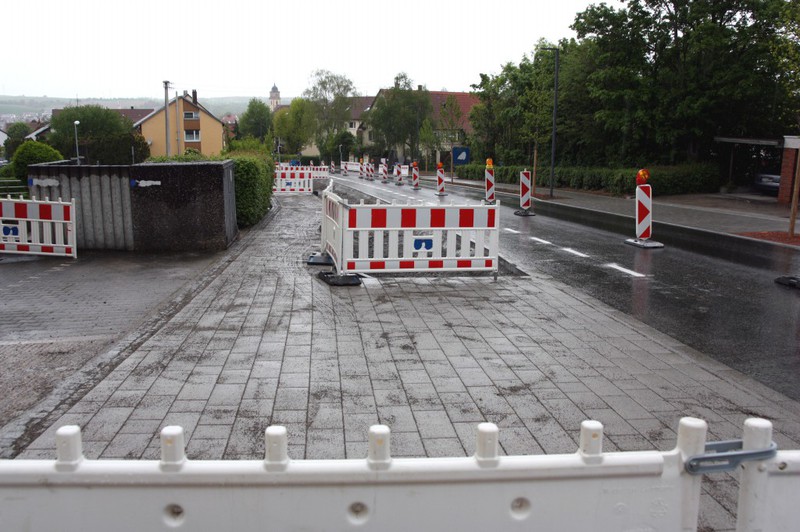

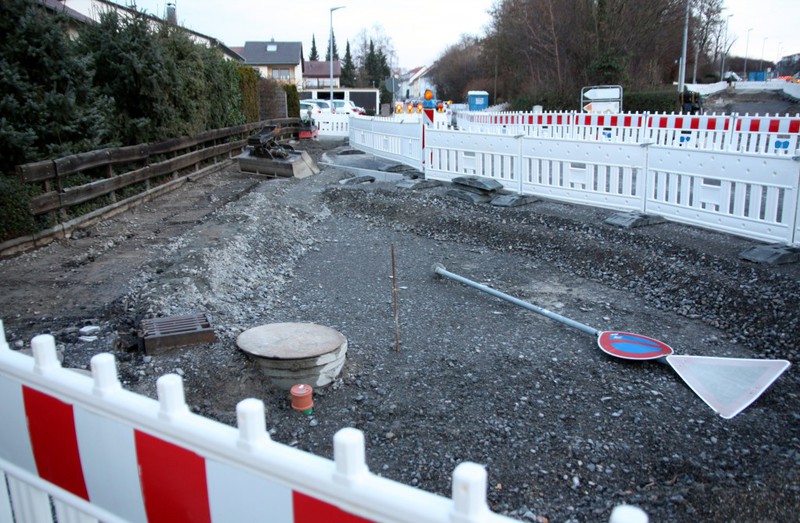

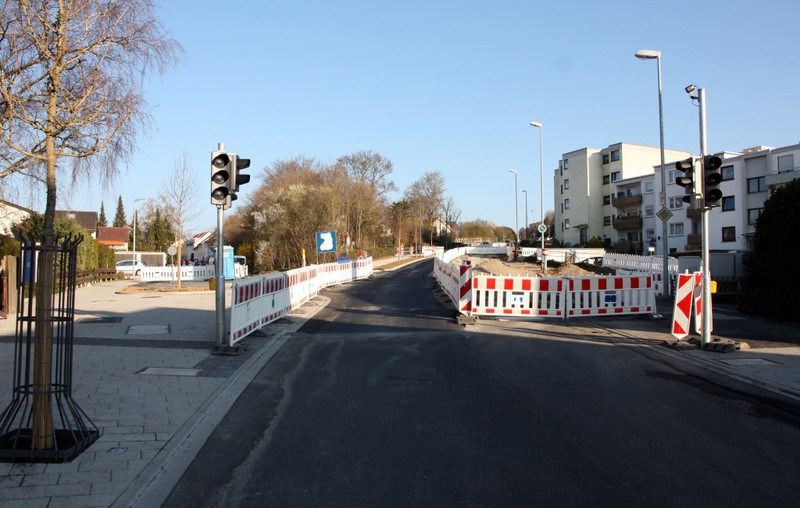

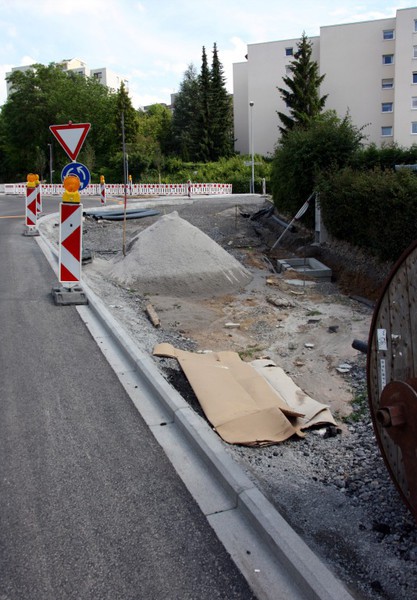

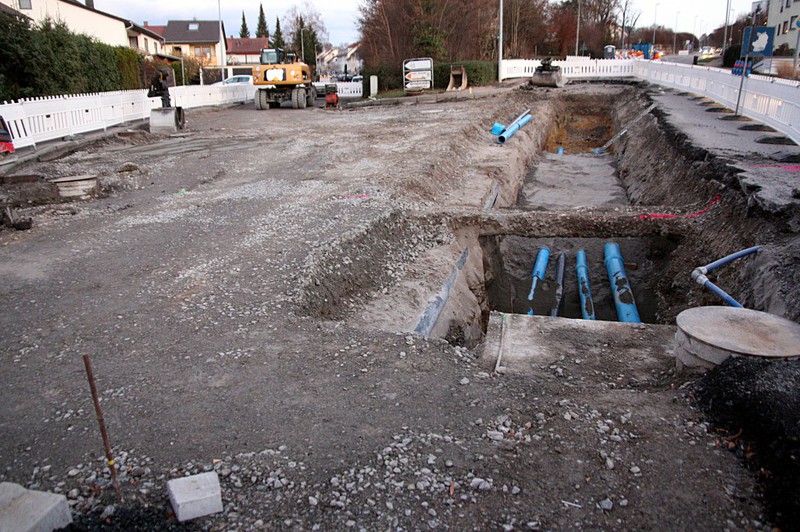

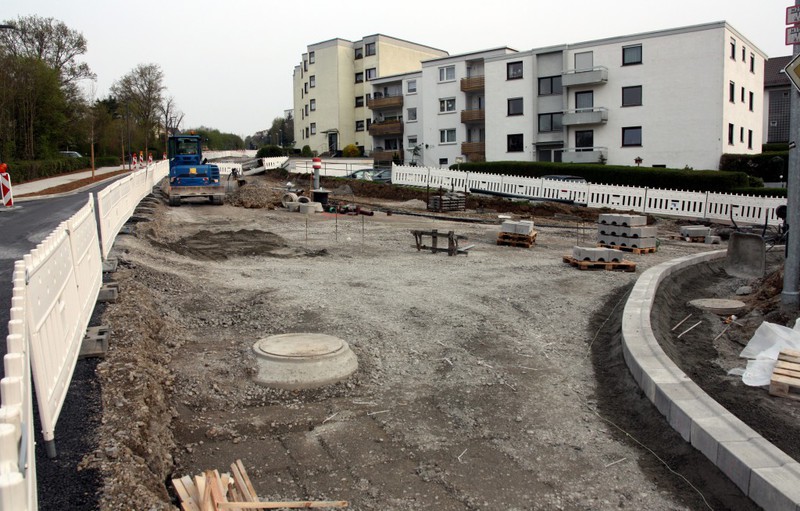

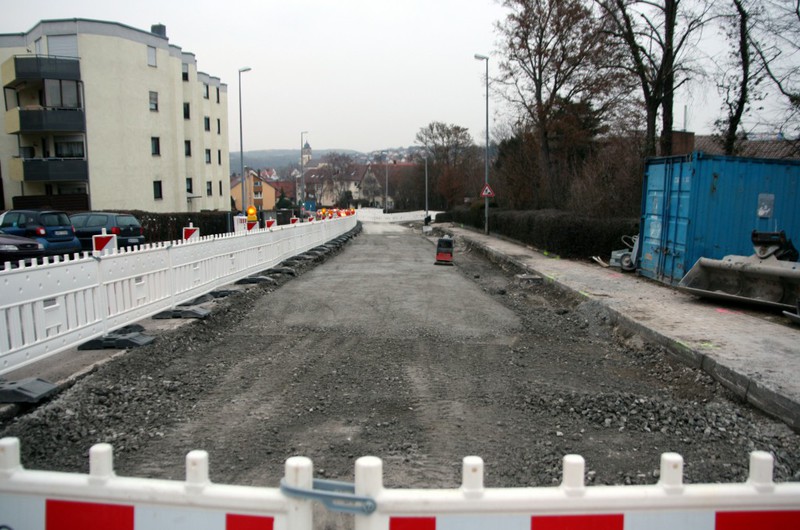

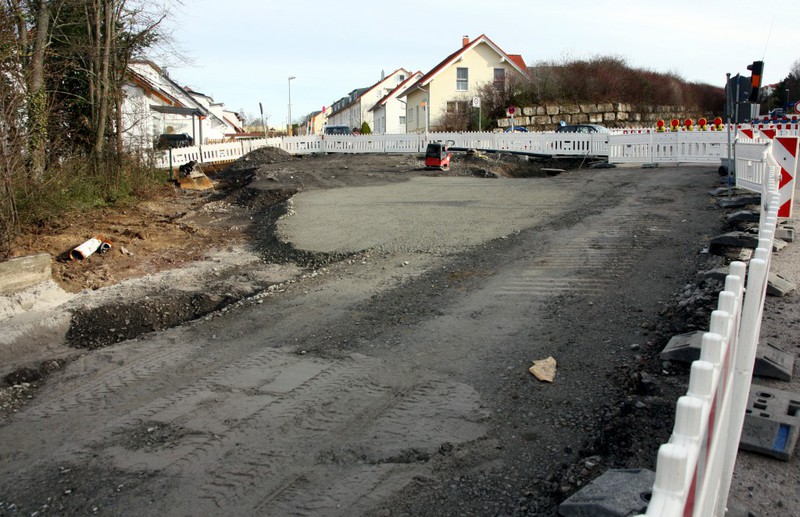

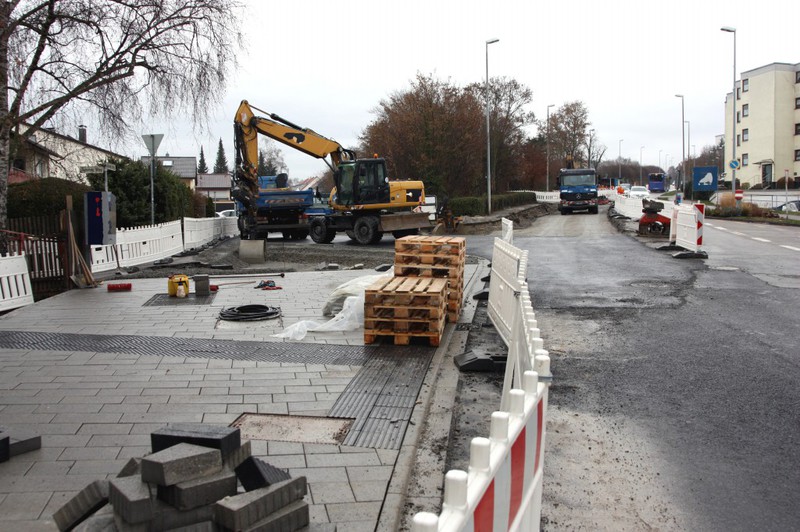

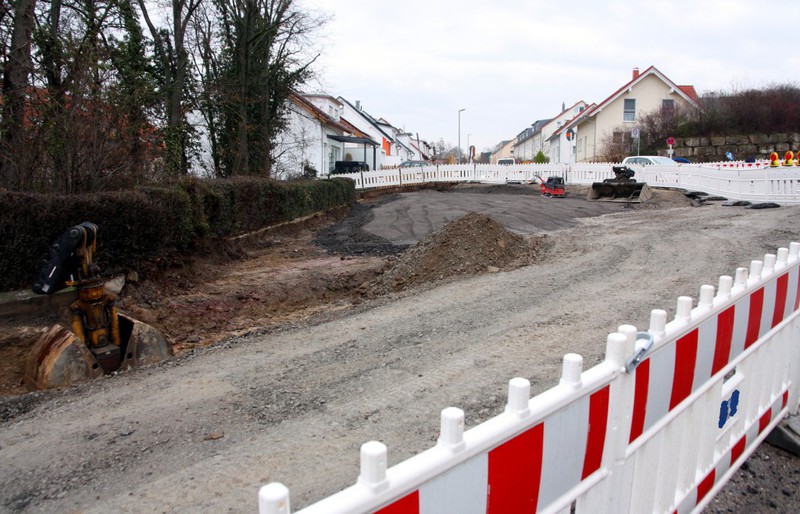

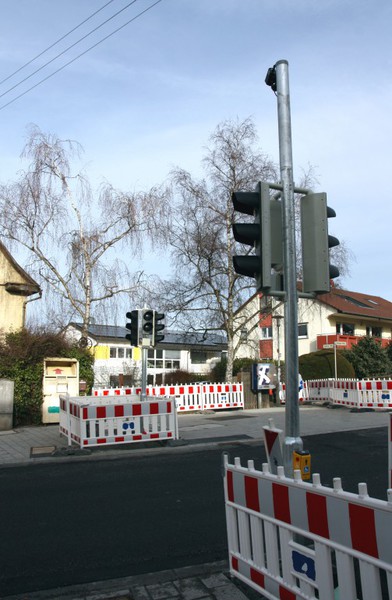

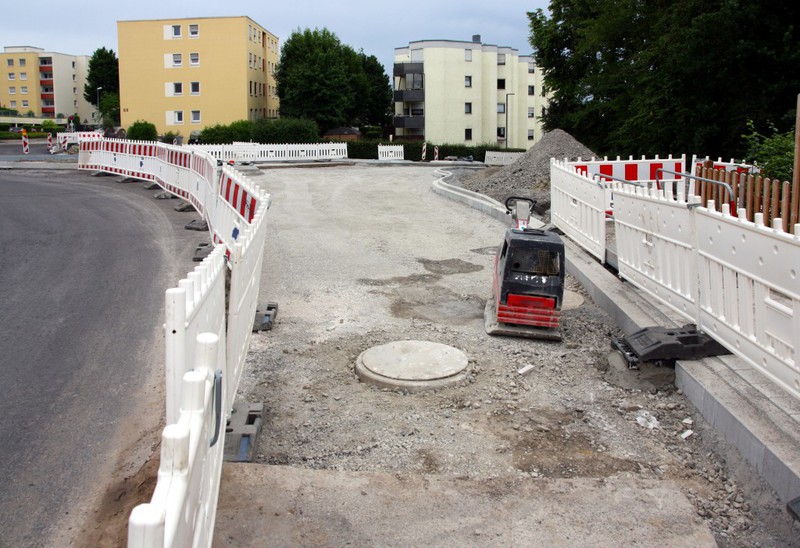

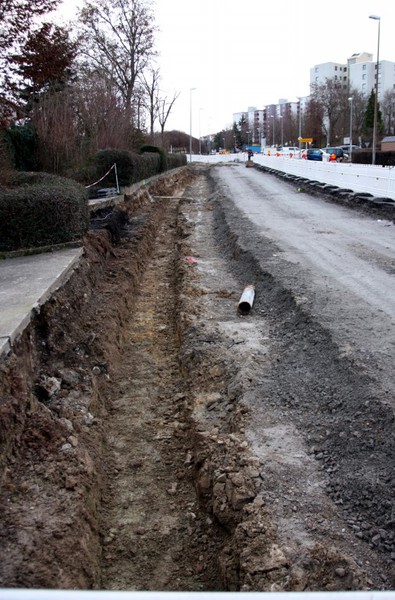

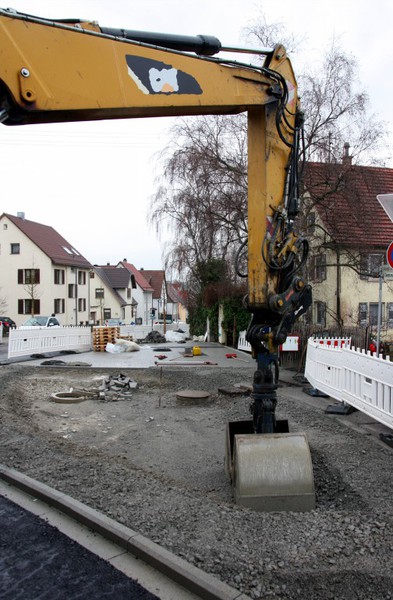

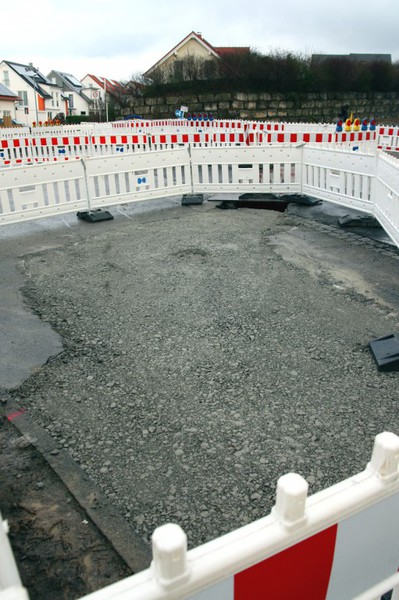

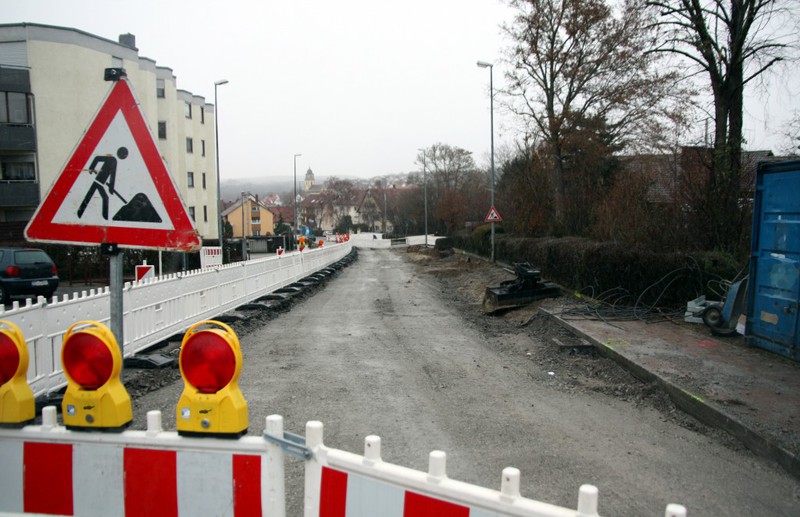

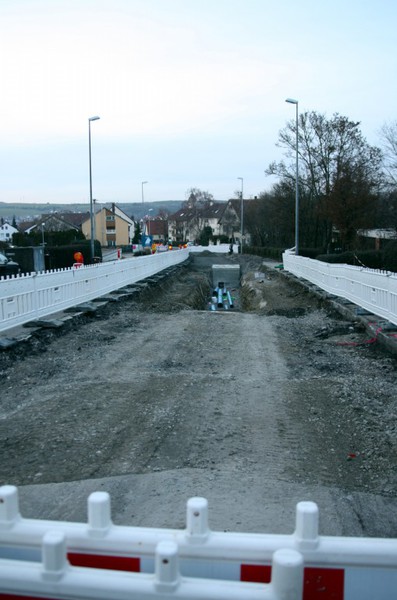

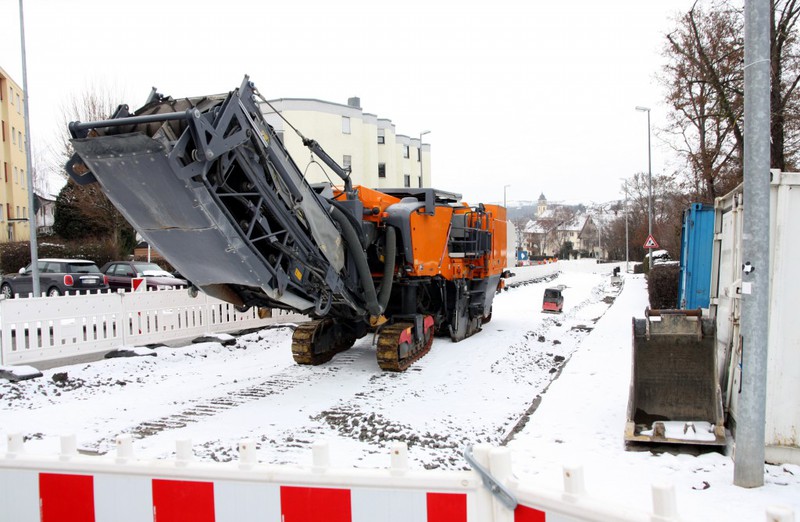

Am Nikolaustag haben die Arbeiten am 6. Bauabschnitt begonnen. Da passt das Datum zur Bauabschnittsnummer. Der neue Bauabschnitt wird laut der Ankündigung in zwei
Bauabschnitten bearbeitet. Zuerst ist der Kreuzungsbereich am Vöhinger Weg und der Posener Straße dran. Ab Mitte Januar soll es dann entlang der Stuttgarter Straße weitergehen.

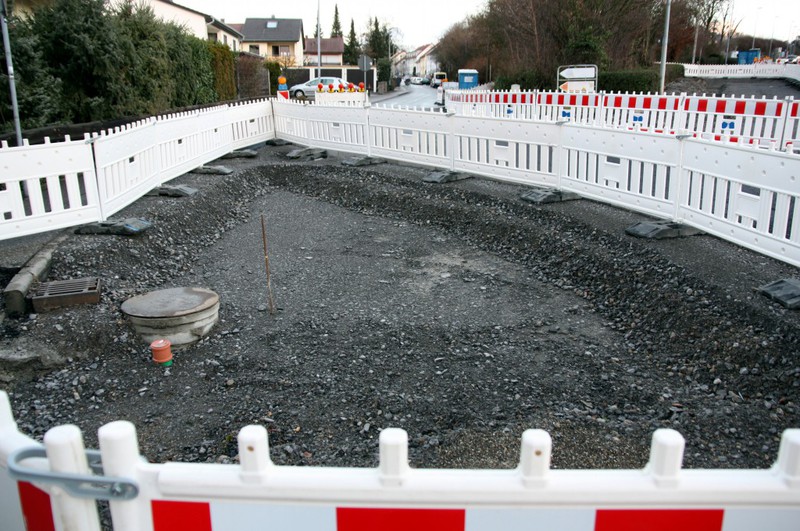

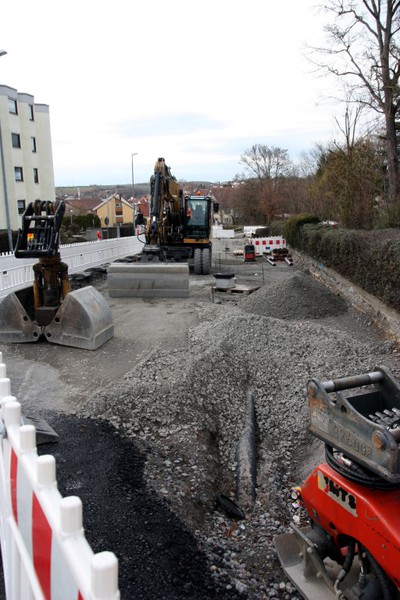

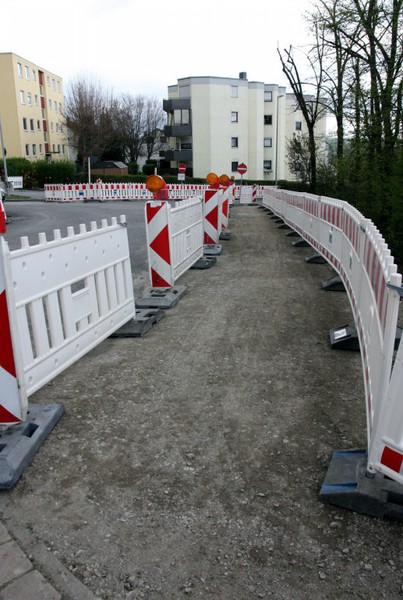

Anbei die ersten Bilder von den ersten Arbeiten im 6. Bauabschnitt.
