Schwieberdinger Baustellen:

Sanierung des Ostlandwegs

Überblick / Einführung

Lage des Ostlandwegs (Bildquelle OpenStreetMap Deutschland)

Geplante Maßnahmen:

  • Erneuerung der Kanalisation
  • Erneuerung der Frischwasserleitungen
  • Erneuerung der Hausanschlüsse

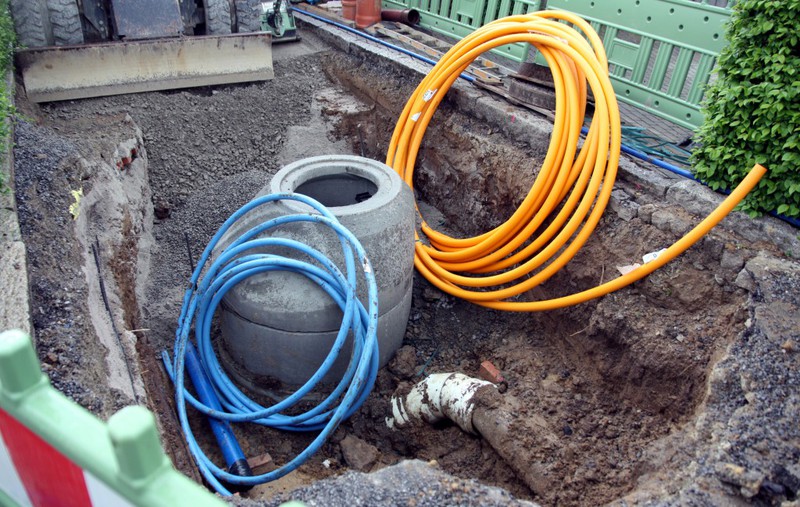

  • Verlegung eines Leerrohrs n für die Internetversorgung
  • Wiederherstellung der Straßenoberfläche

Die Bauphase erfolgt laut der Ausschreibung vom 27.03. - 02.06.2017.

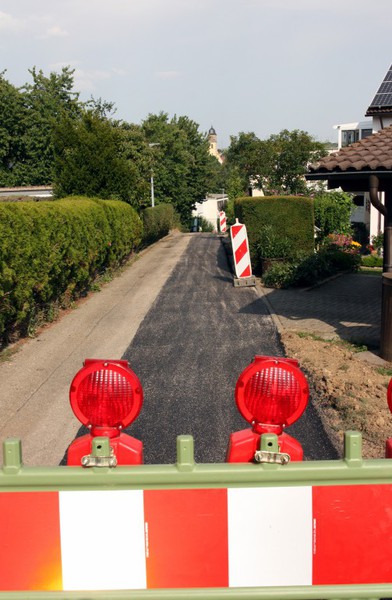

17./19./21.07.2017: Abschluss der Bauarbeiten

Im Uhlandweg, wo weitere Gasanschlüsse verlegt wurden, sind die Arbeiten nun auch abgeschlossen. Die Baufirma hat den Ostlandweg (und den Uhlandweg) verlassen. Es steht jedoch noch eine weitere Arbeit an, es muss noch die verlegte Gasleitung an das Gasnetz angeschlossen werden. Diese Arbeiten sollen laut Gemeinde noch bis Ende Juli erfolgen.

Im Ostlandweg ist das Bauende aber erst einmal erreicht. Eine schöne und schnelle Baustelle geht zu Ende.

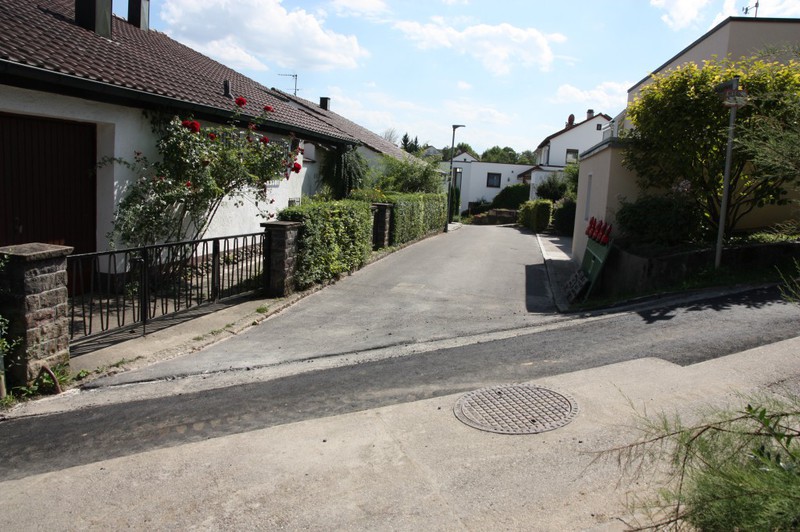

Die Sanierung des Ostlandwegs ist beendet

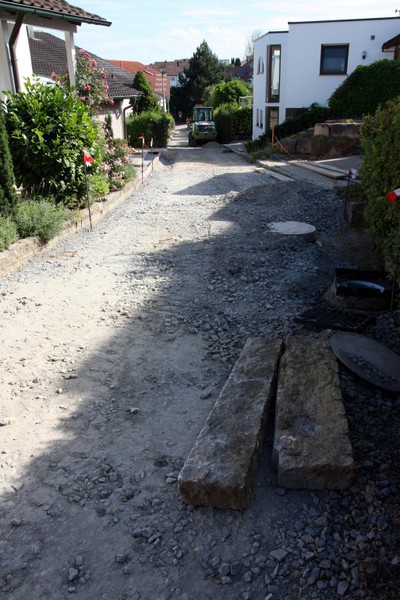

10./12./14.07.2017: Baufortschritt

Weitere Häuser erhalten ihren Gasanschluss. Die Arbeiten gehen in gewohntem zügigen Tempo voran.

13.07.2017: Baustelleninformation im Blättle

Die Gemeindeverwaltung hat Informationen zu der Baustelle im Ostlandweg in Ausgabe 28/2017 des Mitteilungsblatts abgedruckt.

Sanierungsarbeiten im Ostlandweg
Die Bauarbeiten im Ostlandweg gingen zügig voran und sind letzte Woche zum Abschluss gekommen. Im Zuge der Baumaßnahme wurden die Wasserleitung, der Kanal und die Straße erneuert. Firma Netze-BW verlegte aufgrund der
Nachfrage gleich noch eine Gasversorgungsleitung im Ostlandweg.

Aufgrund der großen Nachfrage von Anwohnern der angrenzenden Straßen an der Mitverlegung einer Gasversorgungsleitung durch Netze-BW, wird die Baumaßnahme zunächst auf den Uhlandweg ausgedehnt. Hier wird im Juli die Gasversorgungsleitung in einem kürzeren Abschnitt eingebaut und ebenfalls notwendige Straßensanierungsarbeiten durchgeführt. Der Abschluss dieser zusätzlichen Arbeiten ist bis Ende Juli 2017 geplant. Danach werden die Anbindungsarbeiten im Zollstöckle an das Gasnetz durch den Tiefbauer der Netze-BW durchgeführt. Die Gemeinde bedankt sich bei allen direkten Anliegern für die reibungslose, sehr zufriedenstellende und konstruktive Zusammenarbeit während der gesamten Bauphase. Durch die gute Vorbereitung und Einsatzplanung von Maschinen, Material und Facharbeitern durch die Firma Kohler aus Heimerdingen konnte die Bauzeit für den Ostlandweg wie geplant eingehalten werden.

03./05./07.07.2017: Baufortschritt

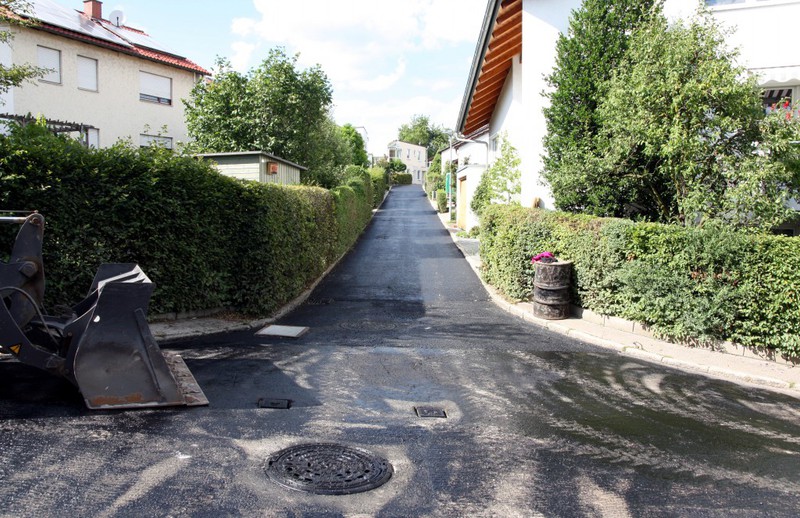

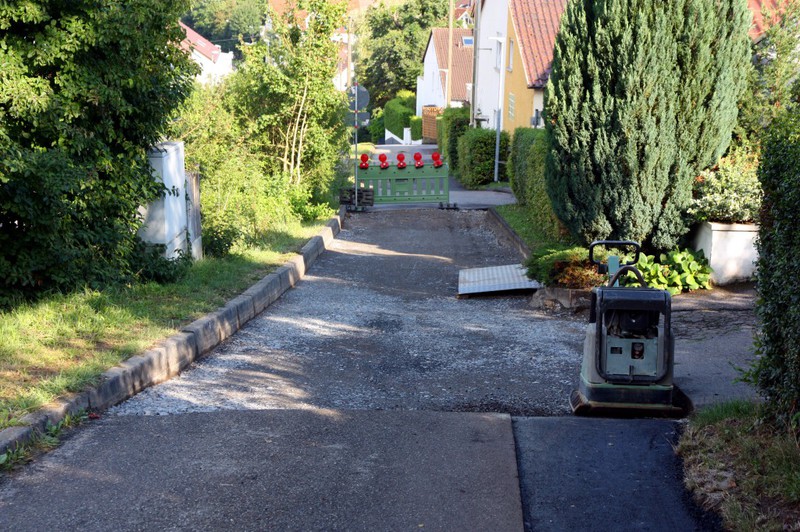

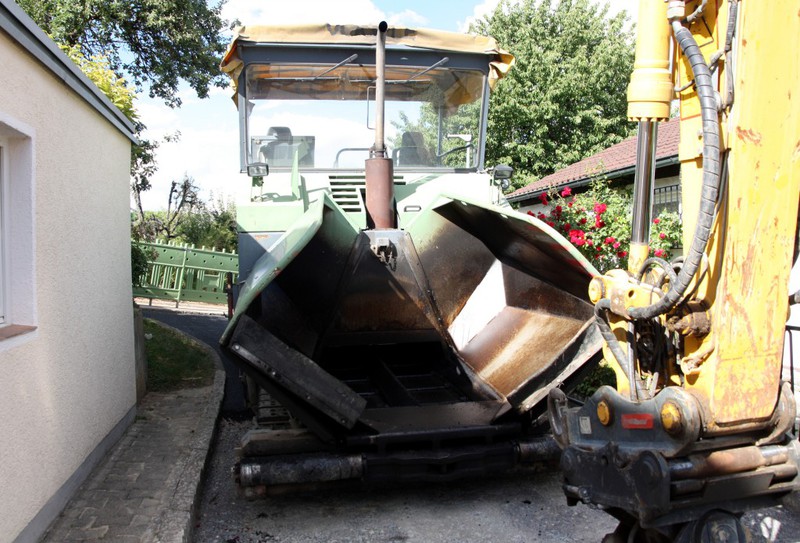

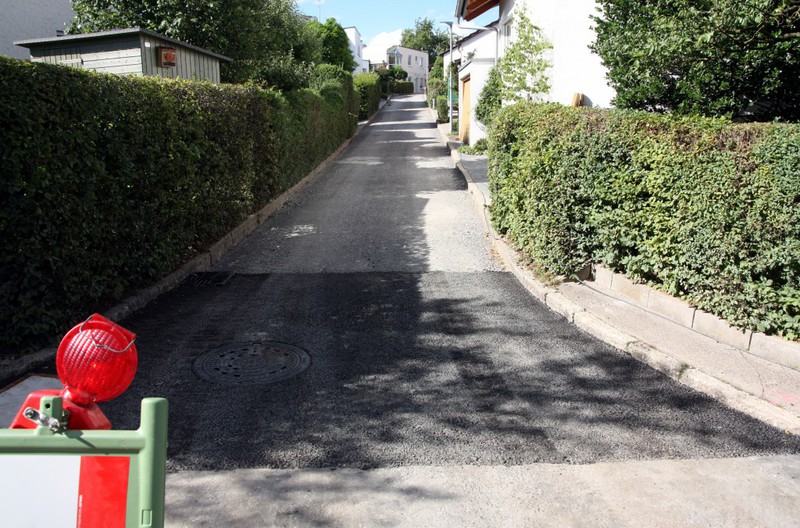

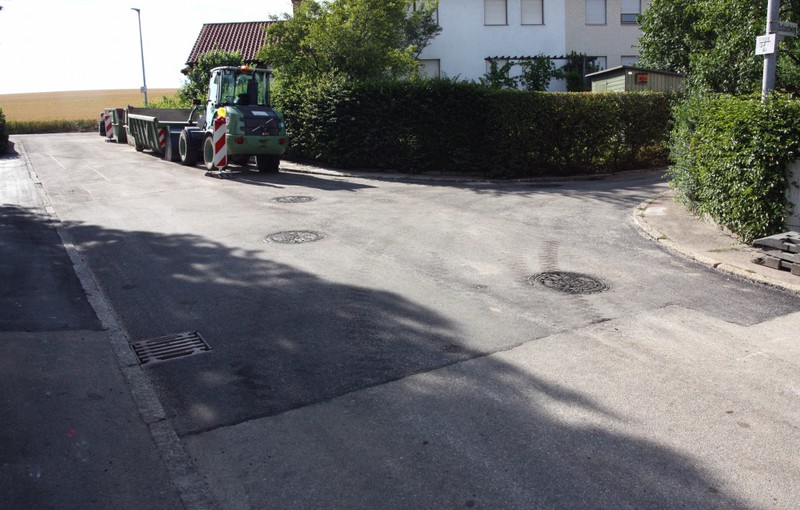

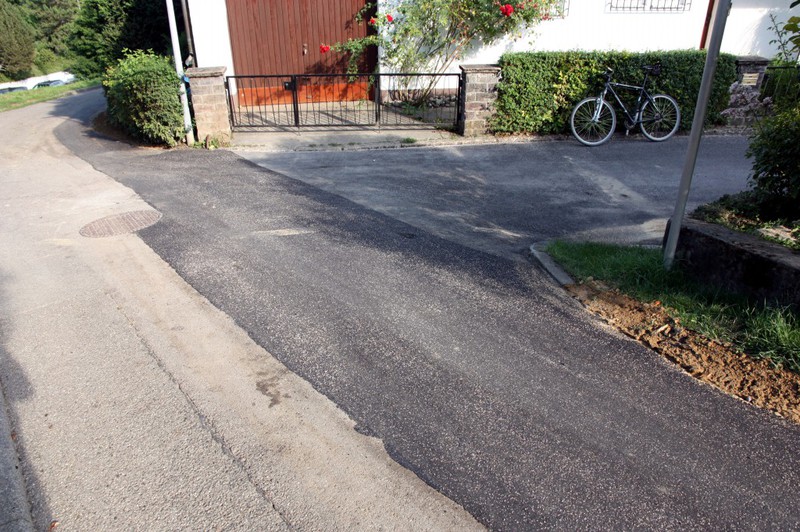

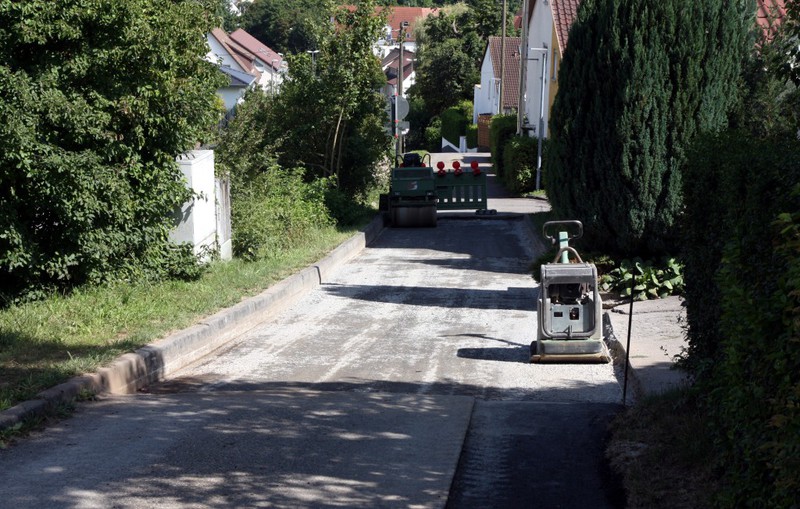

Die Asphaltierung ist abgeschlossen. Die Wiederherstellung der Oberflächen ist gut gelungen. Jetzt wird noch die Gasleitung weitergeführt und angeschlossen.

26./28./30.06.2017: Baufortschritt

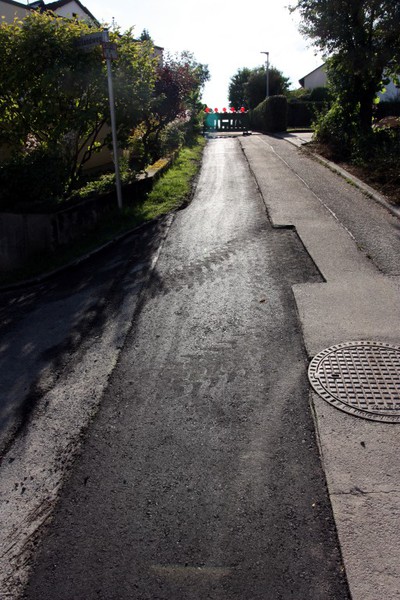

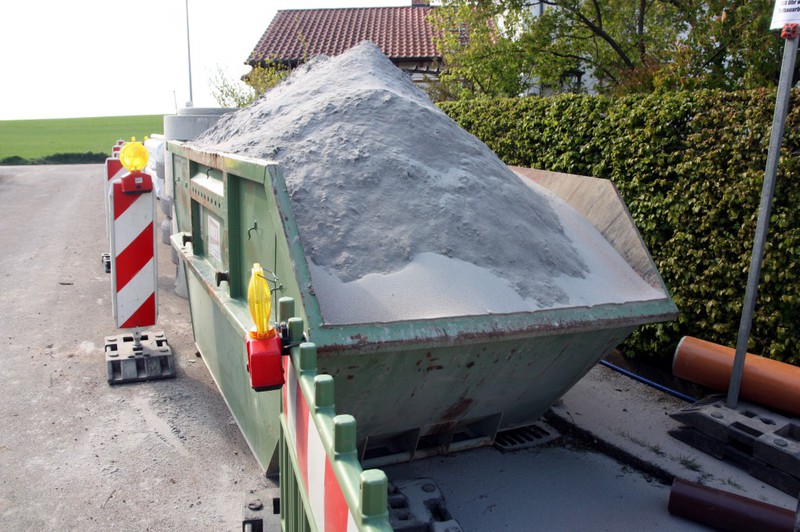

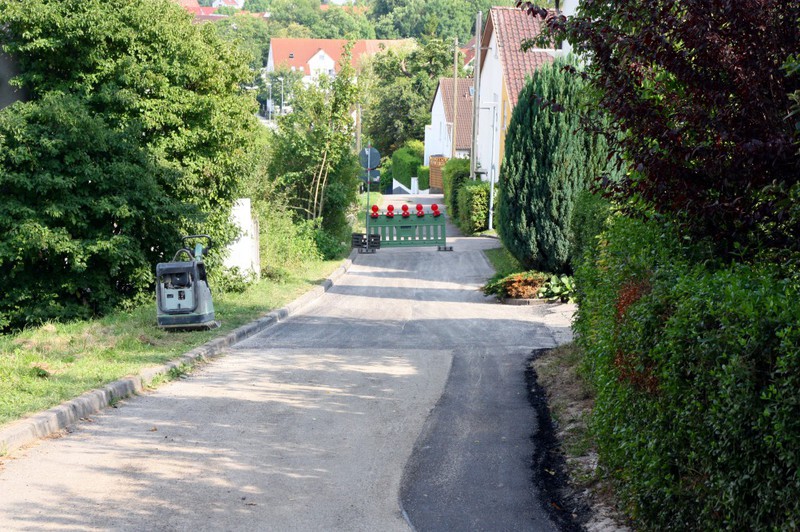

Alle Vorbereitungen sind getroffen, dass nun der Asphalt kommen kann. Da die Asphaltmaschine nicht verfügbar war, gab es noch eine kleine Verzögerung. Aber jetzt ist das Parkett geputzt und der Tanzmeister steht bereit.

19./21./23.06.2017: Baufortschritt

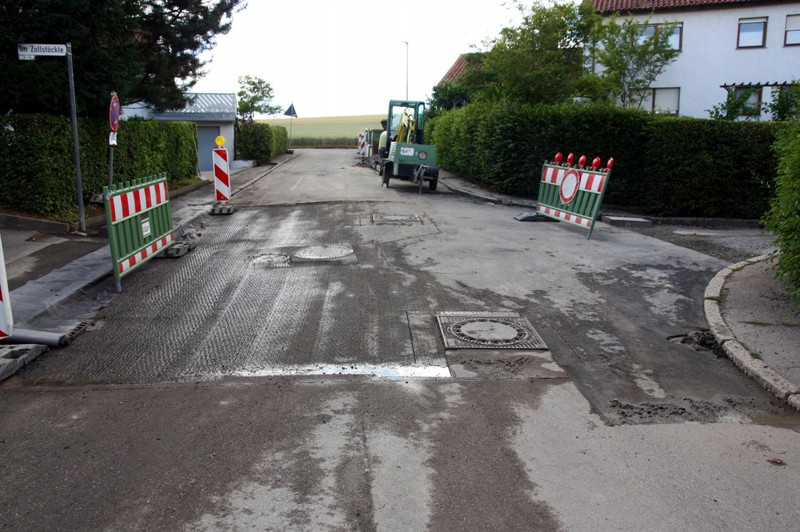

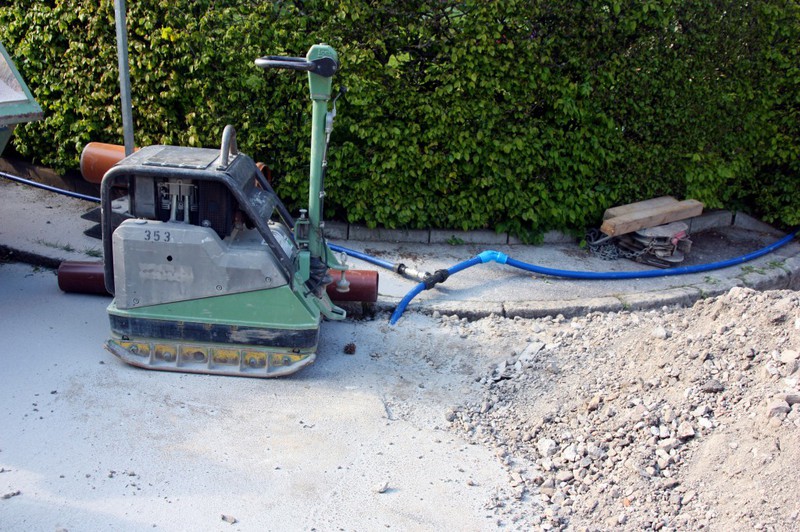

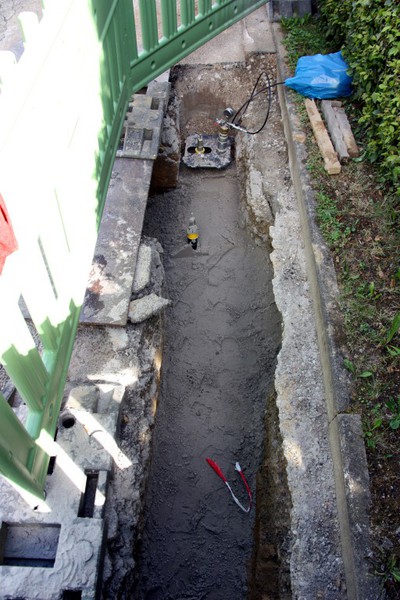

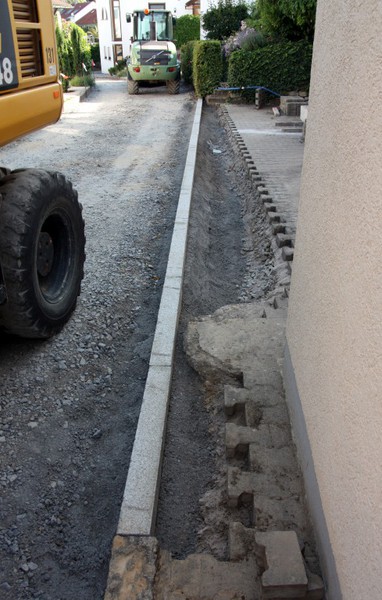

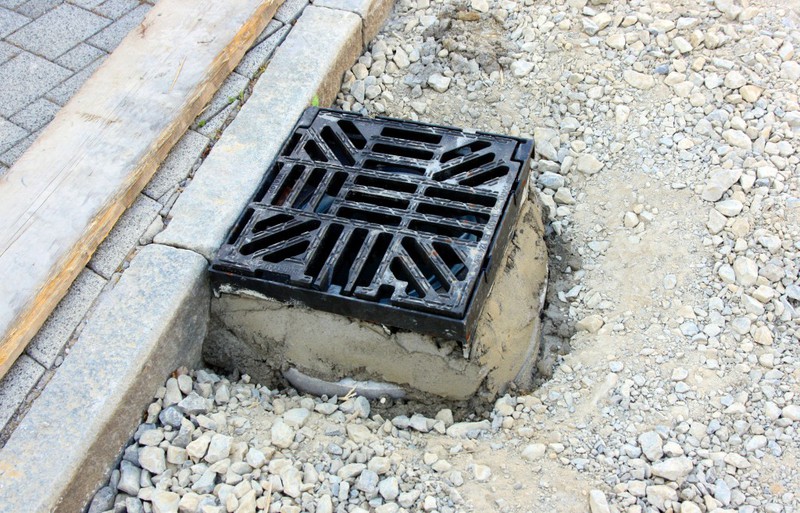

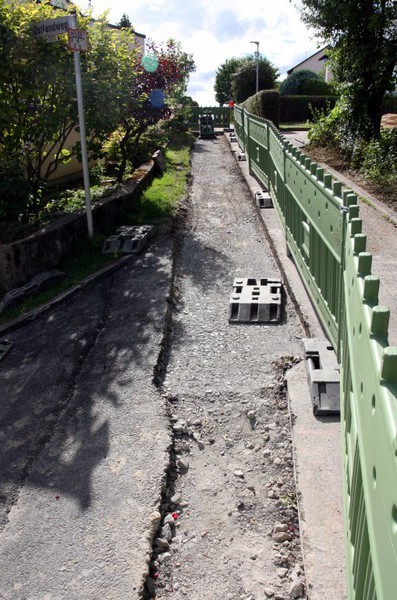

Die Tiefbauarbeiten sind abgeschlossen. Jetzt werden noch Randsteine neu gesetzt. Nächste Woche soll schon der Asphalt kommen.

16.06.2017: Baufortschritt

In dieser Woche war es sehr ruhig an der Baustelle, wohl Bauferien. So zügig wie die Baustelle bisher gelaufen ist, kann man schon mal eine kleine Pause machen.

07./09.06.2017: Baufortschritt

Es gibt wieder Bilder von der schnellsten Baustelle Schwieberdingens. Es geht so schnell voran, dass man mit den Fotos gar nicht hinterherkommt. Gut so.

29./31.05./02.06.2017: Baufortschritt

Eine wirklich vorzügliche Baustelle. Man sieht jedes Mal einen Baufortschritt. Die Baustelle ist zwischenzeitlich am hinteren Teil des Ostlandwegs angenommen.

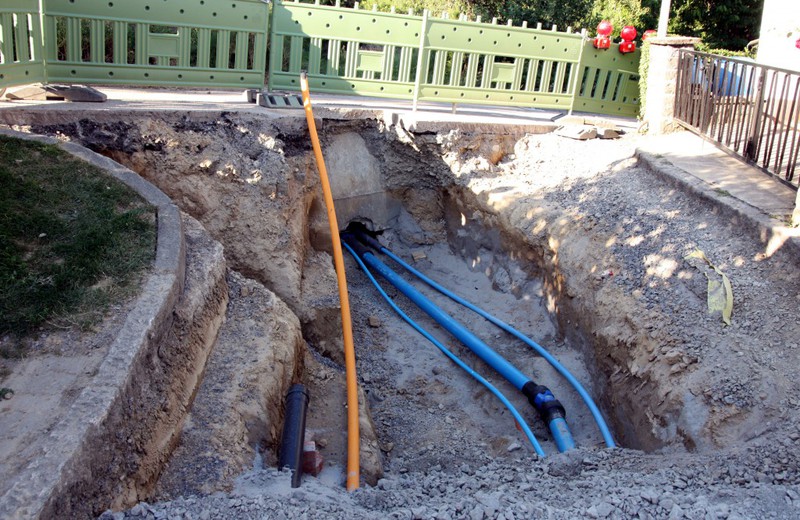

22./24.05.2017: Baufortschritt

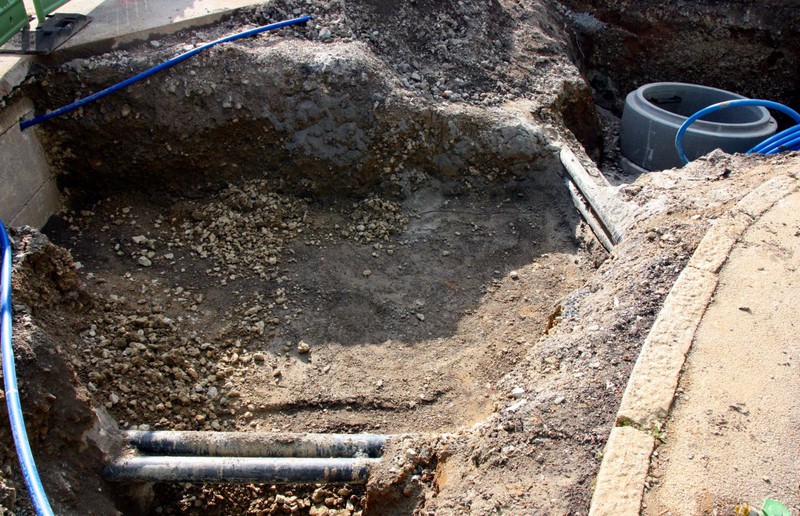

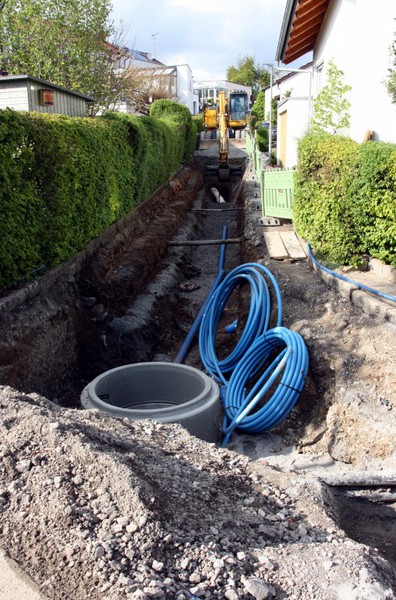

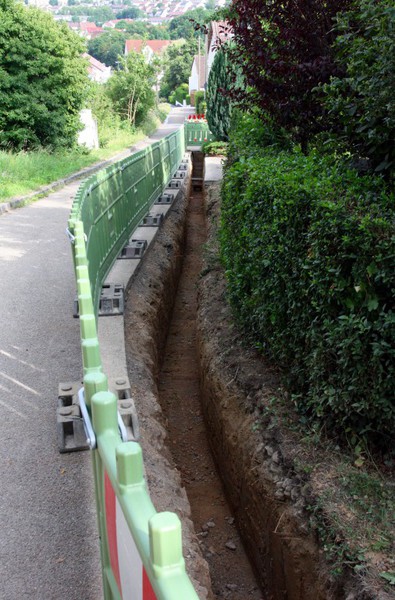

Und wieder sind ein paar weitere Meter geschafft und es gibt einen weiteren Kanalschacht.

15./17./19.05.2017: Baufortschritt

Es geht weiterhin zügig voran. Die Hälfte der Strecke ist schon überschritten. Weiter so.

08./10./12.05.2017: Baufortschritt

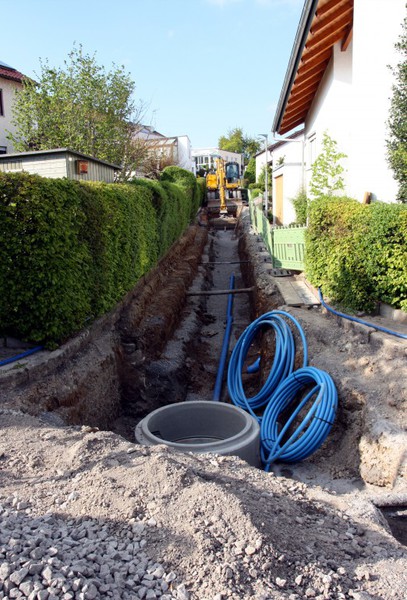

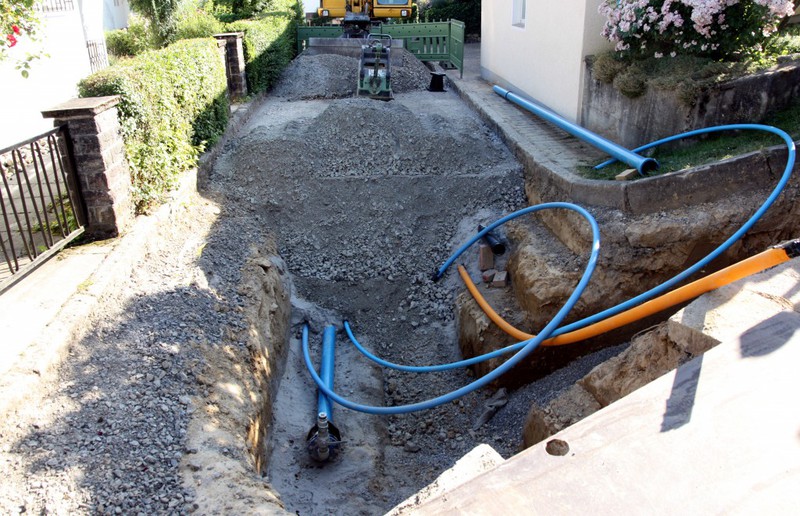

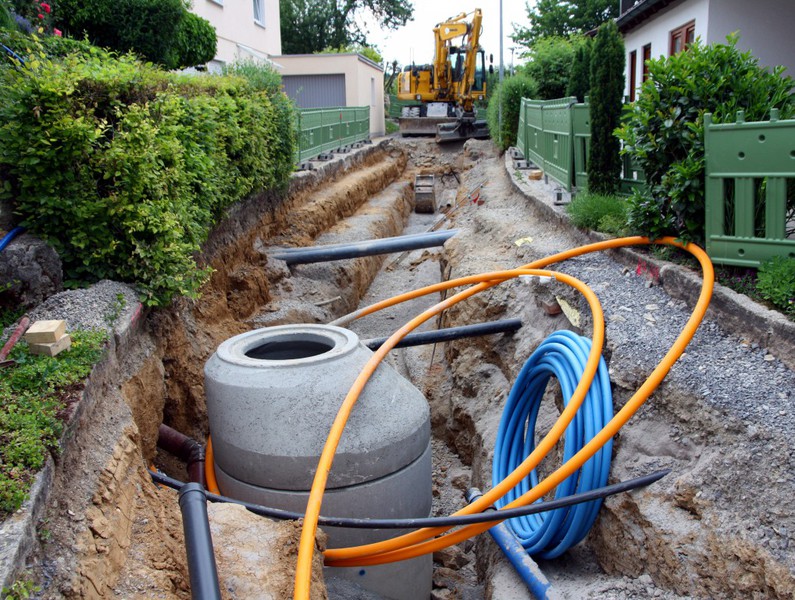

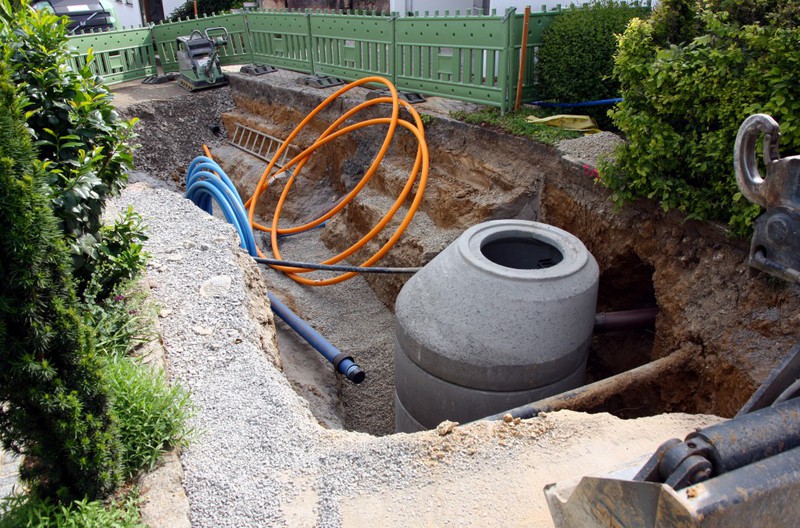

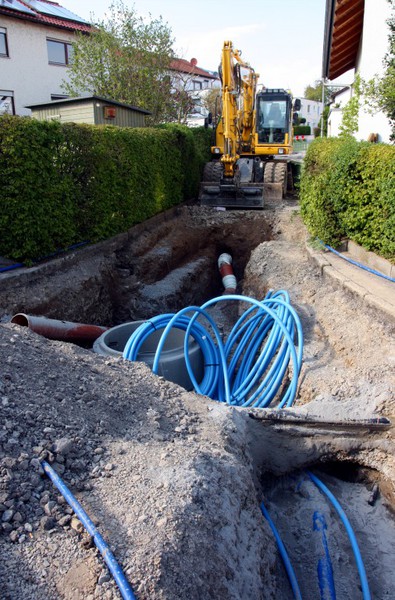

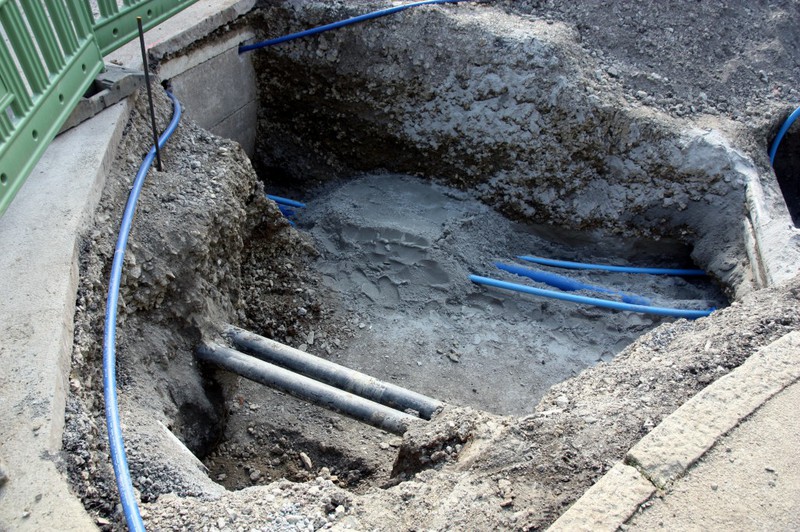

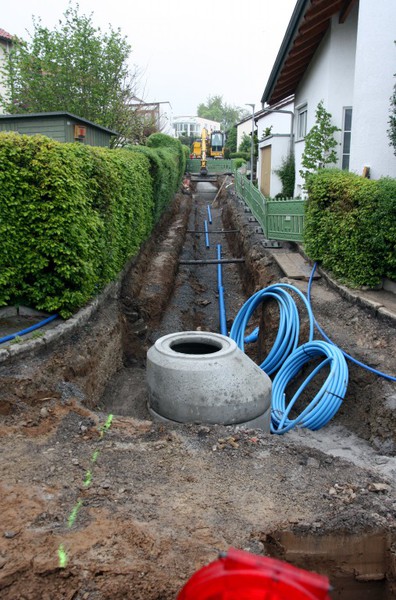

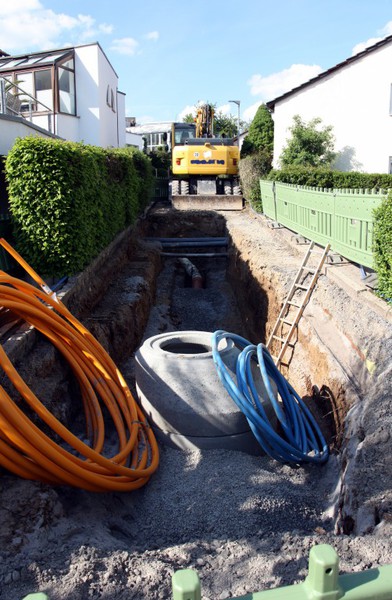

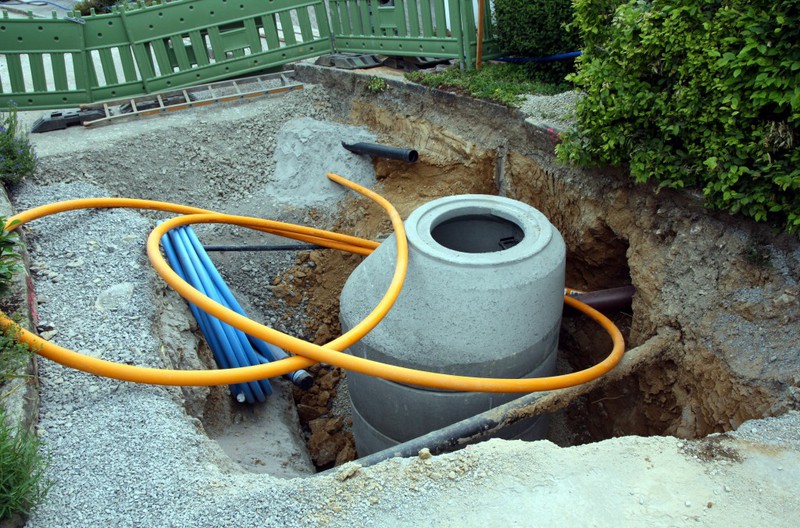

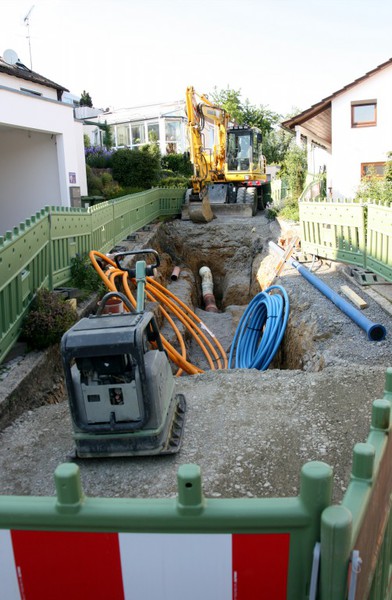

Die Baugrube des ersten Bauabschnitts ist bereits wieder aufgefüllt - und das schon in Bauwoche 3. Zuvor konnte man schön das Verlegen der Wasser- und Gasleitung beobachten.

03./05.05.2017: Baufortschritt

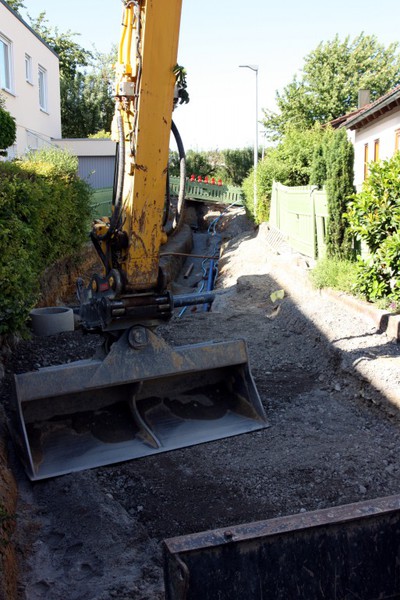

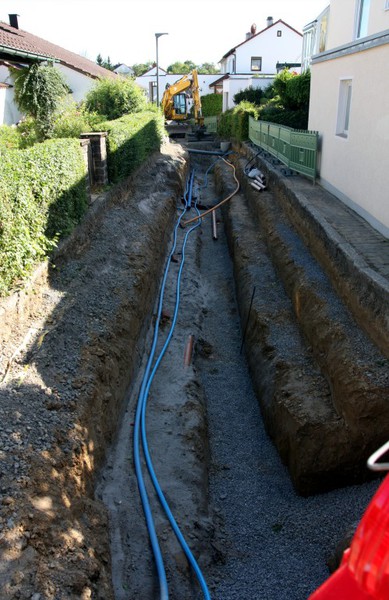

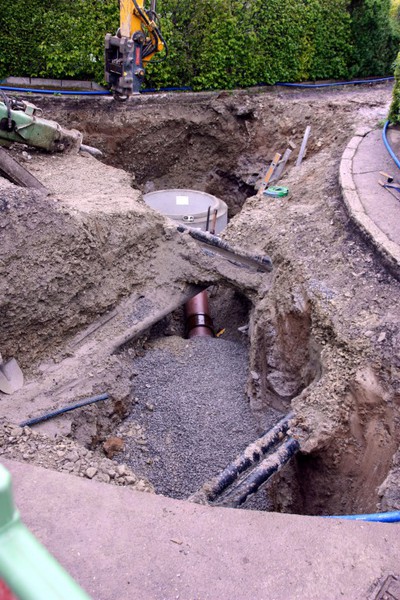

Im Ostlandweg geht es zügig voran. Der Bagger arbeitet sich Stück für Stück durch das Erdreich.

26./28.04.2017: Baufortschritt

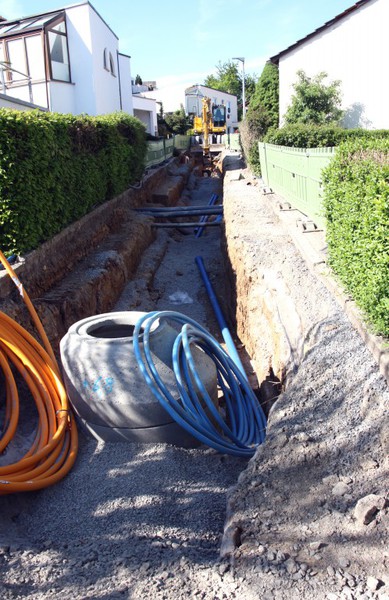

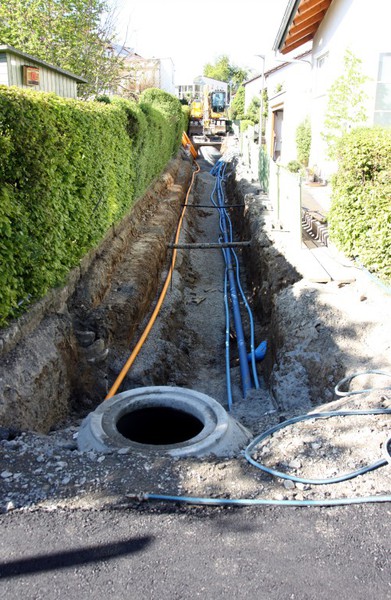

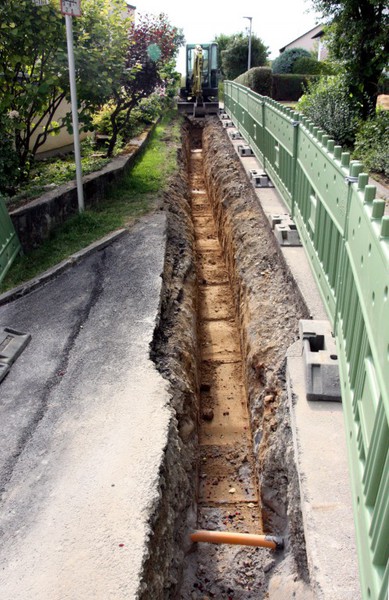

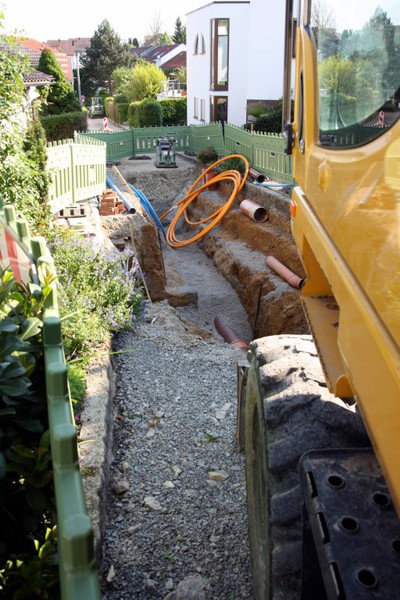

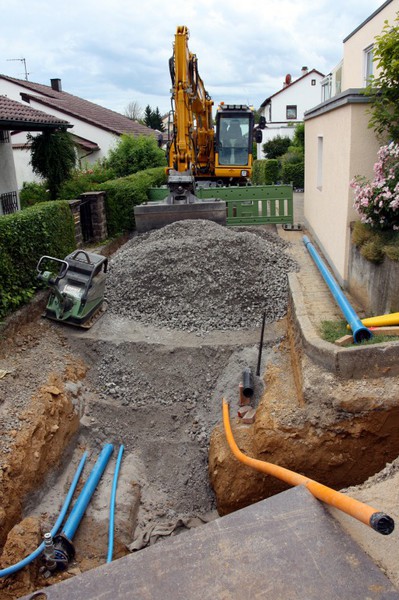

Nach dem Baustart am Montag geht es zügig an der Baustelle voran. Ein erster neuer Kanalschacht ist bereits angelegt.

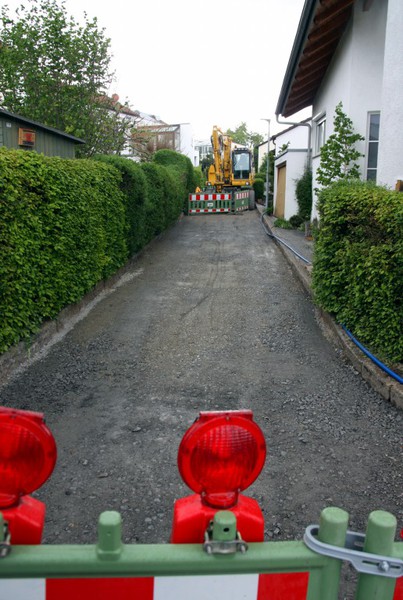

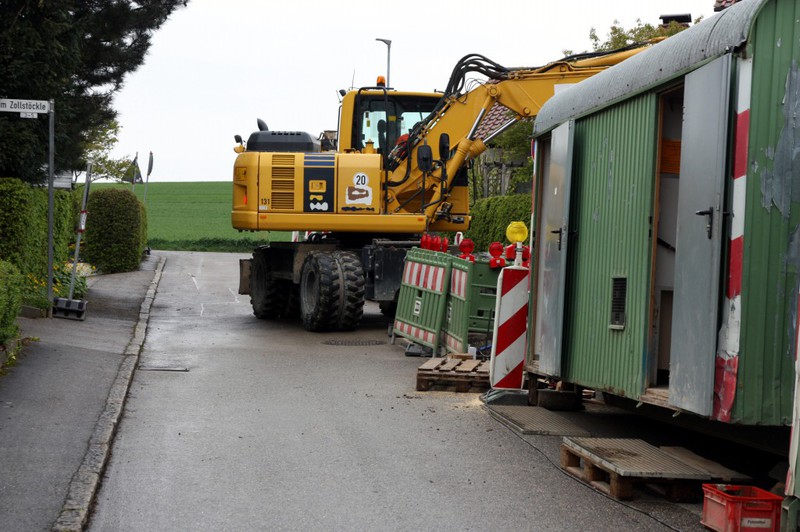

24.04.2017: Beginn der Bauarbeiten im Ostlandweg

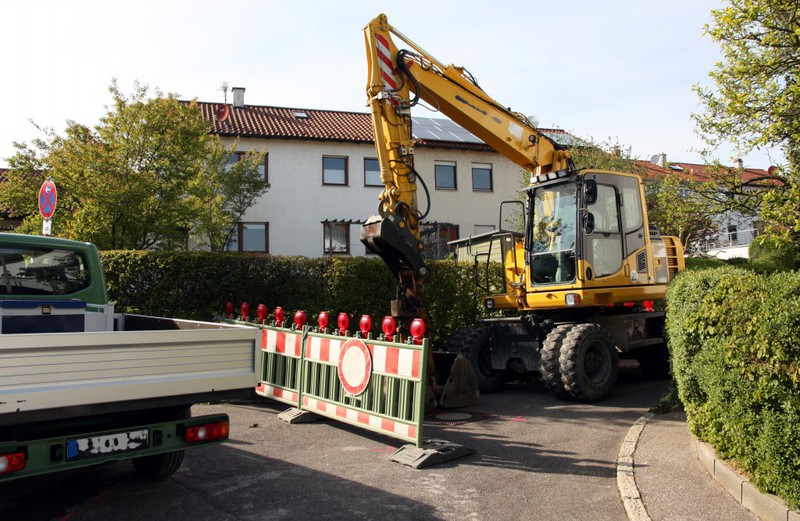

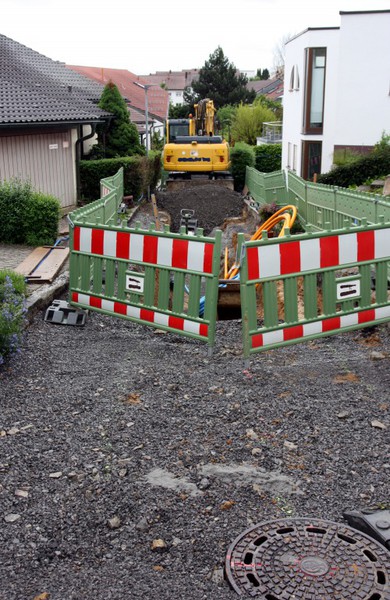

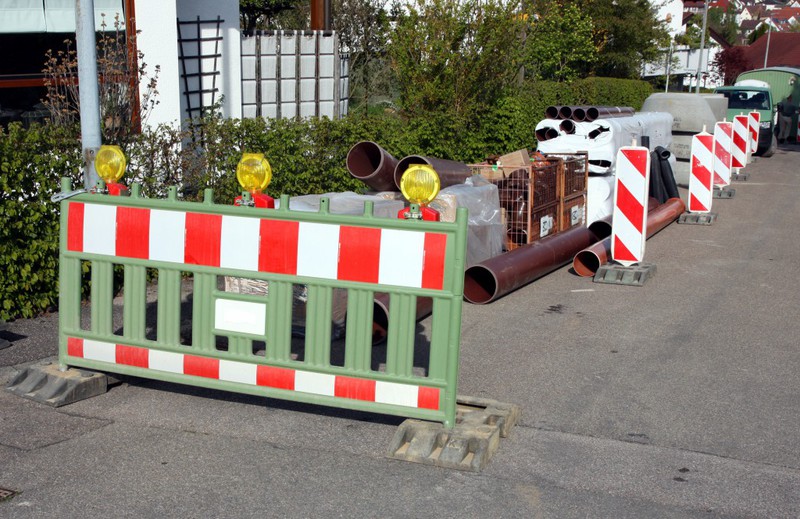

Wie zuletzt im Blättle angekündigt haben die Bauarbeiten im Ostlandweg begonnen. Der Bagger, die Absperrung und das Material stehen bereit. Es kann also losgehen.

12.04.2017: Baustelleninformation im Blättle

Die Gemeindeverwaltung hat Informationen zu der Baustelle im Ostlandweg in Ausgabe 15/2017 des Mitteilungsblatts abgedruckt.

Bauarbeiten zur Sanierung im Ostlandweg
Die Gemeinde Schwieberdingen führt für Sie ab Ende April 2017 Baumaßnahmen im Ostlandweg durch. Es wird der Kanal komplett ausgetauscht und die Hausanschlüsse für die Wasserversorgung von der Straße bis in die Häuser erneuert. Nach Abschluss der Tiefbauarbeiten erfolgt der Ausbau der Straße. Straßenunterbau und Beläge erfahren eine Komplettsanierung. Im Zuge der Tiefbaumaßnahme ist von der Netze-BW geplant, private Gashausanschlüsse neu im Straßenraum zu verlegen. Die Netze-BW nimmt dazu mit den Anliegern Kontakt auf. Die Baumaßnahme findet ab 24. April 2017 bis voraussichtlich Ende Juni 2017 statt. Der 1. Abschnitt beginnt im Kreuzungsbereich Im Zollstöckle Richtung Uhlandweg. Begonnen wird mit den Asphaltfräsarbeiten über der bestehenden Kanaltrasse. Im weiteren Bauverlauf werden die Kanalrohre ausgebaut und erneuert. Die Trinkwasserleitung wird dann in Abschnitten im Bauverlauf mit eingebaut.
Eine Zufahrt mit dem Pkw zu den Gebäuden ist während der einzelnen Ausbauabschnitten der Maßnahme nur beschränkt nach Absprache möglich. Zu Fuß sind die anliegenden Häuser zu erreichen. Wir bitten um Kenntnisnahme und Verständnis.

22.03.2017: Öffentliche Gemeinderatssitzung

Vergabe der Straßen- und Tiefbauarbeiten

Herr Keller vom Bauamt stellte den Tagesordnungspunkt vor. Im Ostlandweg sei der Abwasserkanal sanierungsbedürftig. Im Zuge der Baumaßnahmen werden auch die Wasserleitung und die Hausanschlüsse erneuert. 8 von 12 Gebäuden haben sich für einen Gasanschluss ausgesprochen. Die Netze-BW wird deshalb während der Bauphase eine Gasleitung verlegen. Die Leitung kommt über die Hemminger Straße und dem Zollstöckle. Auch dort haben Anwohner um einen Gasanschluss gebeten. Von Seiten der Telekom gäbe es keine Aktivitäten. Die Gemeinde werde aber ein Leerrohr verlegen.
Die Bauzeit wird ab April ca. 8 Wochen in Anspruch nehmen. Die beauftragte Firma ist in der Gemeinde bekannt. Sie hat zuletzt im Jahr 2014 den Bahnhofsvorplatz erneuert.

In der Vorlage des Gemeinderats steht zur weiteren Erläuterung folgender Sachvortrag und Begründung:
Der vorhandene Kanal im Ostlandweg weist Schäden und Undichtigkeiten auf. Auch die Wasserleitungsrohre und Hausanschlussleitungen sind in die Jahre gekommen. Um die Versorgungssicherheit zu gewährleisten, sollen die in die Jahre gekommenen Leitungen und Einbauten erneuert werden. Auf Nachfrage sind bei der Telekom keine Arbeiten vorgesehen. Es wird jedoch ein Leerrohr für eine eventuelle spätere Breitbandnutzung mitverlegt. Alle geplanten Arbeiten wurden erfasst und in einer öffentlichen Ausschreibung veröffentlicht. Von den 5 Interessenten haben bis zur Submission 2 Bieter ein Angebot abgegeben. Die Firma Karl Kohler hat dabei das wirtschaftlichste und annehmbarste Angebot über 175.360,10 € eingereicht. Die Firma Karl Kohler ist der Gemeinde Schwieberdingen bekannt und hat in der Vergangenheit schon mehrere Aufträge termingerecht und zur Zufriedenheit abgewickelt.

Fragen der Gemeinderäte (Die Antworten sind kursiv dargestellt)

Die stellvertretende Bürgermeisterin Rabus wies auf vorhandene Mehrkosten von 25.000 € bezogen auf die geplanten Kosten hin.
Kämmerer Müller antwortete hierauf, dass im Gemeindehaushalt jeweils 100.000 € für unvorhergesehene Ausbesserungsarbeiten an Straßen und Abwasser vorgesehen sind. Von diesen Posten werden die Mehrkosten von rund 25.000 € beglichen.

(FWV) Wie hoch war das Angebot des zweiten Bieters?
Das lag bei ca. 184.000 €

(SPD) Wie viel kostet das Verlegen des Leerrohrs?
Man müsse hier mit 20-25 € pro Meter rechnen.

Abstimmung

Die stellvertretende Bürgermeisterin Rabus, die ausnahmsweise wegen krankheitsbedingtem Ausfall von Bürgermeister Lauxmann die Sitzung leitete, leitete zur Abstimmung über folgenden Beschlussvorschlag über.

Beschlussvorschlag
Die Bauarbeiten werden an die Firma Karl Kohler aus Ditzingen-Hirschlanden zum Angebotspreis von 175.360,10 € vergeben.

Der Beschlussvorschlag wurde einstimmig angenommen.

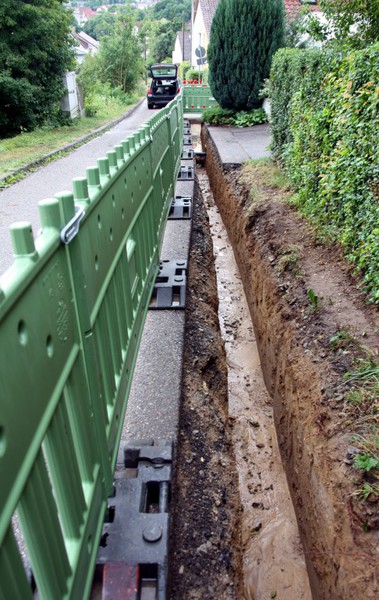

17.03.2017: Bestandsaufnahme

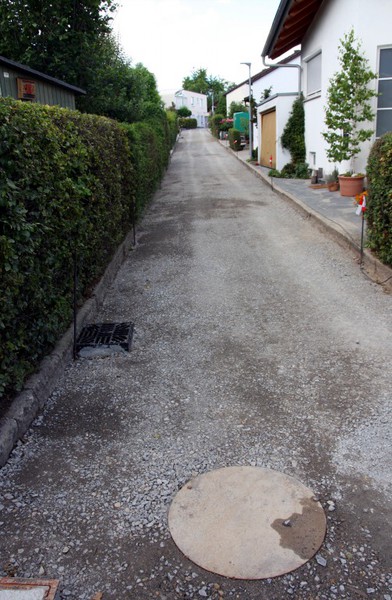

Folgend ein paar Bilder vom Ostlandweg in seinem bisherigen Zustand.

Nächste Termine

Mi. 03.07.2024  18:30 Uhr

Öfftl. Sitzung Ausschuss Umwelt Technik

Rathaus Ratssaal

Mi. 03.07.2024  19:00 Uhr

Öfftl. Gemeinderatssitzung

Rathaus Ratssaal

Mo. 15.07.2024  19:00 Uhr

ABG-Jedermann Treffen

Mehrzweckraum im Rathaus

Mi. 17.07.2024  19:00 Uhr

Öfftl. Gemeinderatssitzung

Rathaus Ratssaal

Mi. 11.09.2024  18:30 Uhr

Öfftl. Sitzung Ausschuss Umwelt Technik

Rathaus Ratssaal

Mi. 25.09.2024  19:00 Uhr

Öfftl. Gemeinderatssitzung

Rathaus Ratssaal

Mi. 30.09.2024  19:00 Uhr

Öfftl. Sitzung Gemeindeverwaltungsverband

Hemmingen, Sitzungssaal Rathaus

Besucherzähler

I mog Schwieberdinga saubr! 2019

Baustellenbilder satt ...

Neue Glemstalbrücke zwischen Bahnhofstraße und Herrenwiesenweg
Sanierung der Ortsdurchfahrt: Bauabschnitt 7
Sanierung der Glemstalhaltestelle

ABG Jahrbuch 2017

Druckversion | Sitemap
© Aktive Bürgergemeinschaft Schwieberdingen e.V.
Werden auch Sie aktiv!
