Auf Grund des Umfangs der Baustelle ist die Dokumentation auf mehrere Subseiten verteilt:
Seite 1: Beschlussfassung und erster Bauabschnitt: Verlegung der Gasleitung
Seite 2: Zweiter Bauabschnitt: Tiefbauarbeiten in der Vaihinger Straße

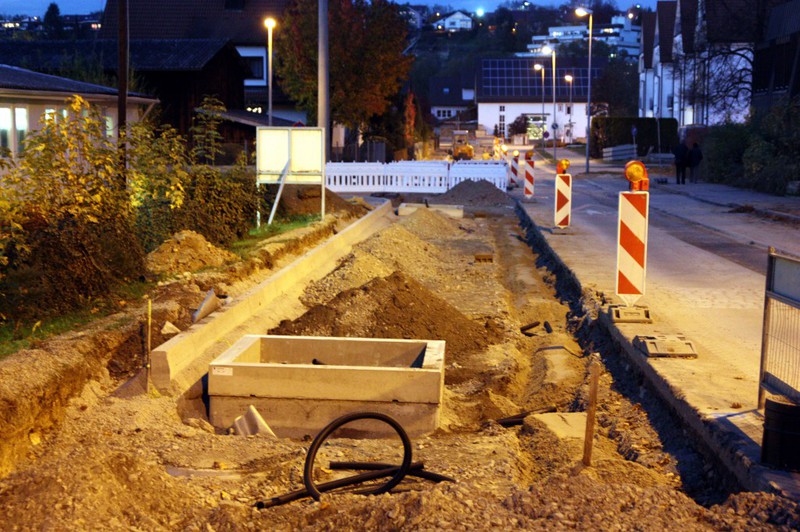

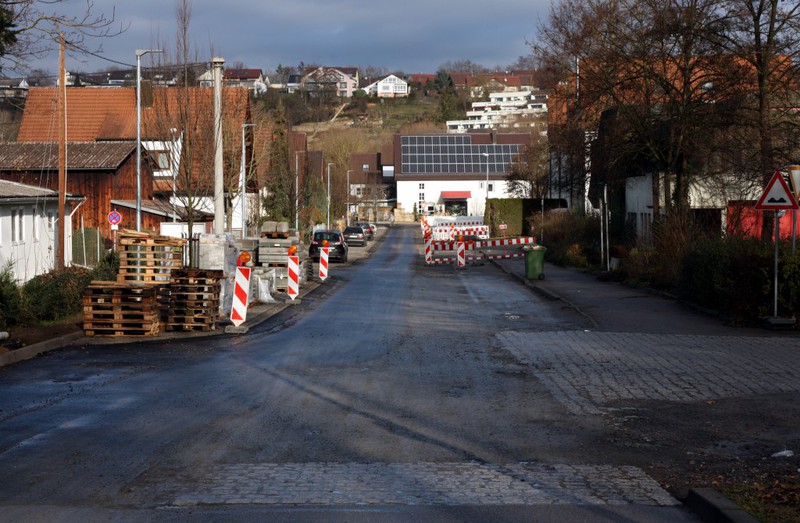

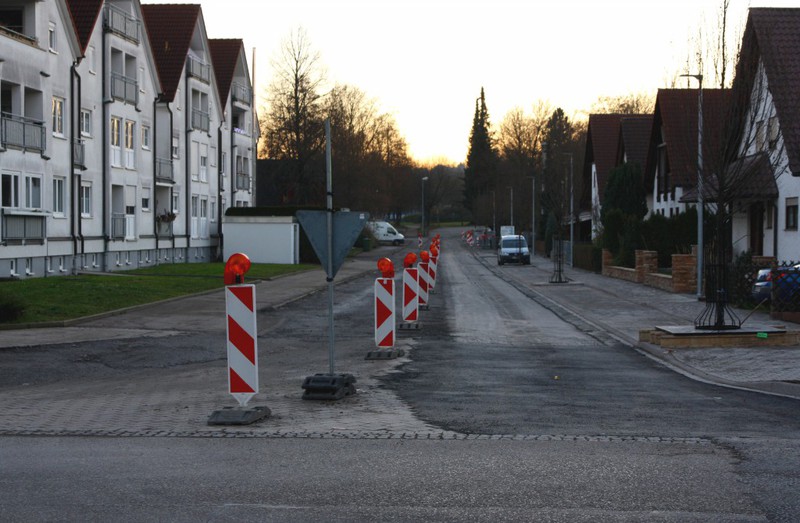

Man kann mal davon ausgehen, dass jetzt vor Weihnachten nicht mehr viel gemacht wird. Es geht in die Winterbaupause. Es geht voraussichtlich am 18. Januar 2016 weiter.

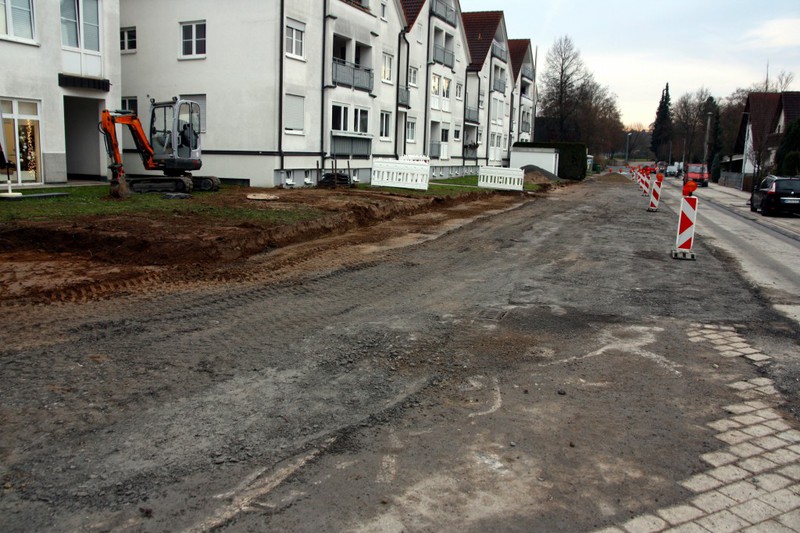

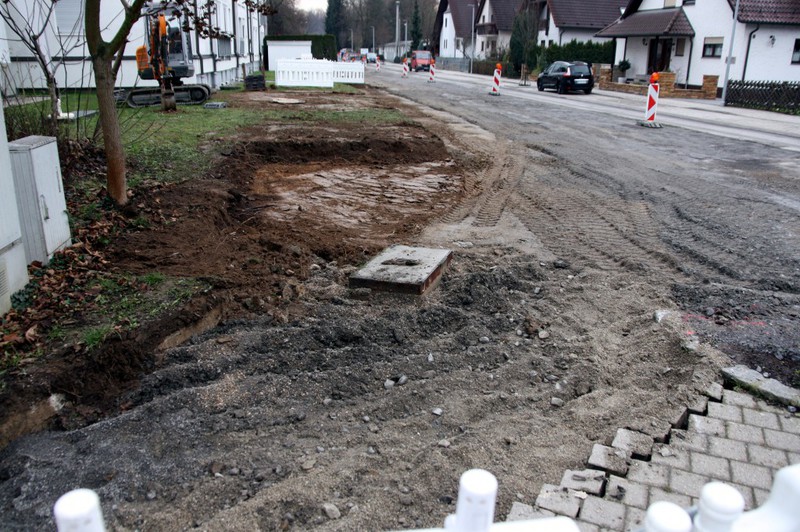

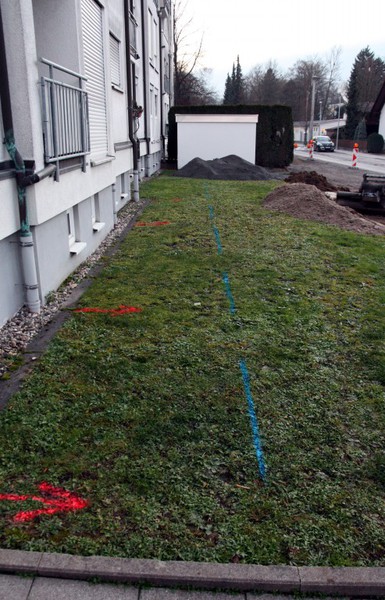

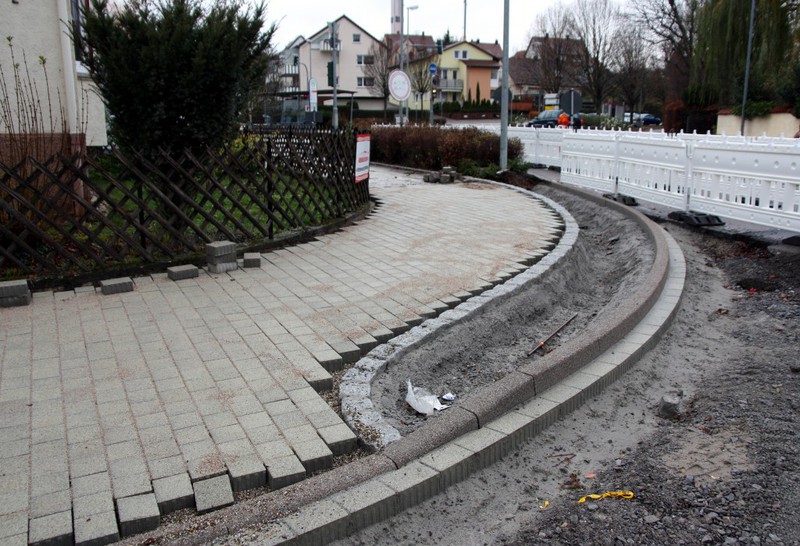

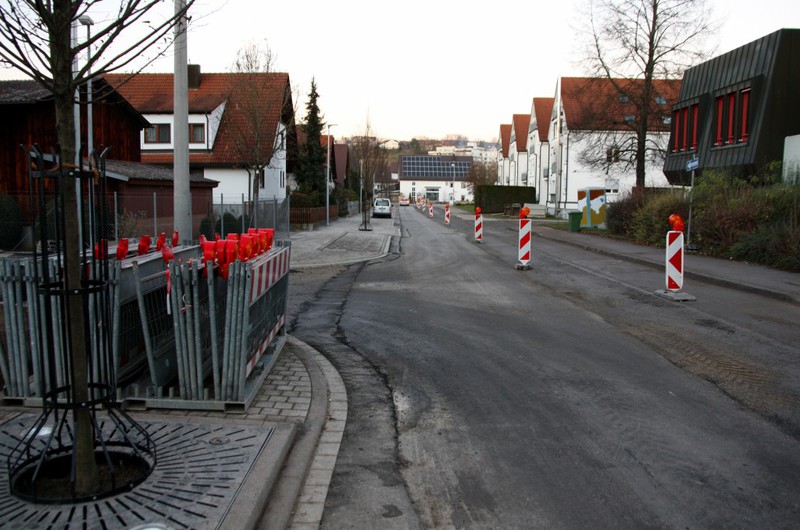

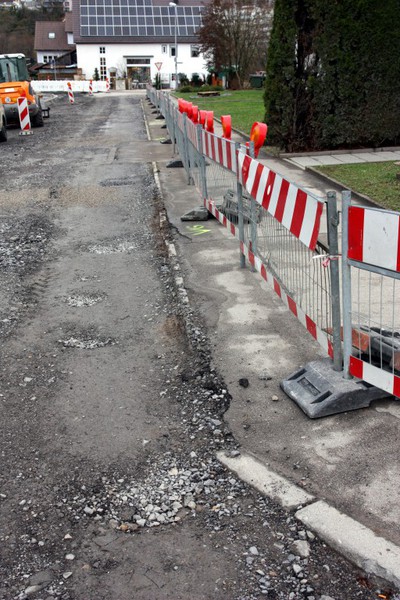

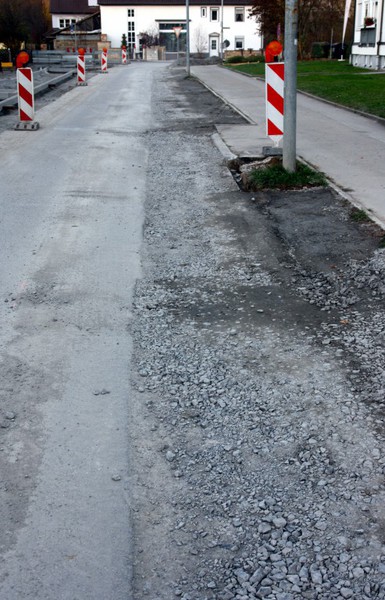

Die Bauarbeiten verlagern sich auf die andere Straßenseite. Der Gehweg und Teile des bisherigen Grünstreifens wurden entfernt. Hier entstehen dann nach der Winterpause ein neuer Gehweg und weitere Parkbuchten.

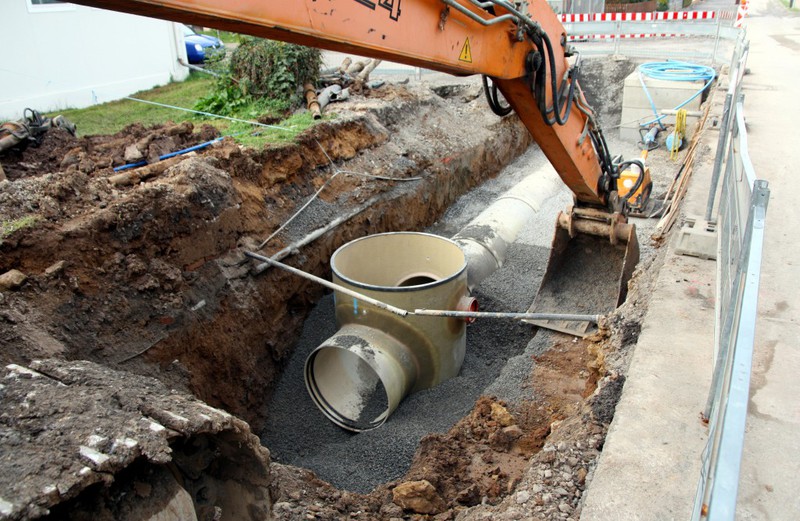

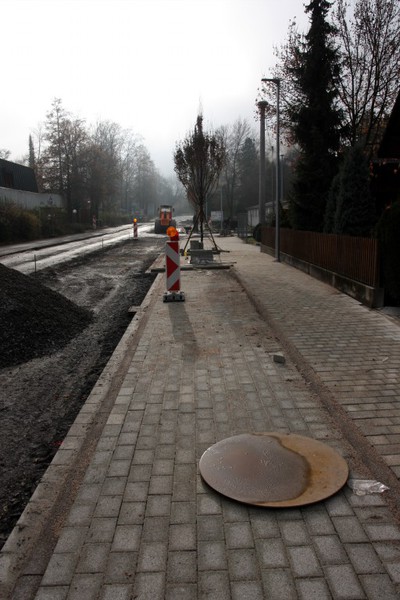

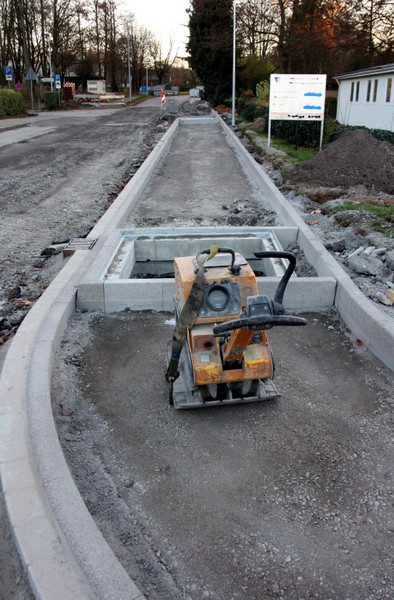

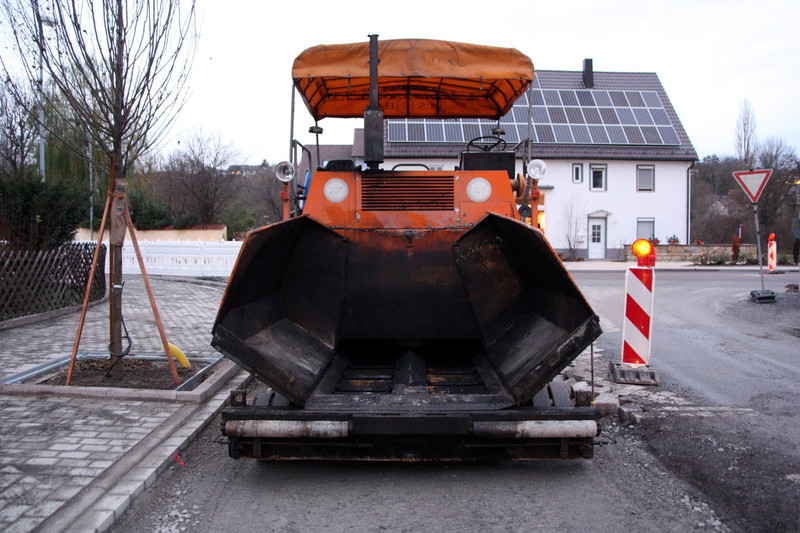

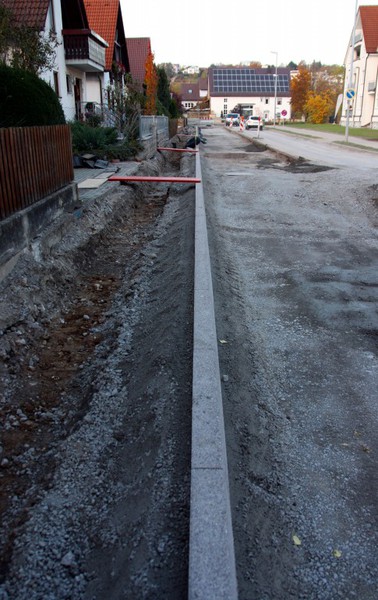

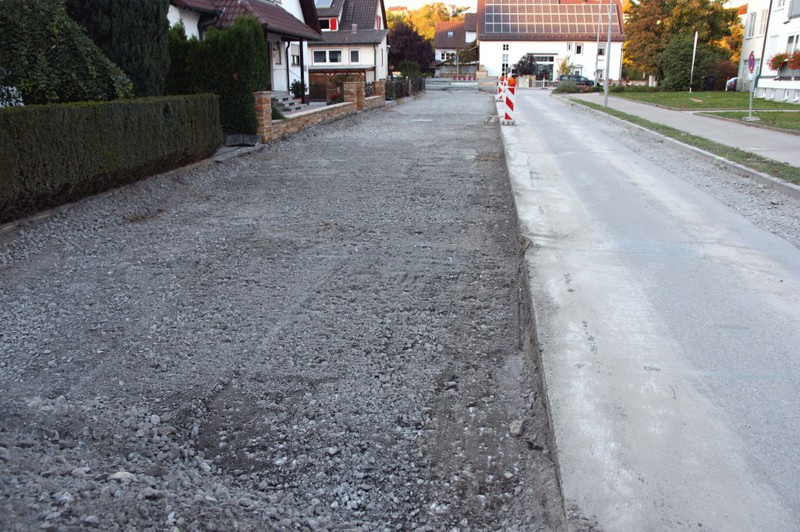

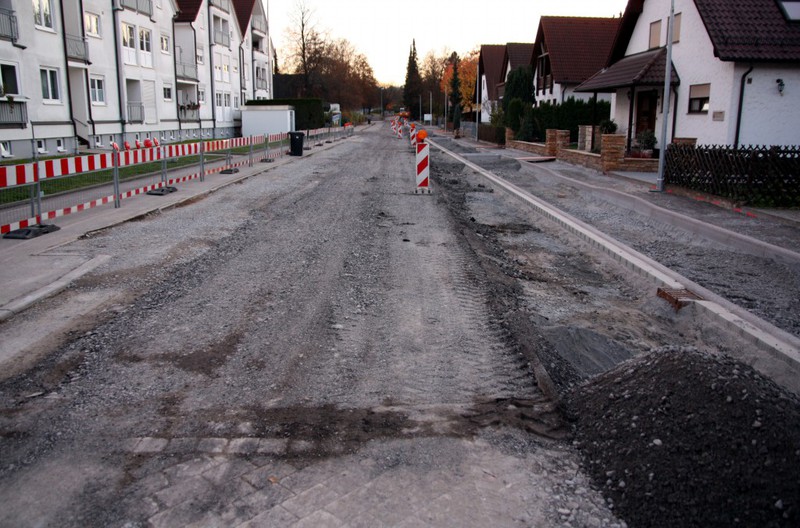

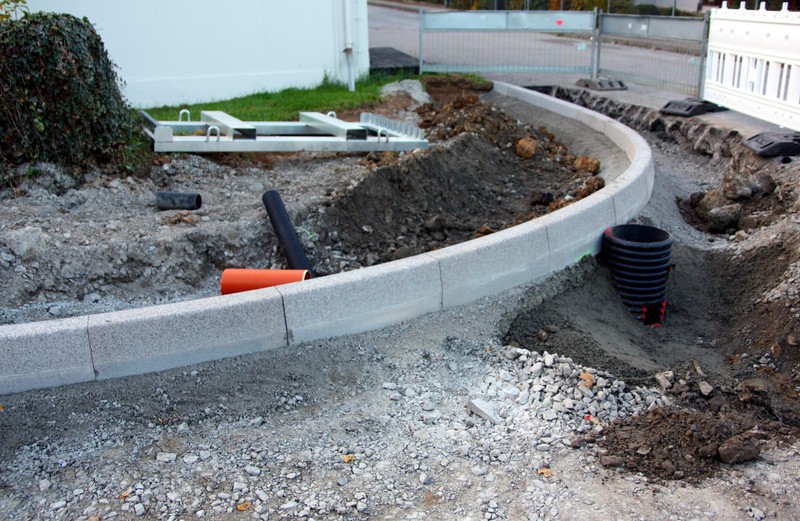

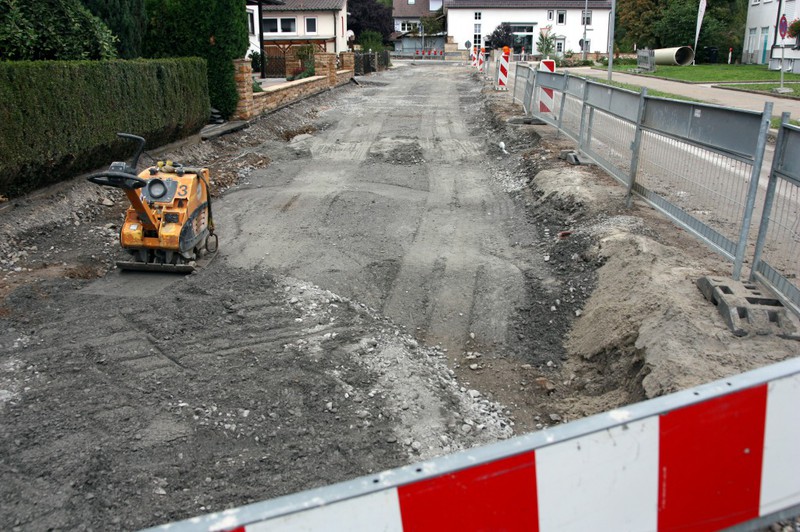

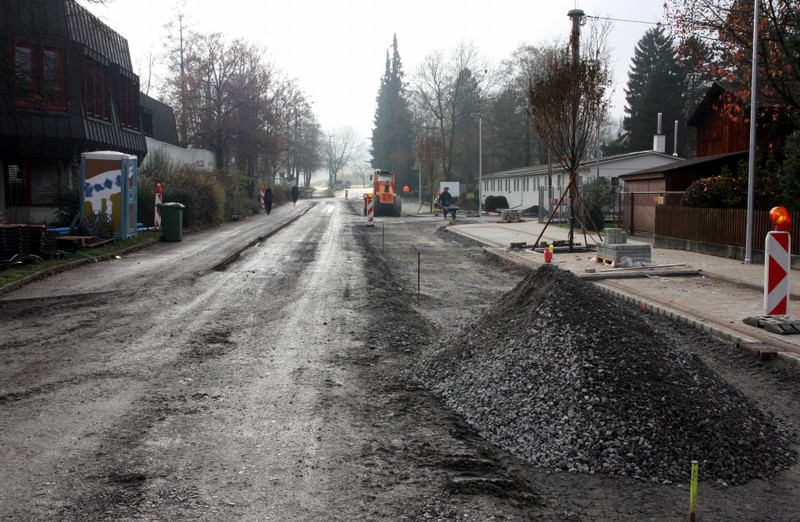

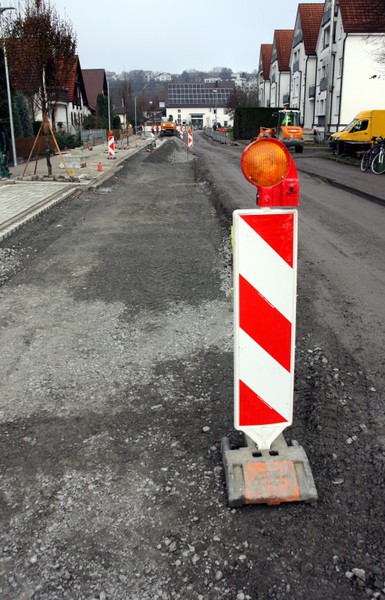

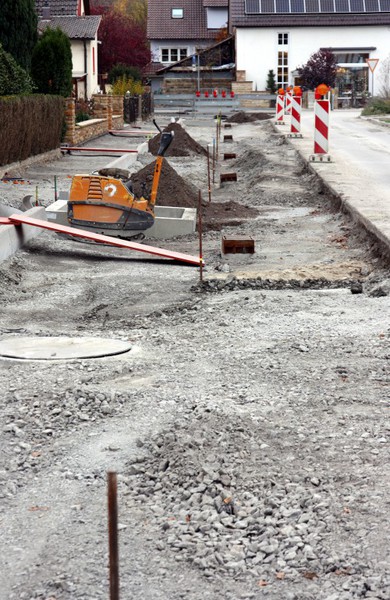

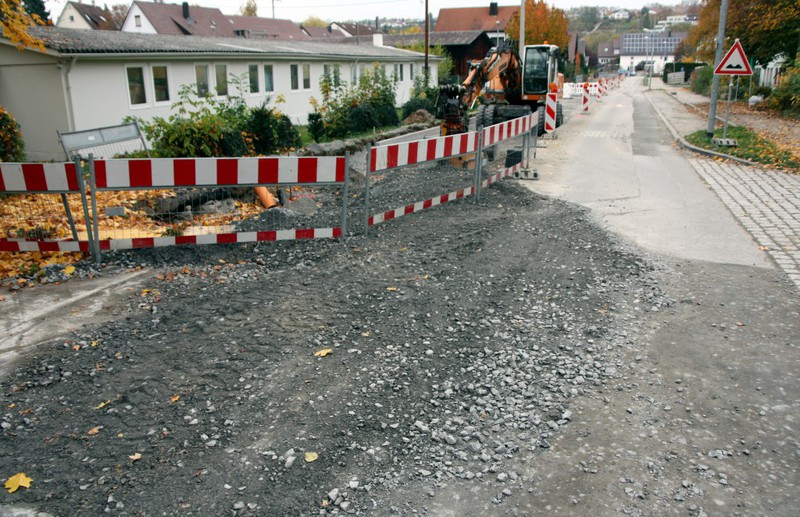

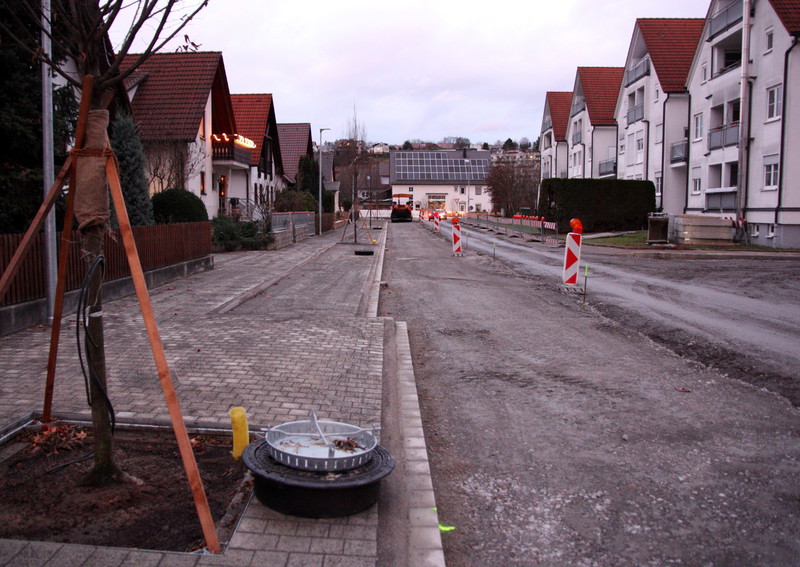

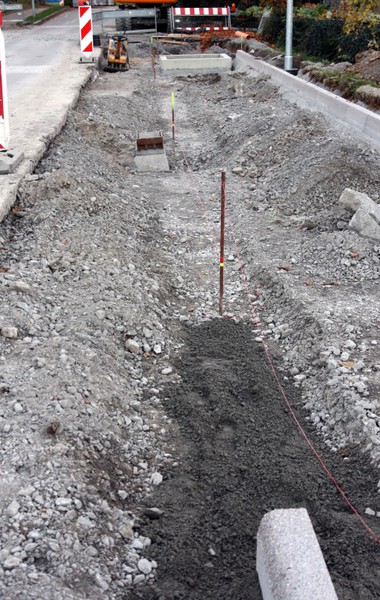

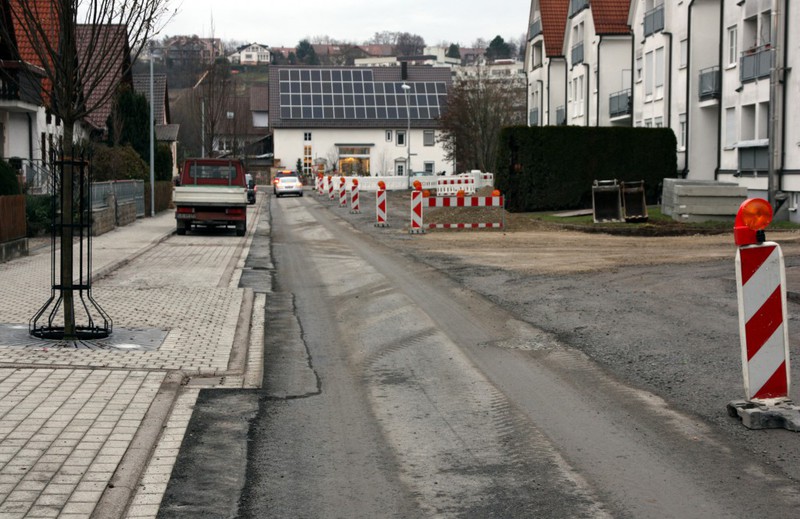

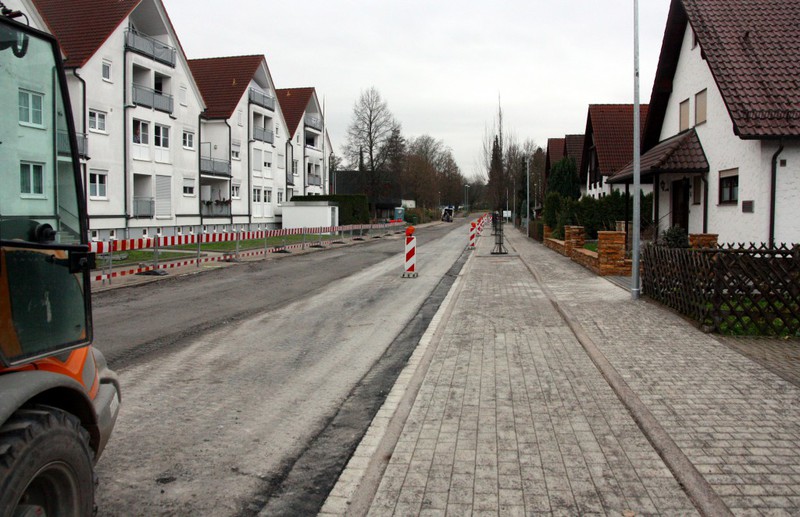

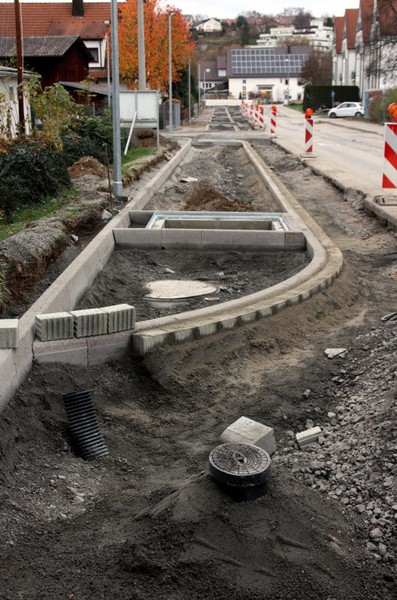

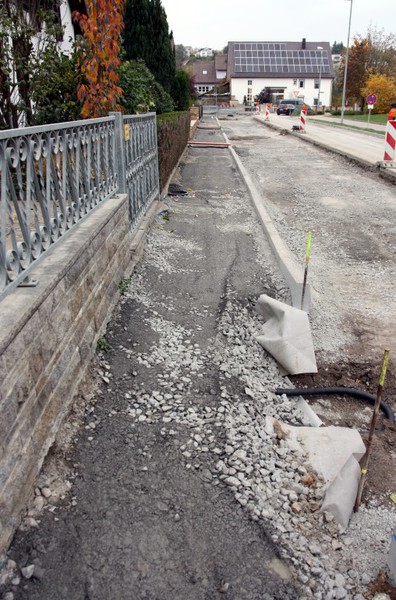

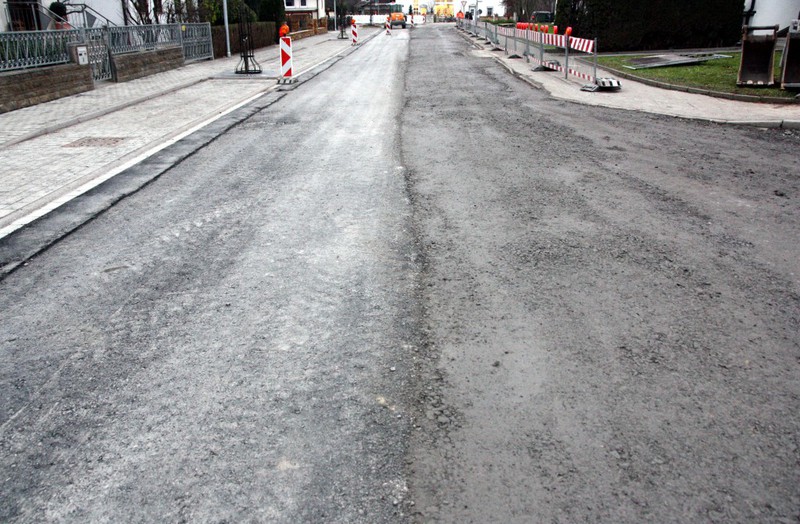

Der Rückbau geht voran. Halbseitig wurde eine neue erste Asphaltschicht aufgebracht. Die Fahrspur an sich wurde angeglichen und so besser befahrbar gemacht.

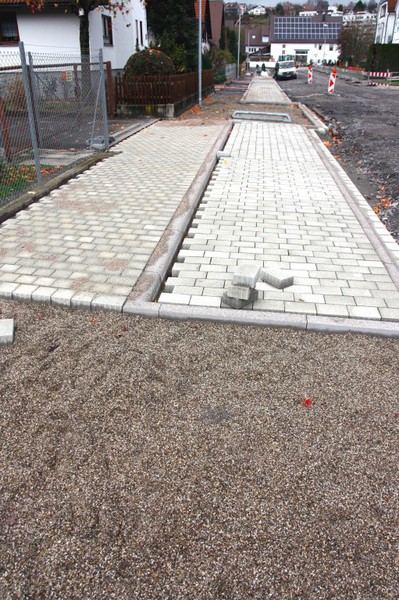

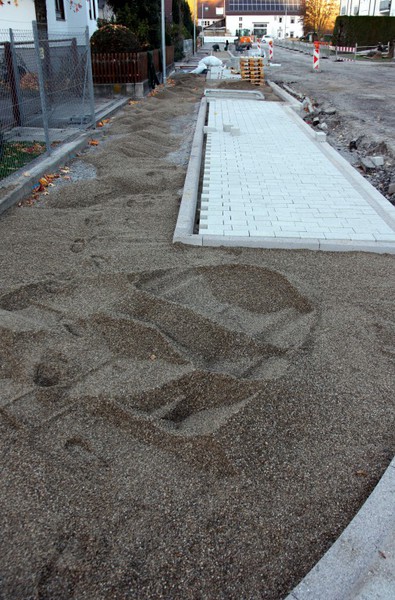

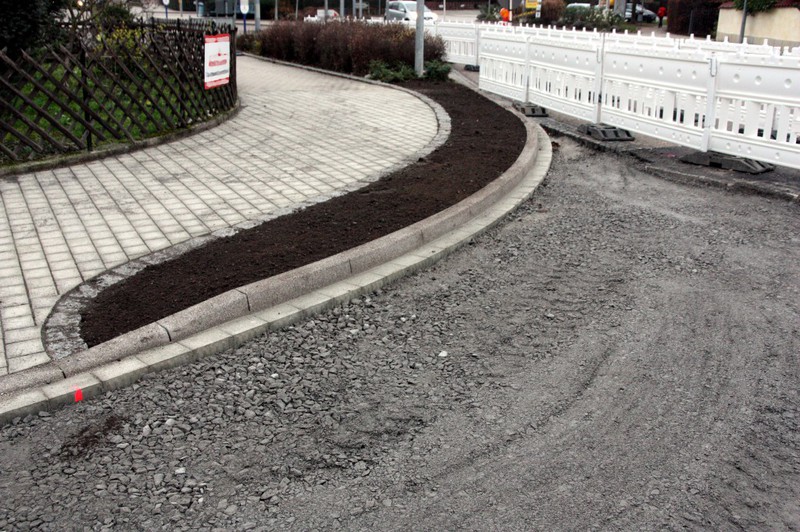

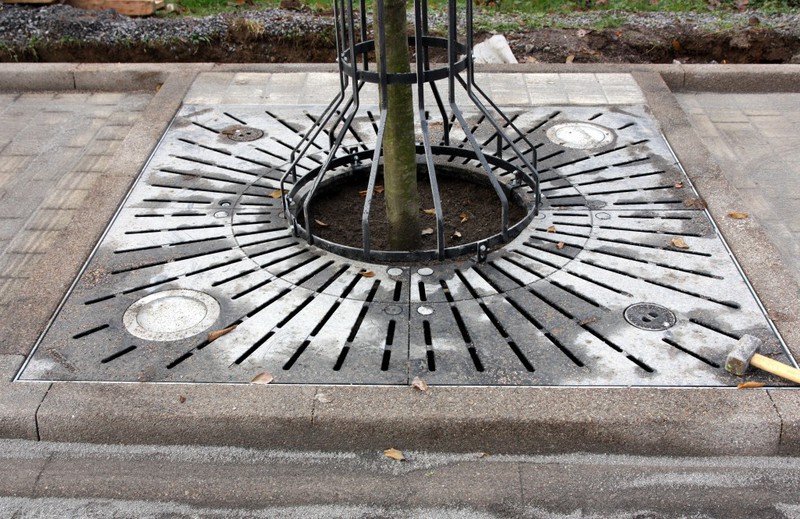

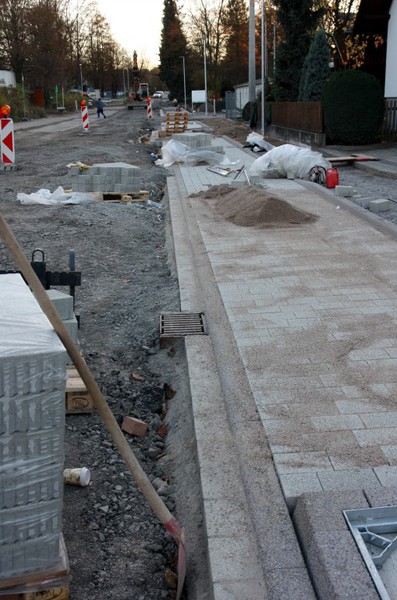

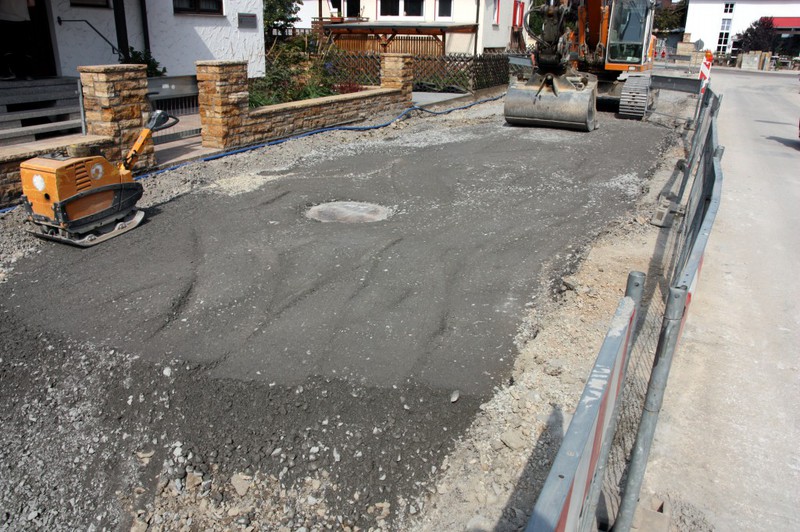

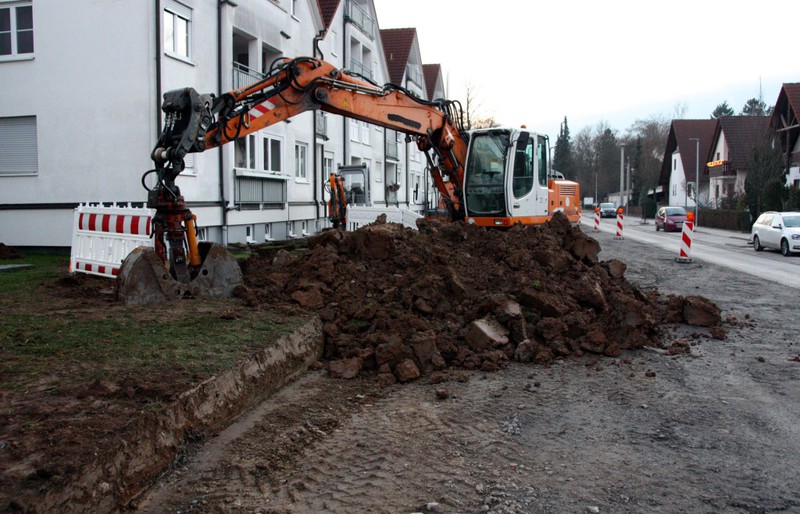

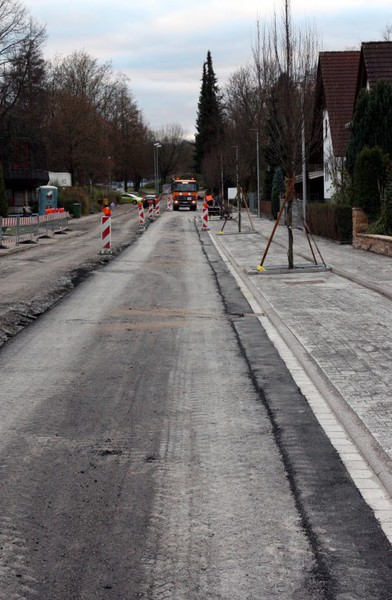

Die ersten neuen Bäume sind da. Beim Pflaster gibt es Fortschritte und die alte Fahrbahn wurde abgetragen.

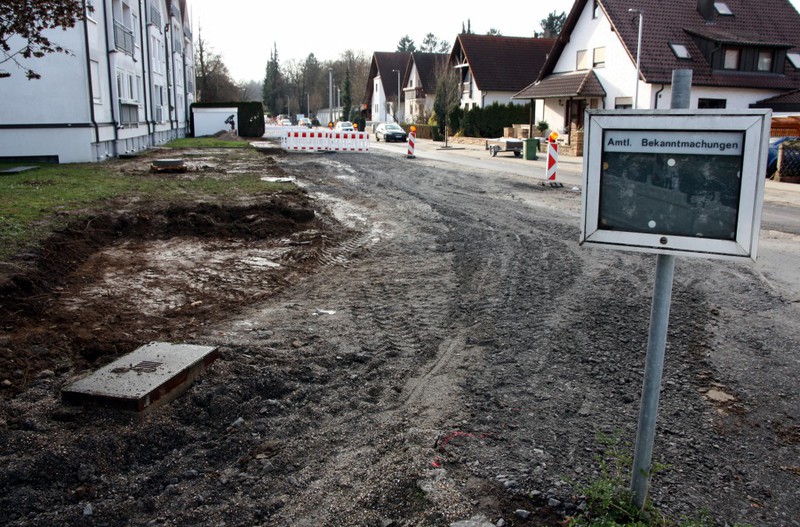

Erneut hat die Gemeindeverwaltung Informationen zu den aktuellen Baustellen in Ausgabe 48/2015 des Mitteilungsblatts abgedruckt.

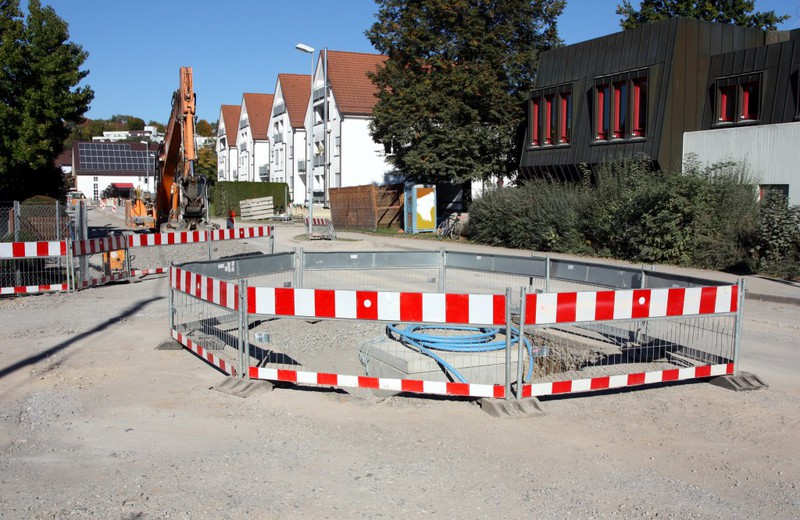

Baustelle im Herrenwiesenweg

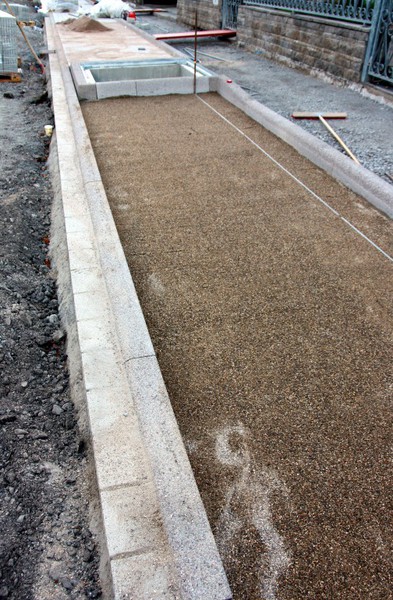

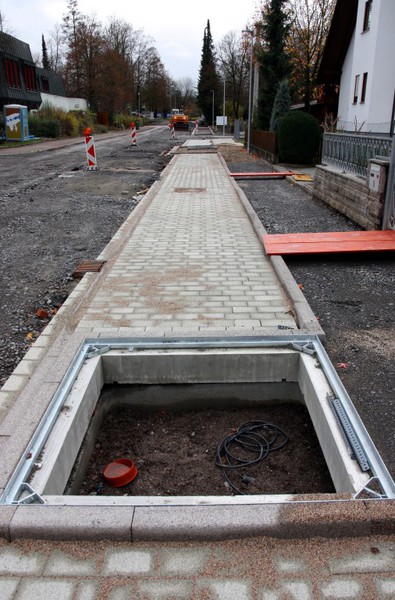

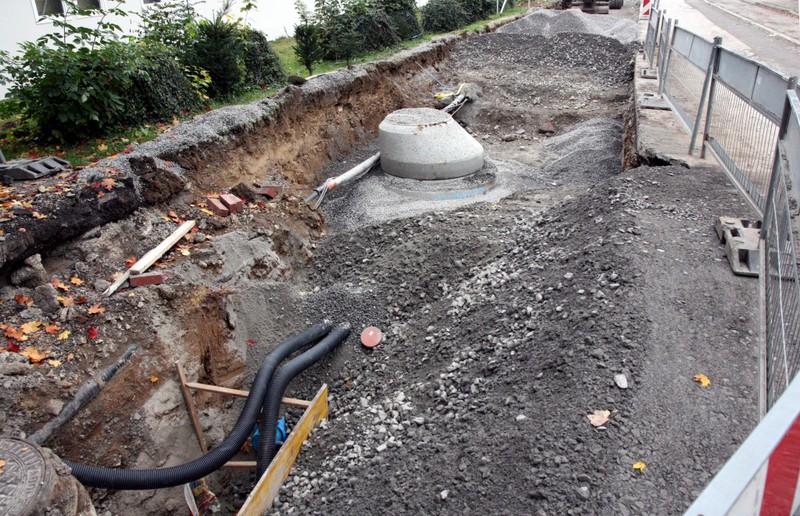

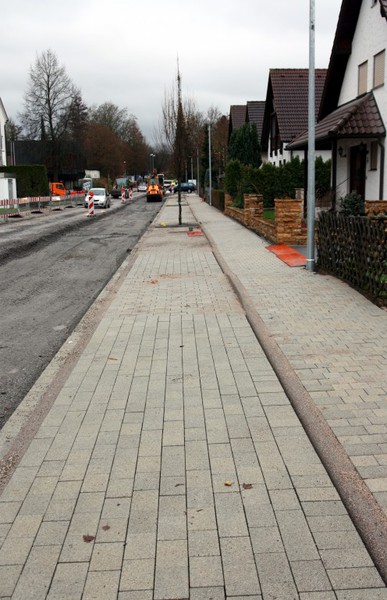

Der Gehweg und die angrenzenden Parkflächen auf der Westseite sind weitestgehend mit den Pflastersteinen belegt. Auch die ersten sechs Bäume wurden diese Woche bereits versetzt. Die

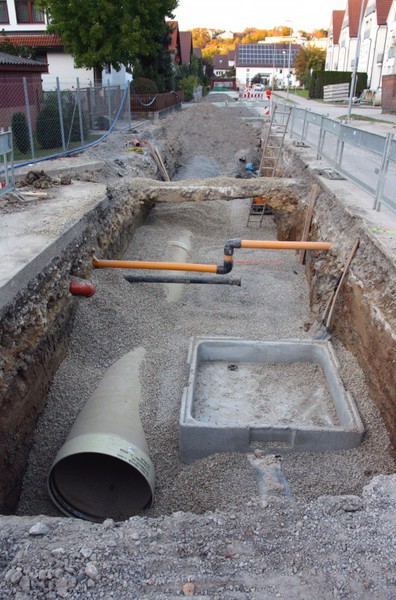

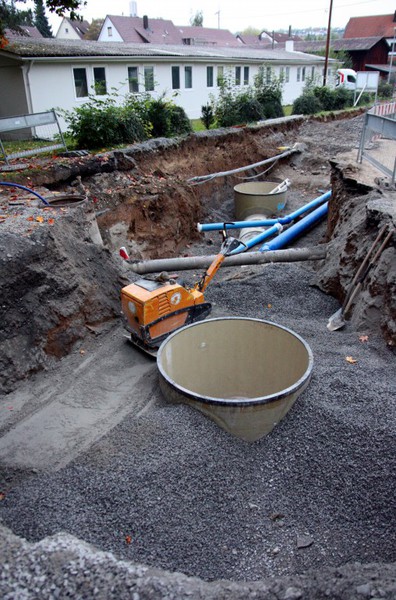

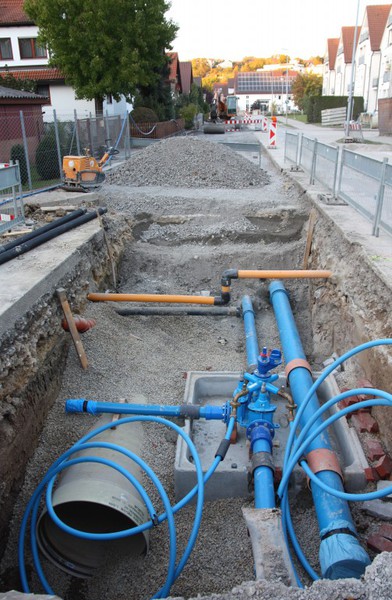

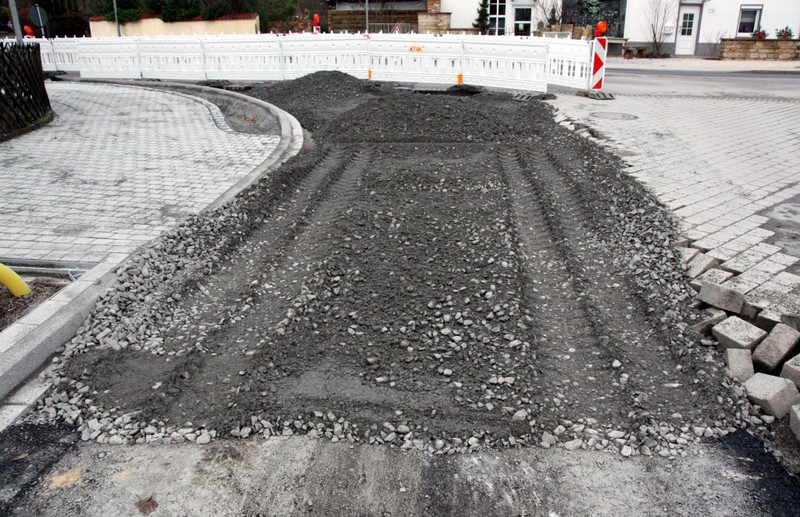

Asphalttragschicht zwischen Parkstreifen und Fahrbahnmitte soll planmäßig kommende Woche ausgeführt werden.

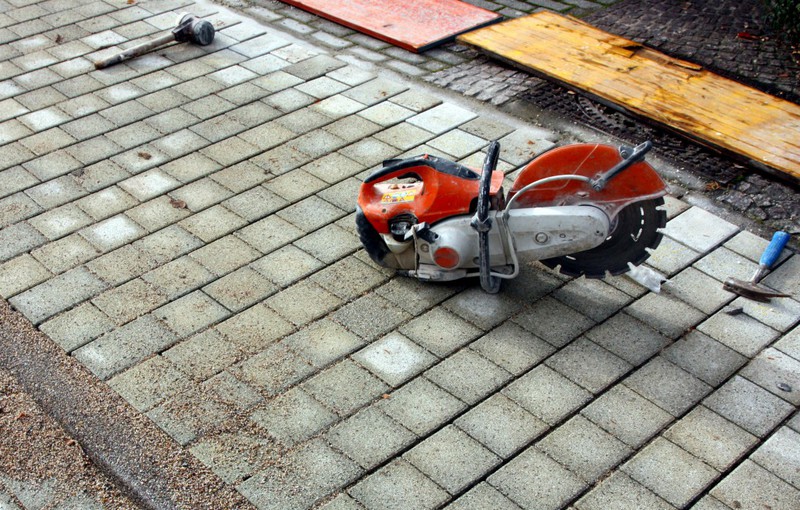

Diese Woche wurde mit dem Verlegen der Pflastersteine begonnen. Der Herrenwiesenweg nimmt Formen an.

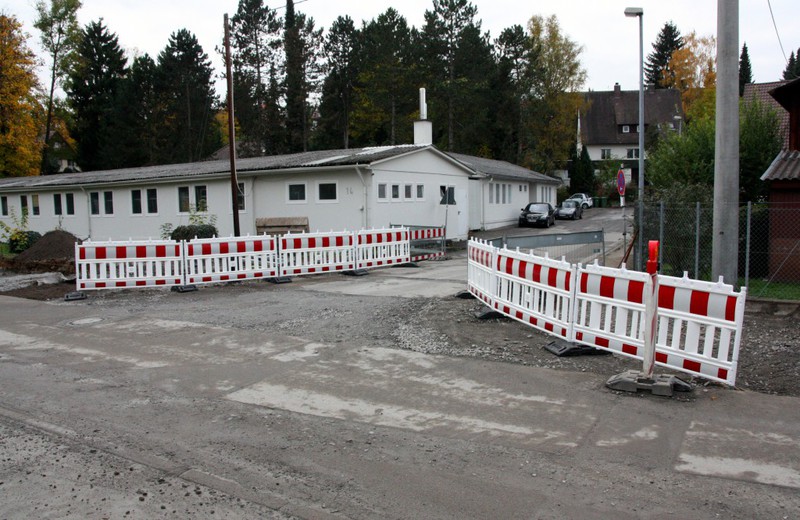

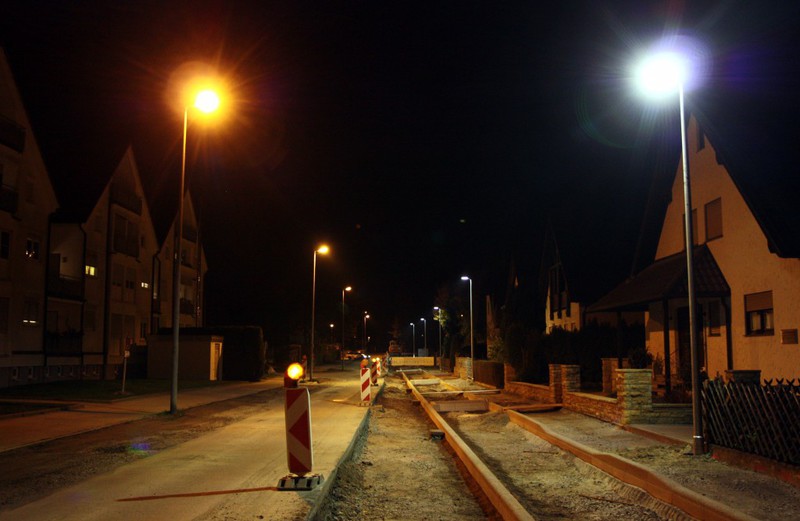

Die Parkbuchten und der Gehweg werden auf der einen Seite vorbereitet. Zudem gab es am Mittwoch die neuen Straßenlaternen.
Erneut hat die Gemeindeverwaltung Informationen zu den aktuellen Baustellen in Ausgabe 46/2015 des Mitteilungsblatts abgedruckt.
Baustelle im Herrenwiesenweg

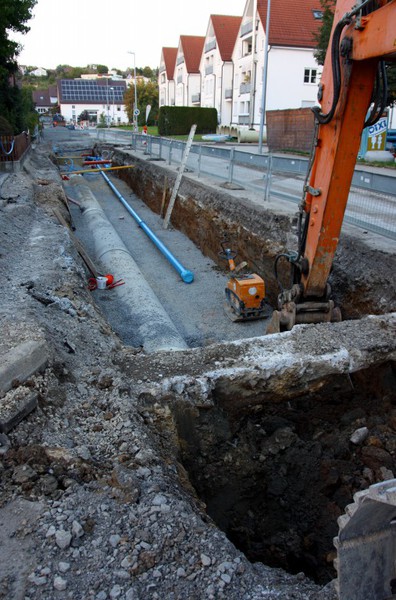

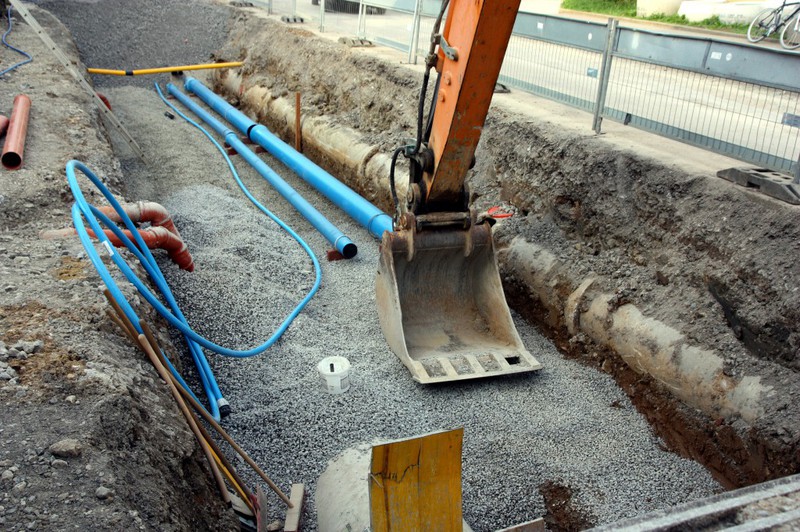

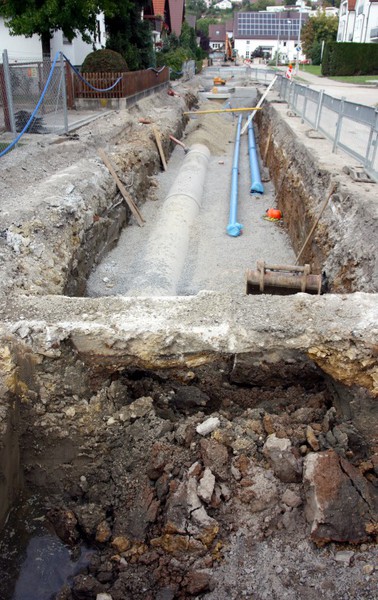

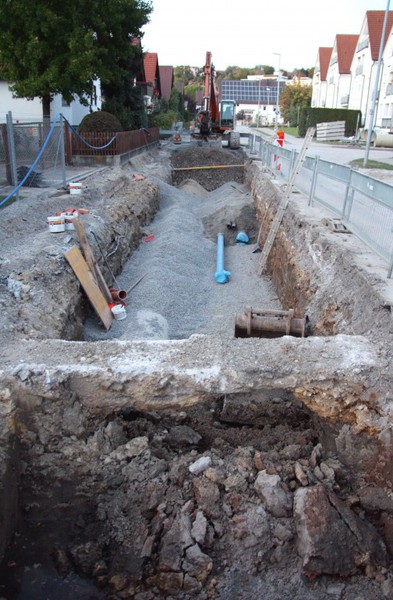

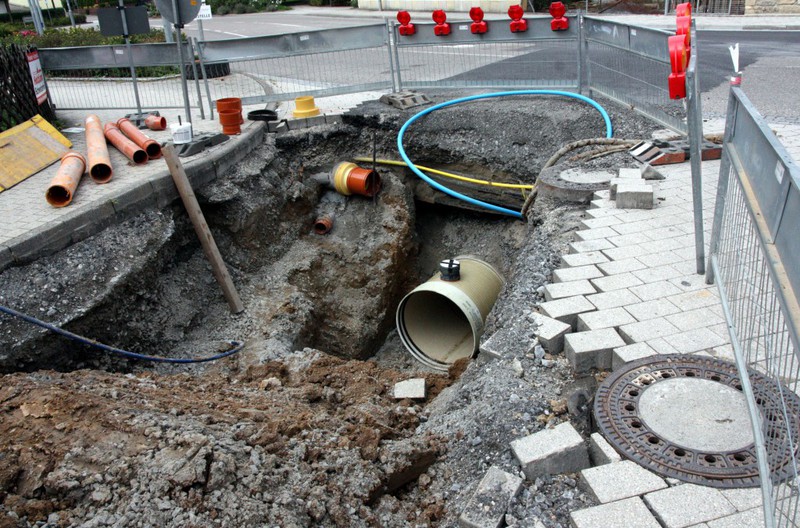

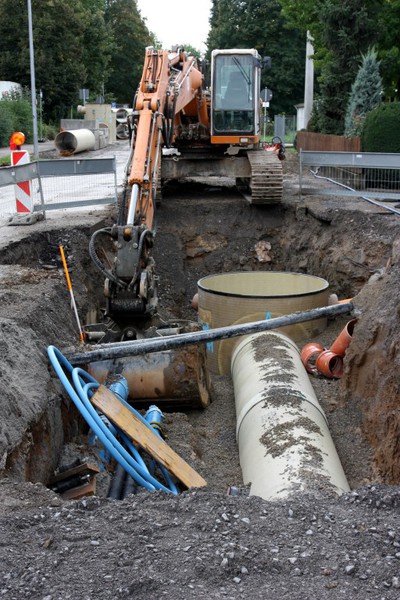

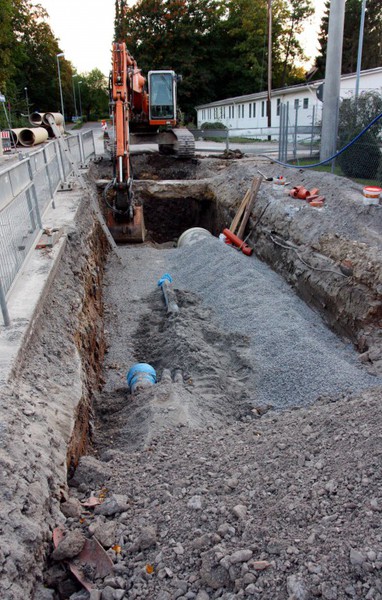

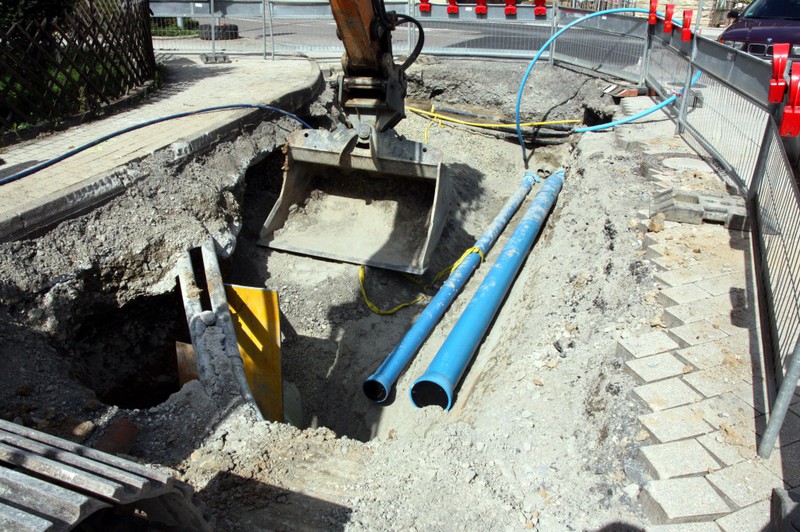

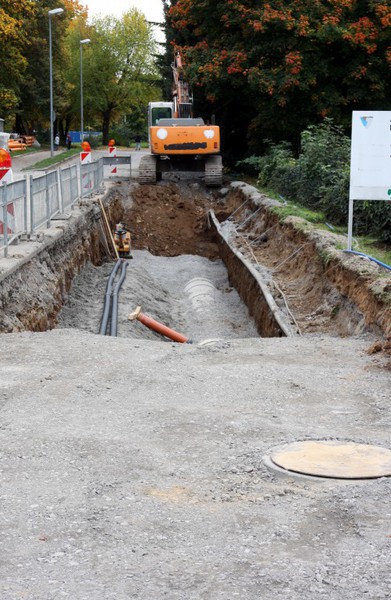

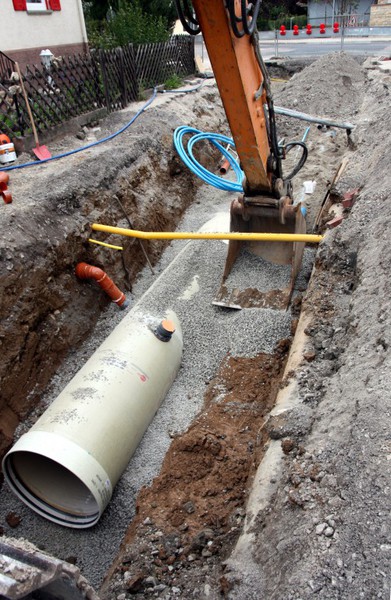

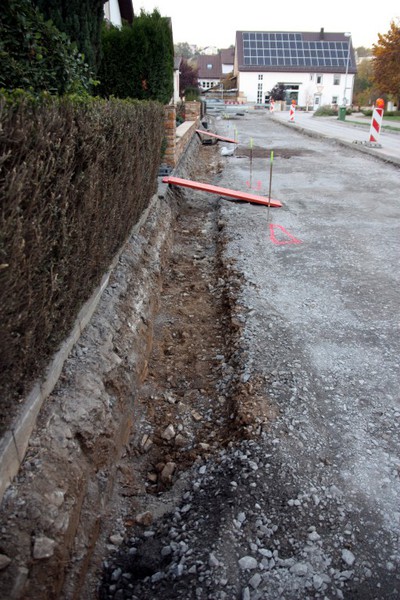

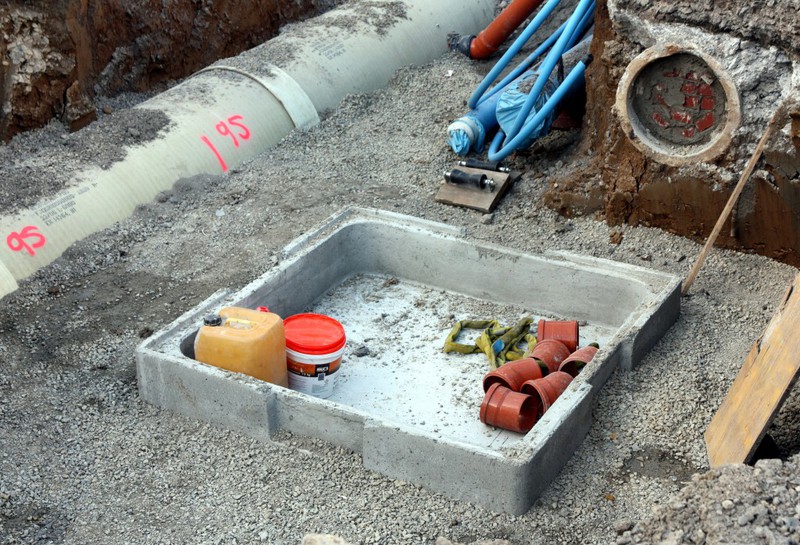

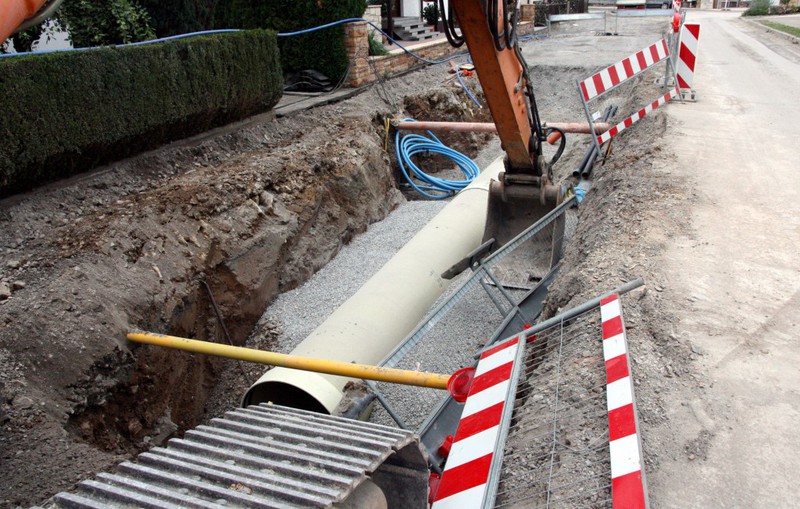

Die Baustelle im Herrenwiesenweg steht vor dem Wechsel auf die östliche Fahrbahnseite. Nachdem in den vergangenen Wochen die Versorgungsleitungen im Untergrund erneuert und erweitert worden sind,

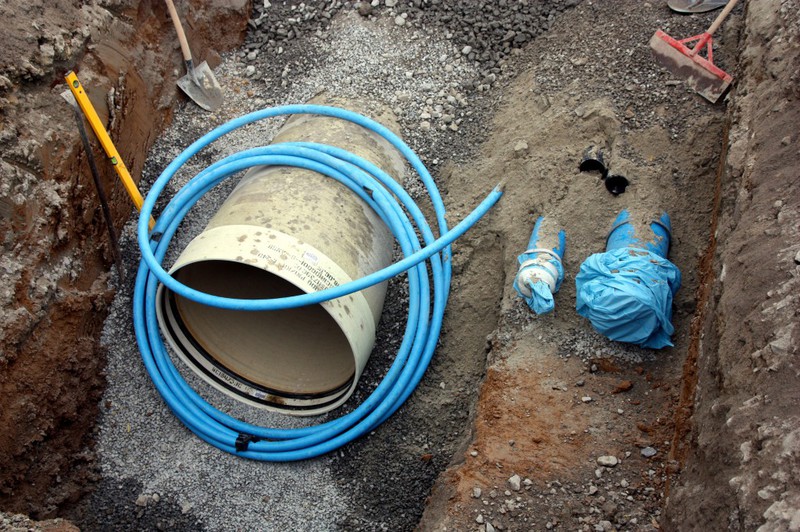

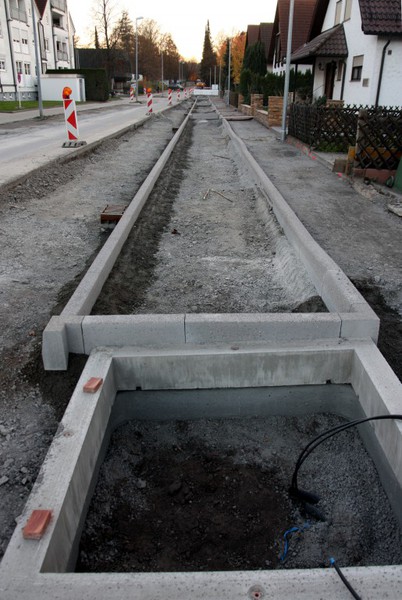

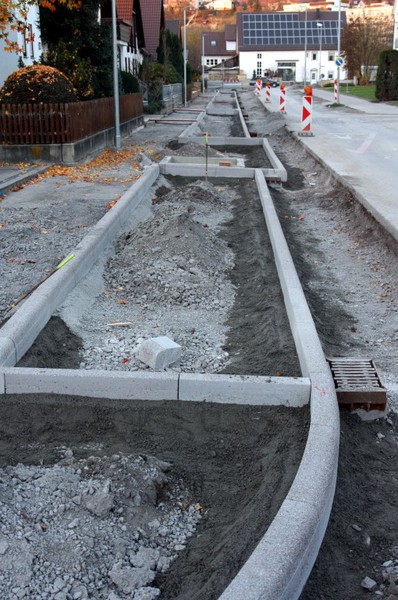

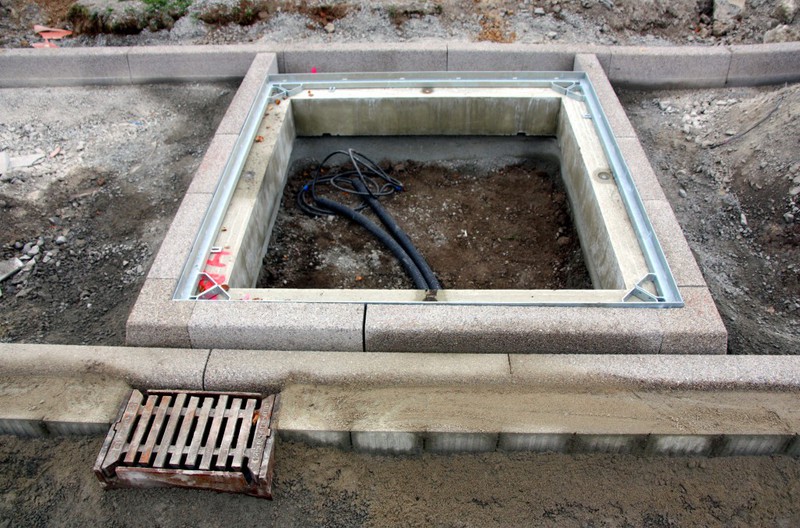

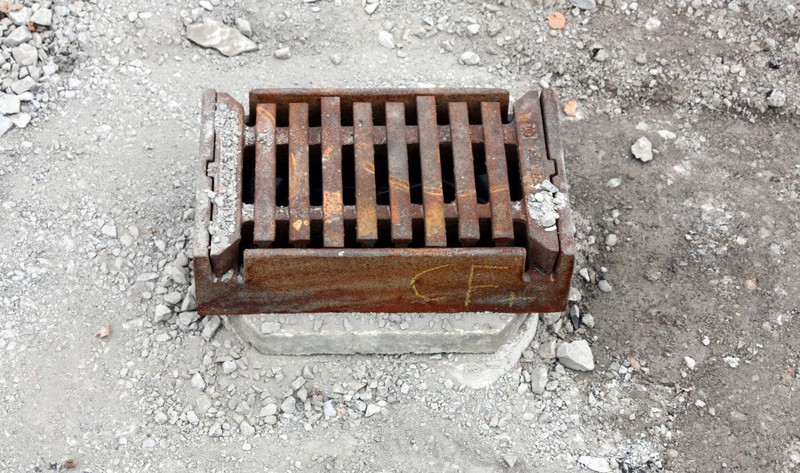

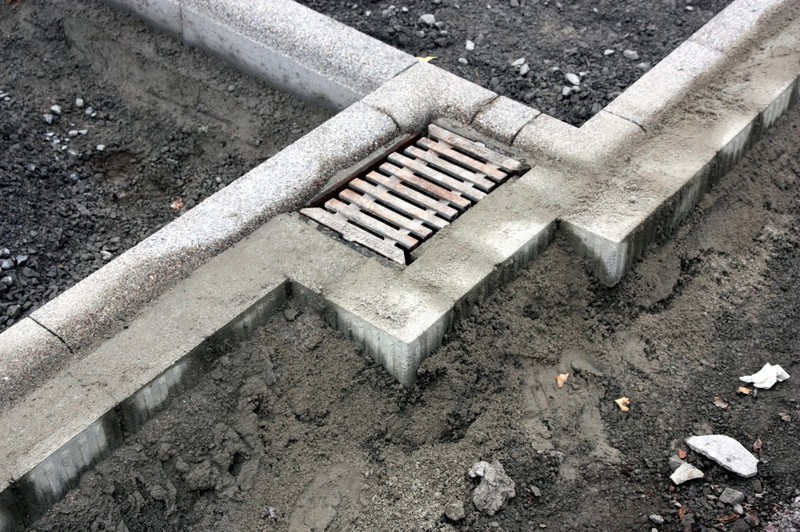

konnte der Straßenbau nachgezogen werden. Bereits zu erkennen ist die neue Gehwegführung mit den Baumquartieren. Im Laufe dieser Woche erfolgt der Randsteinsatz zur Abgrenzung der Parkflächen von der
Straße. Sobald die neue Straßenbeleuchtung funktioniert, können auf der östlichen Straßenseite die alten Lampenmasten ausgebaut werden. Daran im Anschluss wird der bestehende Grünstreifen zwischen

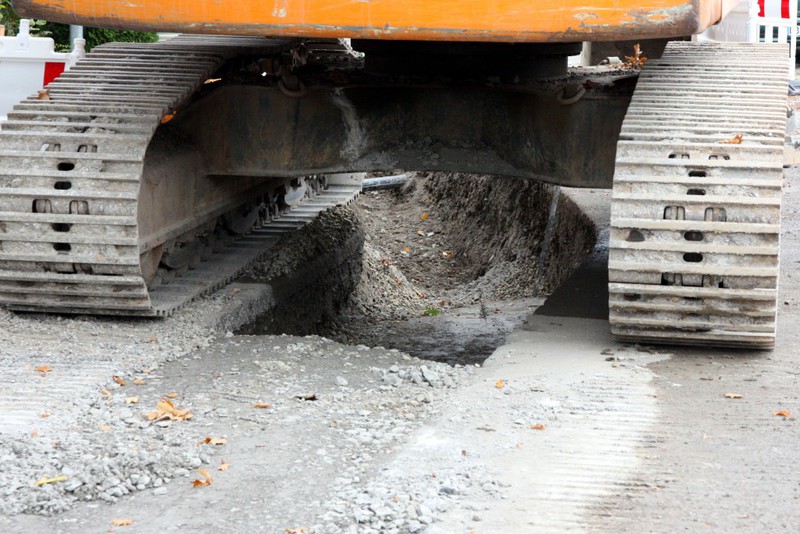

Straße und Gehweg aufgeschottert und zu einer provisorischen Straße umgenutzt. Das ist notwendig, damit die restliche Straßenfläche abgefräst werden kann. Erst jetzt kann der Straßenbau auf der
westlichen Straßenseite fortgeführt werden. Nur so ist eine Umsetzung der Baumaßnahme ohne Vollsperrung möglich. Die Zeit bis Ende November gestaltet sich in Anbetracht dieses Bauablaufs sehr
spannend. Die Baumaßnahme wird wie bisher vorgesehen im März enden, sofern uns das
Wetter keinen Strich durch die Rechnung macht.

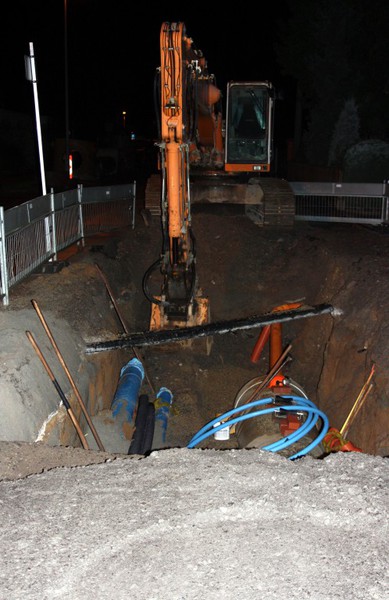

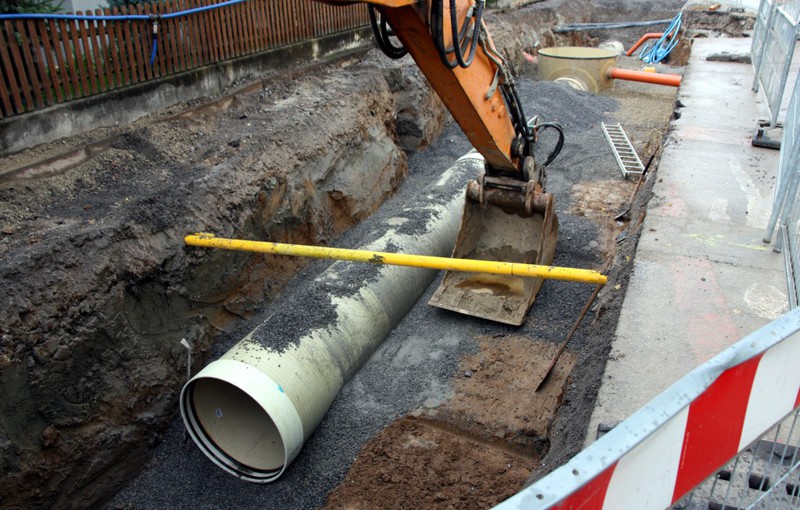

Anbei die Bilder von dieser Woche. Der Rückbau nimmt Formen an.

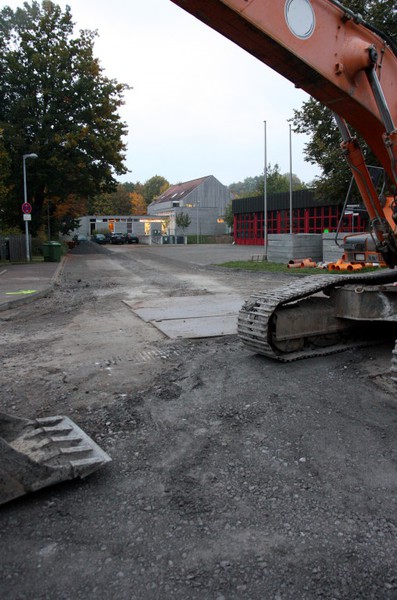

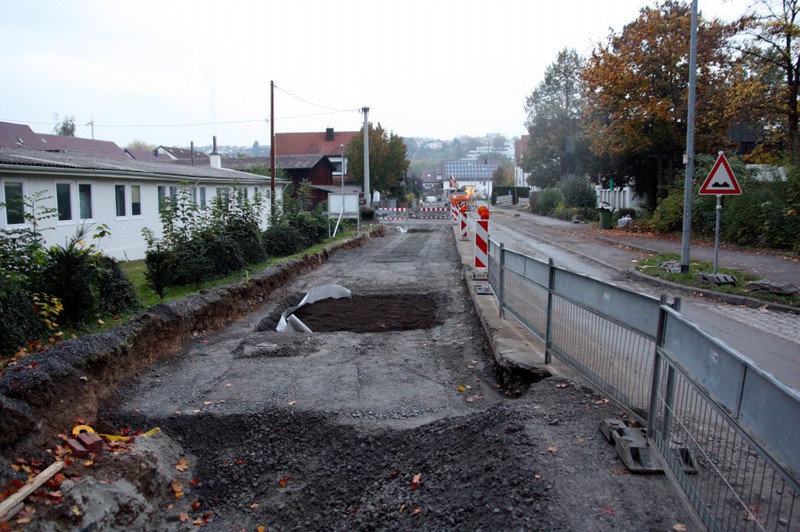

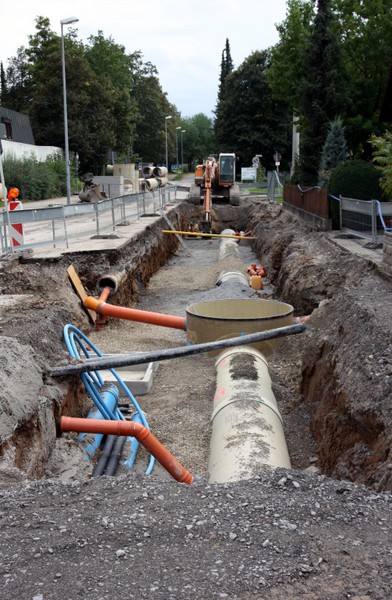

Die Tiefbauarbeiten sind weitestgehend abschlossen. Es beginnt die Wiederherstellung der Oberflächen. Ab jetzt braucht es keine täglichen Bilder mehr, um trotzdem den Fortschritt noch ausreichend dokumentieren zu können.

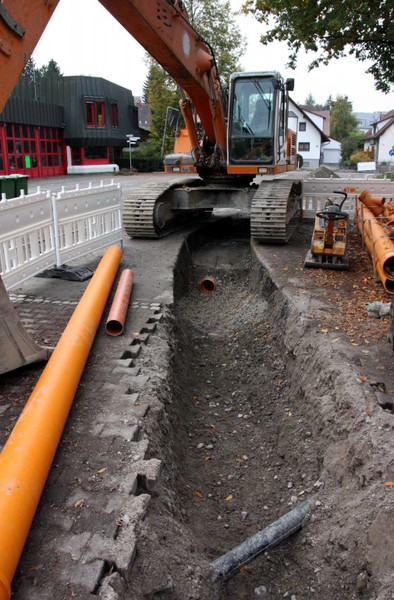

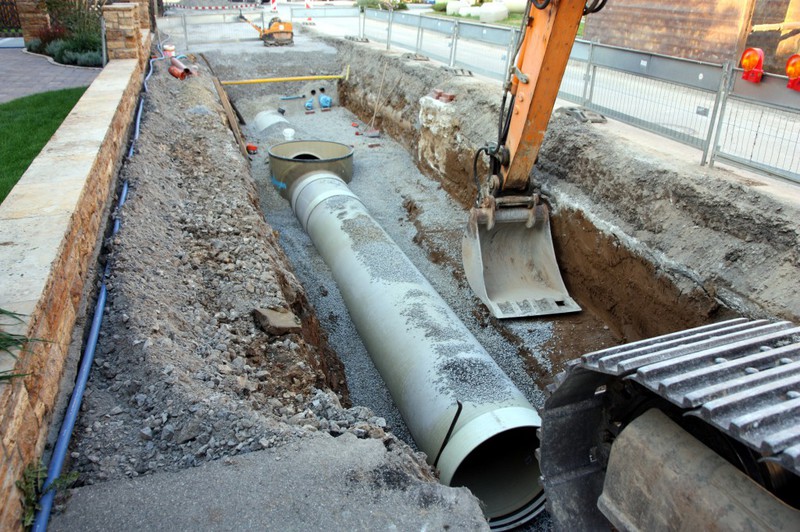

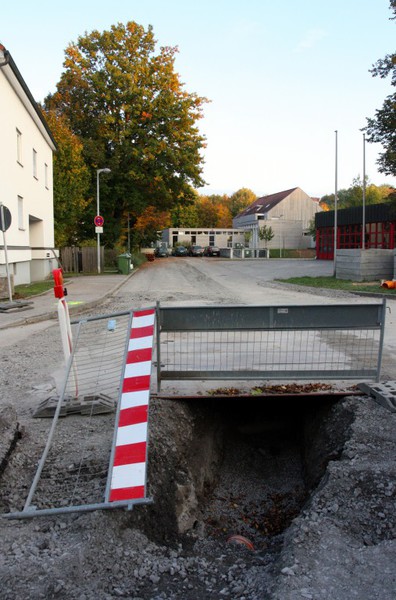

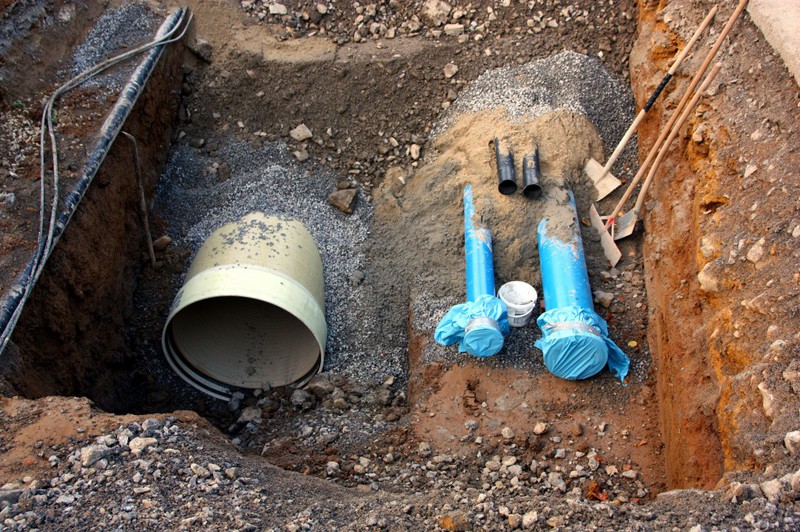

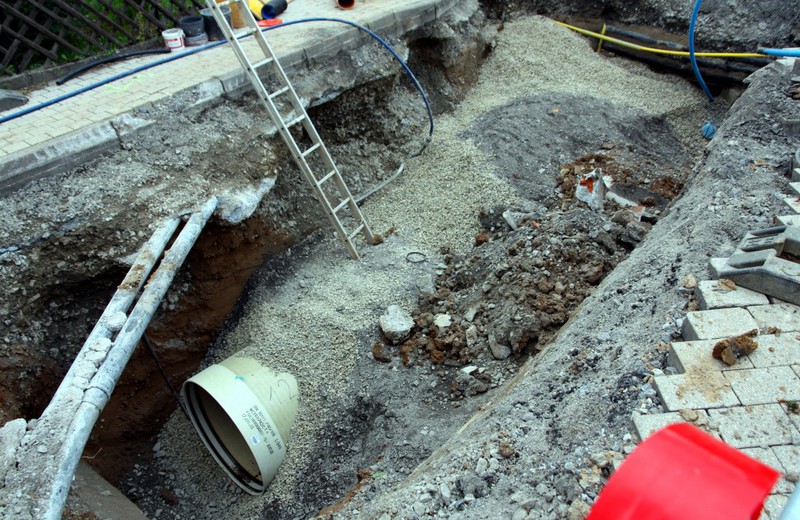

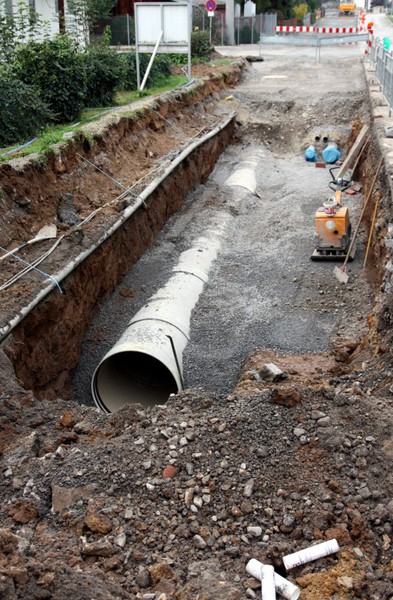

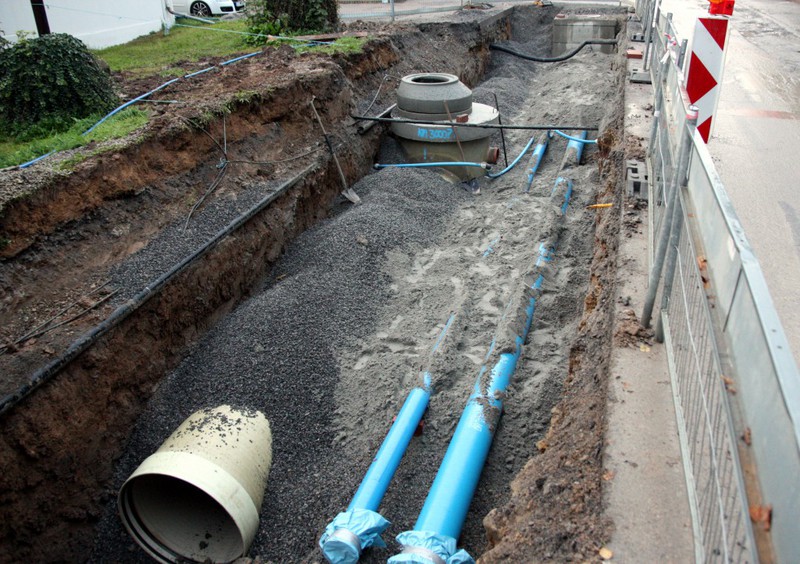

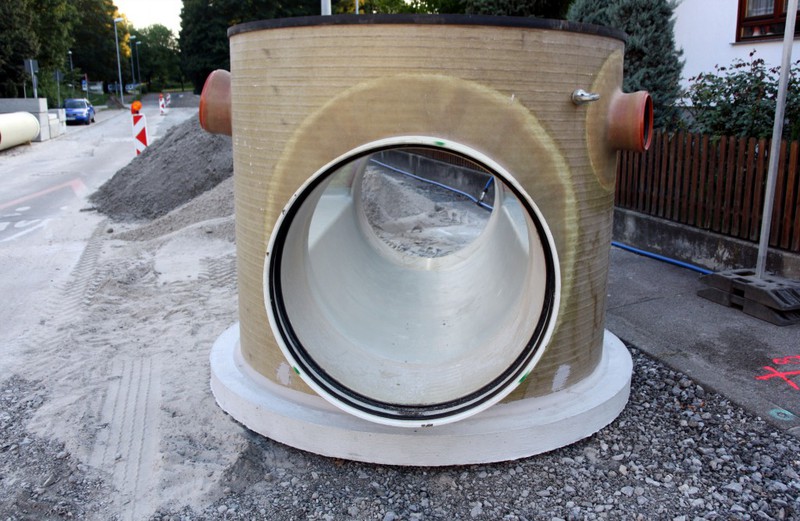

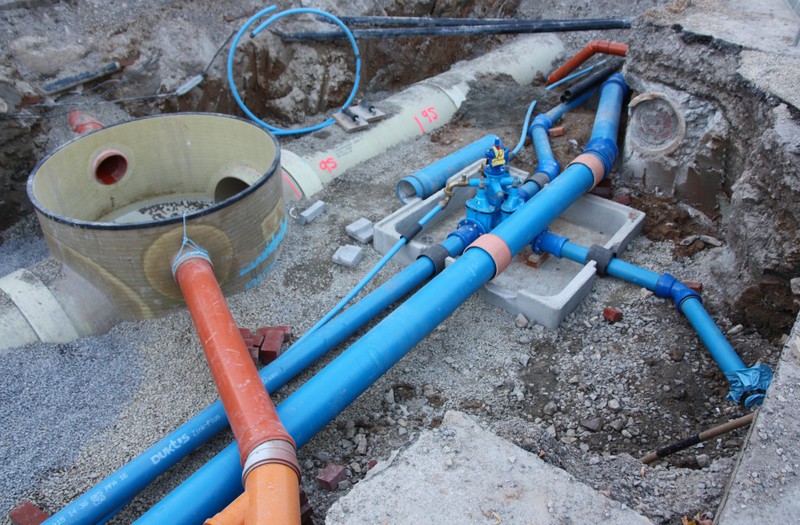

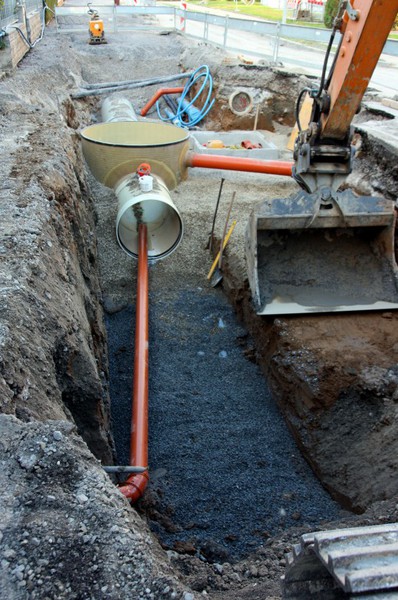

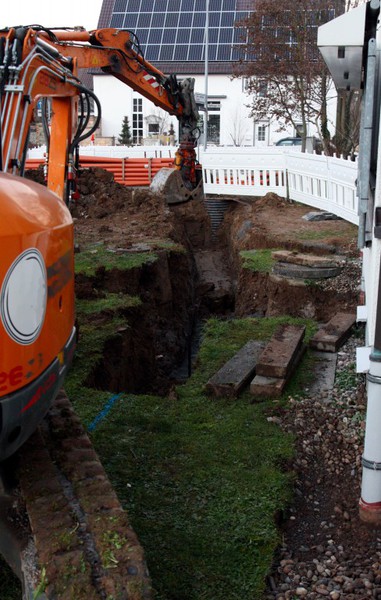

Die Baustelle verlagerte sich in den Seitenweg. Im Herrenwiesenweg sind die Rohre wohl soweit verlegt.

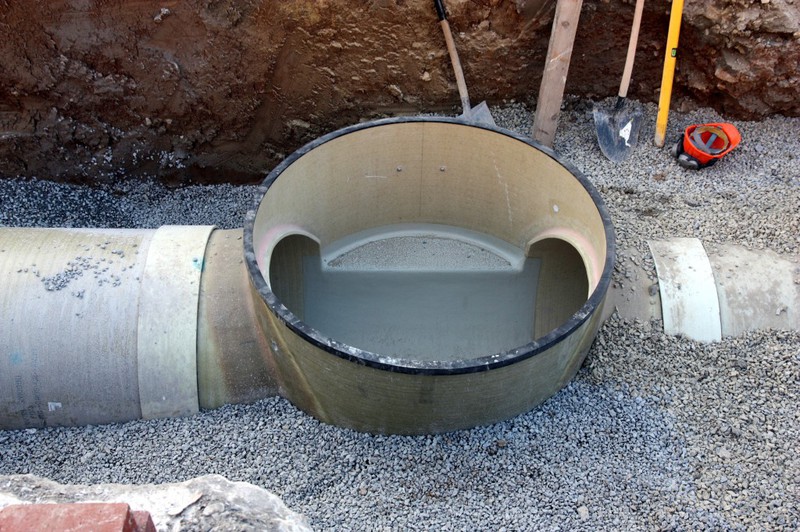

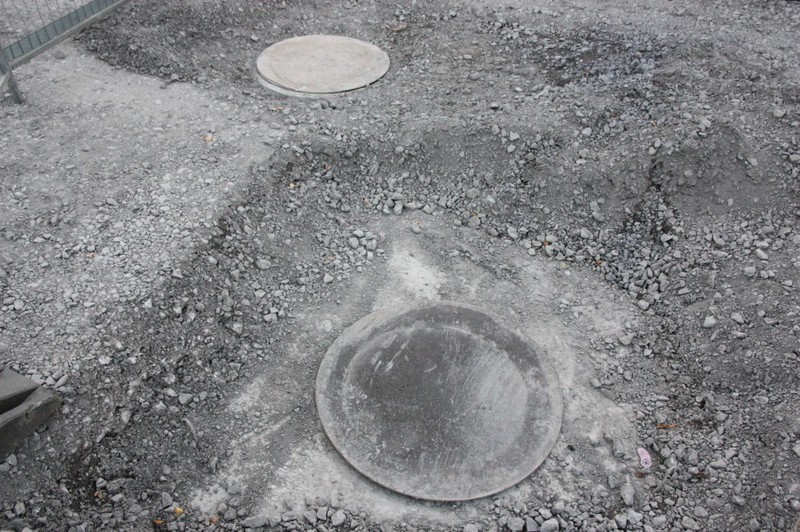

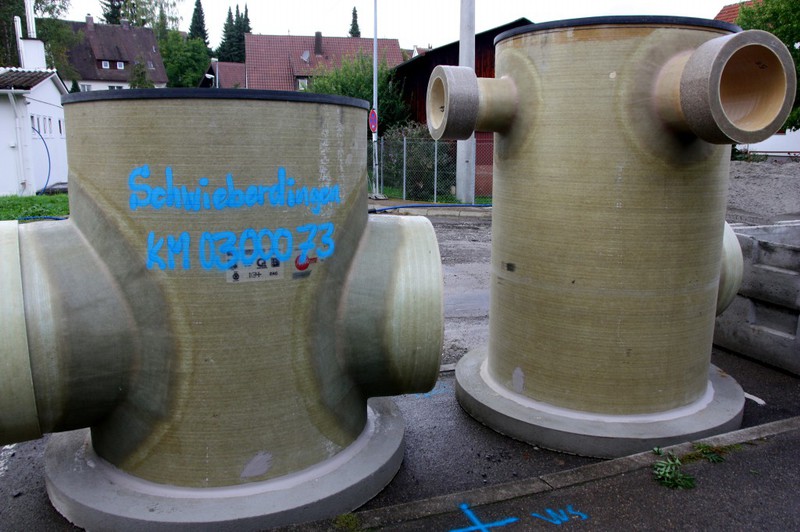

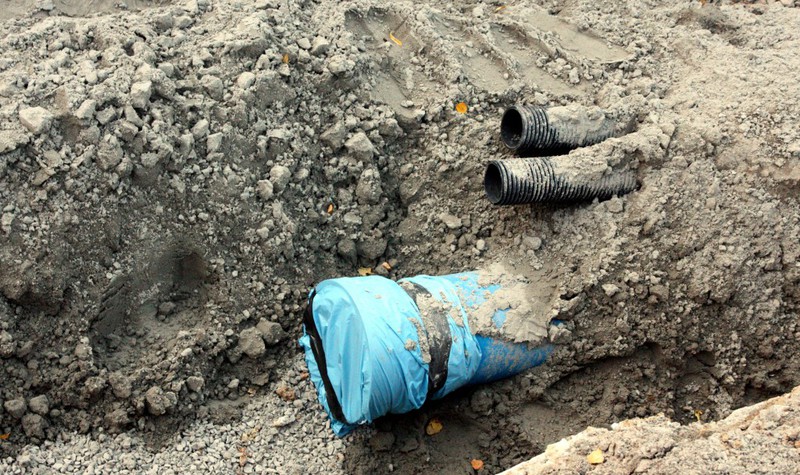

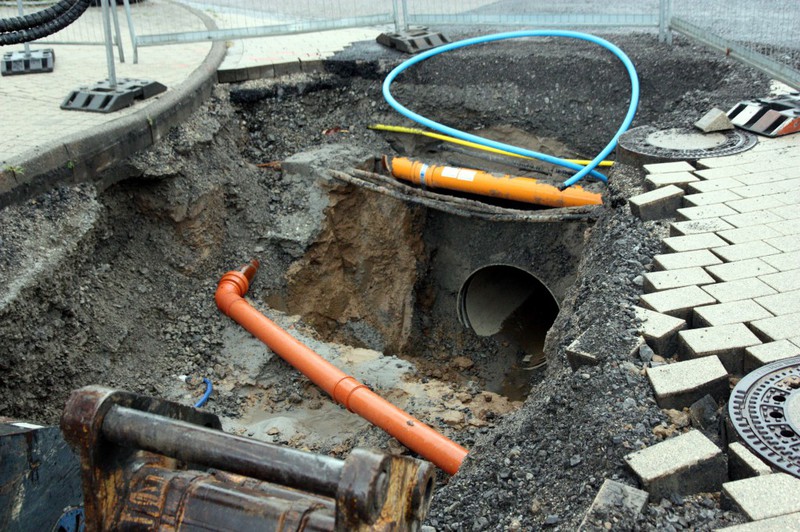

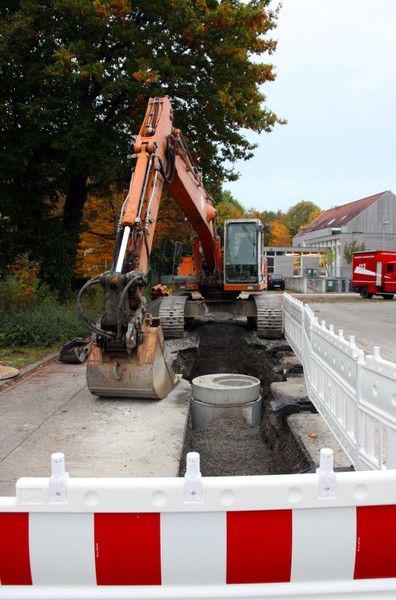

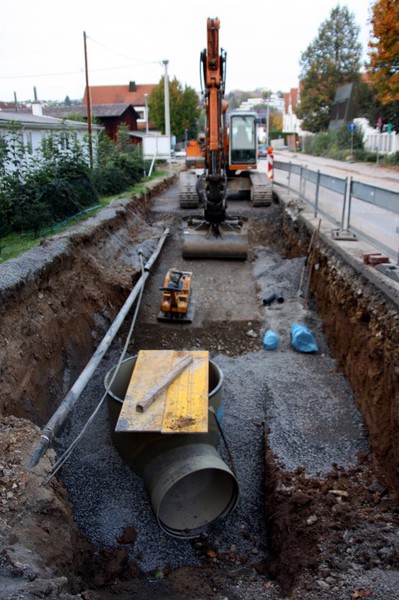

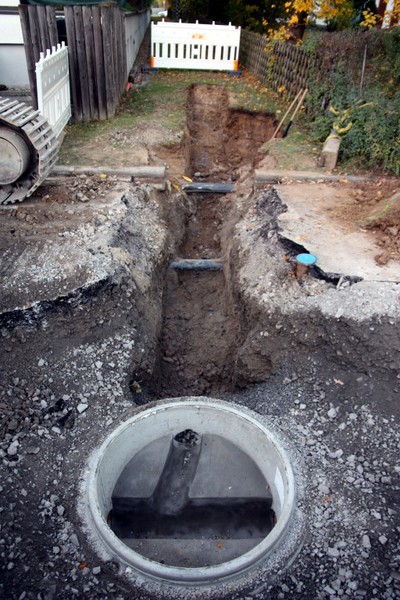

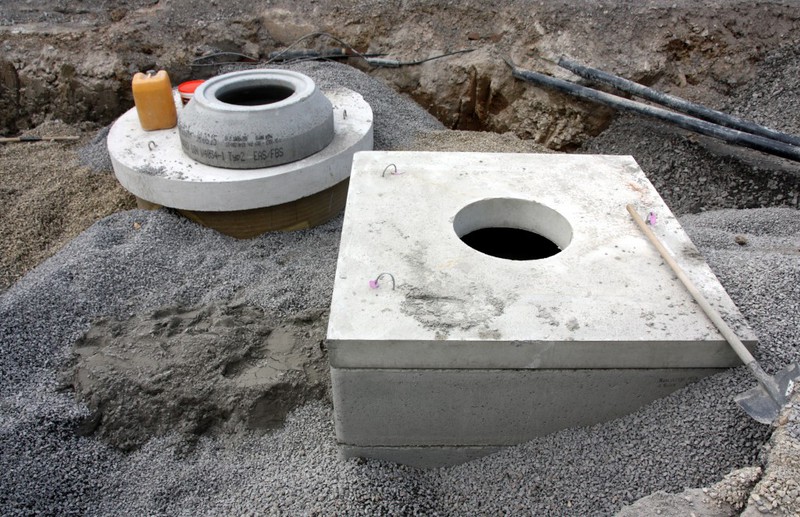

Die Kanalarbeiten gehen so langsam ihrem Ende entgegen. So wie es aussieht, wurde der letzte Schacht in dieser Woche verbaut.

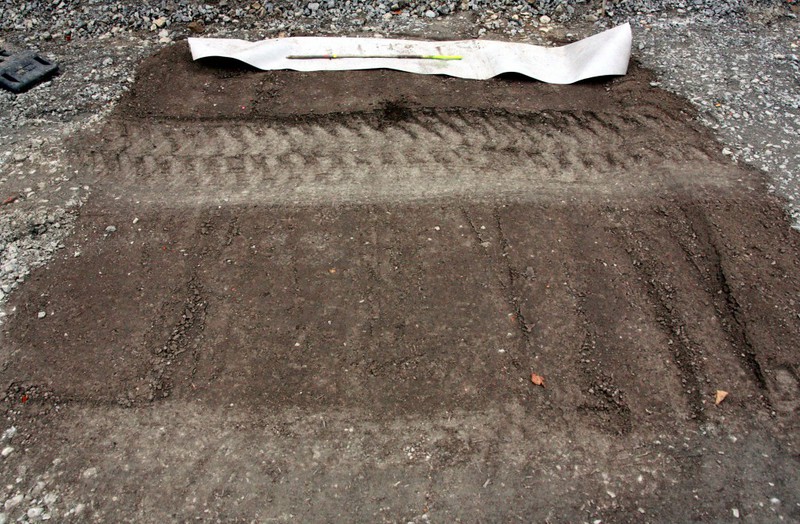

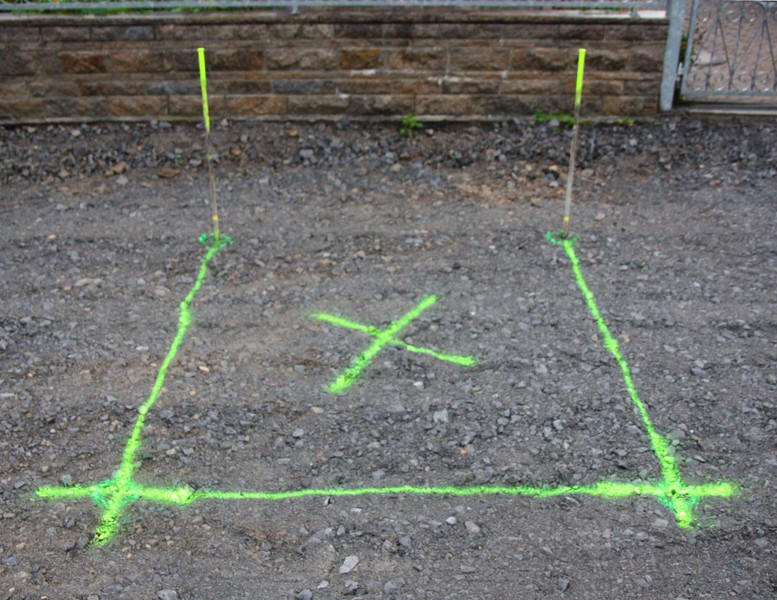

In dieser Woche geht die Baustelle hinter der Einmündung des Birkenwegs weiter. Im vorderen Bereich gibt es schon Markierungen für die spätere Neugestaltung.

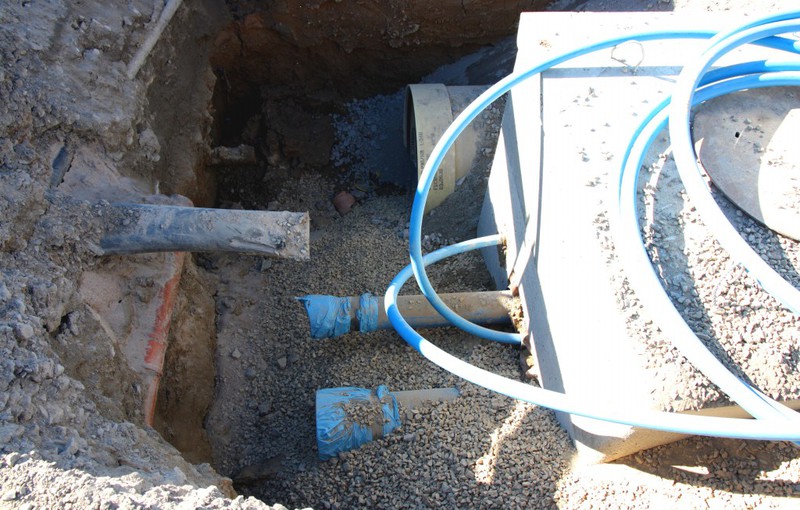

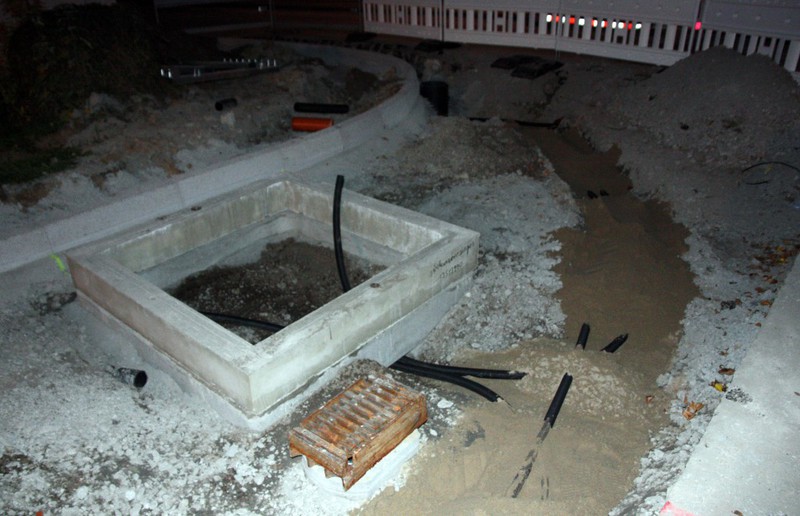

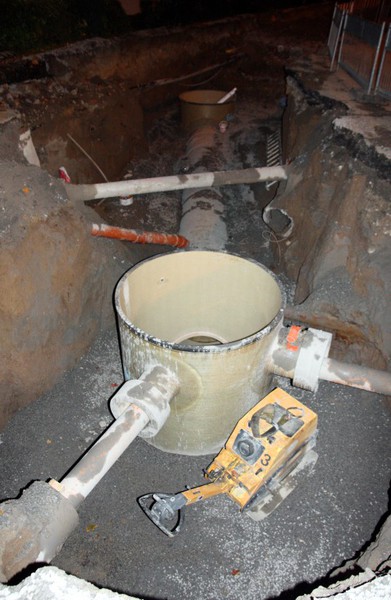

Und wieder ist eine Woche vorbei. In dieser Woche gab es einen zweiten Schacht mit Technik für die Wasserleitung.

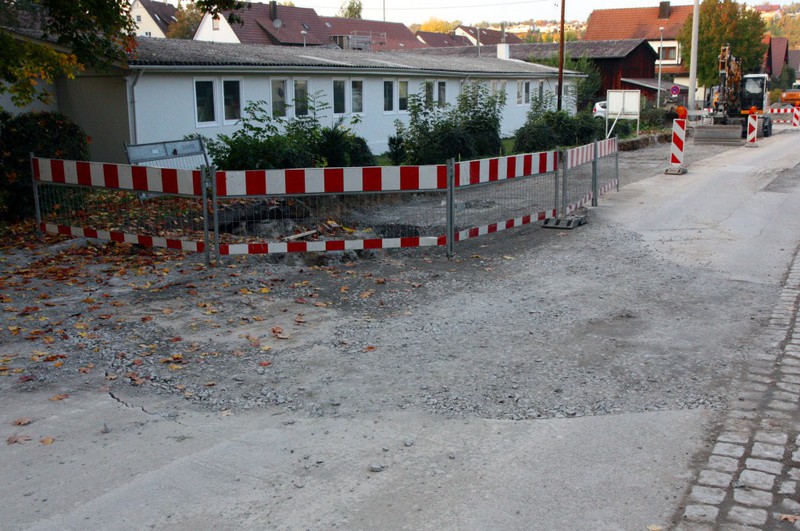

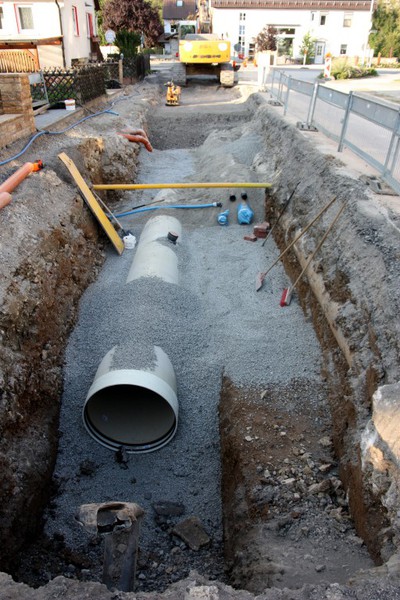

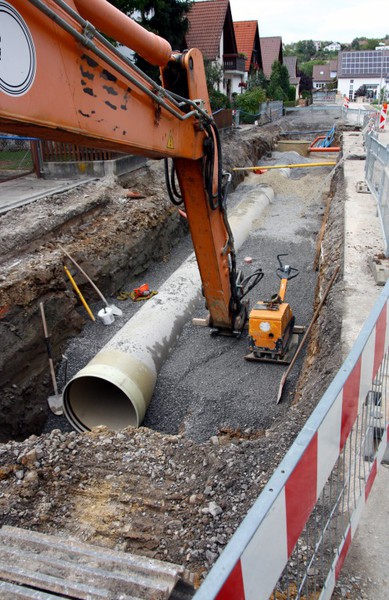

Die Arbeiten gehen zügig voran. Man ist bereits auf Höhe der Einmündung des Birkenwegs angekommen.

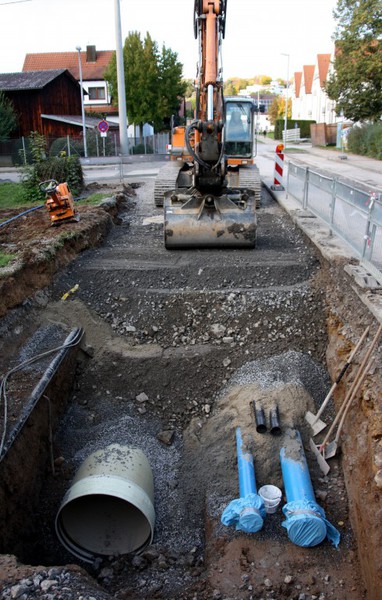

Die Bilder ähneln sich, es geht aber Meter für Meter und Rohr für Rohr weiter. Diese Woche gabe es einen neuen Schacht, und es kommen noch weitere...
Es geht zügig weiter an der Baustelle im Herrenwiesenweg.

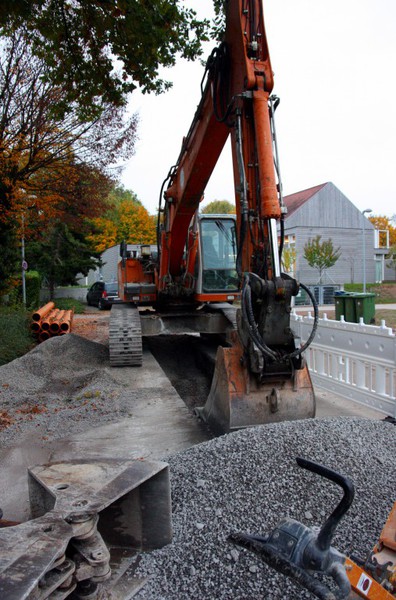

Die Bauferien sind vorbei und es tut sich wieder was im Herrenwiesenweg. So gibt es wieder Bilder von der Baustelle.
Erneut hat die Gemeindeverwaltung Informationen zu den aktuellen Baustellen in Ausgabe 36/2015 des Mitteilungsblatts abgedruckt.
Bauarbeiten im Herrenwiesenweg

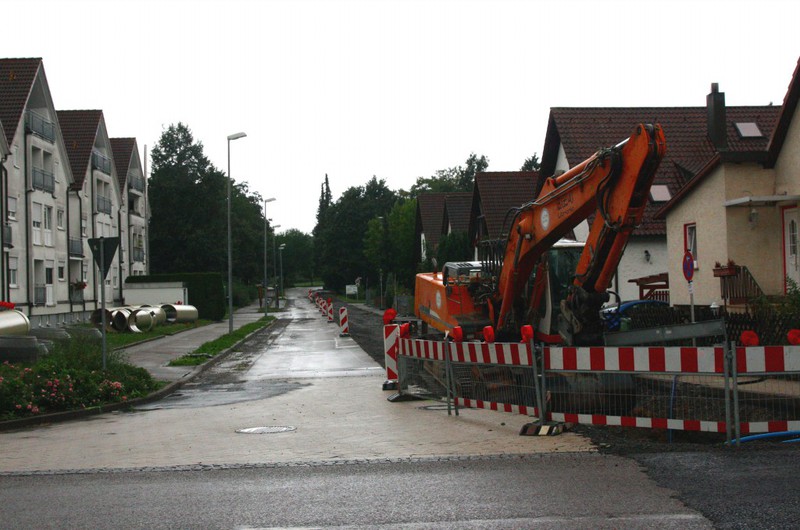

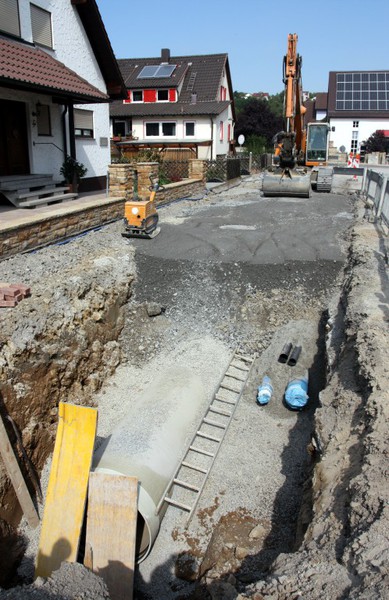

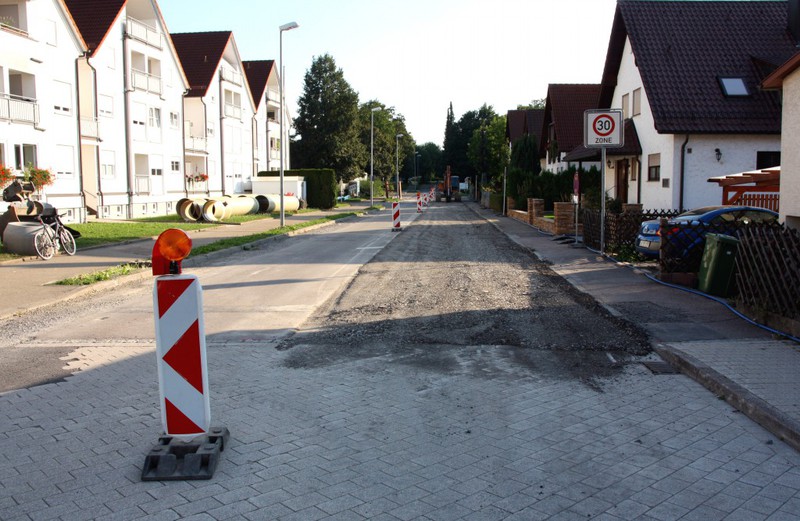

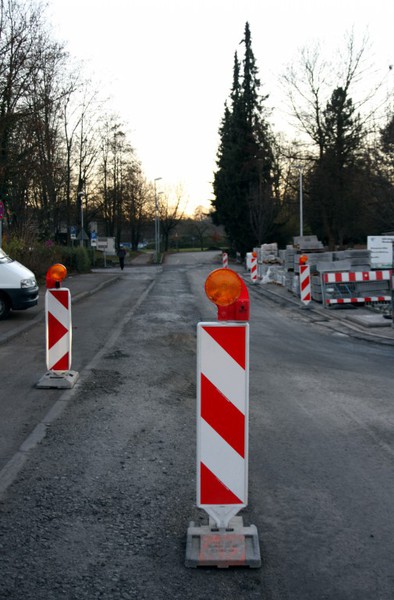

Um die Tiefbauarbeiten auf der westlichen Seite des Herrenwiesenweges durchzuführen und den Verkehr aufrecht zu erhalten, war es notwendig, dass wieder ein Einbahnstraßenverkehr eingerichtet worden

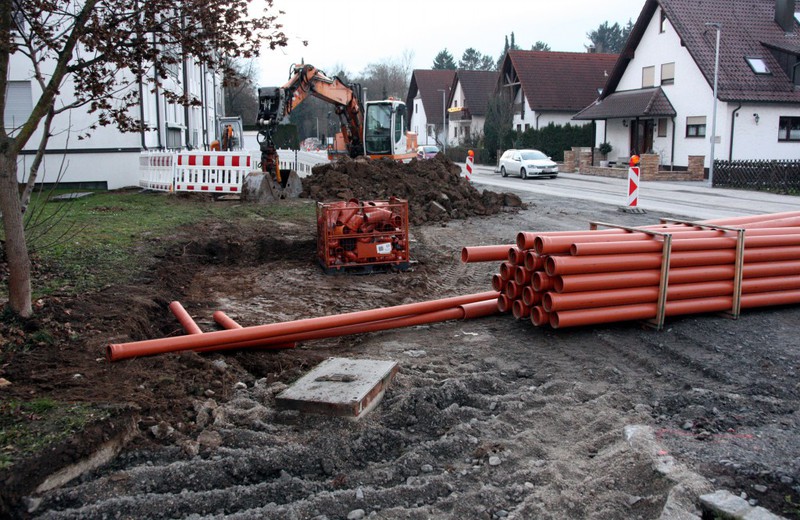

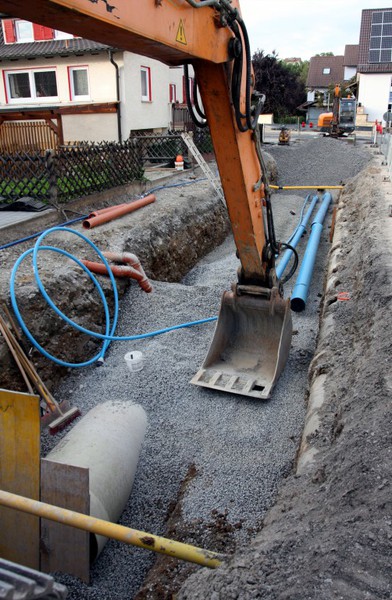

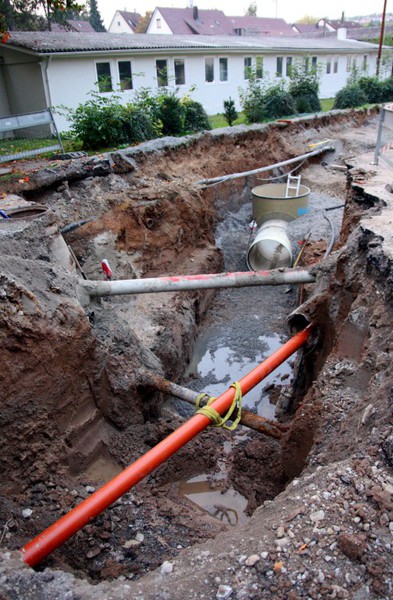

ist. Die Zufahrt zum Herrenwiesenweg erfolgt nun seit Montag wieder über den Birkenweg - die Ausfahrt kann wie bisher über die noch bestehende Straße erfolgen. In den nächsten Wochen verlegt die

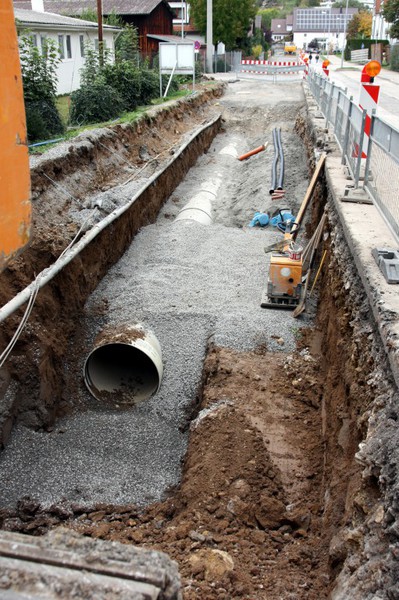

Baufirma neue Kanäle und Wasserleitungen und ist bestrebt, fertiggestellte Abschnitte gleich wieder zur Benutzung für die Anlieger freizugeben.
