Auf Grund des Umfangs der Baustelle ist die Dokumentation auf mehrere Subseiten verteilt:
Seite 1: Beschlussfassung und erster Bauabschnitt: Verlegung der Gasleitung
Seite 2: Zweiter Bauabschnitt: Tiefbauarbeiten in der Vaihinger Straße
(CDU) Es wurde verschiedentlich zugetragen, dass die Bänke im Herrenwiesenweg für ältere Menschen zu niedrig seien. Gerade im Blick
auf die Sanierung der Ortsdurchfahrt solle bei der dortigen Aufstellung von Bänken eine andere Lösung gefunden werden.
Der Punkt sei bisher noch nicht an die Gemeindeverwaltung herangetragen worden. Man werde den Punkt aber mitnehmen.

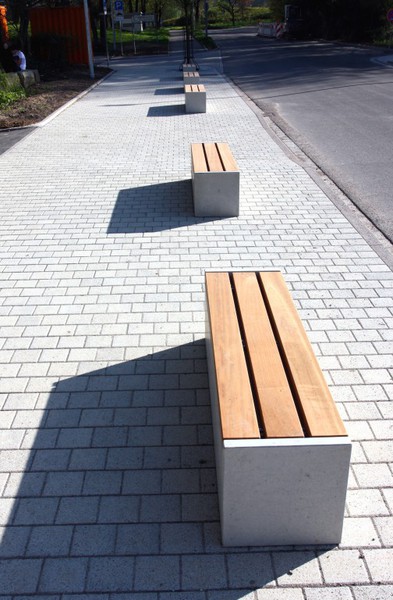

Jetzt sind auch die Holzauflagen da. Eine Rücklehne gibt es leider nicht...
Lesen Sie unseren Bericht in den Schwieberdinger Nachrichten Nr. 16/2016 über das Ende der Baustelle im Herrenwiesenweg.
Folgen Sie dem Link (zum PDF): http://www.abg-schwieberdingen.de/...
Oder gehen Sie in die Rubrik Veröffentlichungen 2016

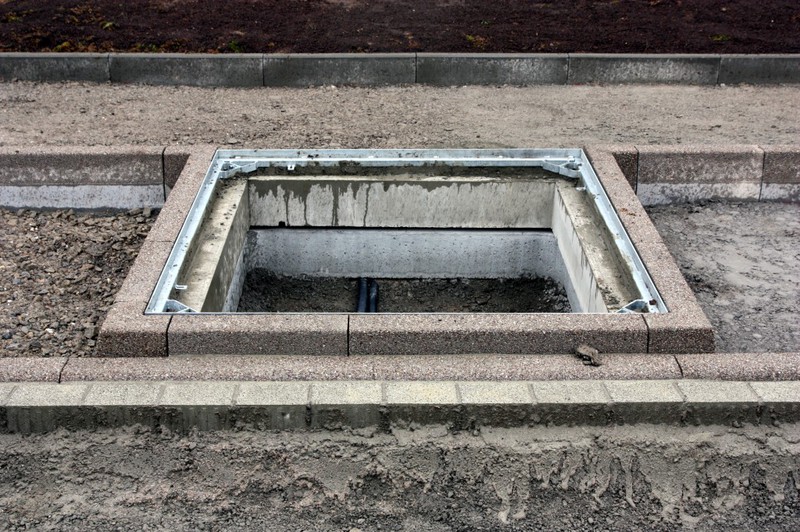

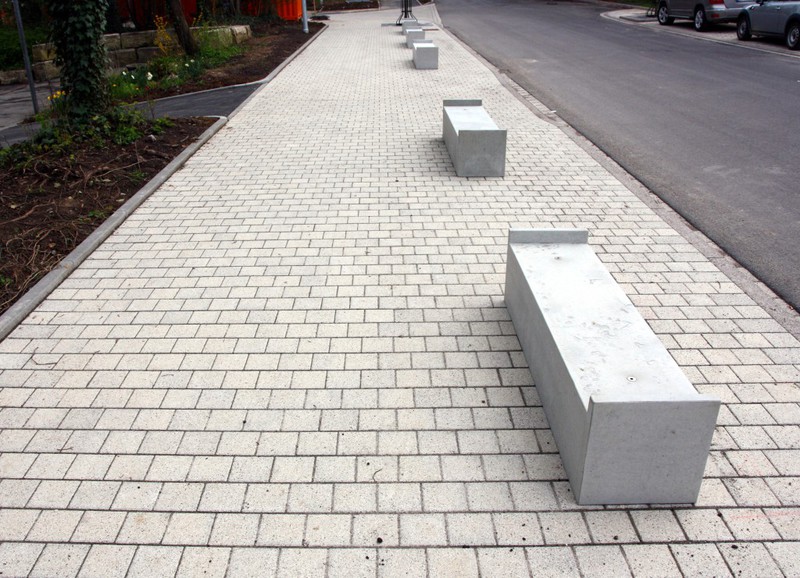

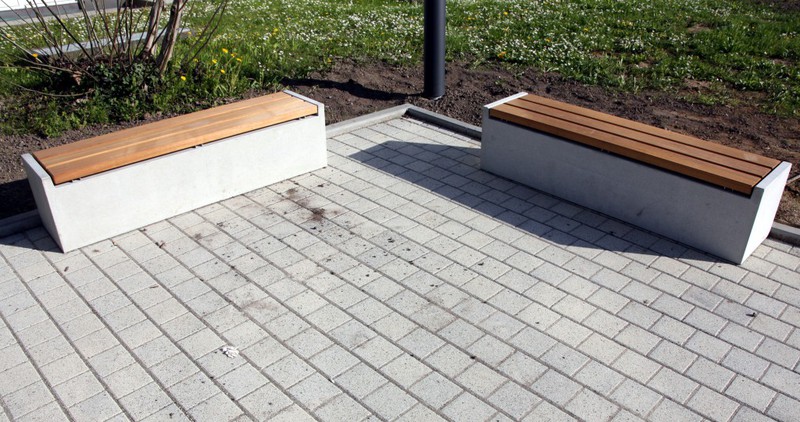

Es kommen noch die versprochenen Sitzgelegenheiten. Die Sockel für die Bänke sind in dieser Woche gekommen.

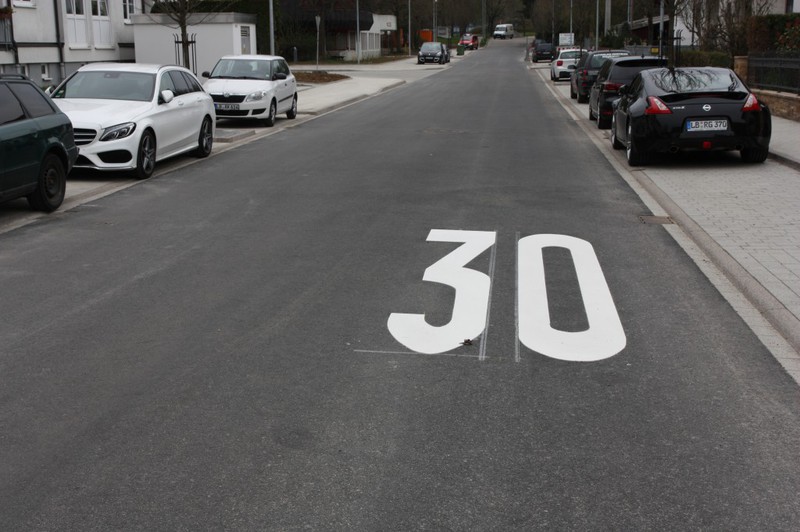

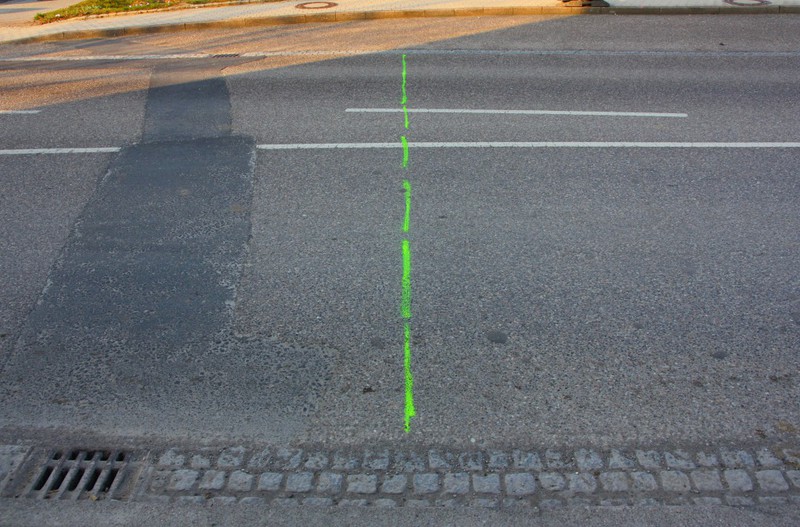

In dieser Woche wurden Markierungen aufgezeichnet.
Die Gemeindeverwaltung hat Informationen zu der Baustelle am Herrenwiesenweg in Ausgabe 14/2016 des Mitteilungsblatts abgedruckt.
Baustelle Ausbau Herrenwiesenweg

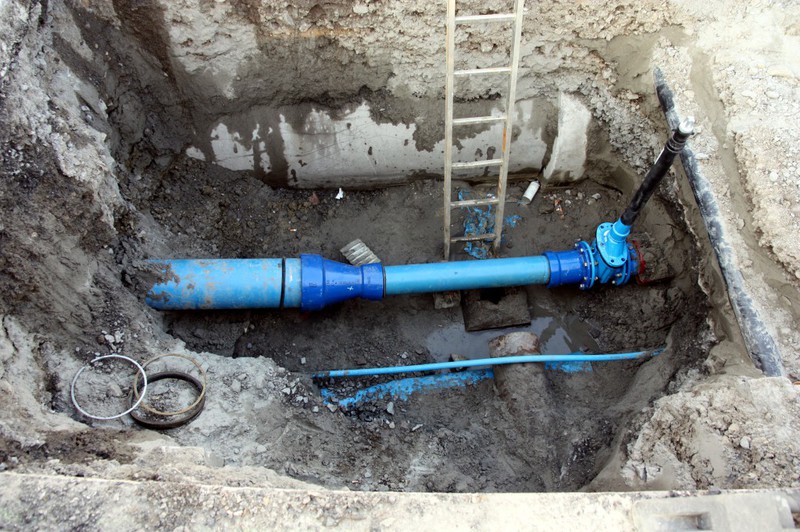

Im Herrenwiesenweg waren umfangreiche Bauarbeiten an den Ver- und Entsorgungsleitungen notwendig. Die gesamten Arbeiten für den Ausbau sind termingerecht letzte Woche erfolgreich beendet worden. Der

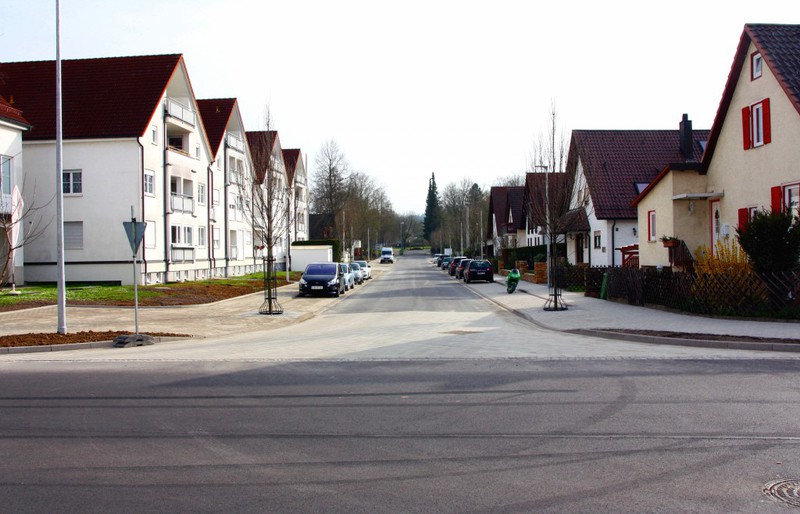

Herrenwiesenweg wurde letzten Donnerstag für den Verkehr komplett freigegeben. Kleinere Restarbeiten in den Randbereichen werden in den nächsten Tagen noch durchgeführt.
So langsam ist der Herrenwiesenweg fertig. Ab dieser Woche konnte der Herrenwiesenweg wieder in beide Richtungen befahren werden.

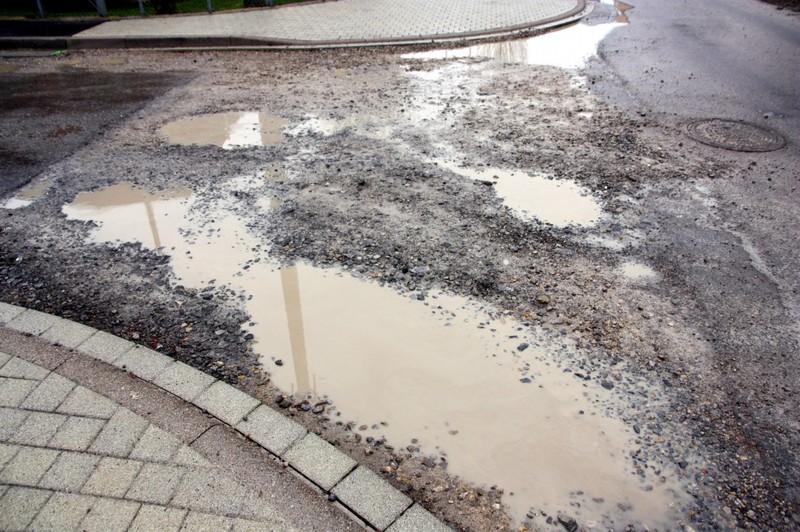

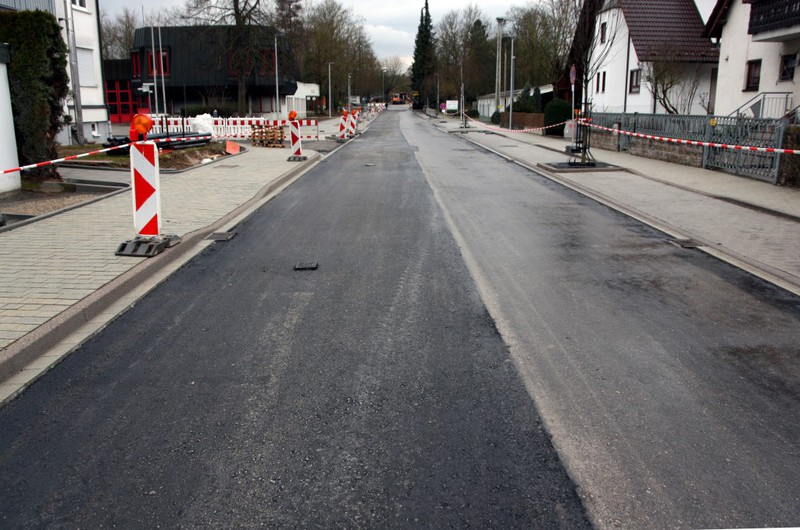

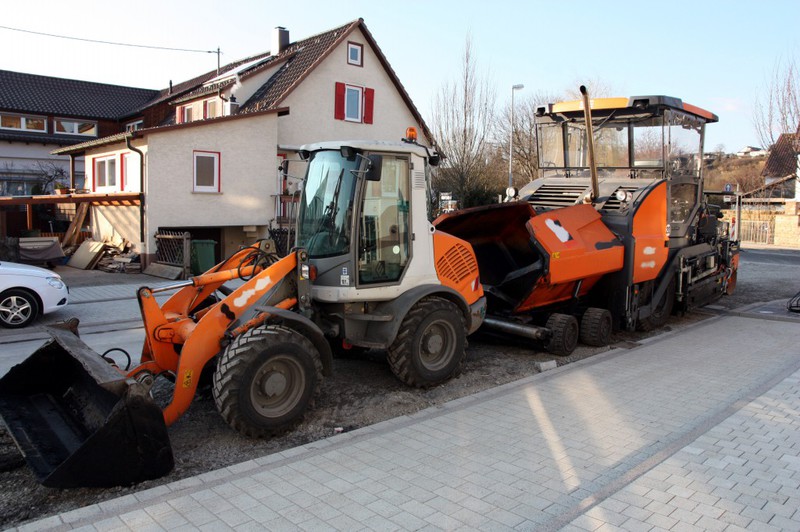

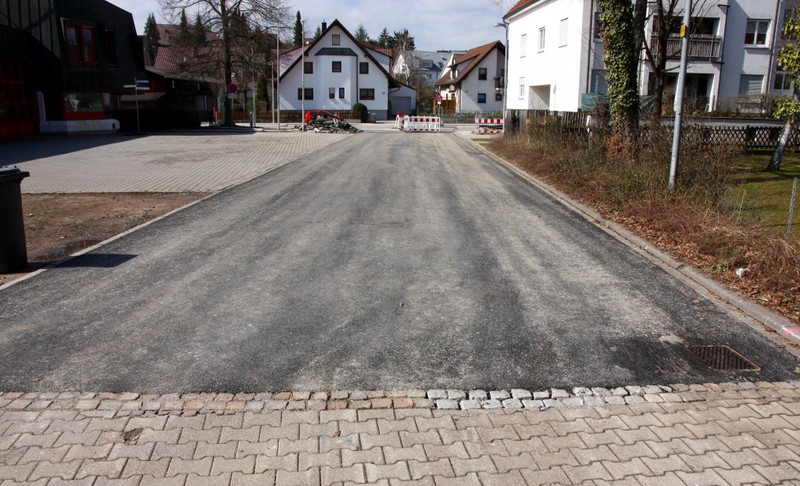

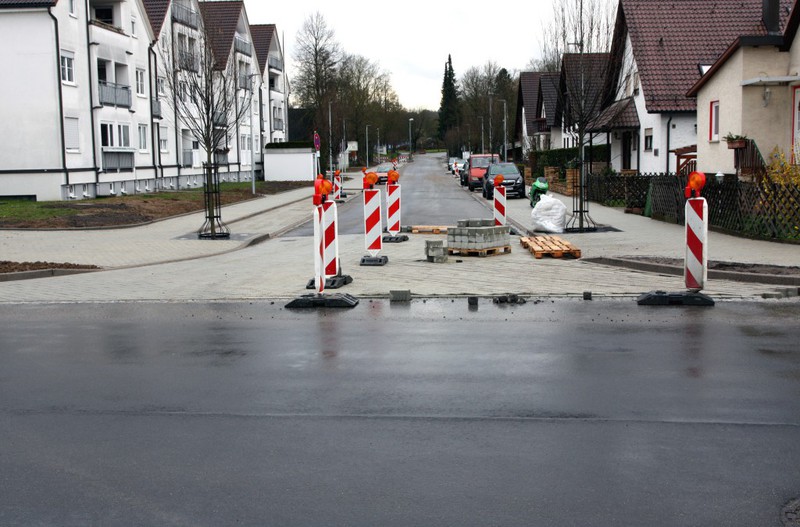

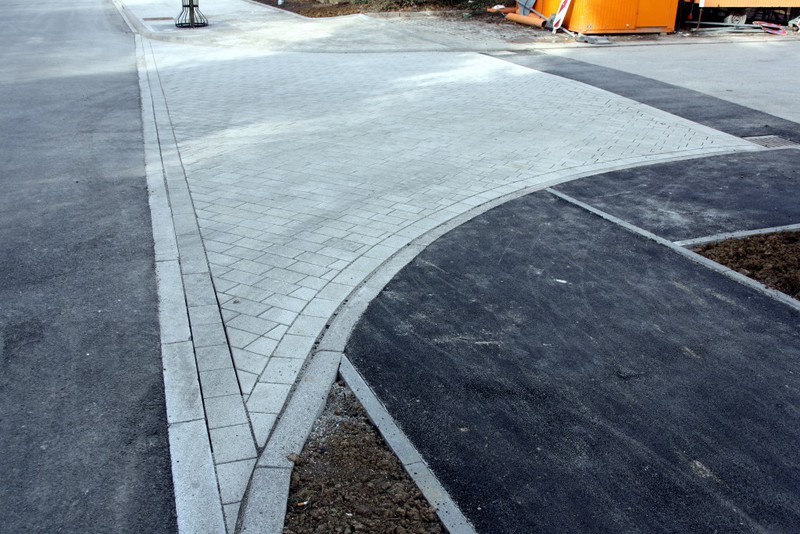

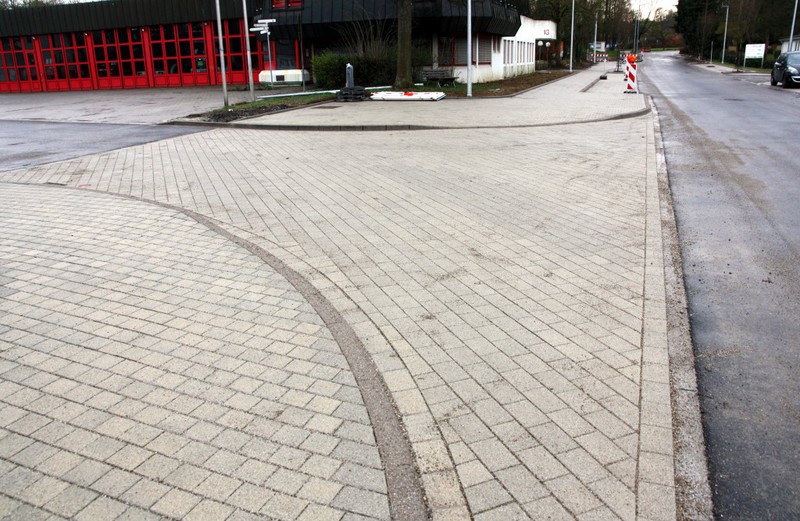

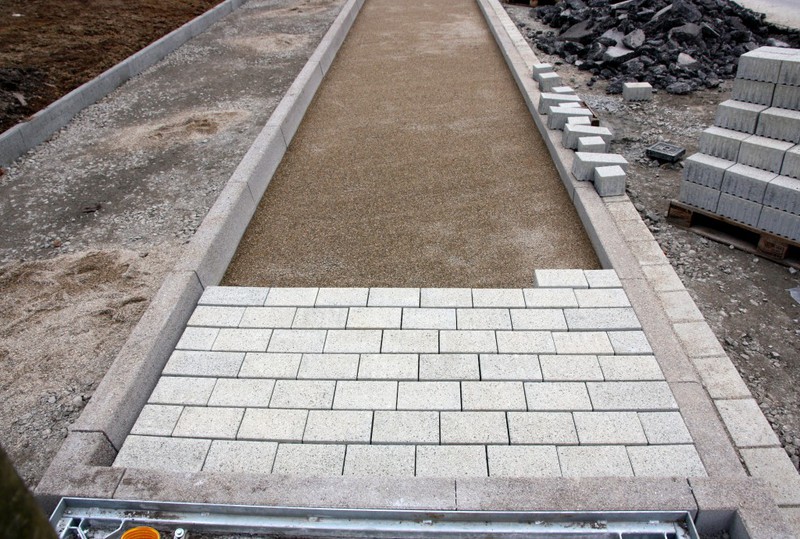

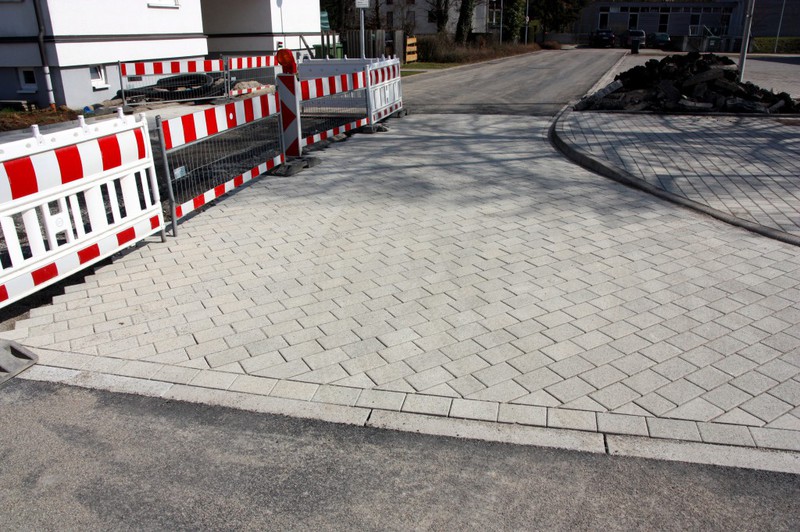

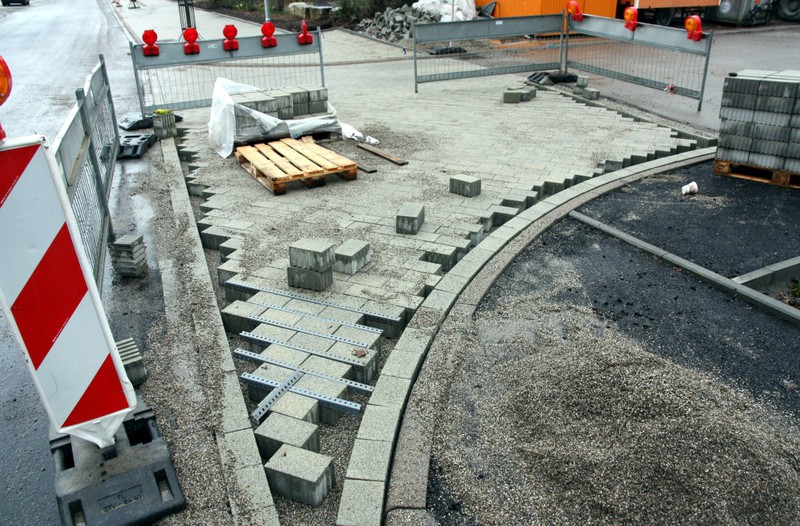

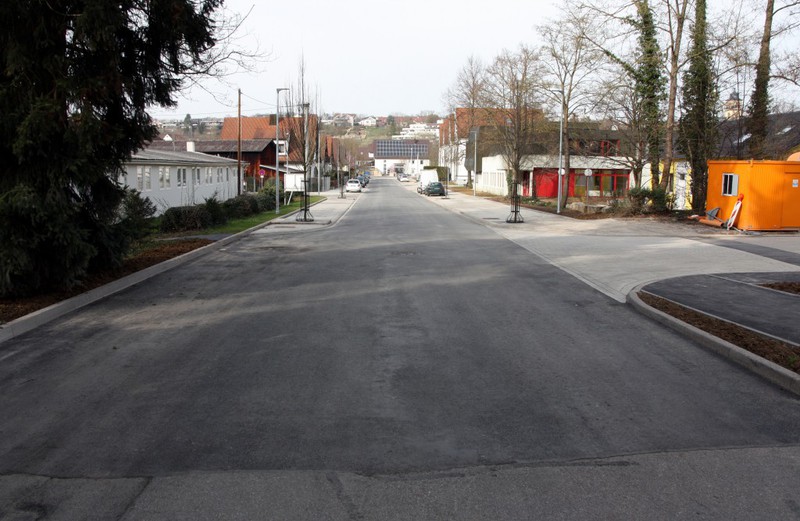

Die Baustelle geht mit großen Schritten auf ihr Ende zu. In dieser Woche wurde die finale Asphaltschicht aufgebracht. Die Pflasterarbeiten stehen auch vor ihrem Abschluss. An den Mündungsbereichen fehlt noch die Hälfte, aber die kommt in der Woche nach Ostern. Nächste Woche könnte die Bauarbeiten dann beendet werden...
Die Gemeindeverwaltung hat Informationen zu der Baustelle am Herrenwiesenweg in Ausgabe 12/2016 des Mitteilungsblatts abgedruckt.
Baustelle Ausbau Herrenwiesenweg

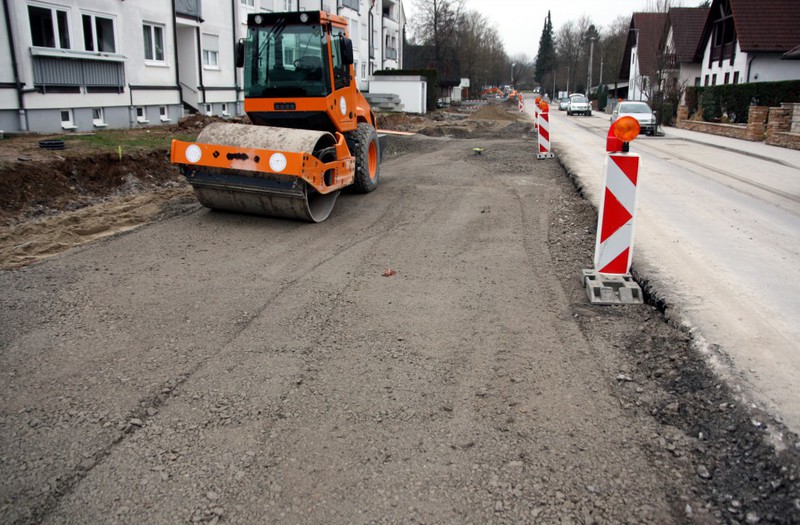

Nachdem mittlerweile der letzte Bauabschnitt seinem Ausführungsende entgegeneilt und auch die Pflasterarbeiten in der Fertigstellungsphase sind, wird seit Mittwoch dieser Woche die Asphalttragschicht
auf der Ostseite im Herrenwiesenweg eingebaut. Die Ausführung für den Einbau der Asphaltfeindecke für die gesamte Maßnahme ist am Donnerstag,
dem 24. März 2016, eingeplant.

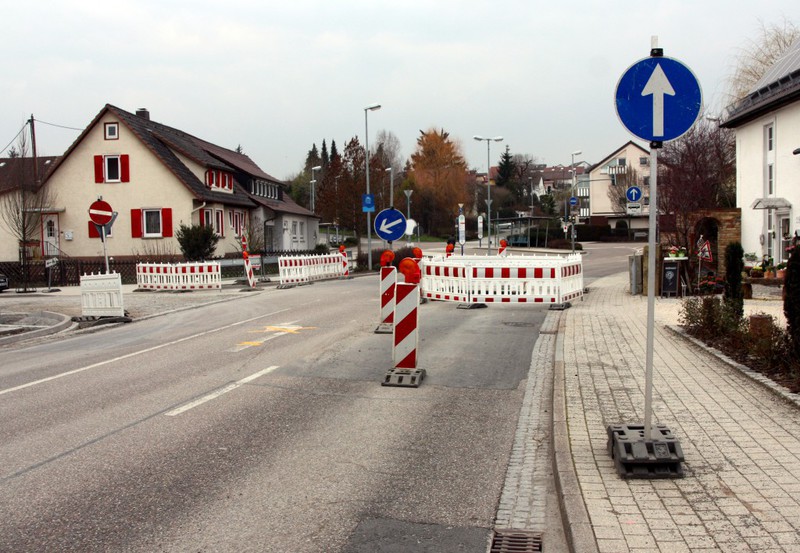

Nach den Osterfeiertagen beginnen dann die Arbeiten für die Pflasterbeläge im Kreuzungsbereich zur Vaihinger Straße. Der Begegnungsverkehr im Herrenwiesenweg wird dann voraussichtlich Ende März 2016
wieder möglich sein. Gleichzeitig wird auch die Umleitungsstrecke über den Birkenweg aufgehoben.
Nach Fertigstellung der gesamten Restarbeiten im Herrenwiesenweg werden im Birkenweg die Straßenbauarbeiten fortgesetzt. Der Zeitpunkt der Maßnahme wird durch die ausführende Firma ATS aus
Markgröningen gesondert bekannt gemacht. Ziel ist es, den Straßenausbau im Birkenweg direkt nach Fertigstellung des Herrenwiesenweges zu beginnen.
Danke auch an dieser Stelle an alle betroffenen Anwohner, dass Sie uns Verständnis für die notwendigen Bauarbeiten entgegenbringen.

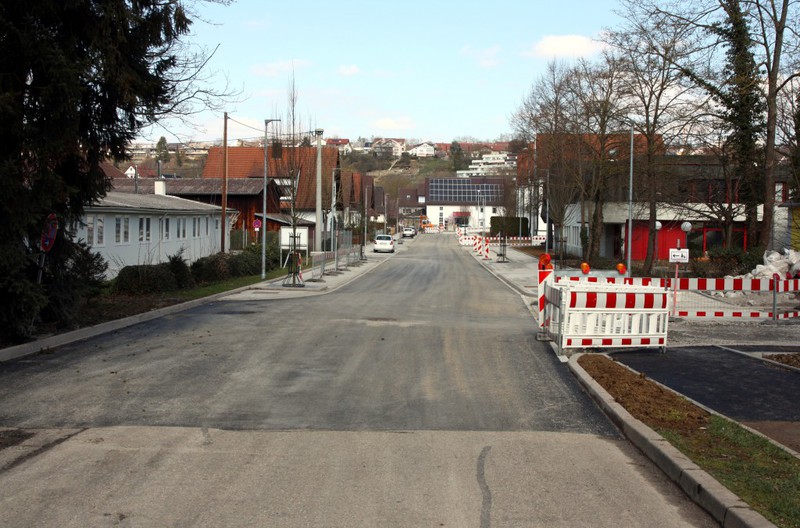

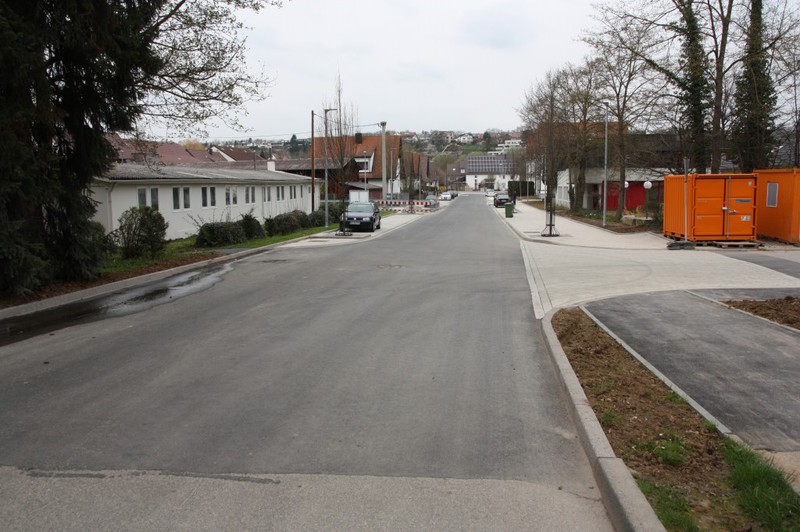

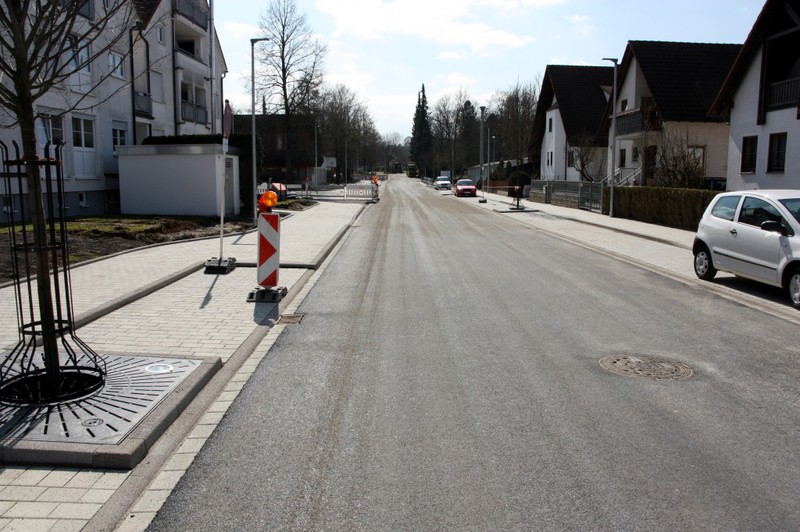

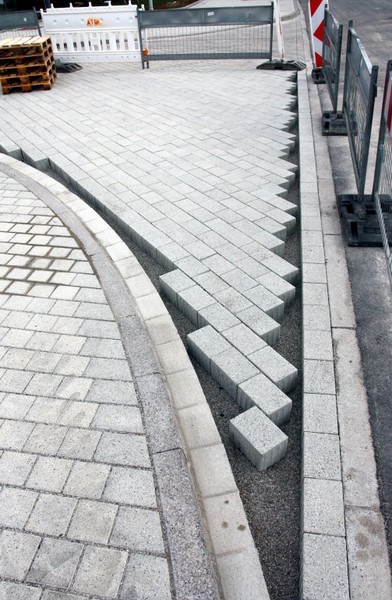

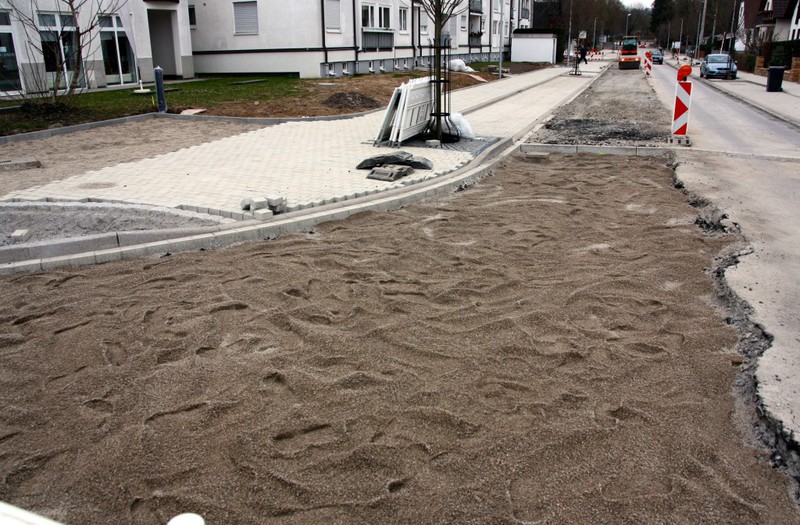

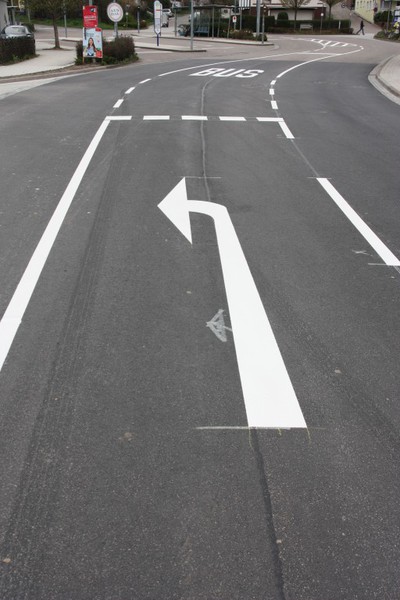

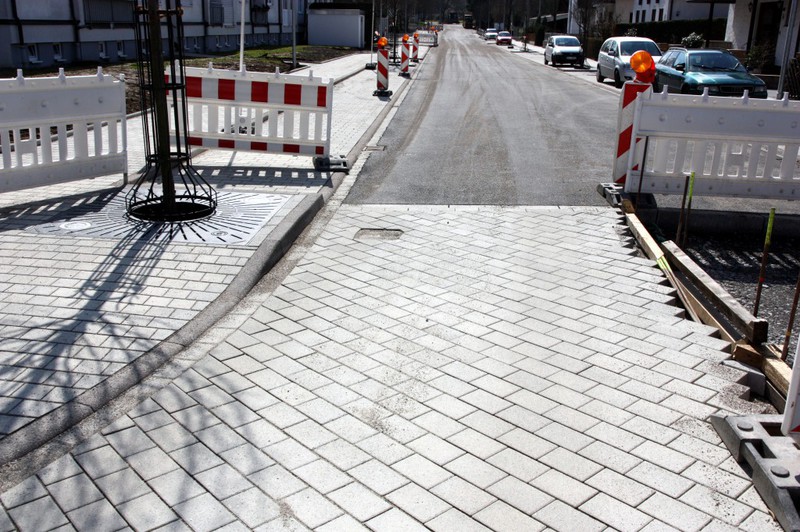

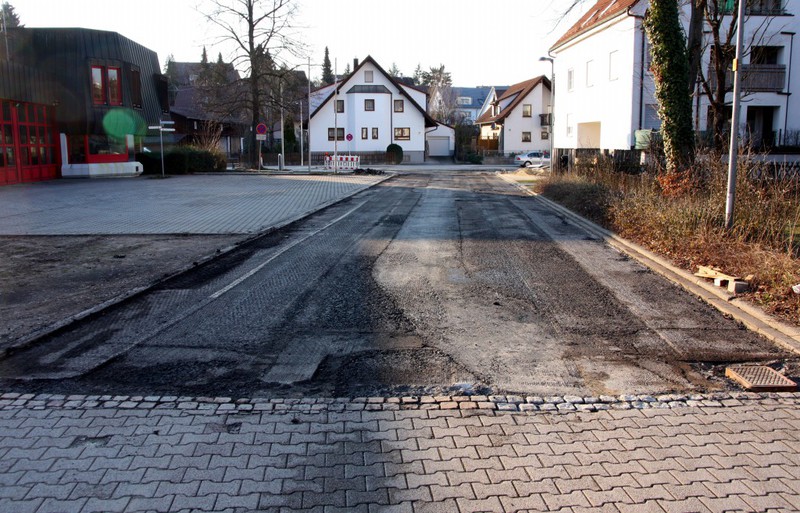

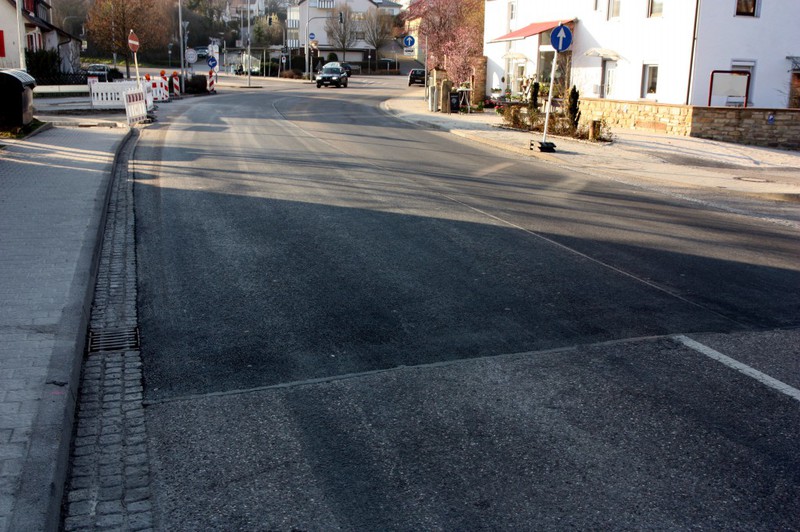

In dieser Woche wurde in der Vaihinger Straße eine neue Asphaltschicht aufgebracht. Die Pflasterarbeiten schreiten voran.

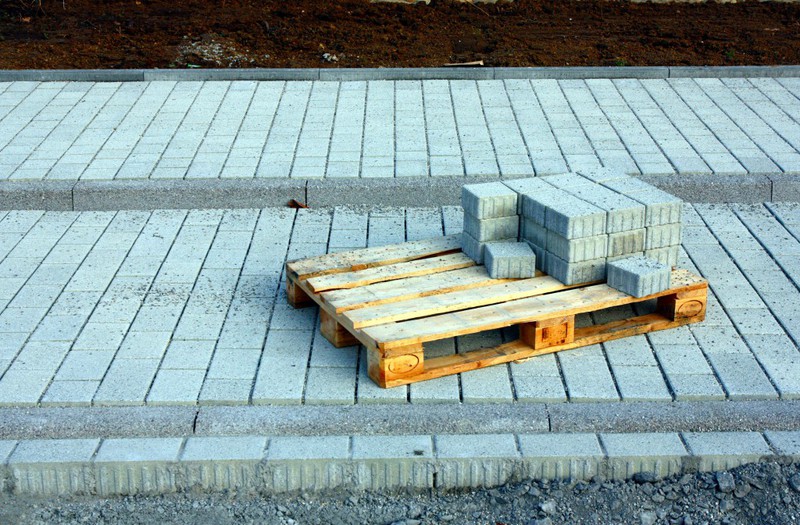

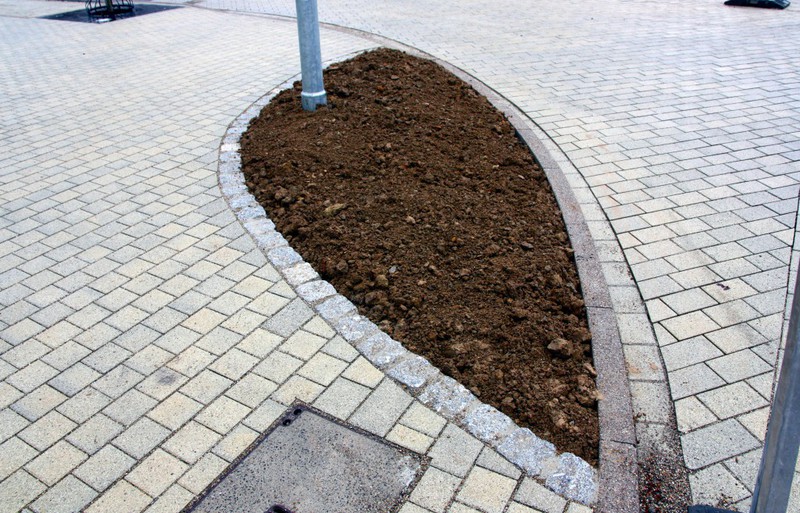

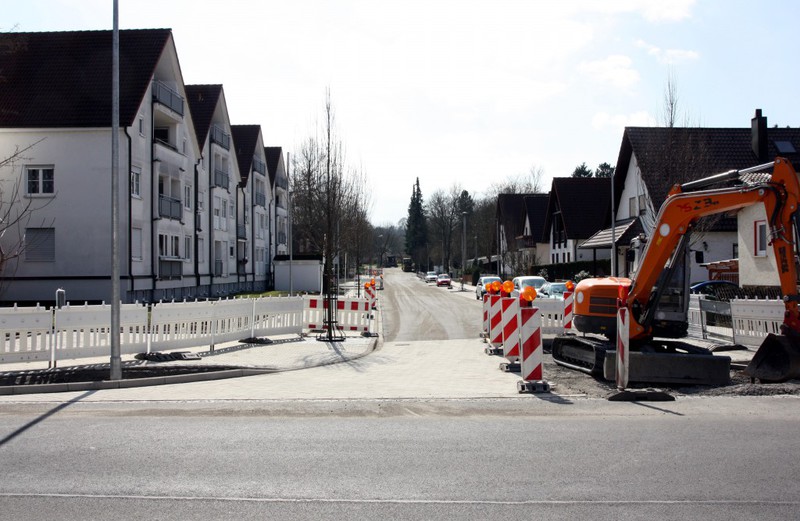

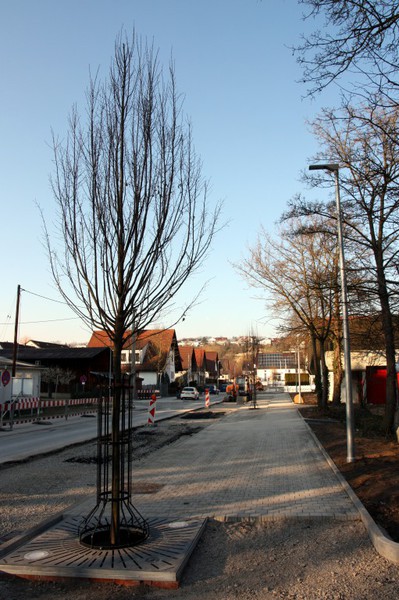

Die Pflastersteine kommen, Bäume wurden gepflanzt und es wurde erneut die Vaihinger Straße geöffnet. Letzteres sei eine geplante Maßnahme, um abschließend Leitungen anzuschließen. So Bürgermeister Lauxmann beim kommunalpolitischen Spaziergang am 12.03.2016. Des Weiteren sei man zeitlich im Plan, obwohl die ein oder andere Leitung auf er aktuellen Bauseite zeitaufwändig tiefer gelegt werden musste. In den Osterferien wird die finale Asphaltdecke aufgebracht. Die Baustelle kommt also bald zu ihrem Abschluss.

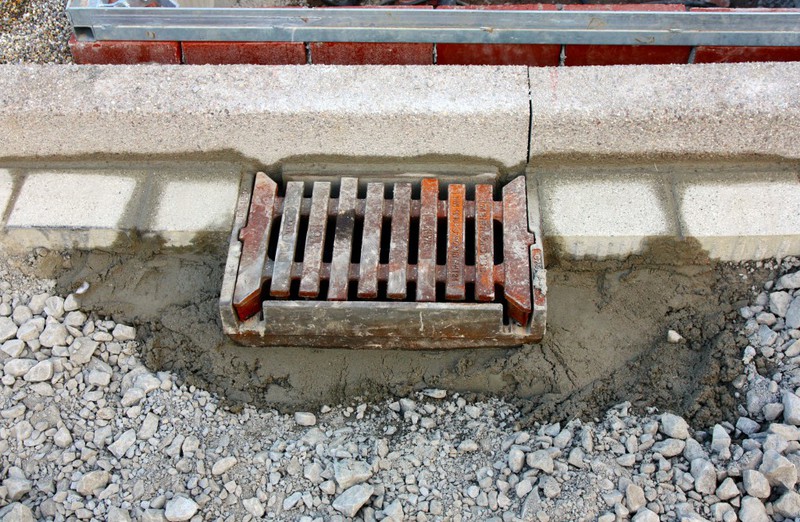

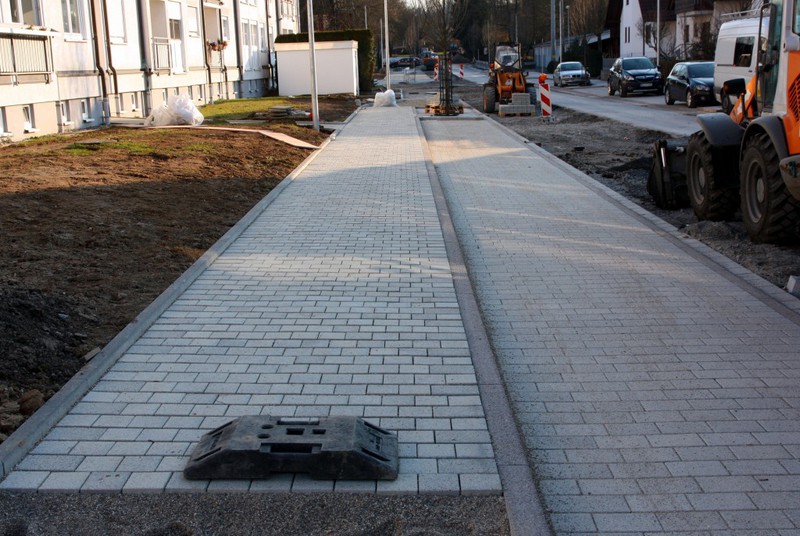

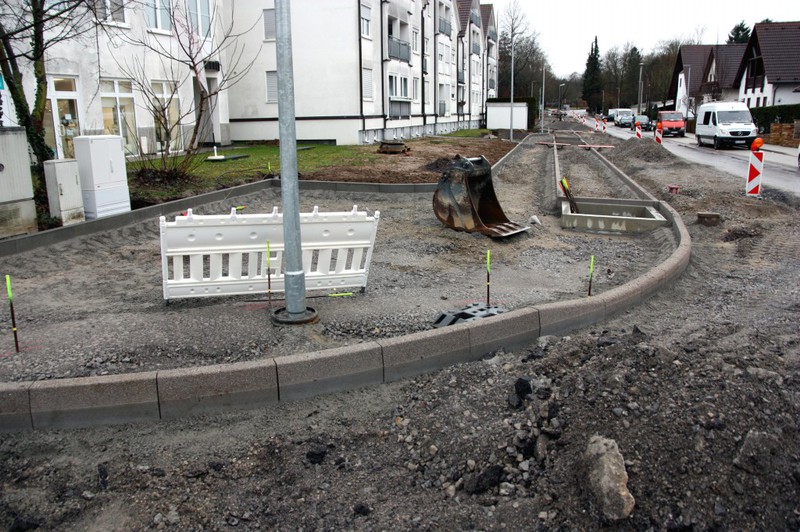

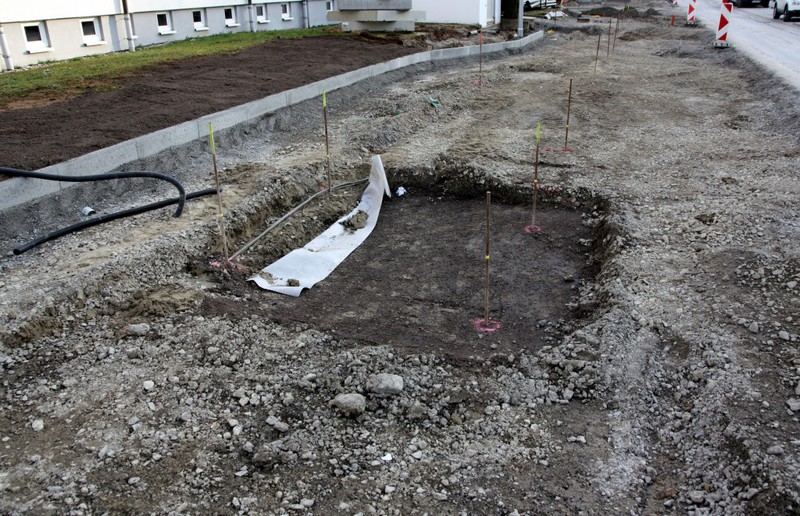

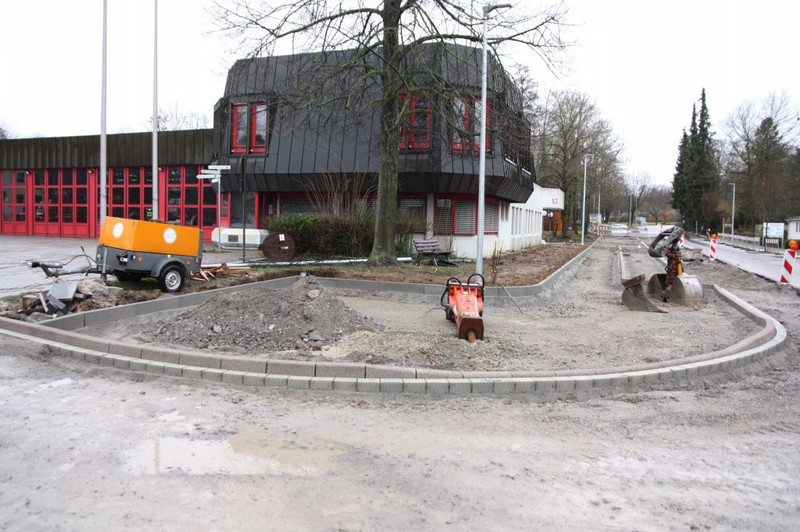

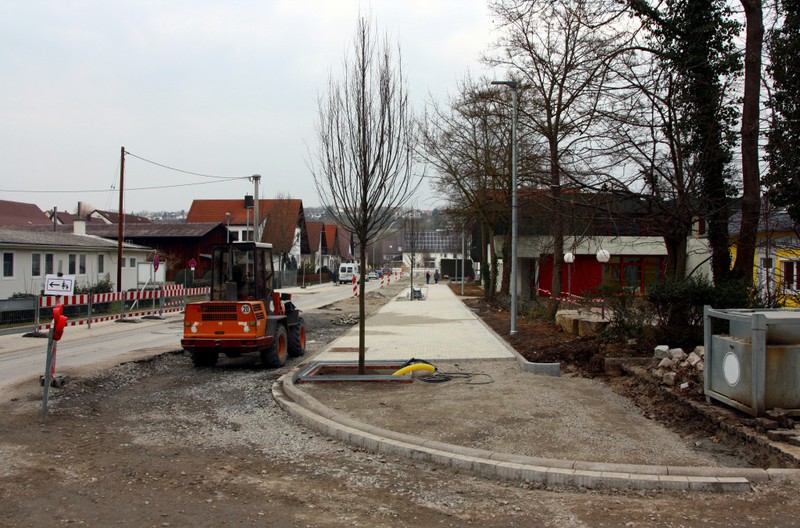

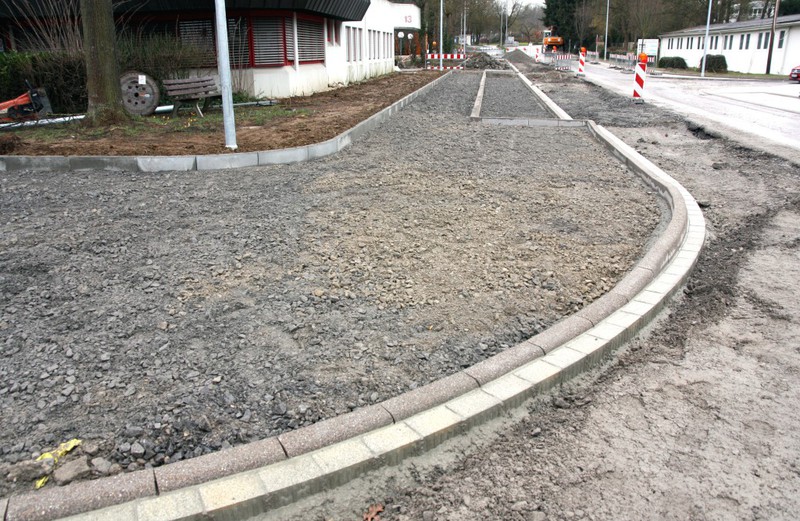

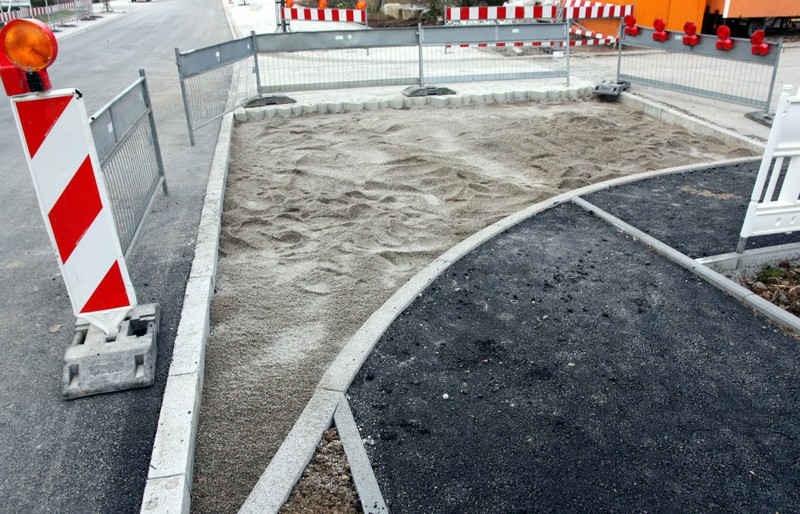

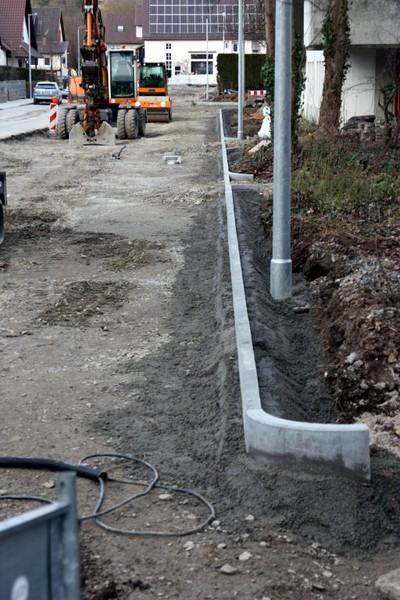

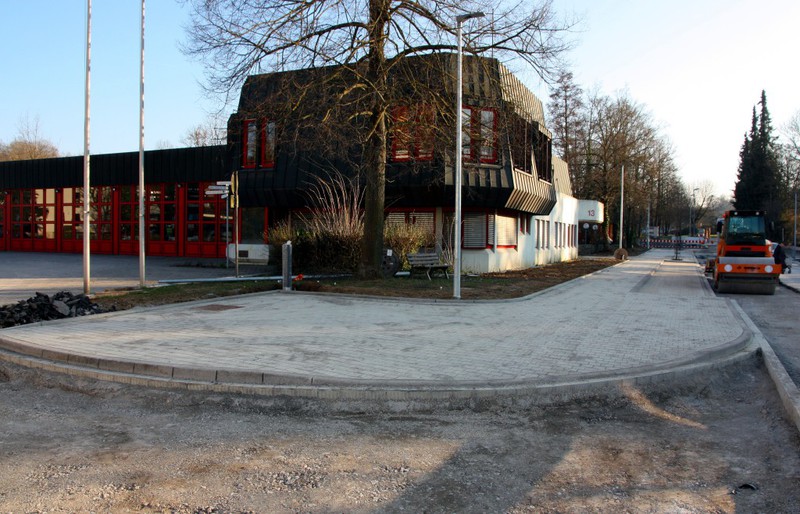

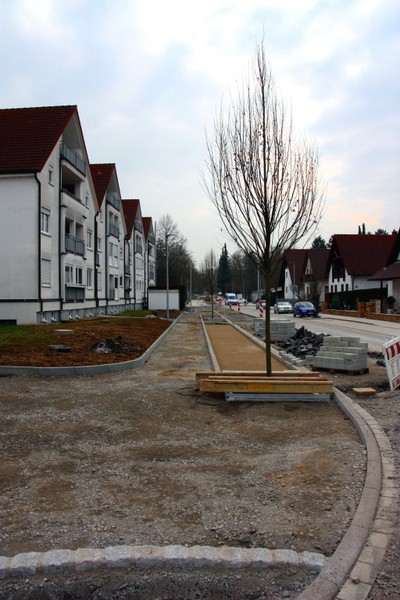

Die Neugestaltung der östlichen Straßenseite nimmt so langsam Gestalt an. Es wurden in dieser Woche die Randsteine für die Gehwege und Parkplätze verlegt. Man erkennt nun, was am Ende rauskommen soll.

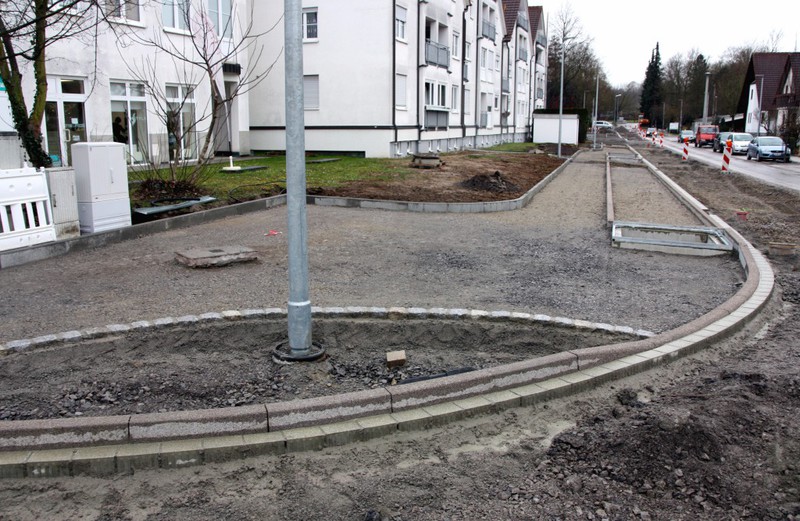

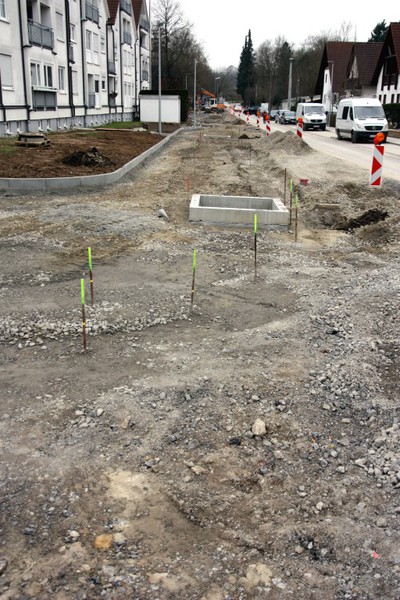

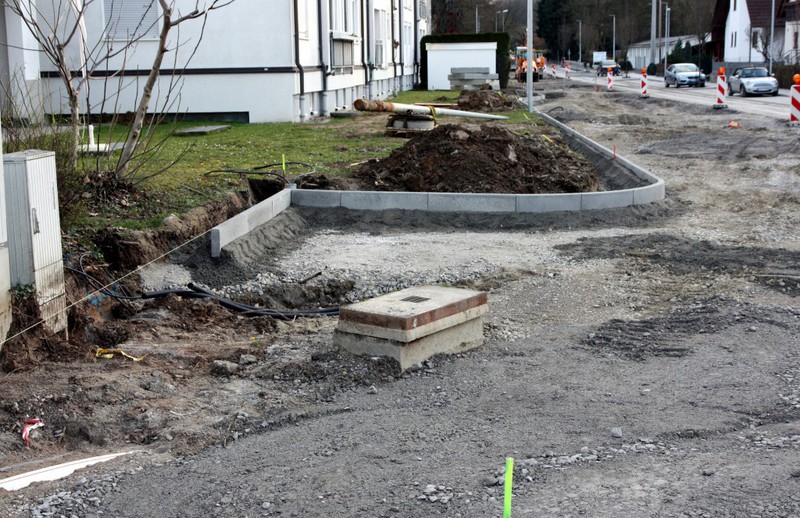

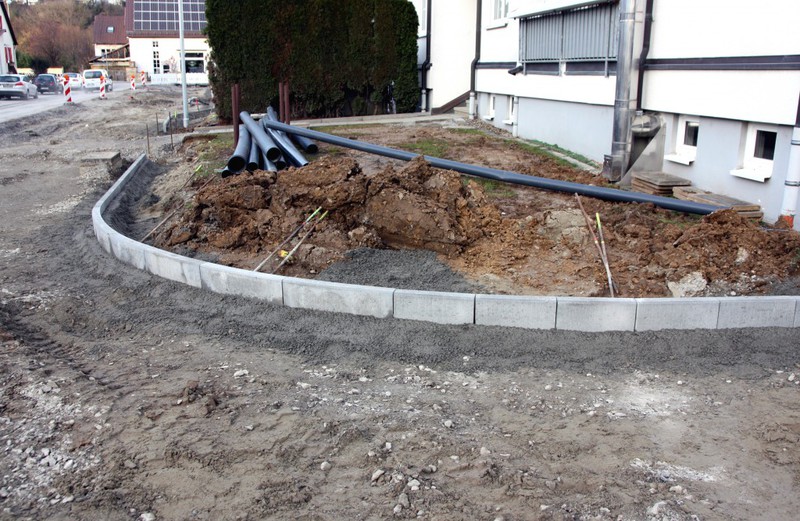

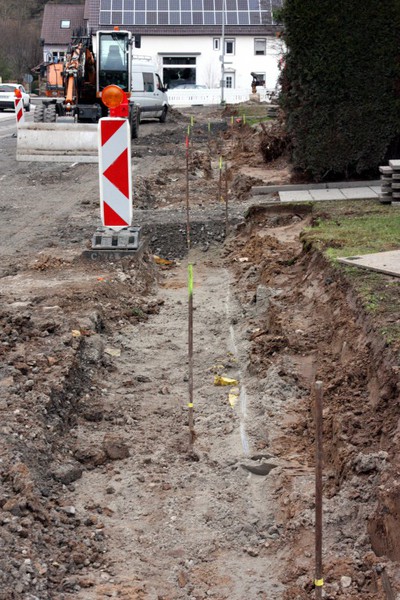

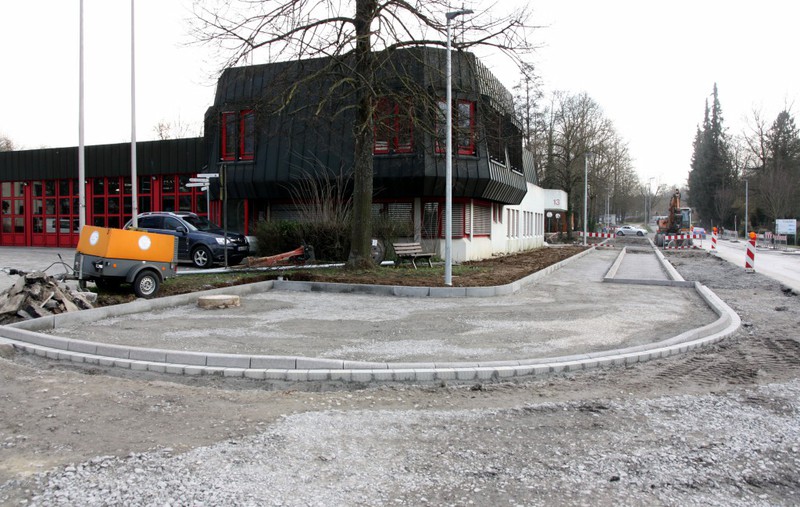

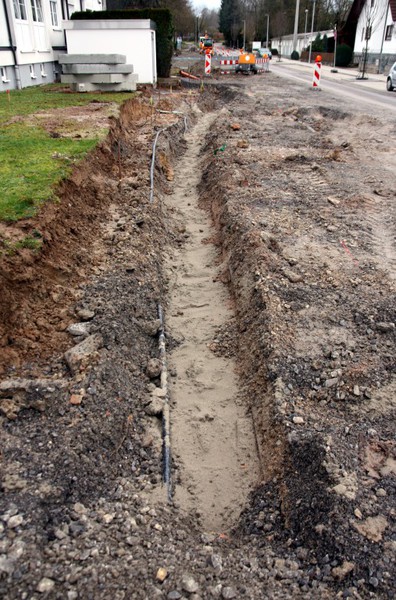

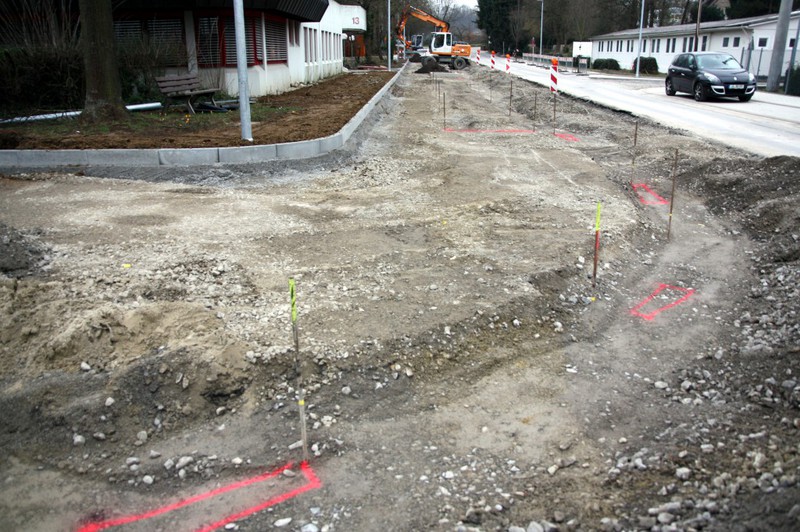

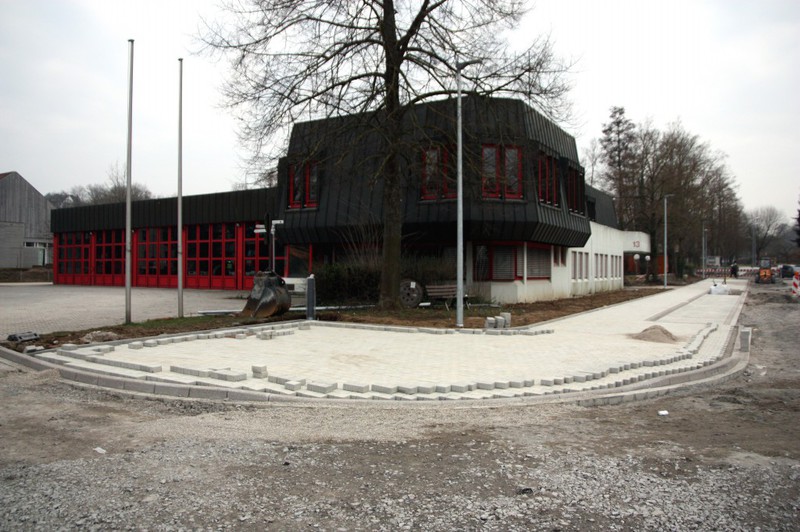

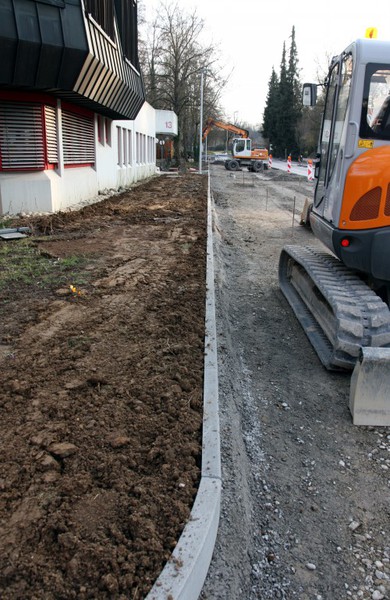

Die Leitungen scheinen soweit verlegt zu sein. Es geht weiter bei den Begrenzungen. Es wurden Randsteine gesetzt.

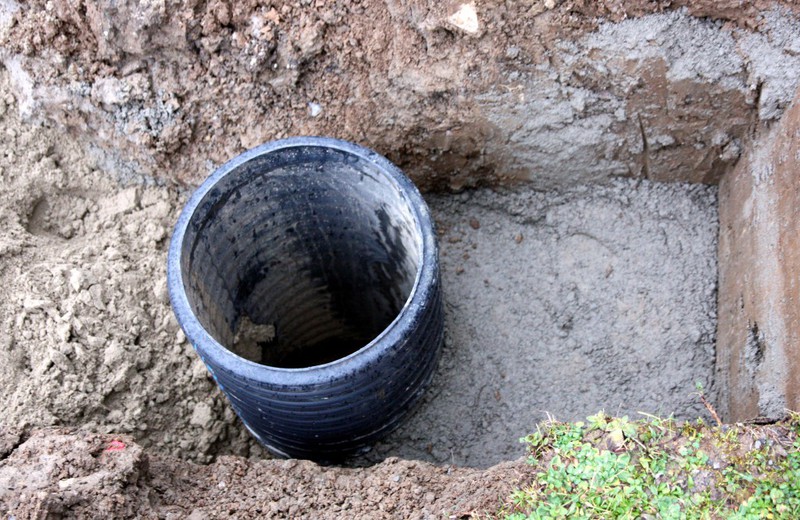

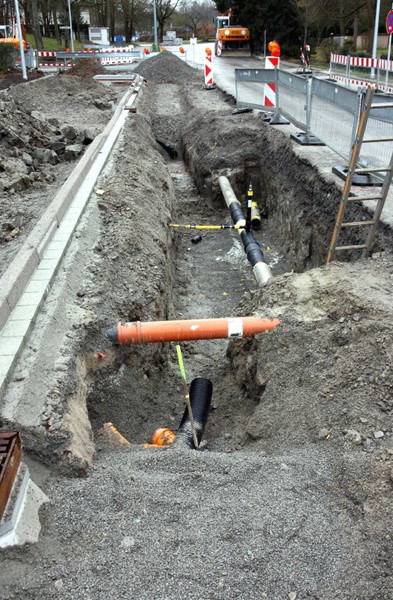

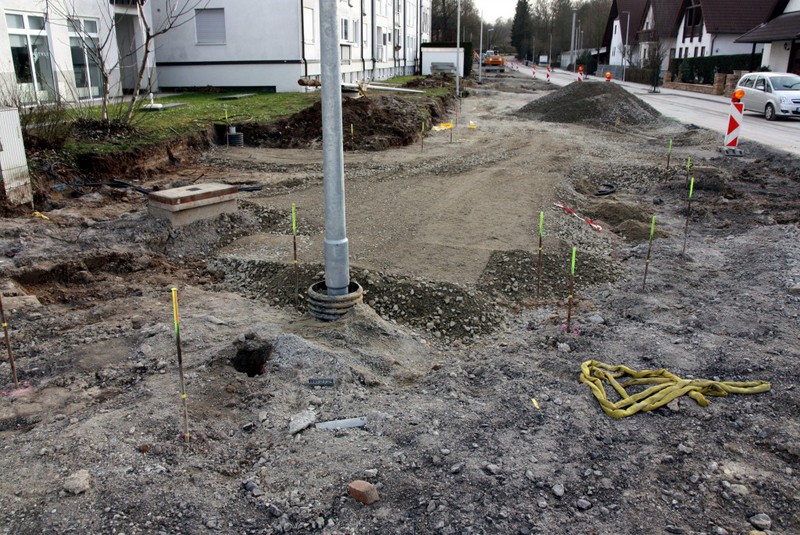

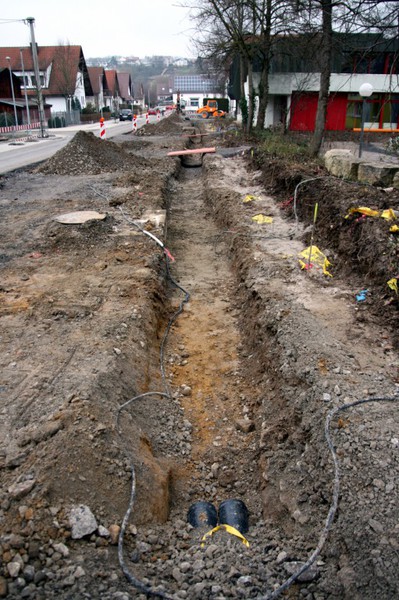

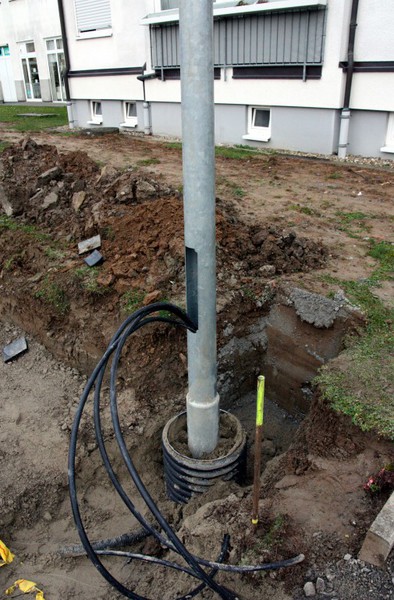

Leitungen und neue Lampen waren die Themen dieser Woche. Schritt für Schritt geht es voran.

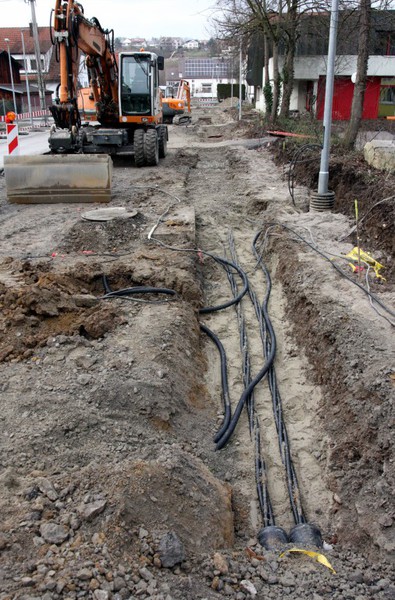

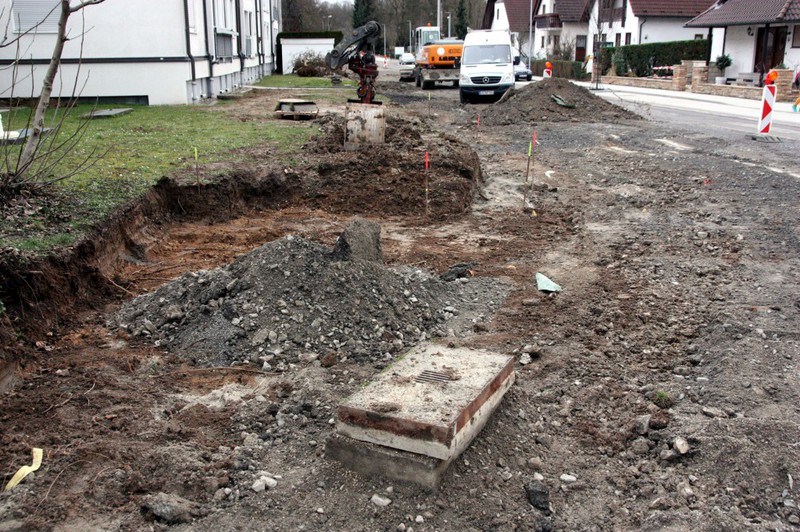

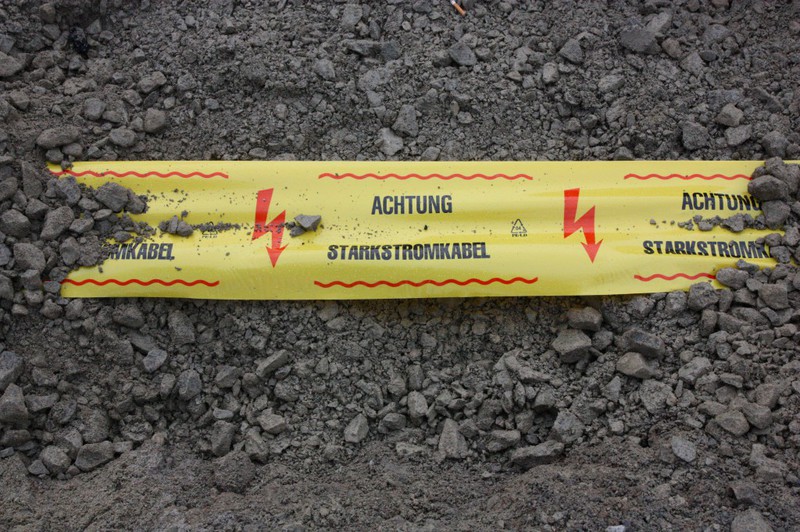

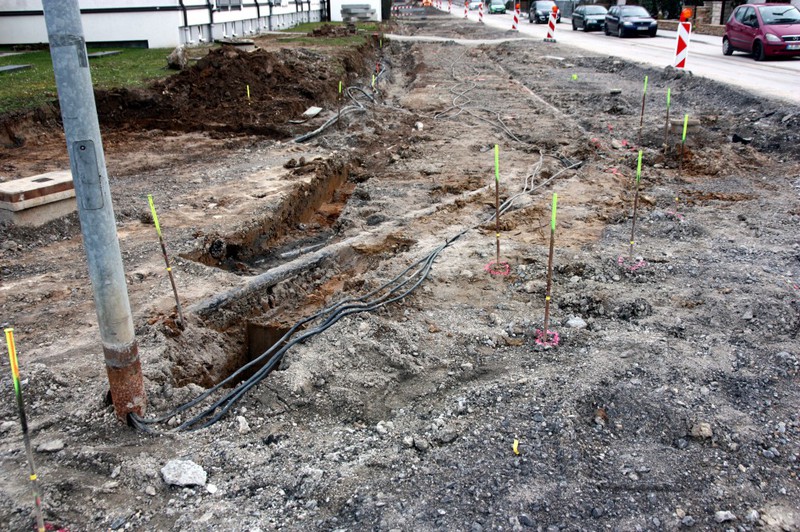

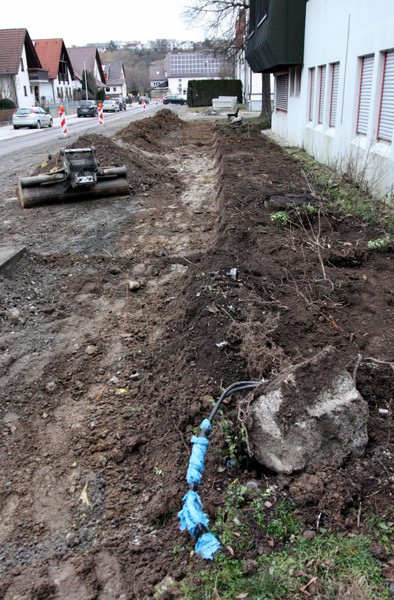

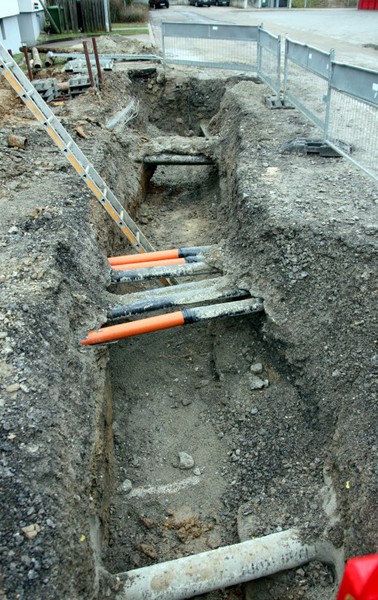

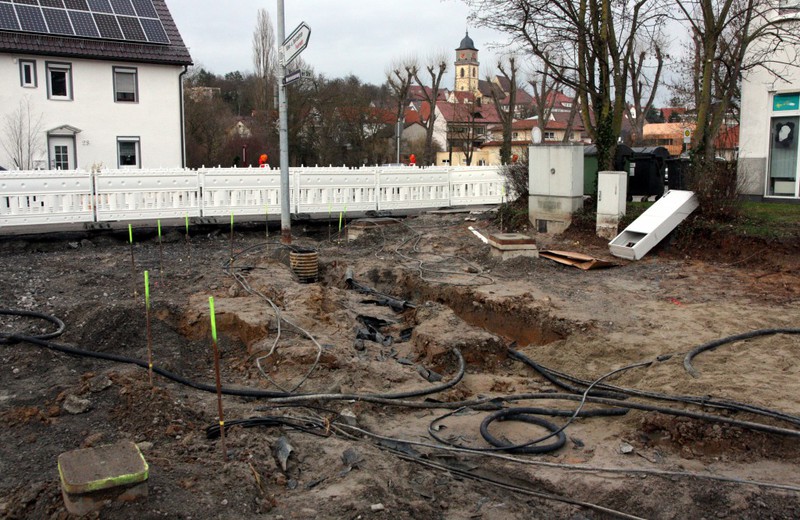

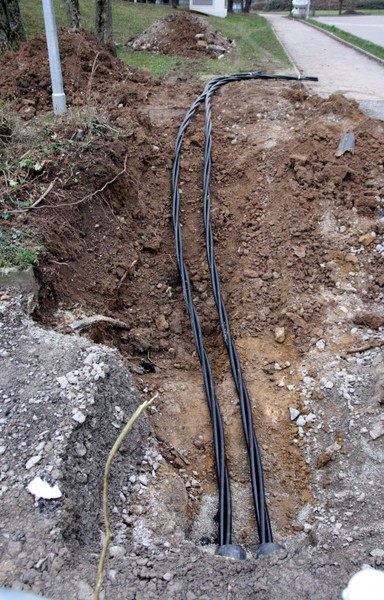

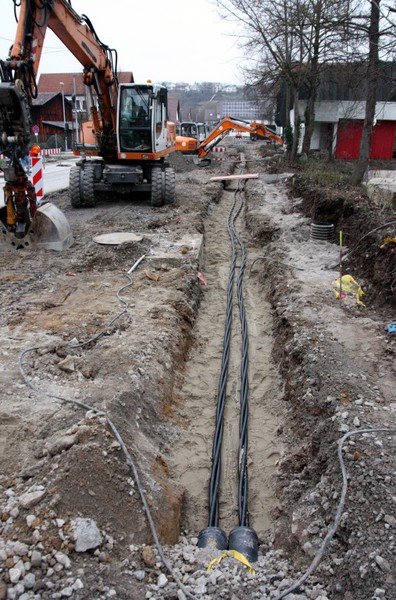

Auch in dieser Woche scheint man hauptsächlich an den verschiedenen Verkabelungen zu arbeiten.

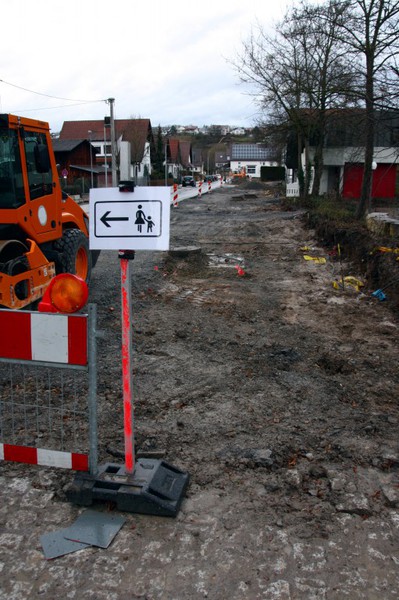

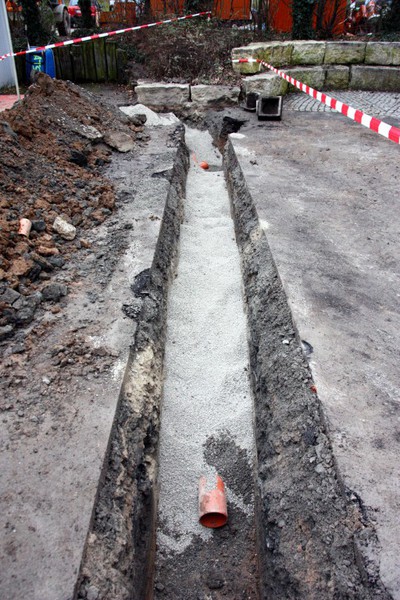

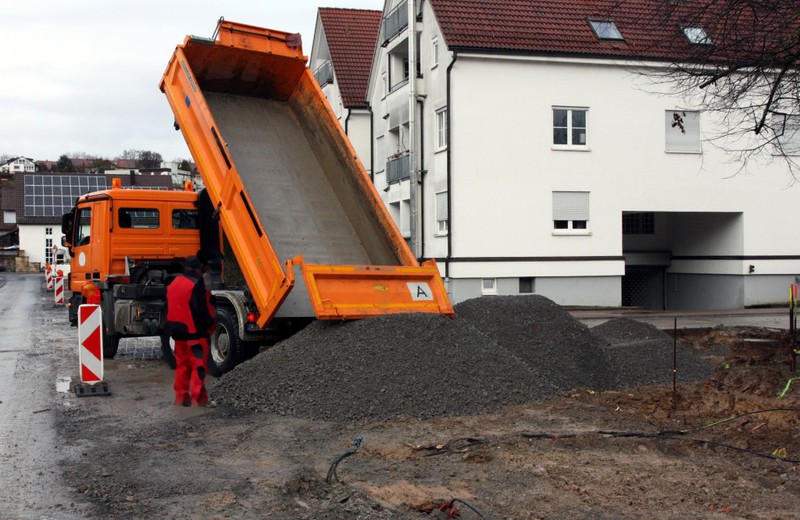

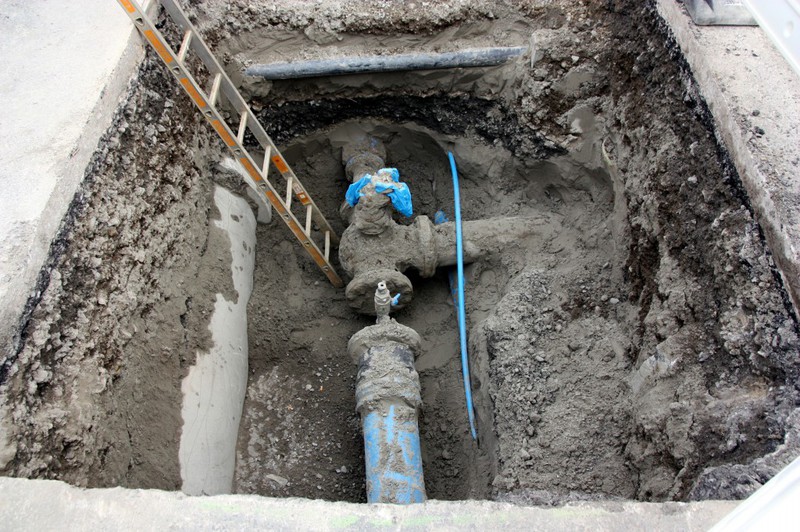

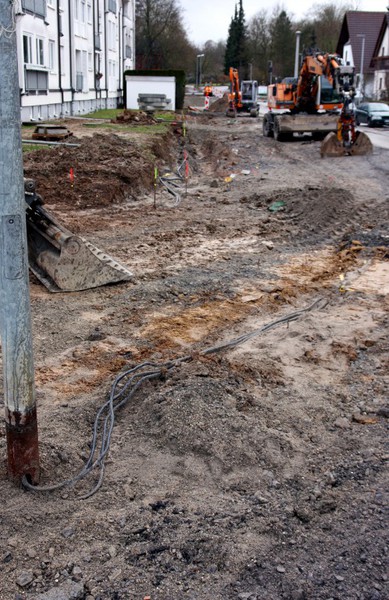

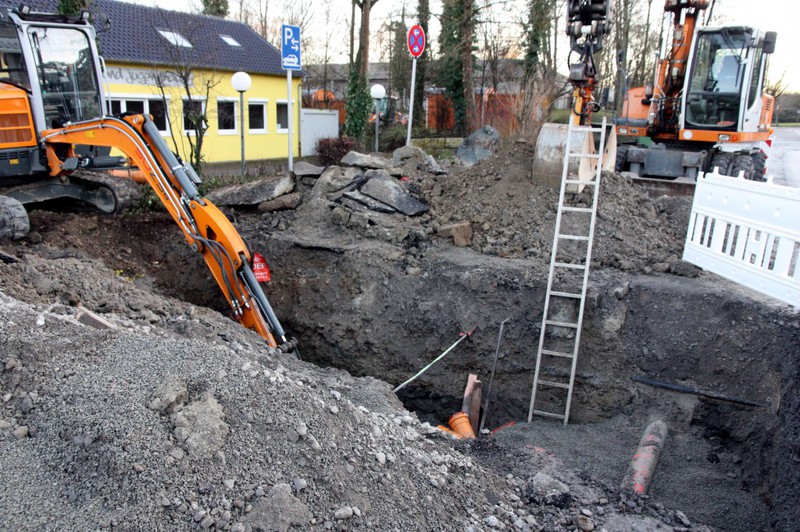

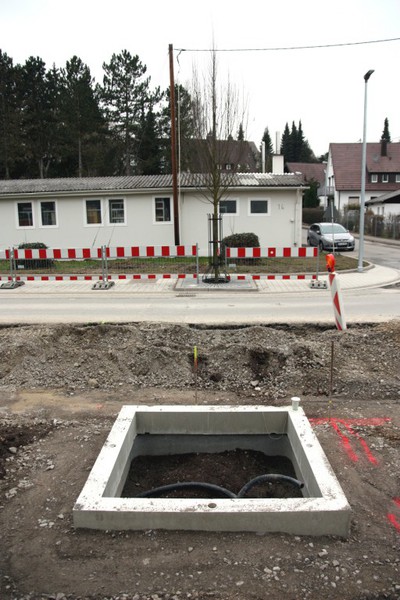

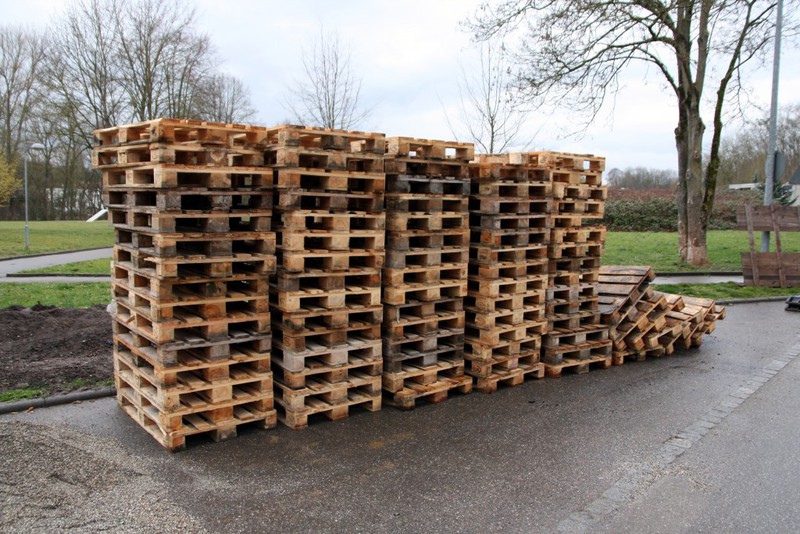

Es geht voran auf der Baustelle. Die bisherigen Verkabelungen werden zeitaufwendig in Schuss gebracht. Neues Baumaterial ist auch angekommen.

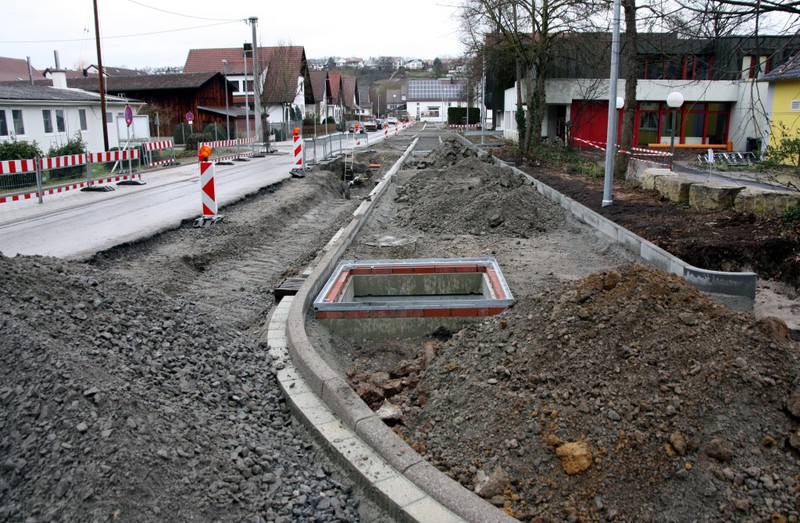

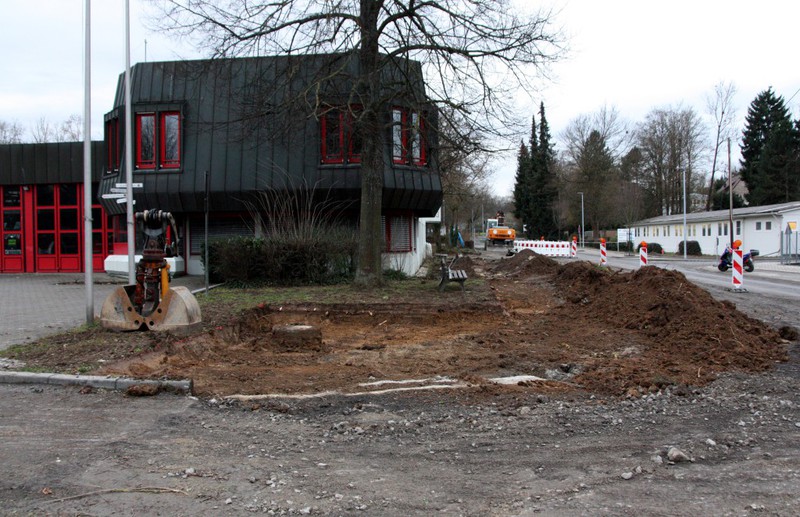

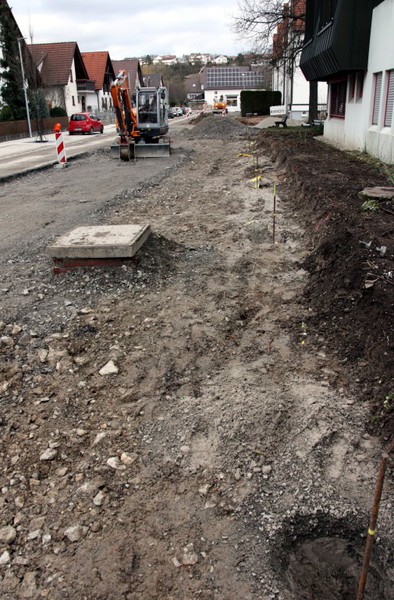

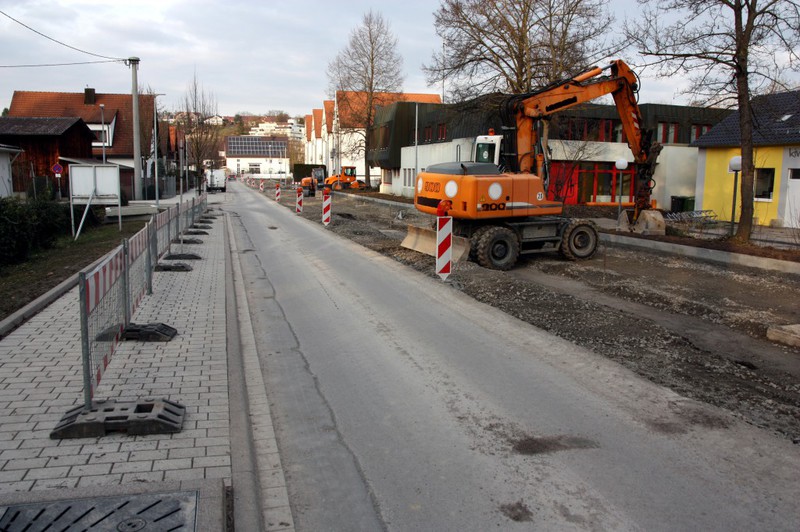

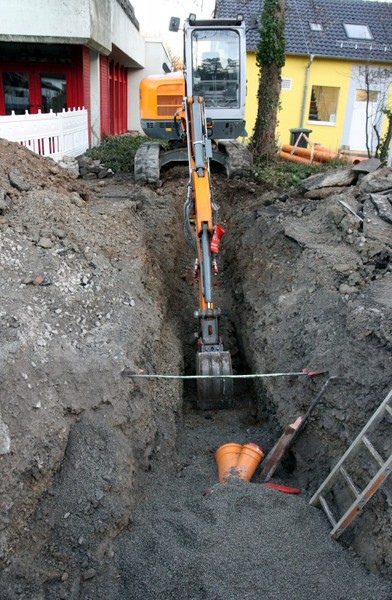

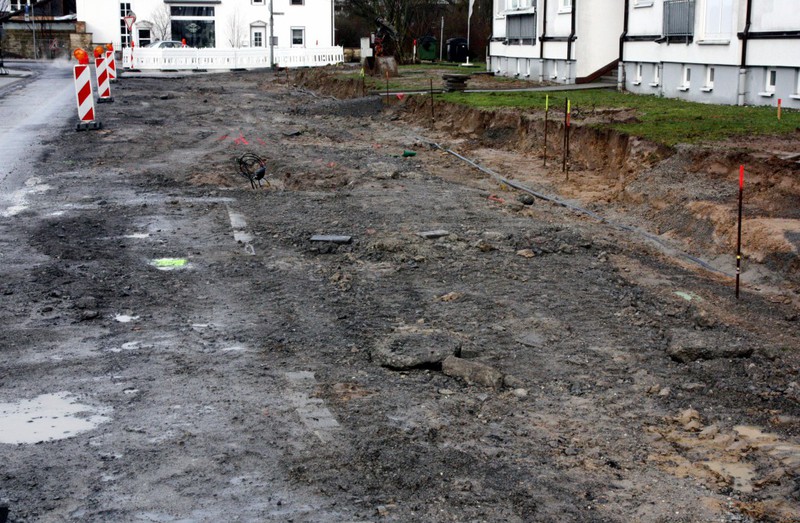

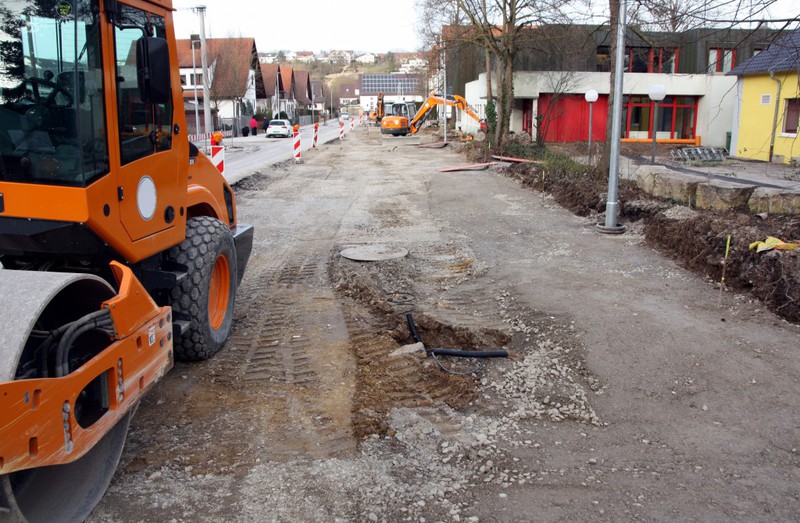

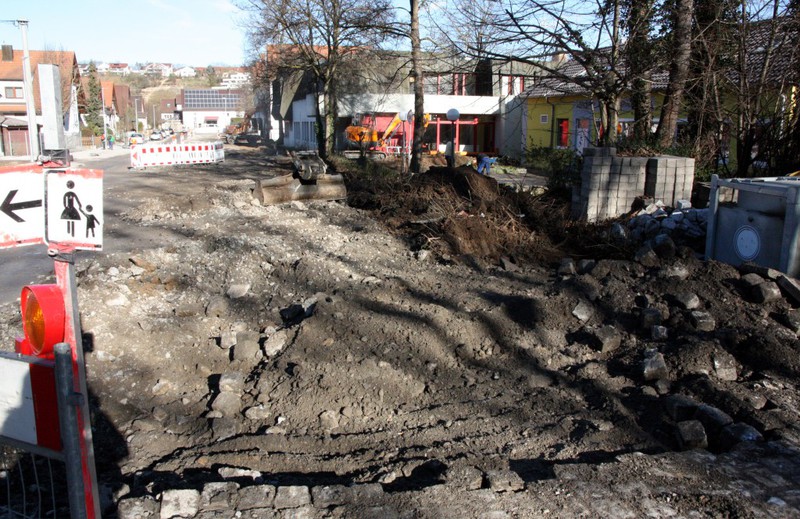

Nachdem der Schnee gewichen ist und die Temperaturen etwas angenehmer sind, zeigen sich weitere Bauaktivitäten im Herrenwiesenweg.

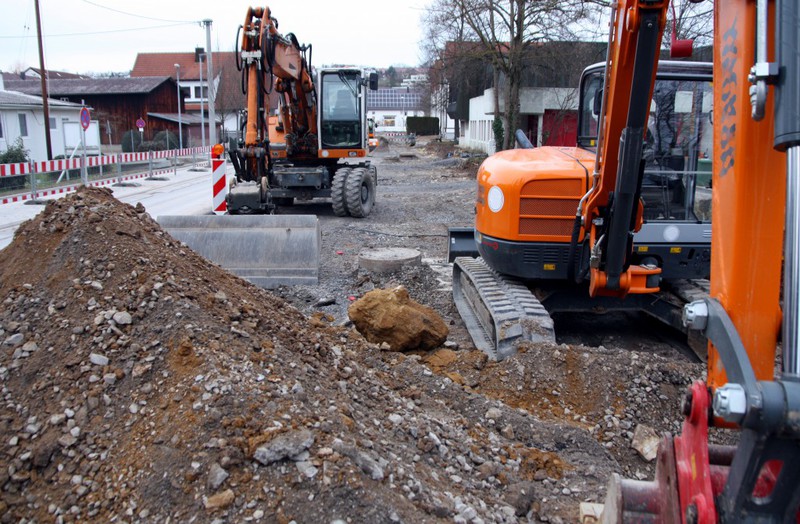

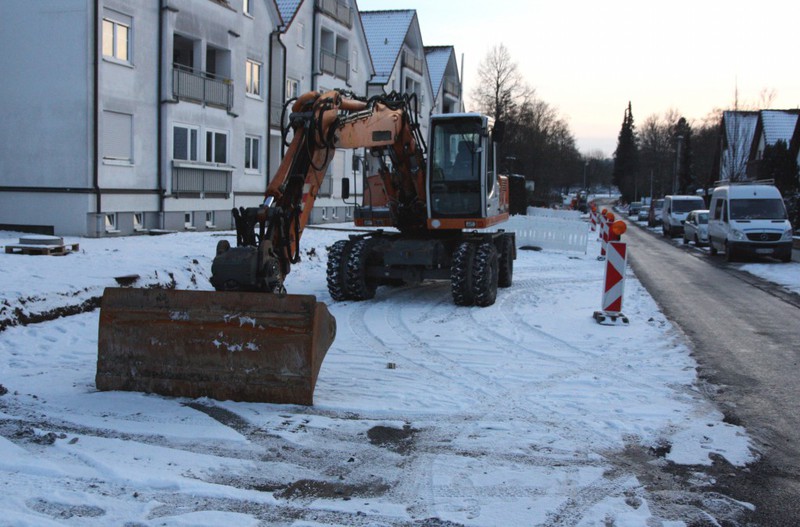

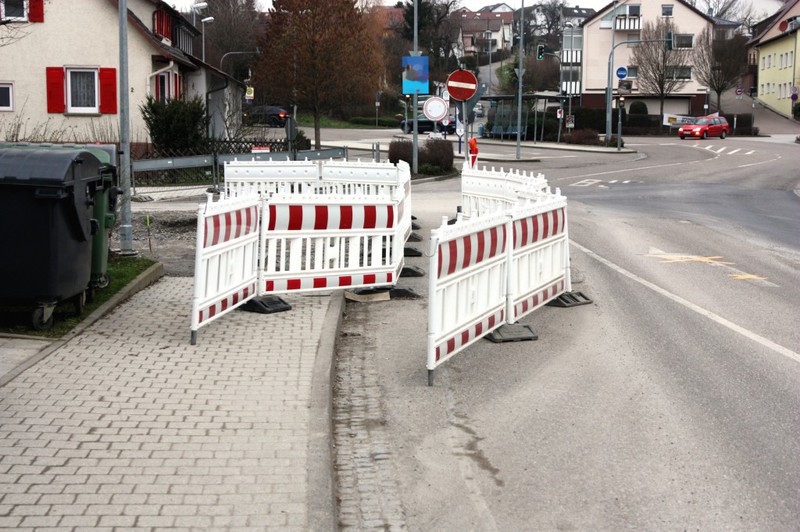

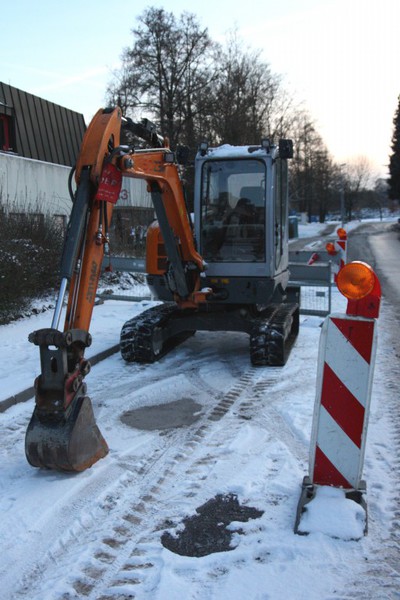

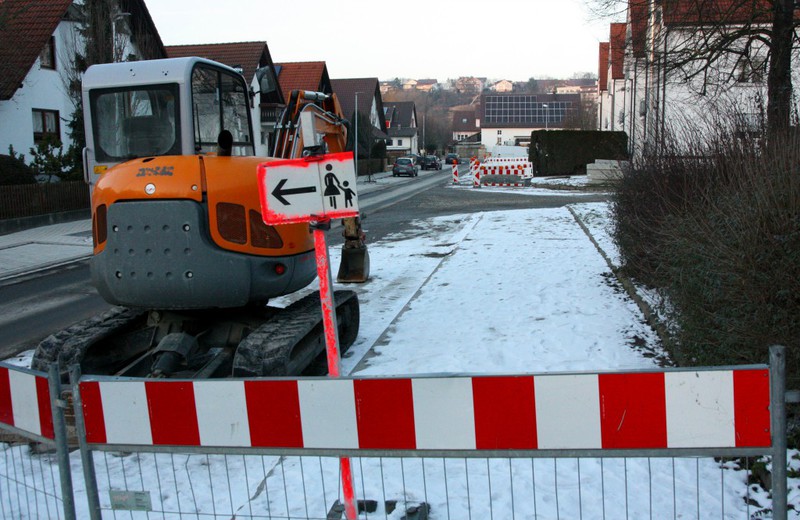

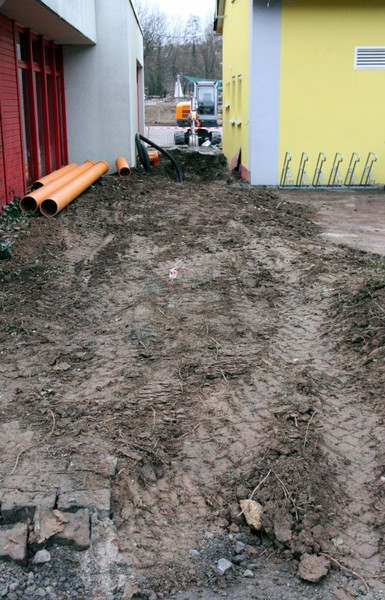

Die Bagger sind wieder da, aber vermutlich auf Grund der Kälte wurden die Bauarbeiten noch nicht wieder aufgenommen.
