Aus dem Gemeinderat:

Kanalsanierung im Hofpfad

11.05.2016: Öffentliche Gemeinderatssitzung

Abrechnung der Maßnahme

Herr Wemmer stellte den Tagesordnungspunkt anhand der Vorlage vor:

Sachvortrag und Begründung
In der Zeit von Juni bis Dezember 2015 hat die Gemeinde im Hofpfad Sanierungsarbeiten durchgeführt. Die alten Kanäle, die aus den 60er Jahren stammten, mussten aufgrund von Schäden erneuert werden. Die bestehende Trinkwasserversorgung wurde ebenfalls erneuert und auf den neusten Stand der Technik gebracht. Auch hier traten in der Vergangenheit vermehrt Wasserrohrbrüche auf. Die Fahrbahnoberfläche wurde im Anschluss wiederhergestellt.

Aus den beiliegenden Kostenaufstellung ist zu ersehen, dass die bei der Vergabe vorliegenden Kosten eingehalten worden sind. Enthalten sind neben den Bauleistungen auch sämtliche Nebenkosten.

Gesamtkosten: 471.486,90 €

Beschlussvorschlag
Die Abrechnung wird zur Kenntnis genommen.

Der Gemeinderat nahm die Abschlussrechnung (ohne Abstimmung) zur Kenntnis.

04.12.2015: Ende der Baumaßnahme

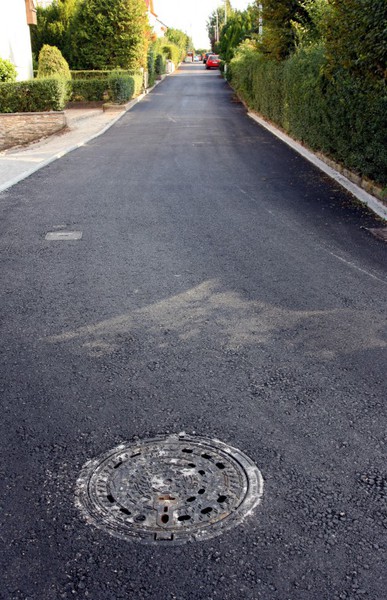

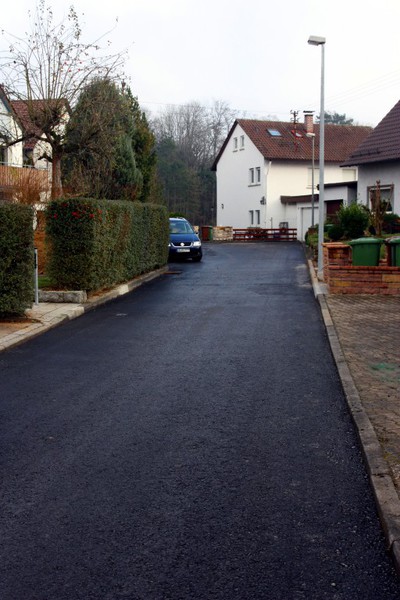

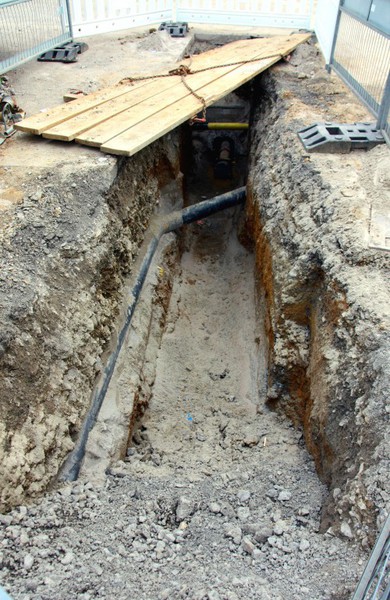

Die Arbeiten am Hofpfad sind abgeschlossen. Die finale Asphaltschicht ist aufgebracht und alles ist fertig. Das waren nun vorläufig die letzten Bilder dieser Serie zur Baustelle am Hofpfad.

27.11.2015: Baufortschritt

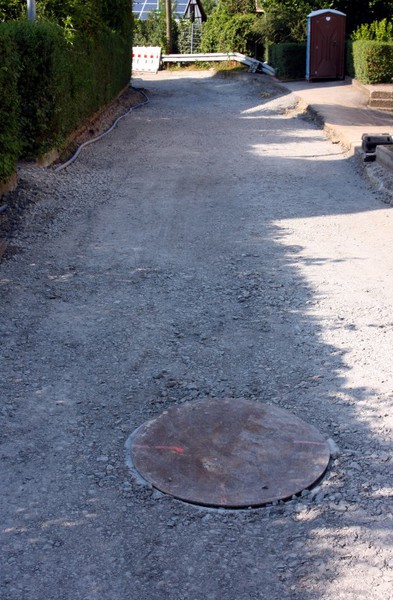

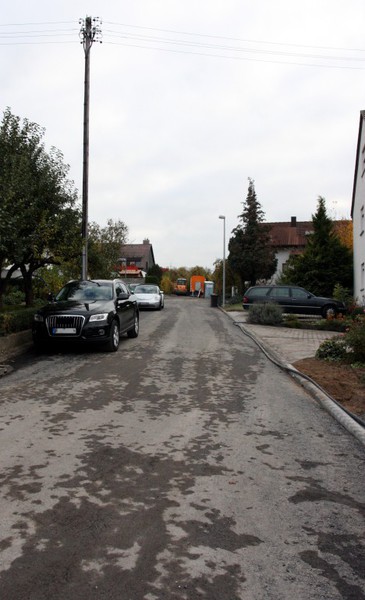

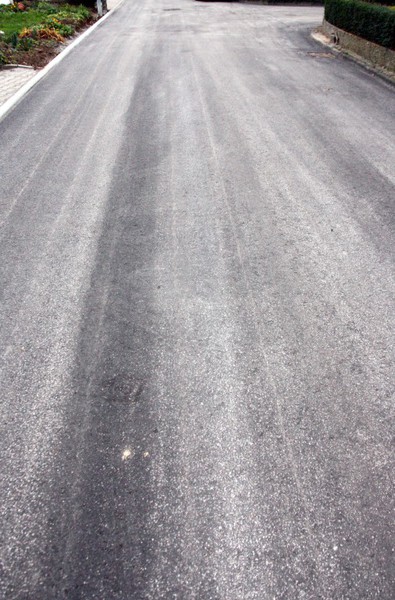

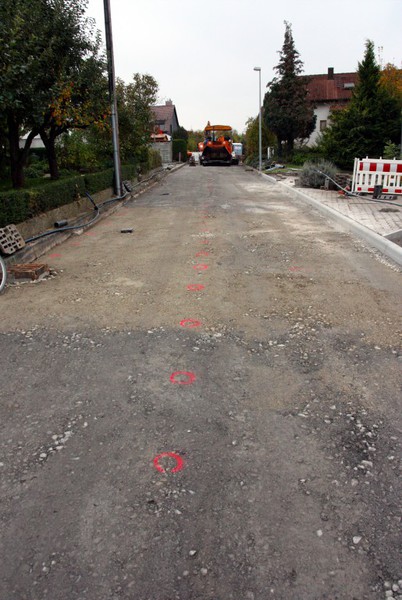

Eine Asphaltschicht wurde in der Seitenstraße aufgebracht. Zudem wurden alle Bereiche für die finale Asphaltschicht vorbereitet. Die Baustelle am Hofpfad ist bald komplett abgeschlossen.

26.11.2015: Baustelleninformation im Blättle

Erneut hat die Gemeindeverwaltung Informationen zu den aktuellen Baustellen in Ausgabe 48/2015 des Mitteilungsblatts abgedruckt.

Bauarbeiten zur Sanierung im Hofpfad
Die Bauarbeiten im Hofpfad gingen zügig voran und kommen nun zum Abschluss. Die alten Kanäle, die aus den 60er Jahren stammten, mussten aufgrund von Schäden erneuert werden. Das damals verwendete Rohrmaterial entspricht nicht mehr den heutigen Anforderungen an die Dichtheit. An der bestehenden Trinkwasserversorgung und den Hausanschlüssen traten in der Vergangenheit vermehrt Wasserrohrbrüche auf. Um hier die Versorgungssicherheit und die Wirtschaftlichkeit wieder zu gewährleisten, wurde die kommunale Trinkwasseranlage erneuert. In allen vier Bauabschnitten ist seit dieser Woche die Asphalttragschicht aufgebracht. Der Einbau der Asphaltfeinbeläge ist witterungsabhängig und wird voraussichtlich nächste Woche beginnen. Vielen Dank an die betroffenen Anwohner für das uns und der ausführenden Baufirma entgegengebrachte Verständnis.

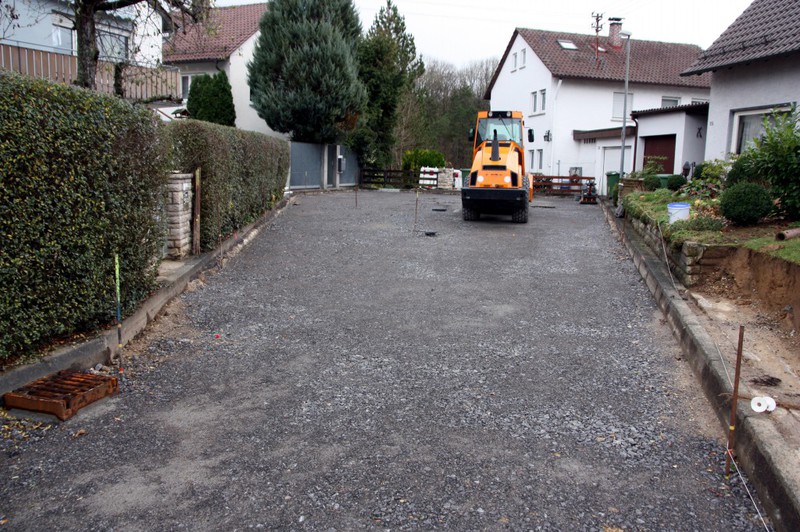

21.11.2015: Baufortschritt

Es ist alles schön eben gemacht und gut vorbereitet für die Asphaltarbeiten. Dieser Bauabschnitt geht seinem Ende zu.

13.11.2015: Baufortschritt

Der Baugraben ist Großteils zugeschüttet. Der Bauabschnitt geht seinem Ende zu.

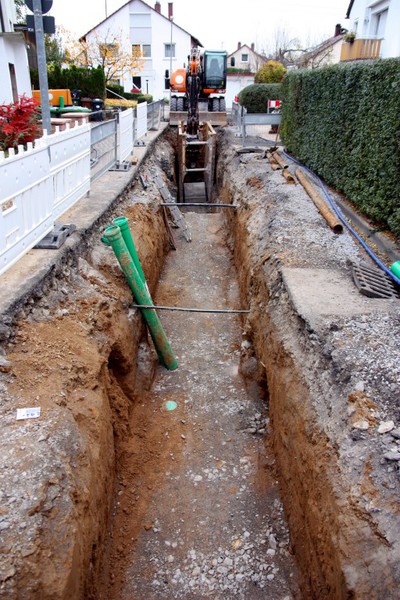

06.11.2015: Baufortschritt

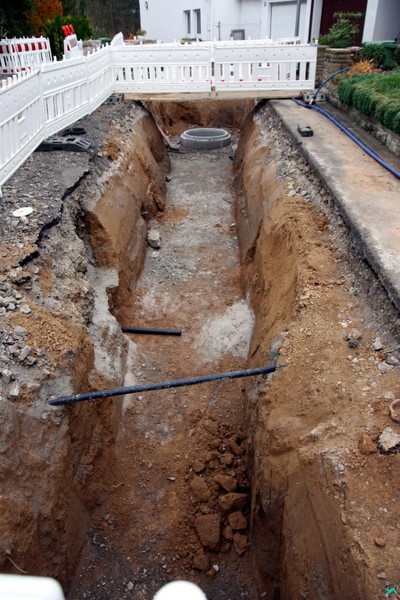

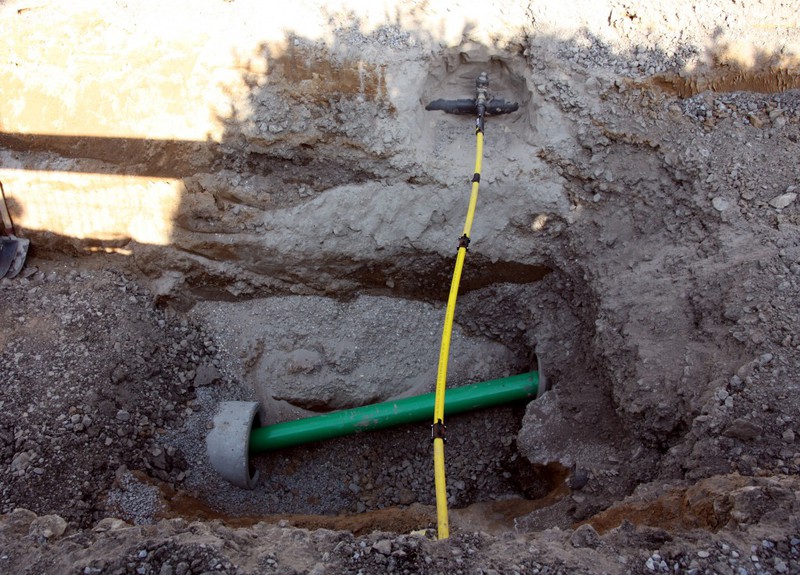

Der Baugraben ist vorne an der Straße angekommen. Das Rohr zum Anschließen liegt bereit.

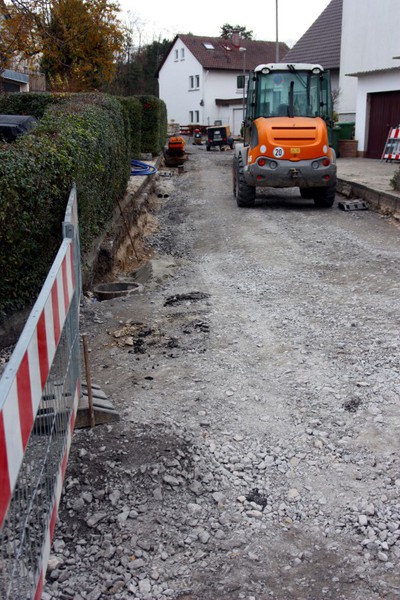

30.10.2015: Baufortschritt

In der Seitenstraße des Hofpfads ging es in dieser Woche ordentlich weiter.

23.10.2015: Baufortschritt

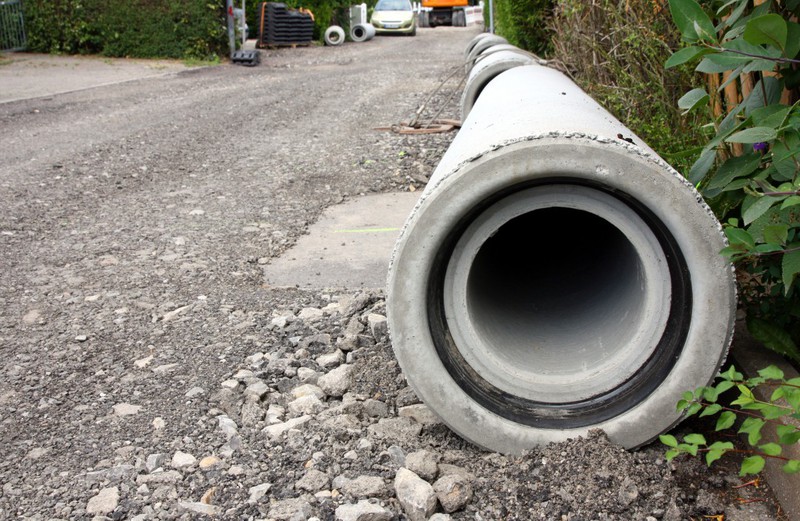

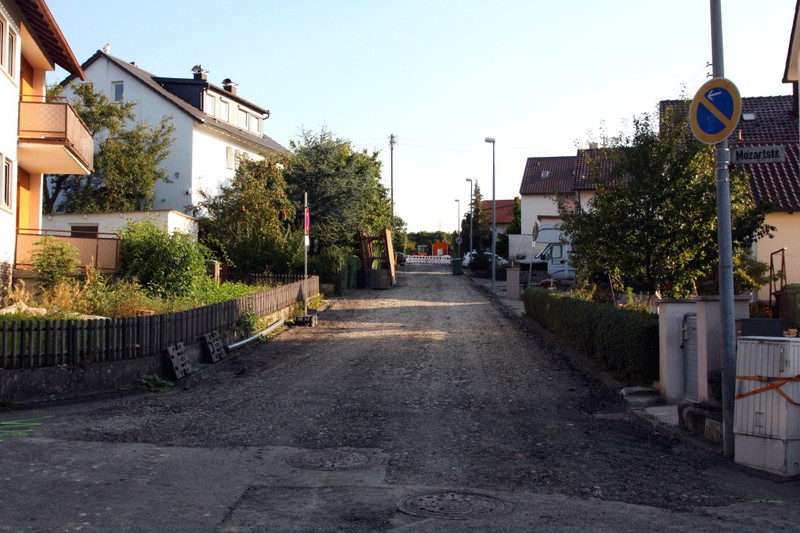

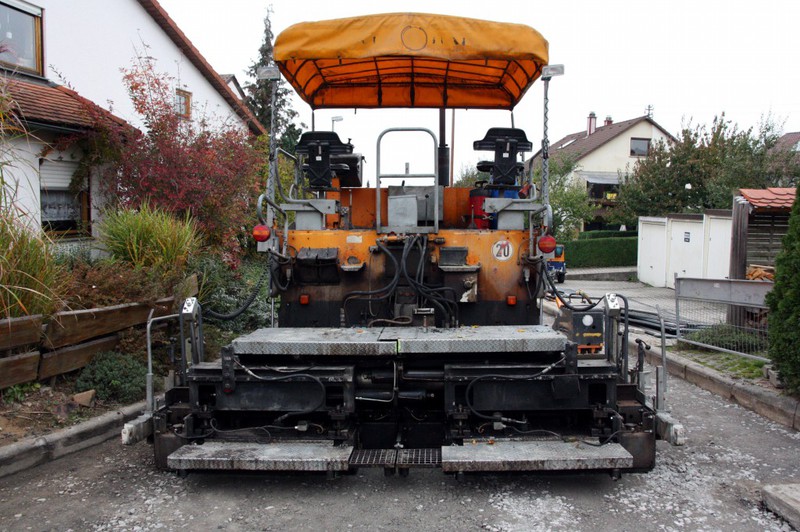

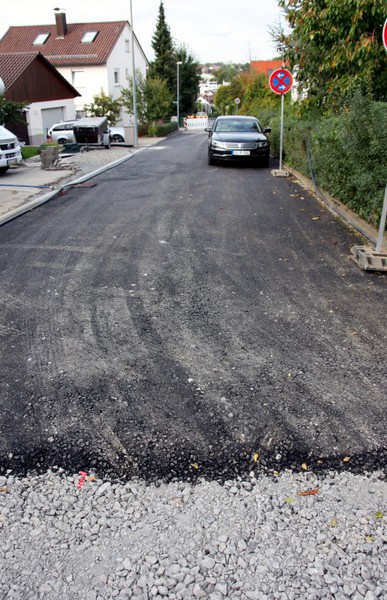

Eine Asphaltschicht ist aufgebracht. Jetzt geht es in den nächsten Bauabschnitt des Hofpfads.

16.10.2015: Baufortschritt

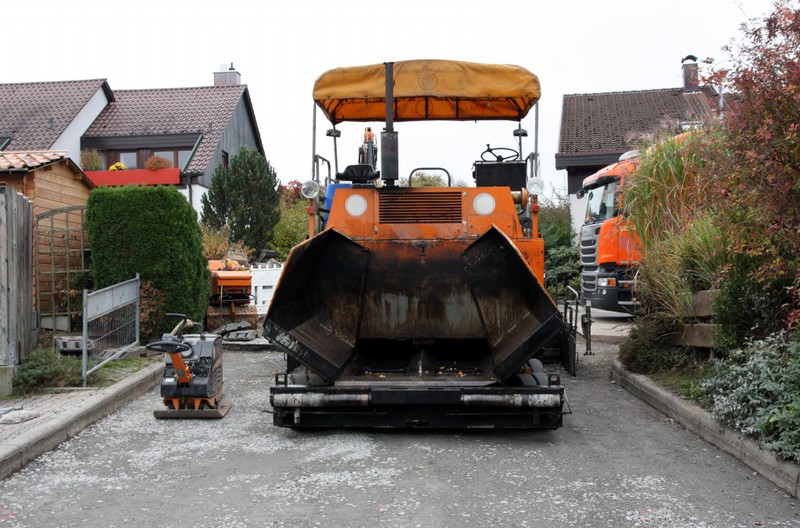

Der zweite Bauabschnitt steht vor seinem Ende. Die Asphaltmaschine steht bereit.

09.10.2015: Baufortschritt

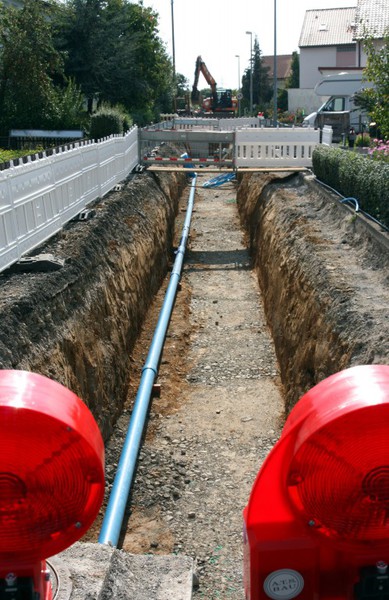

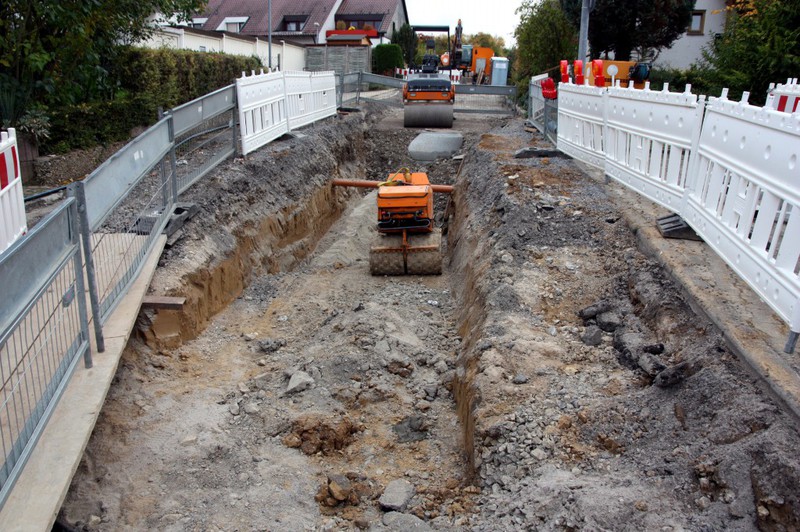

Man kommt zügig voran. Das Meiste ist bereits wieder zugemacht.

02.10.2015: Baufortschritt

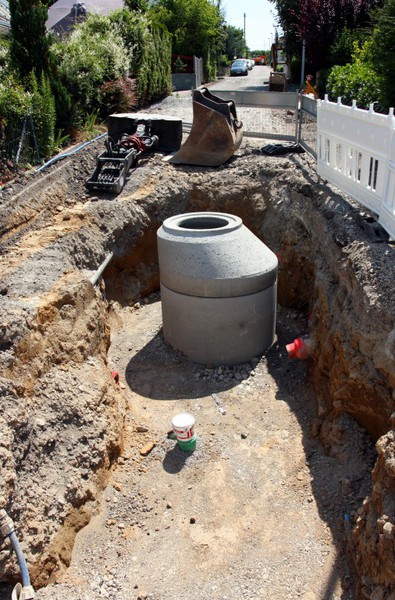

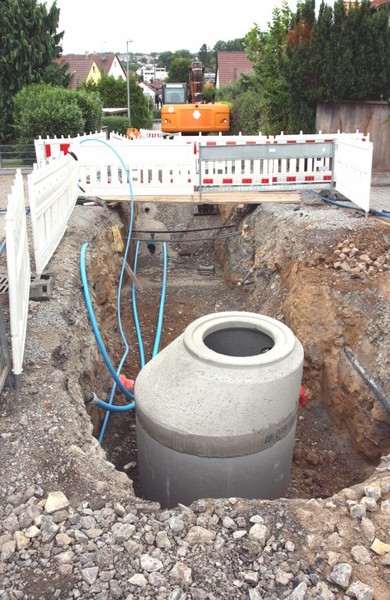

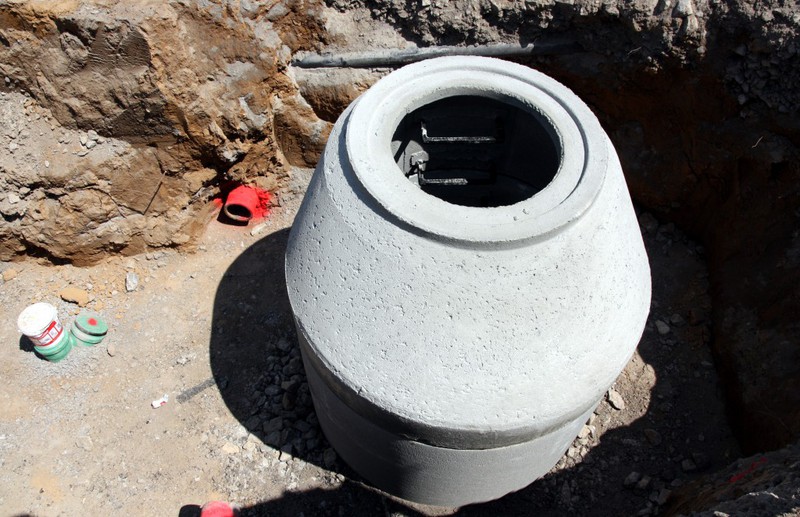

Die Baustelle wurde bergauf fortgesetzt. Es gab einen neuen Abasserschacht.

25.09.2015: Baufortschritt

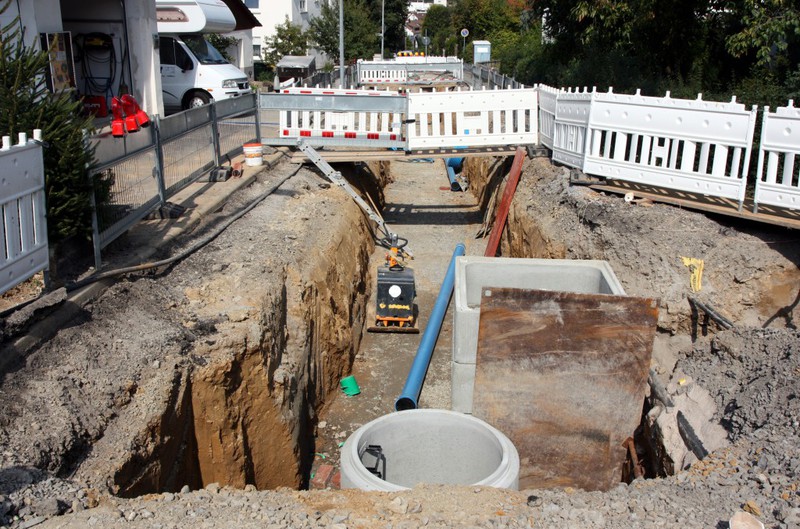

Von der großen Baugrube bleibt immer weniger übrig. Heute gibt es ein Blick zurück und auf das was noch kommt.

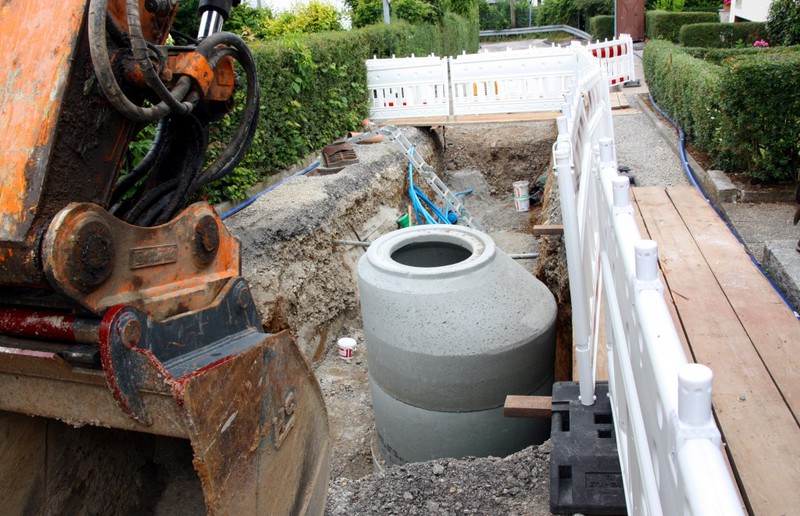

19.09.2015: Baufortschritt

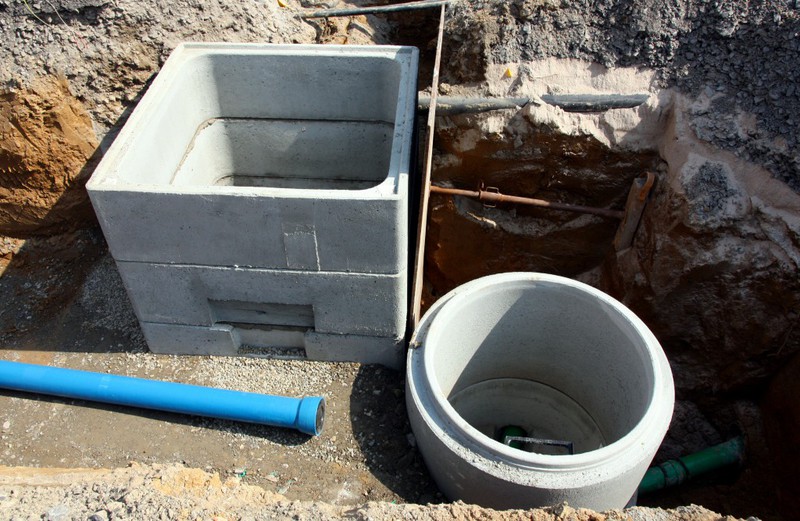

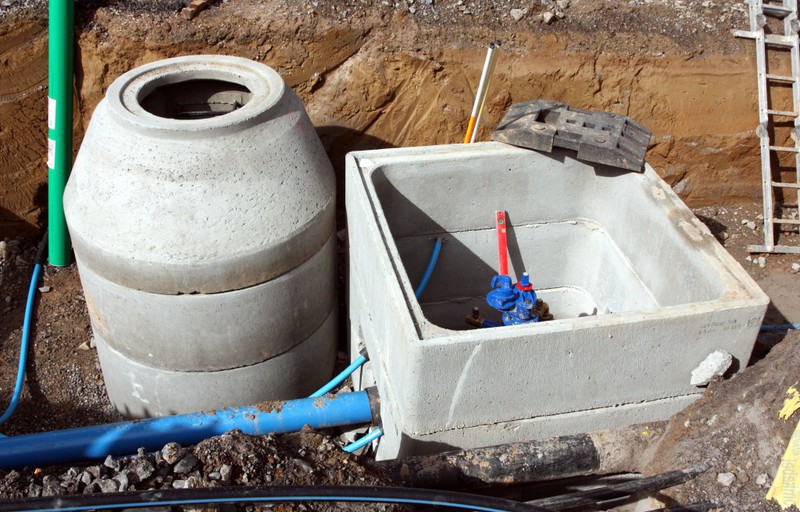

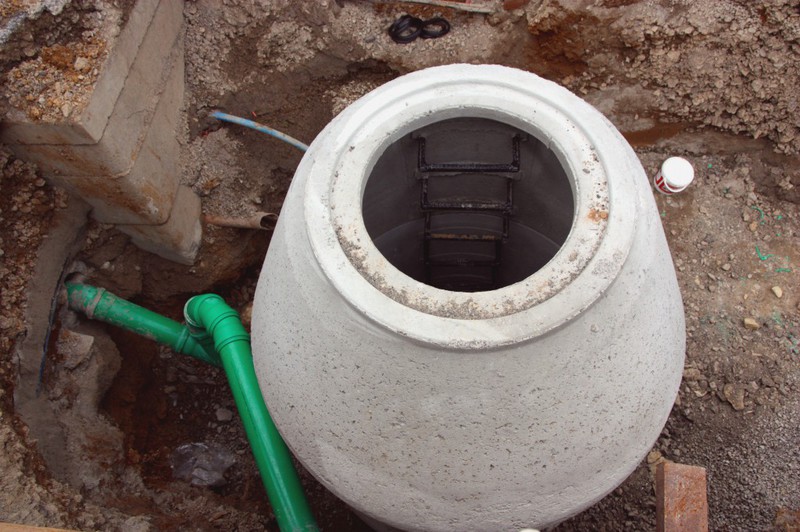

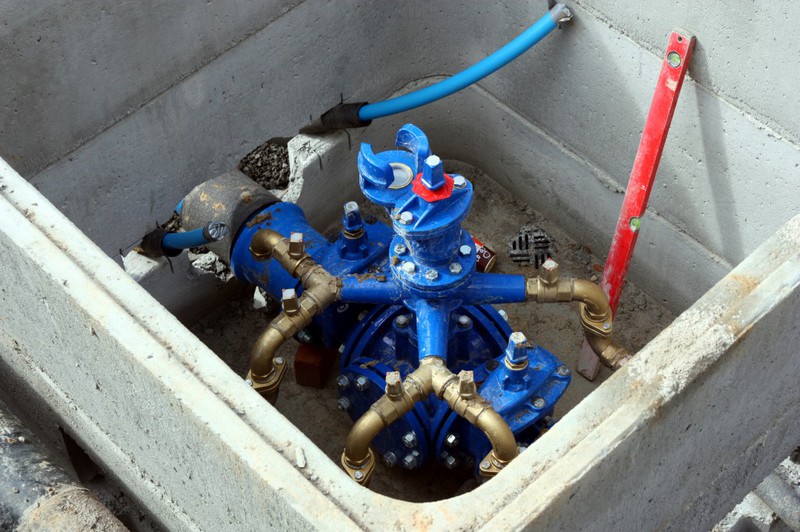

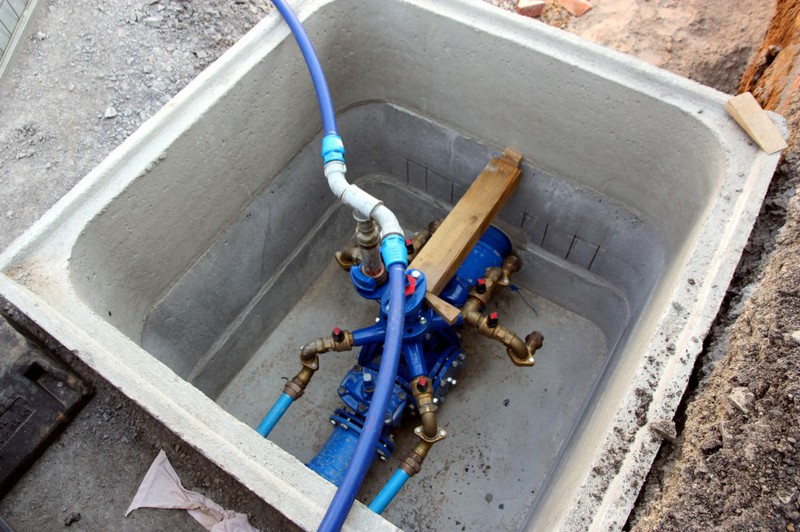

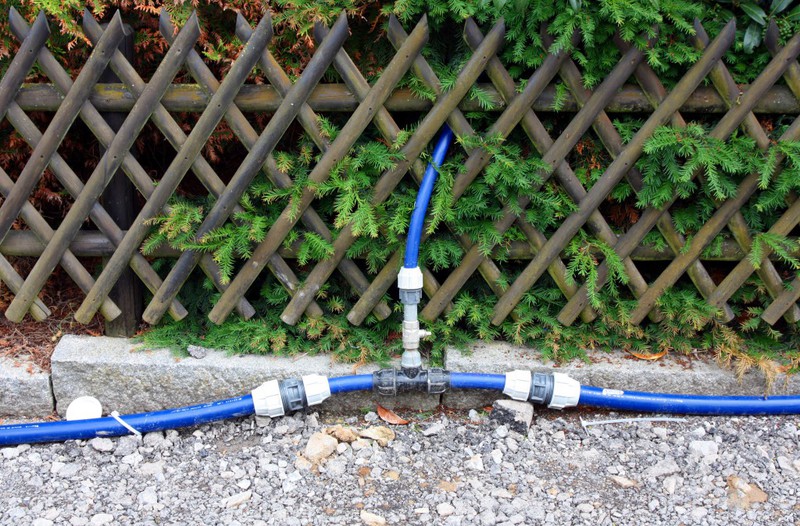

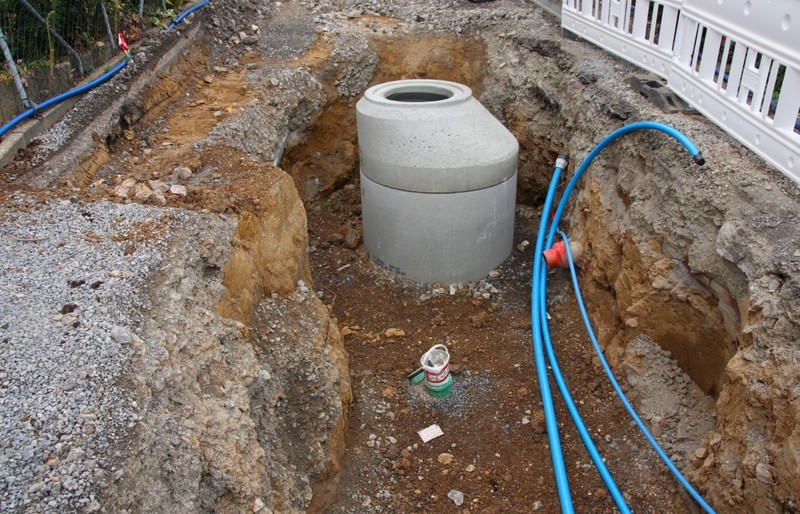

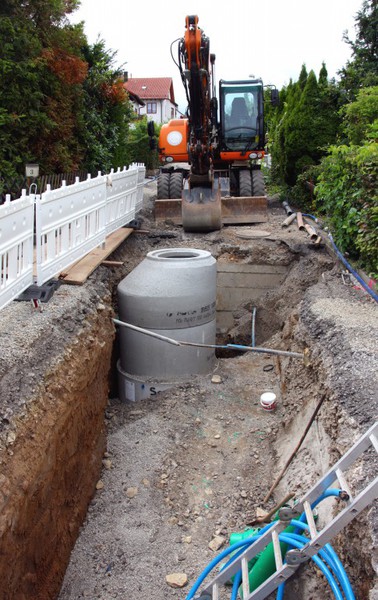

Die lange Baugrube von letzter Woche ist Großteils zugeschüttet. Das Verteilerventil der Wasserleitung ist in den Schacht eingebaut. Sonst sieht man so was ja eher selten.

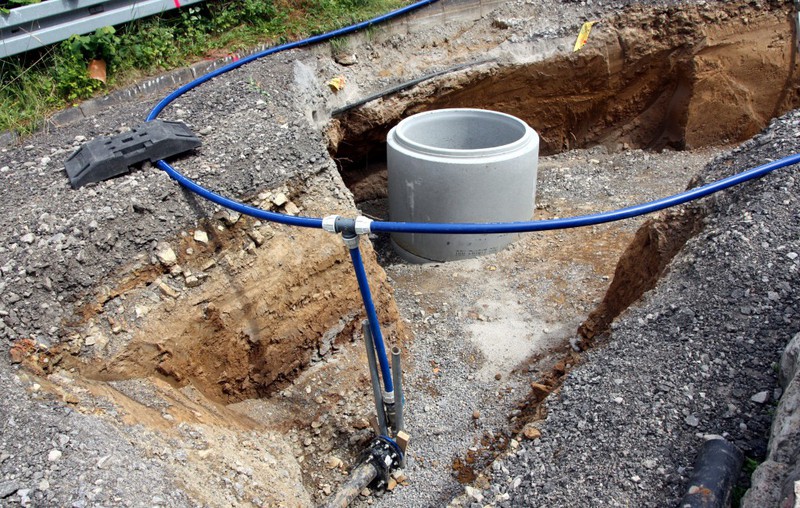

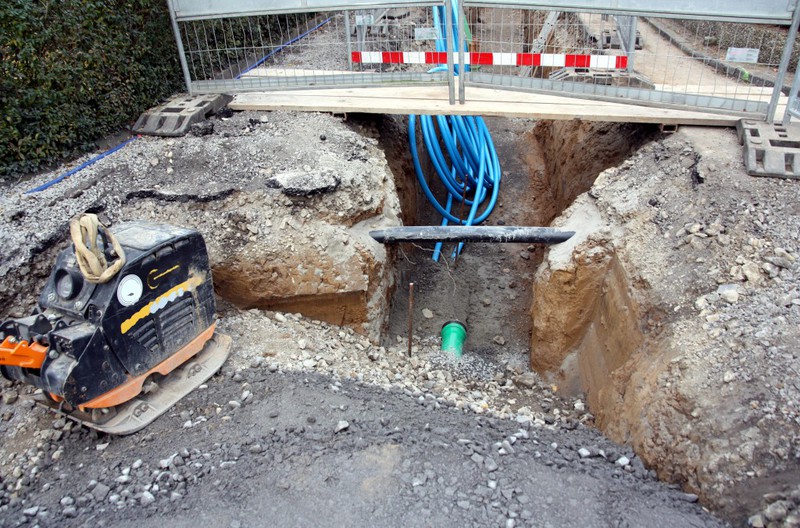

11.09.2015: Baufortschritt

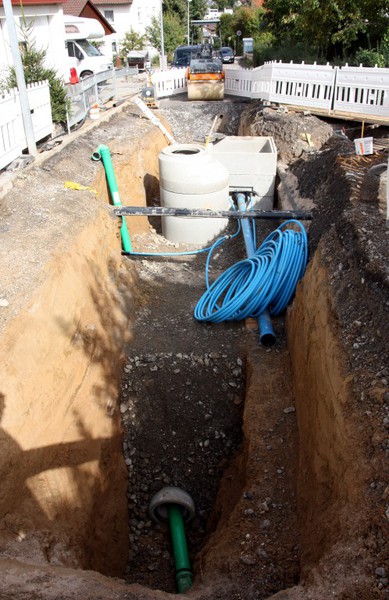

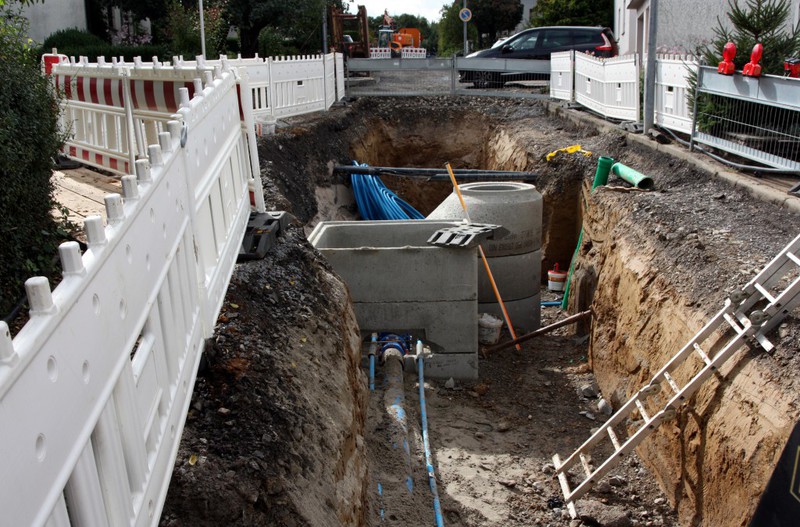

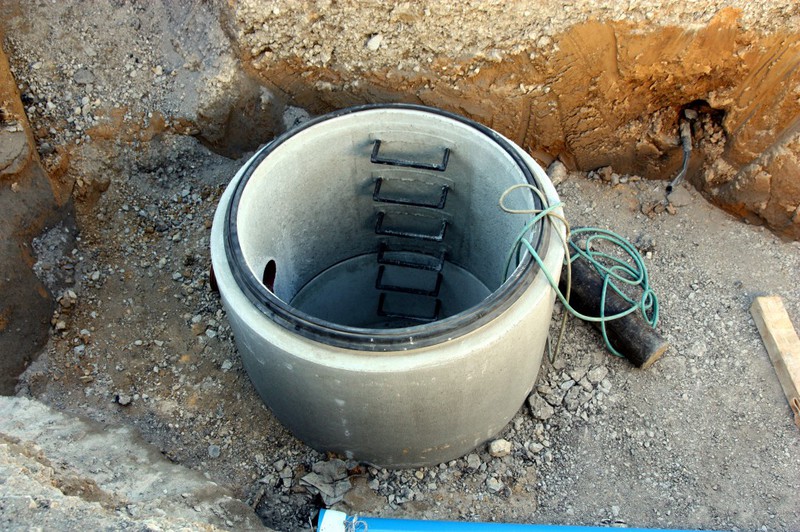

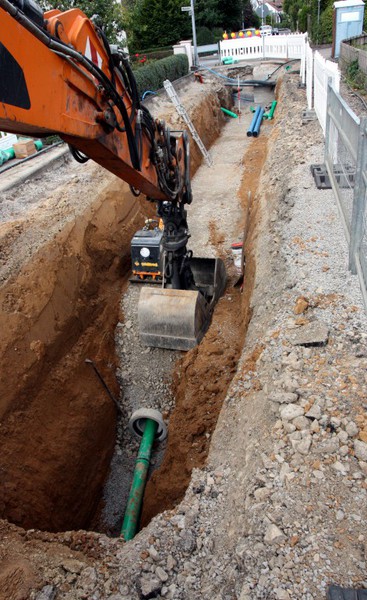

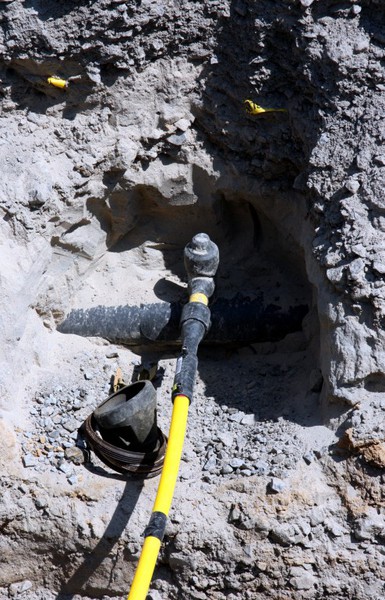

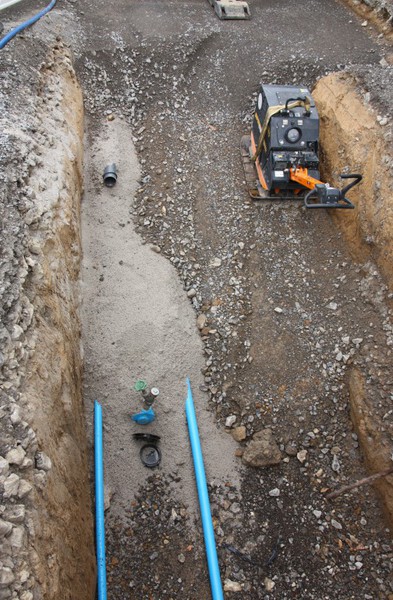

Die Bauarbeiten schreiten rasch voran. In dieser Woche wurden Schächte für den Abwasserkanal und die Wasserleitungen gesetzt.

04.09.2015: Baufortschritt

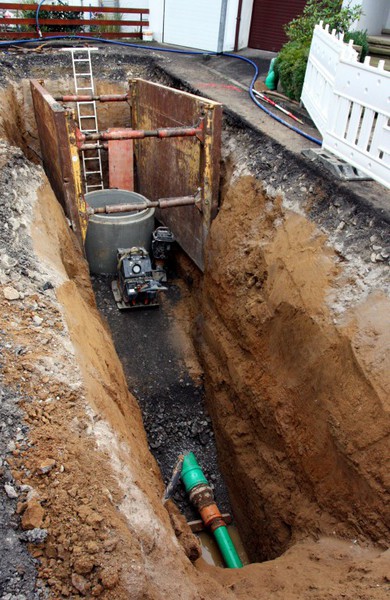

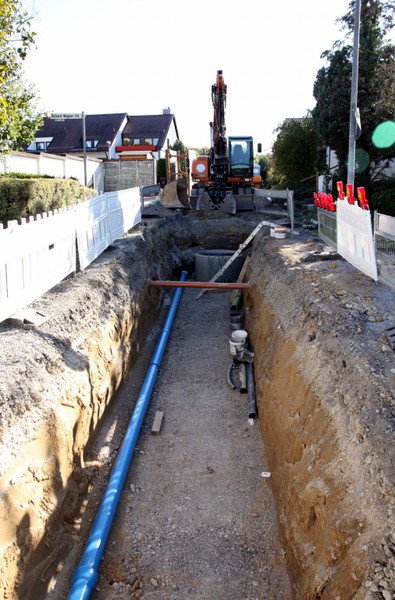

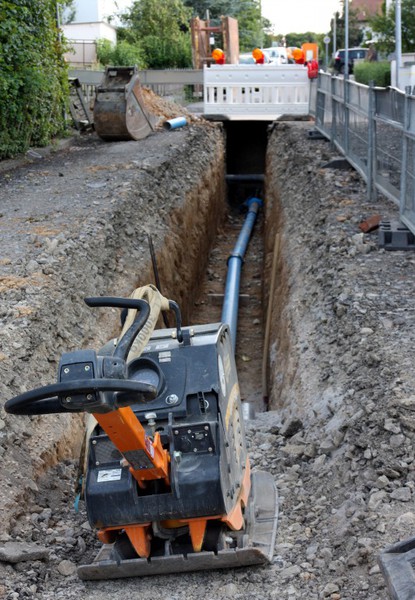

Während der Woche hat sich ein Stück weit was im Hofpfad getan. Der neue Kanal wird eingebaut.

03.09.2015: Baustelleninformation im Blättle

Erneut hat die Gemeindeverwaltung Informationen zu den aktuellen Baustellen in Ausgabe 36/2015 des Mitteilungsblatts abgedruckt.

Bauarbeiten im Hofpfad
Im Hofpfad hat die Baufirma nach den Bauferien die Arbeiten wieder aufgenommen. Vorrangig bearbeitet wird nun der Abschnitt zwischen Mozartstraße und Richard-Wagner-Straße. Die örtliche Bauleitung und die Mitarbeiter der Firma ATS Bau stehen bei Fragen gerne zur Verfügung.

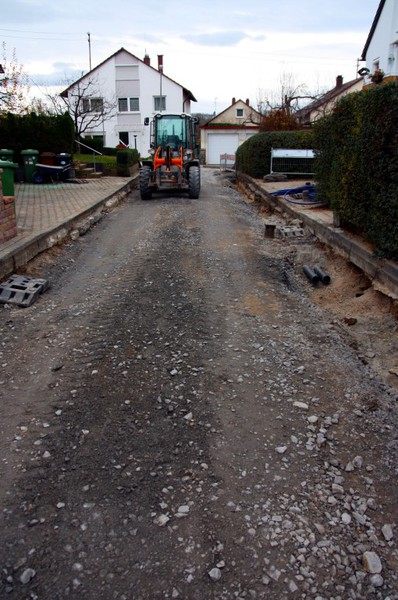

31.08.2015: Baufortschritt

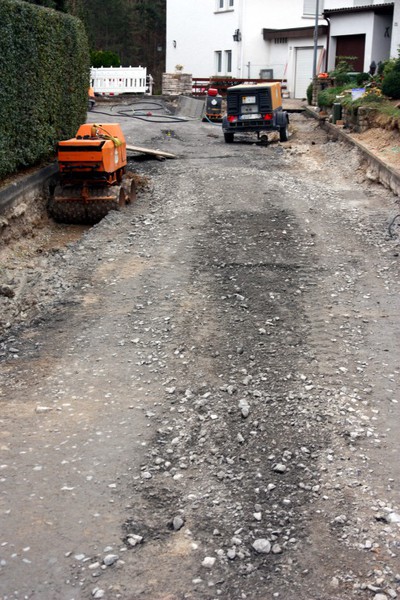

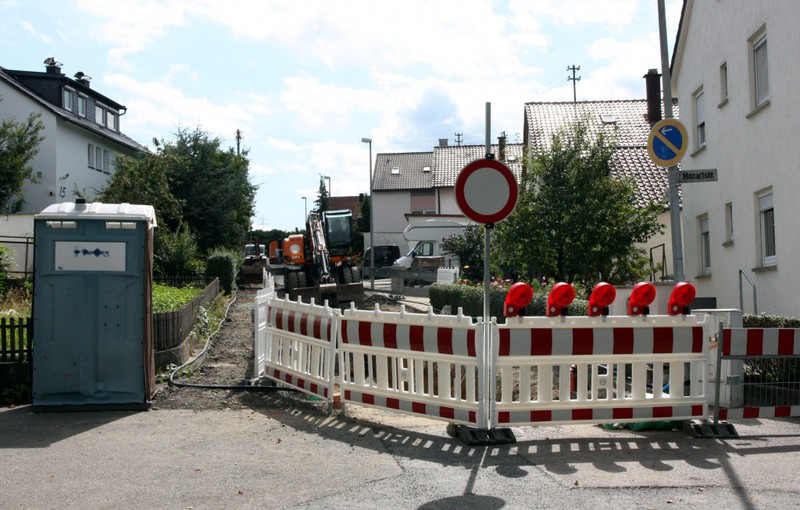

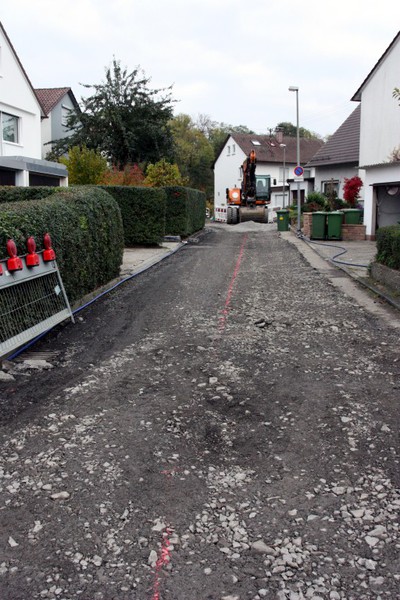

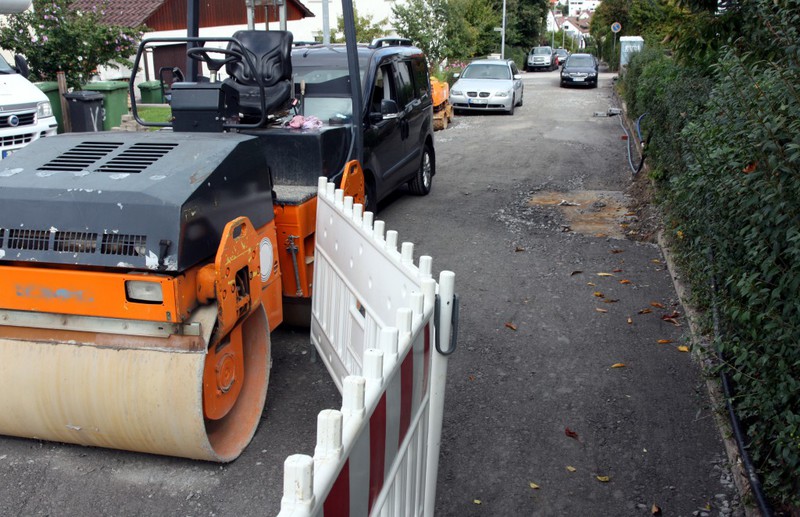

Im Hofpfad sind die Bauferien nun vorüber. Beim zweiten Bauabschnitt wurde bereits die oberste Asphaltdecke abgefräst.

13.08.2015: Baustelleninformation im Blättle

Die Gemeindeverwaltung hat im Mitteilungsblatt 33/2015 über die Baustellen in Schwieberdinger informiert. An dieser Stelle ein Dank der ABG in Richtung Rathaus. Die Bevölkerung zu informieren ist unser gemeinsames Ziel. Im Folgenden der Text aus dem Mitteilungsblatt.

Baustelle Hofpfad
Die Sanierungsarbeiten im ersten Bauabschnitt sind diese Woche abgeschlossen worden. Die Asphalttragschicht wurde bereits letzten Freitag eingebaut, die Asphaltkolonne hat sich über die willkommene Eiserfrischung, die von einer Anwohnerin spendiert wurde sehr gefreut. Danke auch an dieser Stelle an alle betroffenen Anwohner, dass Sie uns Verständnis für die notwendigen Bauarbeiten entgegenbringen. Die Bauferien beginnen noch diese Woche. Am 31. August 2015 wird der nächste Abschnitt von der Mozartstraße bis zum Hofpfad 30 begonnen. Die Asphaltfräsarbeiten werden bis zur Richard-Wagner-Straße durchgeführt. Das Material bleibt liegen und wird vorab festgewalzt.

08.08.2015: Baufortschritt

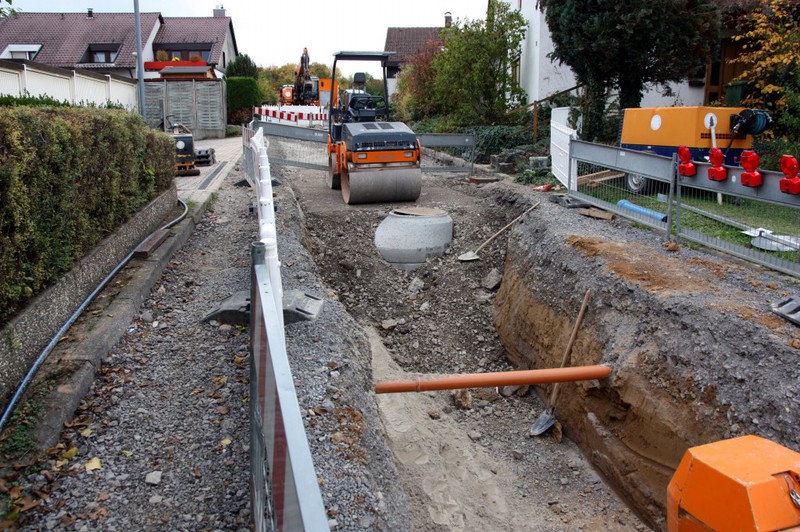

Abschließend kam noch eine Asphaltschicht obendrauf. Der erste Bauabschnitt vor dem Ende.

01.08.2015: Baufortschritt

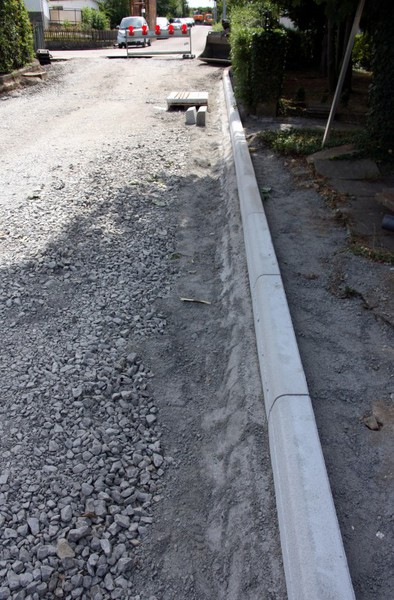

Die Gräben sind zu und seitlich werden Randsteine gesetzt. So die letzten Arbeiten vor den Bauferien.

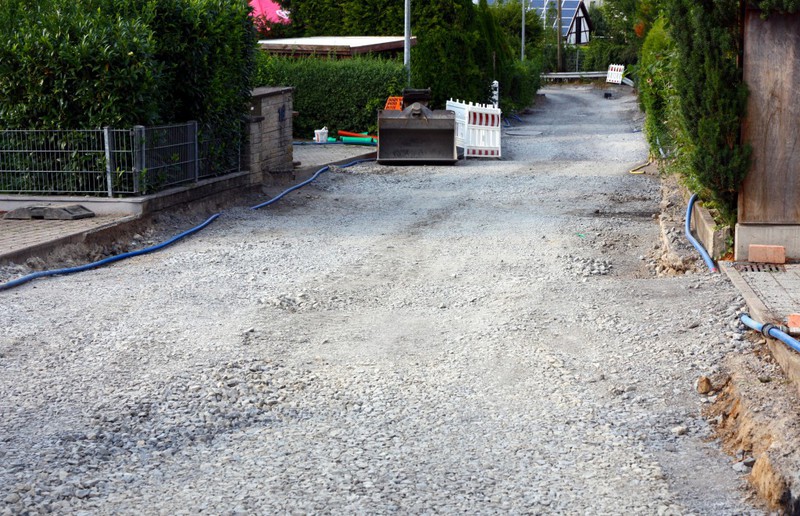

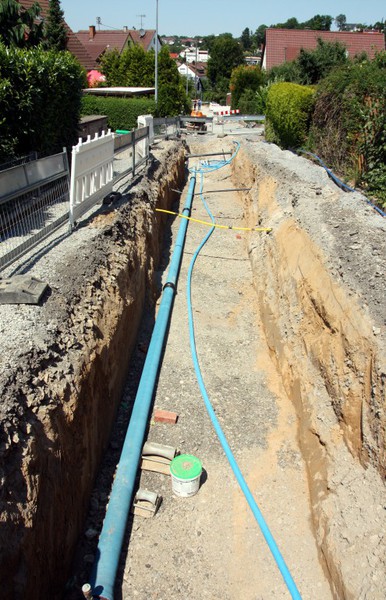

24.07.2015: Baufortschritt

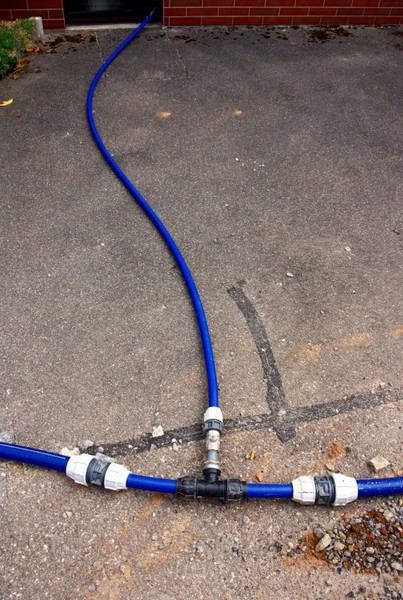

In dieser Woche beschäftigte man sich mit der Wasserleitung. Der erste Bauabschnitt kommt so langsam zu einem Ende.

23.07.2015: Baustelleninformation im Blättle

Die Gemeindeverwaltung hat im Mitteilungsblatt 30/2015 über die Baustellen in Schwieberdinger informiert. An dieser Stelle ein Dank der ABG in Richtung Rathaus. Die Bevölkerung zu informieren ist unser gemeinsames Ziel. Im Folgenden der Text aus dem Mitteilungsblatt.

Bauarbeiten zur Sanierung im Hofpfad, 1. Abschnitt

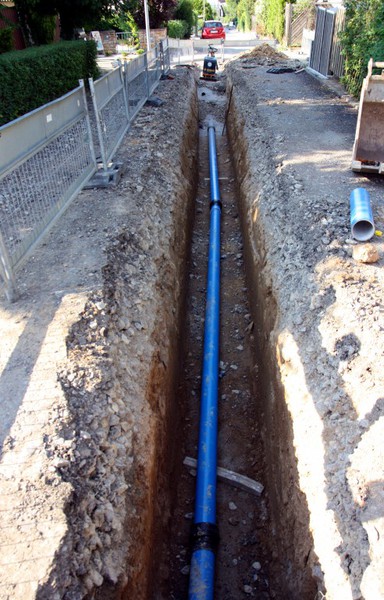

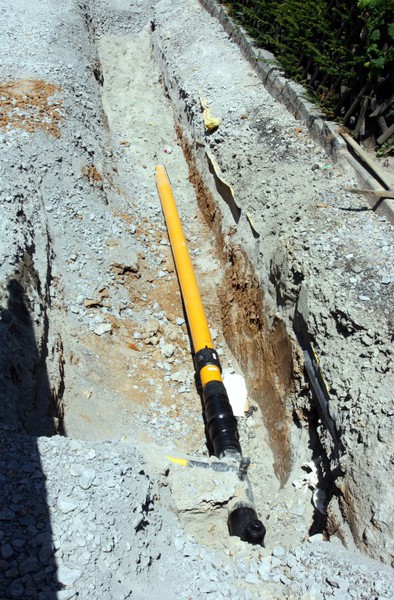

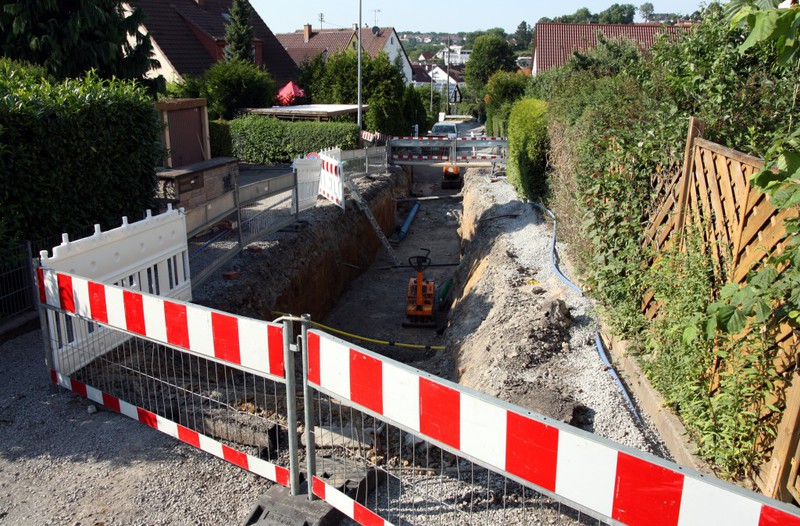

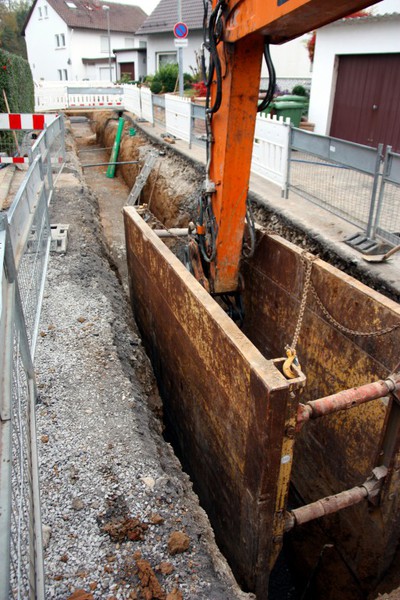

Die Bauarbeiten im Hofpfad gehen zügig voran. Die erste Kanalhaltung mit einer Länge von 90 m ist verlegt worden. Die Wasserleitung mit den unterschiedlichen Hausanschlüssen wird diese Woche im 1. Abschnitt fertiggestellt. Danach wird in diesem Bereich die Randeifassung teilweise erneuert, damit vor dem Bauferienbeginn am 17. August 2015 die Asphalttragschicht eingebaut werden kann. Die Deckbeschichtung wird für alle 4 Baustellenabschnitte am Ende der Baumaßnahme aufgebracht. Danke auch an die betroffenen Anwohner, dass Sie uns Verständnis für die notwendigen Bauarbeiten entgegenbringen.

18.07.2015: Baufortschritt

Die Baustelle ist noch nicht weitergerückt, aber der lange Graben von letzter Woche ist weitestgehend zugeschüttet. Drei neue Bilder in dieser Woche.

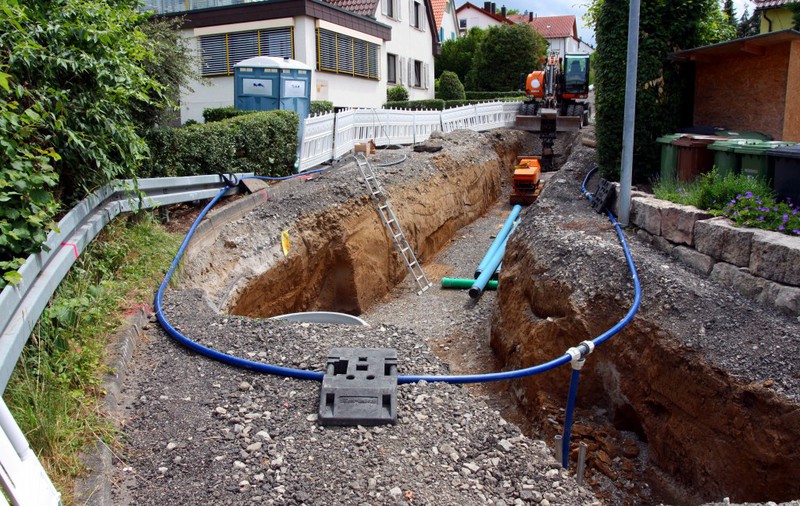

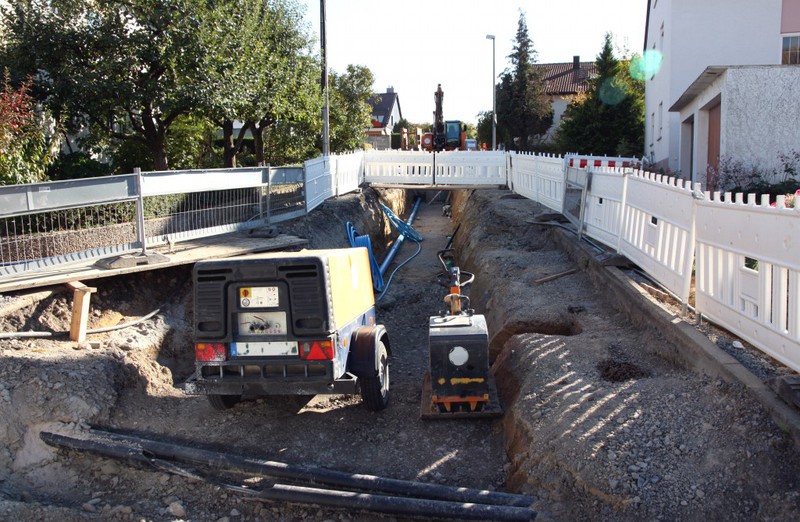

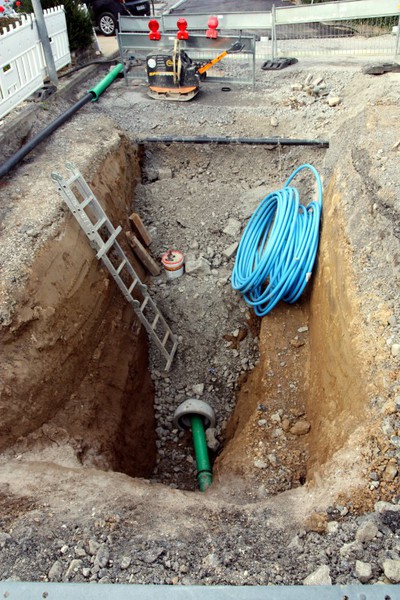

11.07.2015: Baufortschritt

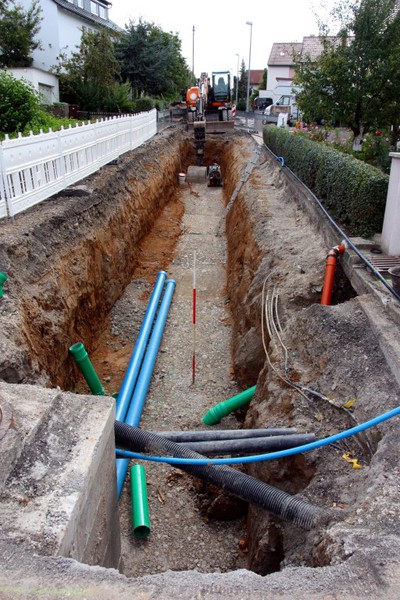

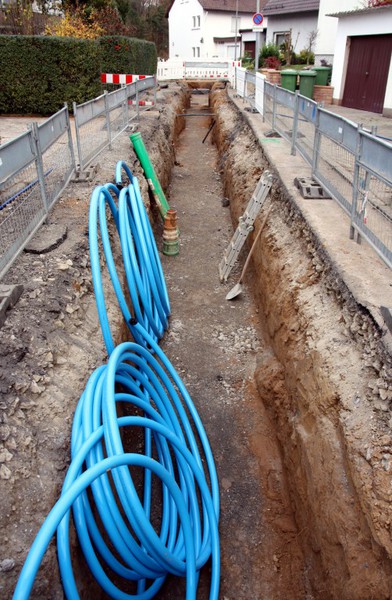

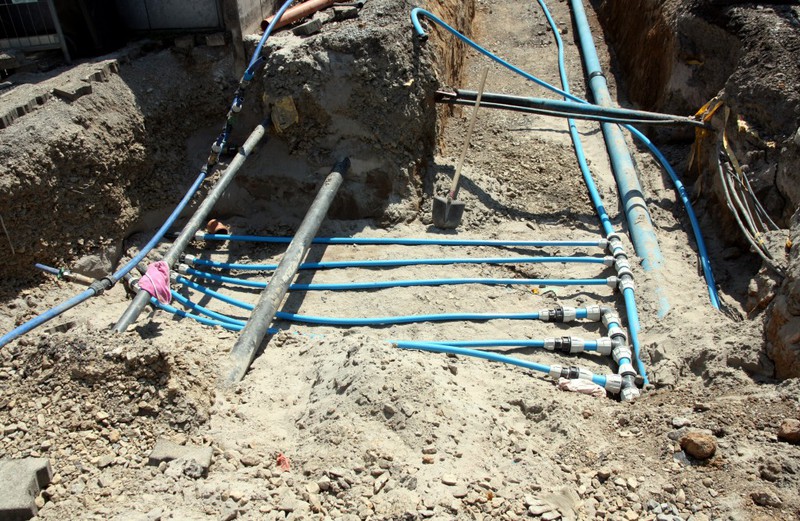

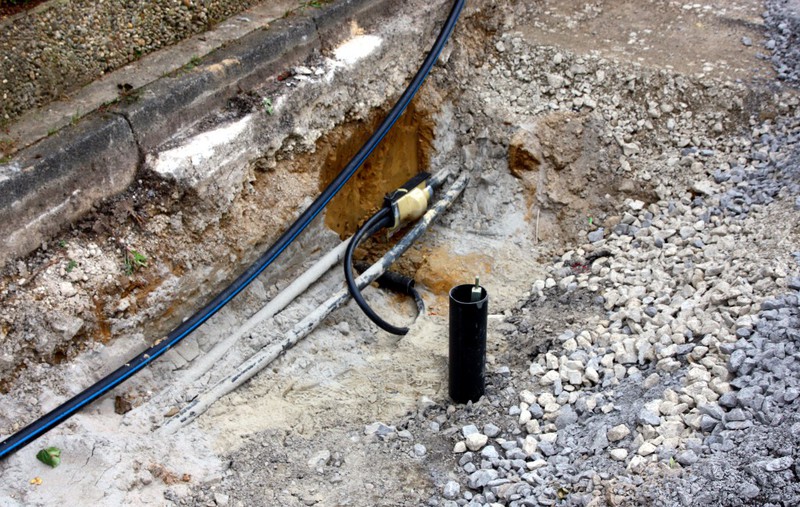

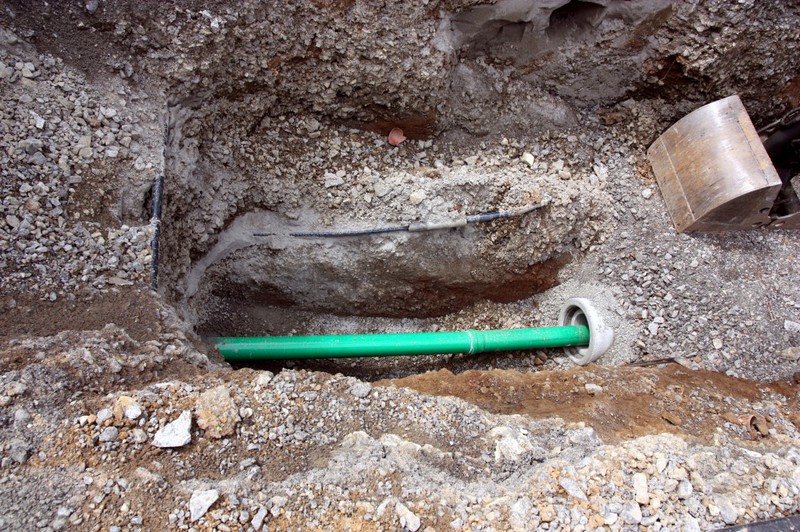

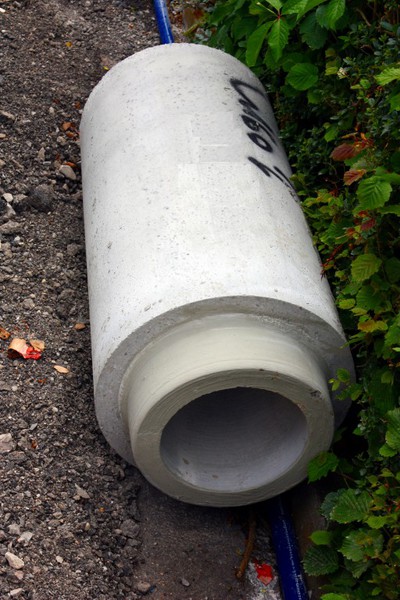

Wieder neue Bilder vom Hofpfad. Gas, Wasser, Abwasser, alles kommt dran.

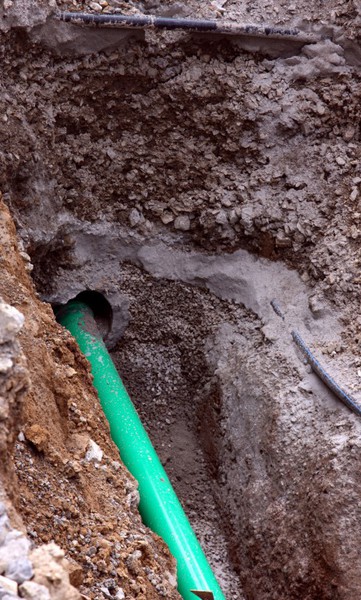

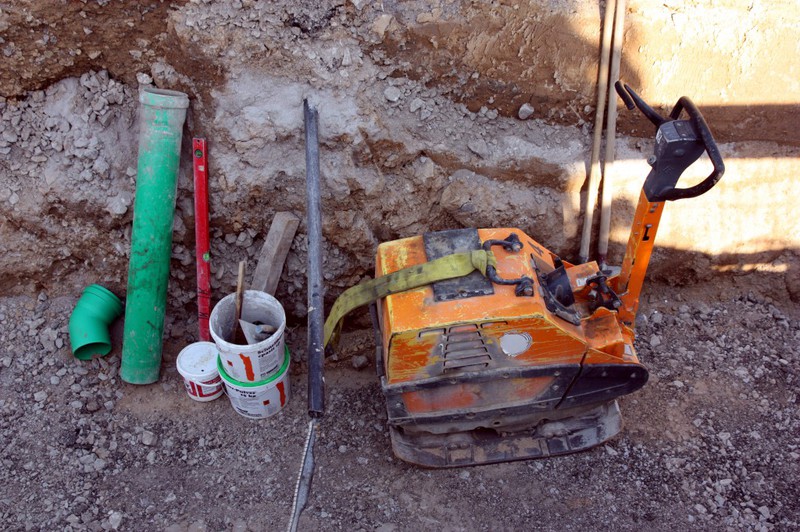

04.07.2015: Baufortschritt

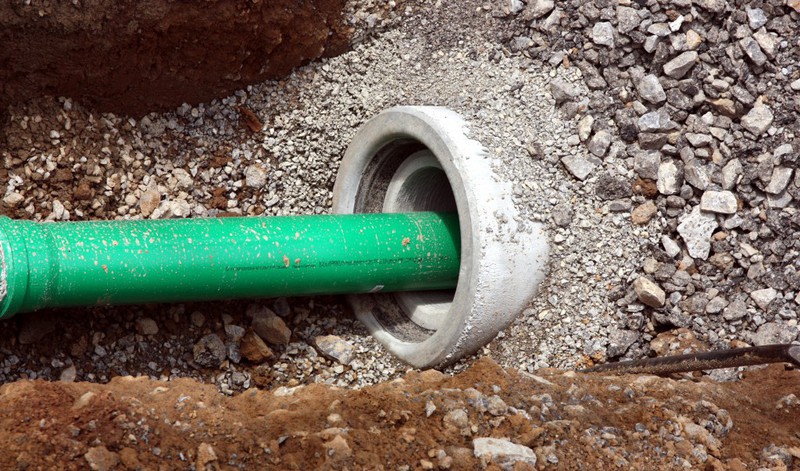

Auch im Hofpfad geht es zügig voran. Hier die neuesten Bilder von der Baustelle.

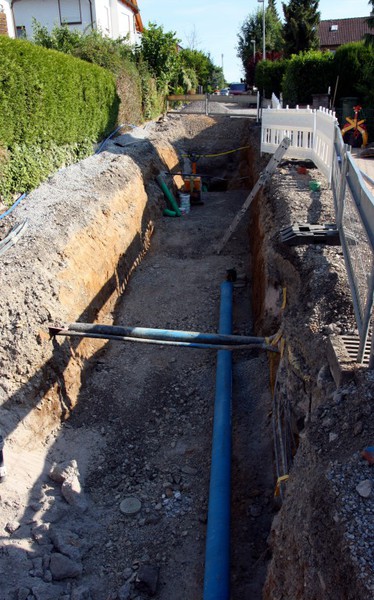

21.06.2015: Baufortschritt

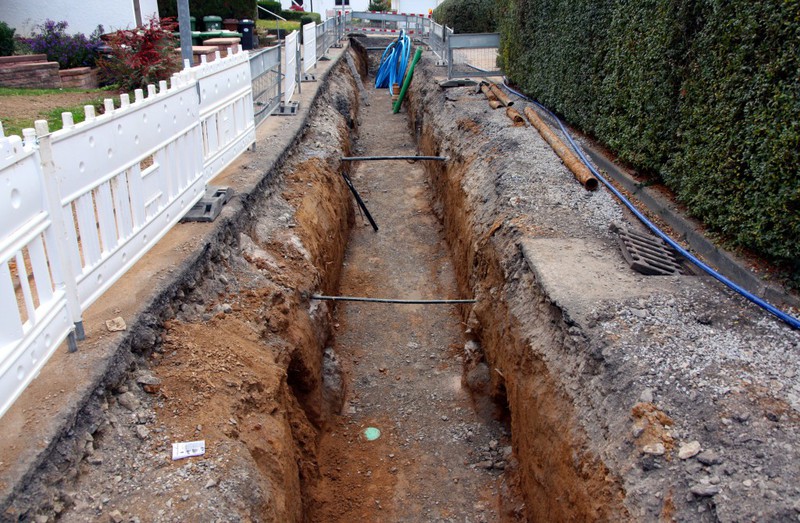

Die Baustelle ist schon ein Stückchen weitergerückt und der nächste Kanalschacht ist gesetzt.

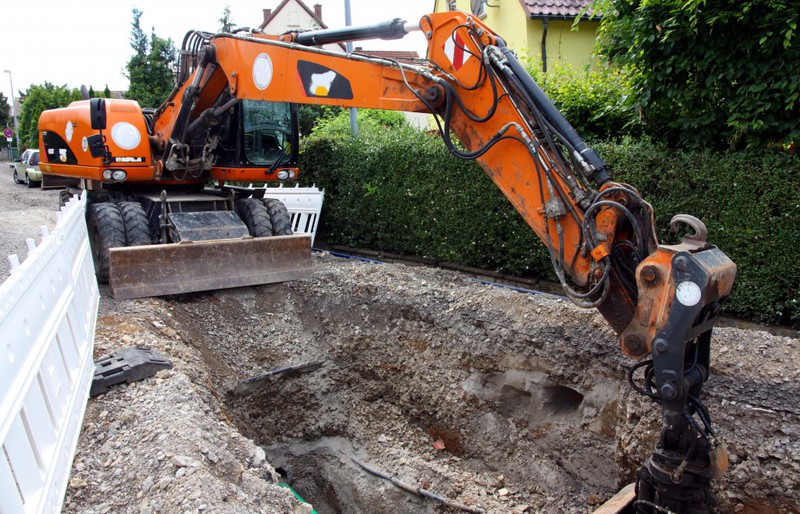

13.06.2015: Beginn der Bauarbeiten

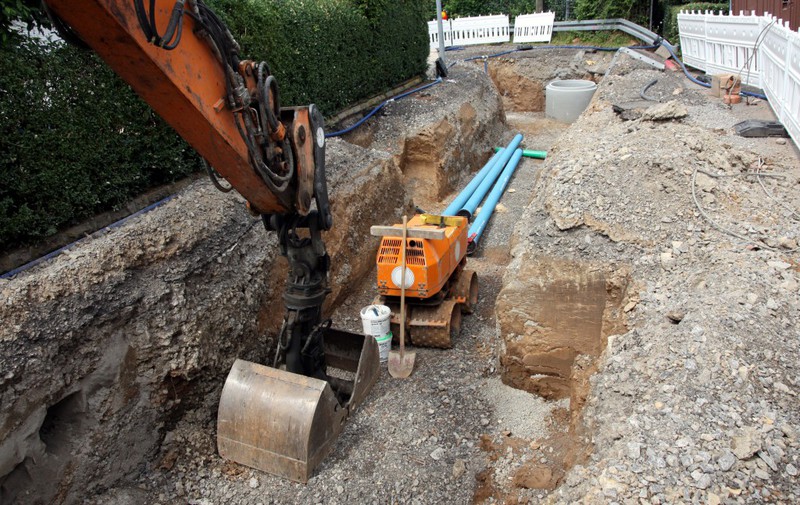

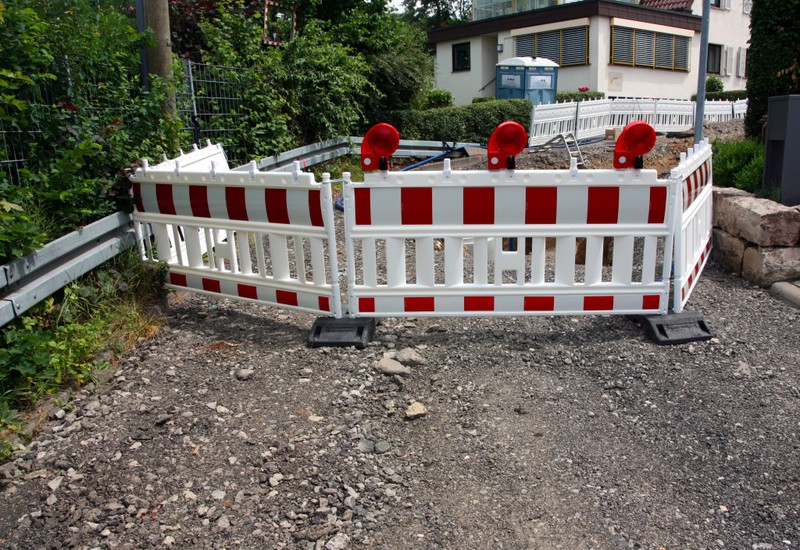

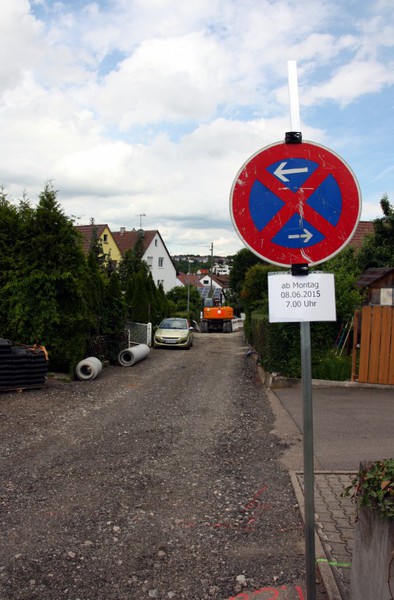

Das lange Warten hat ein Ende. Seit Anfang der Woche, ab dem 08.06.2015, begannen nun die Bauarbeiten im Hofpfad. Hier die ersten Bilder von der neuen Baustelle.

28.05.2015: Ankündigung der Bauarbeiten

Im Mitteilungsblatt 22/2015 kündigt die Gemeindeverwaltung den Beginn der Bauarbeiten am Hofpfad an. Ab dem 08.06. soll es losgehen. Der genaue Text aus dem Blättle lautet wie folgt:

Bauarbeiten zur Sanierung im Hofpfad in 4 Abschnitten

Im Bereich Hofpfad 1 und 10 bis zur Kreuzung Richard-Wagner-Straße wird die Kanalisation, die Trinkwasser- und Stromversorgung erneuert. Der 1. Abschnitt für die Maßnahme ist vom Hofpfad 1 und 10 bis zur Kreuzung Mozartstraße geplant. Der vorhandene Kanal stammt aus den 60er Jahren und weist Schäden auf. Das damals verwendete Rohrmaterial entspricht nicht mehr den heutigen Anforderungen an die Dichtheit. An der bestehenden Trinkwasserversorgung einschließlich der Hausanschlüsse traten in der Vergangenheit vermehrt Wasserrohrbrüche auf. Um die Versorgungssicherheit und die Wirtschaftlichkeit wieder zu gewährleisten, wird die kommunale Trinkwasseranlage umgebaut. Im Zuge der Tiefbaumaßnahme werden von der EnBW Verlegearbeiten der Stromleitung zum Abbau der Dachständer auf den anliegenden Gebäuden und zur Verbesserung ihres Stromnetzes ausgeführt. Die Baumaßnahme findet ab 08. Juni bis voraussichtlich Oktober 2015 statt.
Eine Zufahrt mit dem PKW zu den Gebäuden ist während der einzelnen Ausbauabschnitte der Maßnahme nicht möglich.
Zu Fuß sind die anliegenden Häuser zu erreichen. Wir sind bestrebt, die einzelnen Sperrungen innerhalb der Bauabschnitte zeitlich so gering als möglich zu halten. Die Anlieger werden individuell über die Sperrzeiten informiert. Wir bitten um Kenntnisnahme und Verständnis.

26.03.2015: Bericht in Schwieberdinger Nachrichten

Lesen Sie unseren Bericht in den Schwieberdinger Nachrichten Nr. 13/2015 über die Ankündigung Bildergalerien von den Schwieberdinger Baustellen bereitzustellen.

Folgen Sie dem Link (zum PDF): http://www.abg-schwieberdingen.de/...

Oder gehen Sie in die Rubrik Veröffentlichungen 2015

Hofpfad Ecke Nippenburger Straße

25.03.2015 Öffentliche Gemeinderatssitzung

Vergabe der Straßen- und Tiefbauarbeiten im Hofpfad

Herr Wemmer stellte als Leiter des Bauamts den Tagesordnungspunkt vor.
Die Sanierung der Kanal / Wasser / Stromleitungen im sogenannten "Musikerviertel" nimmt mit den Arbeiten am Hofpfad nun seinen Abschluss. Auch hier gab es in Vergangenheit häufiger Rohrbrücke und andere Schäden. Nach der Erneuerung der Kanalisation und anderen unterirdisch geführten Leitungen wird das Straßenbild erneuert. Diese Arbeiten waren entsprechend ausgeschrieben. Am Ende gab es 6 Interessenten, von denen drei ein Angebot abgegeben haben. Die Angebote verliefen in einem Rahmen von ca. 432.000 bis 527.000 €.

Den Zuschlag erhält das günstigste Angebot in Höhe von 432.769,60 €. Dieses wurde von der Fa. ATS Bau aus Markgröningen eingereicht. Die Firma hat schon andere Projekte in Schwieberdingen zufriedenstellend erledigt. Die Fa. ATS Bau soll in Höhe des Angebotspreises für die Arbeiten beauftragt werden.

Externer Link: http://www.ats-bau.de/

Vor der Abstimmung gab es aber noch Zeit für Fragen der Gemeinderäte.

1. Wie werden die Anwohner rechtzeitig über die mögliche Umfahrung der Baustellen informiert? Wie sieht es am Ende des Hofpfades aus, der hier eine Sackgasse ist?
Der Hofpfad ist generell von 3 Seiten anfahrbar (Richard-Wagner-Straße, Mozartstraße und über die Einfahrt an der Nippenburger Straße). Man wird rechtzeitig auf die Anlieger zugehen. Mit Einschränkungen während der Bauphasen ist allerdings zu rechnen.

2. Werden die Arbeiten in diesem Jahr fertig werden? Geht man stückweise vor?
Selbstverständlich. Begonnen wird mit dem Abfräsen des alten Fahrbelags. Dann wird der Kanal ausgetauscht und die Straße neu angelegt.

3. Wie sieht es mit der Breitbandversorgung aus?
Es werden standardmäßig wie bei jeder Straßenbaumaßnahme Leerrohre verlegt.

Die Abstimmung zur Beauftragung der oben genannten Firma wurde einstimmig gefällt.

22.03.2015: Bilder vom Hofpfad

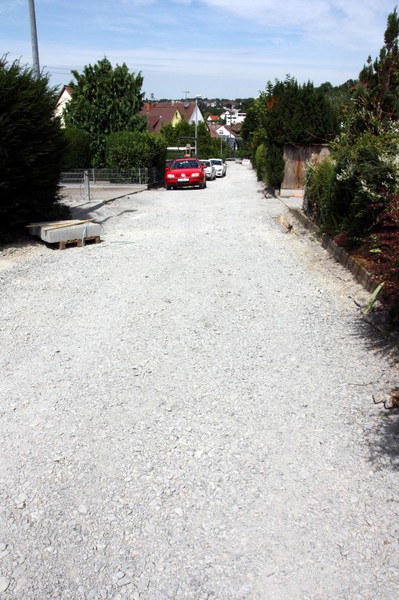

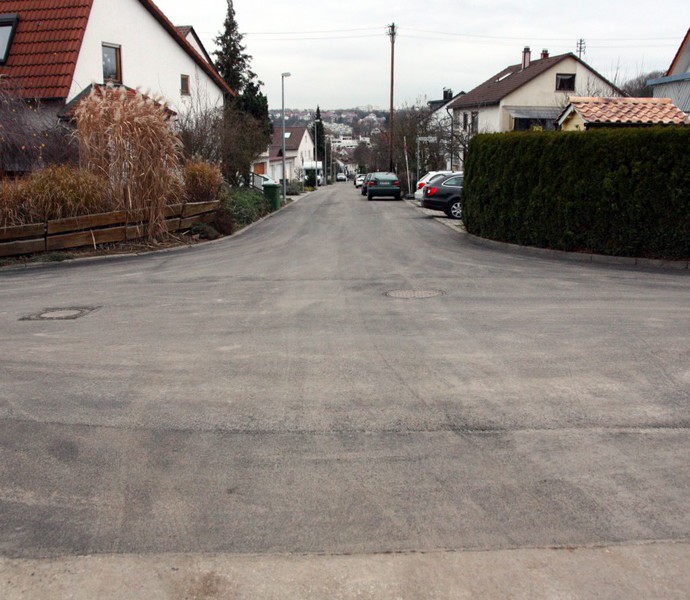

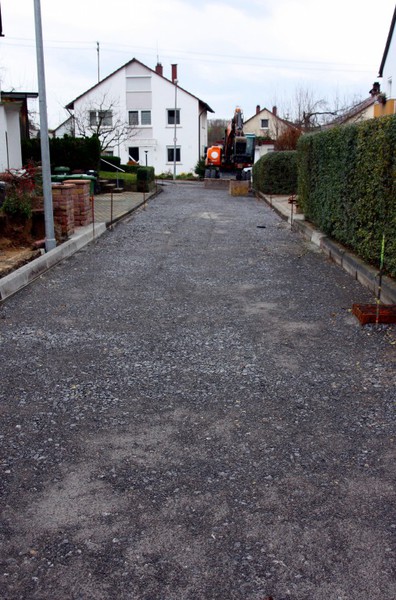

In Kürze wird mit Bauarbeiten im Hofpfad begonnen. Es werden die Kanäle, Wasser- und Stromzuleitungen ersetzt und danach das Straßenbild erneuert. Hier ein paar Bilder, wie sich der Hofpfad derzeit noch darstellt.

Nächste Termine

Mi. 03.07.2024  18:30 Uhr

Öfftl. Sitzung Ausschuss Umwelt Technik

Rathaus Ratssaal

Mi. 03.07.2024  19:00 Uhr

Öfftl. Gemeinderatssitzung

Rathaus Ratssaal

Mo. 15.07.2024  19:00 Uhr

ABG-Jedermann Treffen

Mehrzweckraum im Rathaus

Mi. 17.07.2024  19:00 Uhr

Öfftl. Gemeinderatssitzung

Rathaus Ratssaal

Mi. 11.09.2024  18:30 Uhr

Öfftl. Sitzung Ausschuss Umwelt Technik

Rathaus Ratssaal

Mi. 25.09.2024  19:00 Uhr

Öfftl. Gemeinderatssitzung

Rathaus Ratssaal

Mi. 30.09.2024  19:00 Uhr

Öfftl. Sitzung Gemeindeverwaltungsverband

Hemmingen, Sitzungssaal Rathaus

Besucherzähler

I mog Schwieberdinga saubr! 2019

Baustellenbilder satt ...

Neue Glemstalbrücke zwischen Bahnhofstraße und Herrenwiesenweg
Sanierung der Ortsdurchfahrt: Bauabschnitt 7
Sanierung der Glemstalhaltestelle

ABG Jahrbuch 2017

Druckversion | Sitemap
© Aktive Bürgergemeinschaft Schwieberdingen e.V.
Werden auch Sie aktiv!
